【不定项选择题】

对钢轨铺设方法、焊接工艺、无砟轨道与线下施工单位交接

某集团公司承建时速为200km的客货共线铁路铺轨工程(含基地厂焊接长钢轨),线路全长194km,线下工程包括:路基工程、桥梁工程、隧道工程(其中6000m以上隧道三座)和车站,轨道类型为:长度大于6000m以上的隧道内采用双块式无砟轨道,其他地段采用有砟轨道,正线轨道采取一次性铺设跨区间无缝线路。业主不提供工具轨,T梁假设有线下施工单位提前预架,施工过程中开展了两项工作。

工作一:铺轨前一个月,项目经理部与线下施工单位进行了书面资料交接,内容包括:路基、桥梁、隧道及过渡段质量检验合格资料和线路测量资料;然后采用线下施工单位设置的控制桩位,对全线有砟轨道、无砟轨道进行轨道工程的施工控制作业。

工作二:项目经理部确定了基地长钢轨焊接的作业工艺流程,如图3-1所示。


【不定项选择题】

案例四

【背景资料】

某总承包单位A将一医院的通风空调工程分包给某安装单位B,工作内容有风系统、水系统、热泵机组。设备有7台风冷式热泵机组、9台水泵、123台吸顶式新风空调机组、1237台风机盘管、42台排风机,均由业主采购。通风空调工程的电气系统由总承包单位施工。

开始施工后,A单位编制了空调工程的施工组织设计,热泵机组采用轮式起重机吊装。B公司依据空调工程的施工组织设计和国家规范编制了热泵机组的吊装方案。中间施工中,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。

通风空调设备安装完工后,在A单位的配合下,B单位对通风空调的风系统、水系统和冷热系统进行了系统调试。调试人员在风机盘管、新风机和排风机单机试车合格后,用热球风速仪对各风口进行测定与调试及其他内容的调试,在全部数据达到设计要求后,通风空调工程在夏季做了带冷源的试运转,并通过竣工验收。

医院营业后,在建设单位的负责下,通风空调工程进行了带负荷综合效能试验与调整。到了冬季安装单位及时进行回访,时通风空调工程季节性调试。发现个别风口的新风量只有50m³/h·P(设计要求是75m³/h·P),经复查,是调试人员的计算错误,后重新调整测试,达到设计要求。另外,个别病房的风机盘管噪声达到45dB(设计要求是35dB),经检查,是风机盘管轴心偏移,通过设备生产厂家调换设备,噪声达到要求。

【问题】


【不定项选择题】

某植物油加工厂房,分为精炼车间及浸出车间,浸出车间采用溶剂油浸出,其闪点为12℃,厂内在西侧边缘建有溶剂油储罐区,罐区内有3台溶剂油储罐,每个罐容积均为100m³。厂区南侧有一冷库,采用液氨作为制冷媒介。

液氨储存量已形成重大危险源,该企业针对液氨重大危险源编制相应的专项应急预案,并进行了备案。2018年4月6号,应急局组织专家对该企业进行了检查,首先查看该企业的文字资料及相应的证书,发现该企业负责人及安全管理人员于2016年3月份取得安全合格证,后续未参加复审培训;公司建有相应的应急预案,但是并未组织演习,公司按要求建有相应的规章制度及操作规程。

其后检查人员到现场查看,发现浸出车间距离厂内固定动火区间距为25m。距离,距离旁边精炼厂房间距为20m,距离办公楼间距为100m;浸出车间内人员穿普通工作服工作,现场发现一移动电气设备为非防爆型;车间无排风闻到浓重的油蒸汽味,没有发现设有可燃气体探测器。车间内设备管路已按要求跨接并接地。

应急局专家认为上述隐患中存在重大隐患,故要求浸出车间暂停生产,并下发整改通知书。企业按要求进行整改后,应急局组织验收重新复工。

通过检查,工厂认识到自己的不足,故为了强化员工的安全意识,提高应急反应能力,该企业针对液氨重大危险源专项应急预案组织实战演练,演练地点设在了液氨罐区内,预定10开始。该企业按照如下程序进行:

第一步:指定甲打开液氨储罐,并开至最大。

第二步:设定甲假装在液氨储罐旁边晕倒。

第三步:模拟乙、丙看到甲晕倒后,乙立即到罐区实施人工呼吸及胸外按压急救,丙立即关闭阀门。

第四步:乙立即使用个人手机打电话报警,并用申请内部救援。

演练于10点正式开始,按照预定的程序演练,10:02分拉响警报;10:05分打开液氨阀门,10:20分液氨泄露至下风向企业,泄漏后该企业未通知周边企业疏散。期间演练共造成甲乙在内5人中毒,其中包含2名周边企业员工,10:30分现场人员将中毒人员救出后送医,其后演练按照原计划进行完毕。


【不定项选择题】

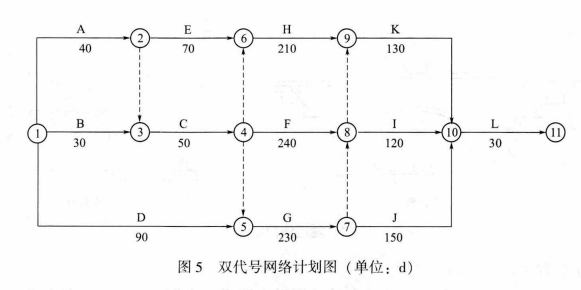

【背景资料】某高速公路合同段起讫桩号为K6+280~K13+109。公路沿线为山岭重丘区,路基填挖方量较大。其中K8+570~K9+066段为填石路堤,填料以中硬石料为主。根据《公路工程标准施工招标文件》,项目招标文件要求投标文件采用双信封形式密封,第一信封为商务文件和技术文件,第二信封为报价文件,报价文件应包括投标函等内容。某施工单位按照要求提交了投标文件和投标保证金,最终顺利中标。项目开工前,施工单位编制了实施性施工组织设计,并经监理工程师批准。双代号网络计划如图5所示。

施工过程中发生了如下事件:
事件1:填石路堤施工前,施工单位进行了试验路段施工,通过试验确定了压实工艺主要参数、质量控制标准和施工工艺流程等。其中压实工艺主要参数包括机械组合、压实机械规格、碾压遍数等;填石路堤施工工艺流程为:施工准备→填料检验合格→填料装运→M→边坡码砌→局部找平、细料补充→N→质量检验。
事件2:施工组织设计中,填石路堤施工技术要求部分内容如下:①中硬岩石可以用于路堤填筑,不得用于路床填筑;②压实机械选用自重大于18t的振动压路机;③路床底面以下400mm范围内,填料最大粒径不得大于150mm,其中小于5mm的细料含量应不小于20%;④边坡码砌与路基填筑应基本同步进行。
事件3:填石路堤施工过程中,施工单位按规范要求进行施工过程质量控制和质量检验,检验实测项目有压实、弯沉、中线偏位、宽度、横坡、边坡坡度和平顺度等。根据规范,压实质量采用指标X进行控制,同时每填高3m,还检测了Y和宽度。
事件4:合同履行过程中,出现以下情形:①因业主未能按时提供图纸,导致工作H停工12d,同时导致施工单位一台自有机械窝工12个台班,该机械每台班折旧费400元、检修费与维护费470元、动力燃料费280元;②因设计变更,工作C的工程量由5000m3增加至6000m3;③因业主供应的某主要材料检验不合格,导致工作F开始时间推迟10d,同时导致施工单位一台租赁机械窝工10个台班,该机械每台班租赁费1000元、动力燃料费360元。施工单位分别就以上3个情形向业主提出机械使用费和工期索赔。

【不定项选择题】

【背景资料】南方某开敞海域防波堤采用抛石斜坡堤结构,堤顶高程6.6m,顶宽4.5m;现浇C25混凝土防浪墙宽1.0m,墙顶高程7.6m。防波堤外坡坡度1:1.2,采用17t扭王字块护面,坡脚设2.0~2.5t抛石棱体镇脚,抛石棱体顶宽2.8m,坡度1:3;防波堤内坡坡度1:1.5,采用150~200kg的抛石护面;堤心抛石采用5~300kg块石;防波堤基础采用爆炸挤淤填石工艺,采用5~300kg块石爆填。
在扭王字块施工中,施工单位严格控制安放方向,保证扭王字块中竖杆全部摆放排列朝上。
施工期间从气象部门获悉,施工现场在台风严重威胁中,此时,堤身内坡尚有15m长的块石护面未完成,项目经理安排起重船和块石运输方驳争取在12h内完成安放,以尽早形成构筑物的抗台防御能力。现场碇泊施工船舶从工地准备撤离起至抵达防台锚地需要7h。

【不定项选择题】

案例一

背景资料:A公司中标某厂生产线工程,工程内容包含厂房和配套机电设备安装工程、管线、照明、动力工程等。合同工期10个月,工程价款以实际工程量乘以工程单价及现场实际发生的变更签证结算。项目部组建后,积极进行施工前的准备工作,精心编制主要设备的施工方案。施工过程中,发生了下列事件:

事件1:为保证设备的安装质量,项目部对设备基础质量进行了复检,复检中对混凝土基础的强度产生了怀疑,于是要求土建单位对基础的强度进行复测,但遭到了土建单位的拒绝。

事件2:针对厂房钢结构施工、照明、动力设备及线路施工,除专业施工方案外,重点对防雷与接地部分进行严格质量和安全控制。

事件3:施工后,发生以下事件:

(1)因业主提供的主要设备晚到,延误工期5d,A公司人工、机具等直接经济损失5万元;

(2)因遭遇合同等级约定以上的特大暴雨引起洪水灾害,A公司设备损失2万,延误工期10d;

(3)设备吊装时,因吊装方案变更延误工期2d,A公司增加费用2万元;

(4)因土建基础复测和修补等原因A公司增加费用10万元,延误工期4d(以上工期延误均发生在施工关键线路上)。

【不定项选择题】

【背景资料】
某山岭区一级公路在进行道路土方路堤填筑时,由于横断面现状地形与设计图偏差较大,且填料较松散,为保证路堤边坡稳定,施工方提出在此处增设一段重力式挡土墙。设计方现场勘察后认为适于此地的挡墙应为加筋土挡墙,其主要原因是地基承载力不够。

【不定项选择题】

下面有关行政法的基本原则的表述正确的是(      )。

A.

行政法的基本原则是普遍适用于行政法的制定、执行和司法适用领域的原则

B.

行政法的基本原则对立法机关不具有约束力

C.

行政法的基本原则必须是行政法特有的原则

D.

行政法的基本原则必须是法律规定的原则

【不定项选择题】

【背景资料】某单线铁路车站(如下图所示),在复线施工中需要站台抬高10cm,原先的两股到发线有效长度为850m,新增的到发线有效长度为1050m。

【不定项选择题】

案例(三)
【背景资料】
某小型水库枢纽工程由均质土坝、溢洪道、左岸输水涵和右岸输水涵等建筑物组成,其平面布置示意图如图 3-1 所示,该水库工程进行除险加固的主要内容包括:坝体混凝土防渗墙、坝基帷幕灌浆、坝体下游侧咖高培厚;拆除重建左、右岸输水涵进口及出口等。混凝土防渗墙位于坝体中部,厚 60cm;帷幕位于防渗墙底部。土坝横剖面示意图如图 3-2 所示。


施工单位中标后,编制了施工组织设计,计划利用一个非汛期完成主体工程施工;绘制了包括混凝土拌合系统、主要加工厂、仓库、交通系统等各种临时设施在内的施工总平面图布置图;研究指定了施工导流方案等。在研究施工导流方案时,经复核,左、右岸输水涵过流能力均能满足施工期导流的要求。
【问题】
