【不定项选择题】

【背景资料】某枢纽工程由节制闸、船闸和新筑堤防组成,节制闸14孔,每孔净宽10m,设计流量1500m3/s;船闸闸室长120m,船闸净宽10m;新筑堤防长3000m。某投标人中标并与发包人签订了施工合同。合同约定工程预付款为签约合同价的20%。投标文件中部分土方、混凝土工程量和单价见表2。


表中未列出的合同其他项目工程款为2000万元。
承包人编制并经监理人批准的进度计划为:
第1~4个月进行土方工程施工,第5个月开始浇筑混凝土,混凝土采用拌合站拌合(拌合站安装、调试需1个月时间完成)。
工程开工后,承包人根据监理人批准的进度计划,立即组织进场了部分设备,其中包括:挖掘机2台,推土机2台,自卸汽车10辆,拌合站1套。监理单位按合同发布了开工令。
工程实施过程中,发生了下列事件:
事件1:工程开工后,由于征地工作受阻未及时提供施工场地,使土方工程开工滞后1个月,承包人提出了书面索赔意向书报送监理人。监理人签收了意向书,并指示承包人调整土方工程施工进度计划,混凝土浇筑施工计划不变。承包人提出的设备索赔费用包括2台挖掘机、2台推土机、10辆自卸汽车和1套拌合站进场后1个月的闲置费用。
事件2:节制闸设计建基面为岩石,开挖到建基面时,未见岩石出露,补充勘测发现建基面以下为2m厚软土,其下才为岩层,为此设计单位提出对此2m厚的软土采用碎石土换填处理并提出变更设计。碎石土单价中的基本直接费为30元/m3
事件3:在新筑堤防填筑过程中,遇阴雨天气,承包人根据施工措施计划,对填筑面采取措施,以尽量减小阴雨天气对工程的影响。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某企业新建办公楼工程,地下一层,地上十六层,建筑高度55m,地下建筑面积3000 m²,总建筑面 积21000 m²,现浇混凝土框架结构。一层大厅高12m,长32m,大厅处有3道后张预应力混凝土梁。 合同约定:“工程开工时间为2016年7月1日,竣工日期为2017年10月31日。总工期488天;冬 期停工35天,弱电、幕墙工程由专业分包单位施工”。总包单位与幕墙单位签订了专业分包合同。

 总承包单位在施工现场安装了一台塔吊用于垂直运输。在结构、外墙装修施工时,采用落地双排 扣件式钢管脚手架。脚手架搭设过程中,施工单位相关部门对项目安全进行检查,发现外脚手架存在 安全隐患,责令项目部立即整改。

 大厅后张预应力混凝土梁浇筑完成25天后,生产经理凭经验判定混凝土强度已达到设计要求, 随即安排作业人员拆除了梁底模板并准备进行预应力张拉。

 结构施工期间,项目有200人参与施工,项目部组建了10人的义务消防队。楼层内配备了消防 箱,消防箱内消防水龙带长度达20m;在1300 m²的临时搭建设施内,配备了10只10L的灭火器。 外墙装饰完成后,施工单位安排工人拆除外脚手架。在拆除过程中,上部钢管意外坠落击中下部 施工人员,造成1名工人死亡。


【不定项选择题】

某施工单位承接了某二级公路的施工,工程合同总价为6758万元。其工程划分如下表所示:

本项目中的桥梁工程为一座3×25m简支梁桥,梁板采用预制构件。
根据施工组织安排,排水工程(B)开始施工20天后才能开始路基土石方工程(A)施工,涵洞(C)完成后20天后才能开始路基土石方工程(A)施工,而砌筑防护工程(D)与涵洞(C)、排水工程(B)同时开始施工,在路基工程全部完成后才能进行路面工程(E)施工。
在本项目施工组织设计中,项目机构组成人员中的主要领导包括:项目经理1名,项目副经理1名,总工1名,党支部书记1名,财务主管1名,技术主管1名。
为搞好廉政建设,在项目管理文件中还写明了廉政建设的具体措施。

【不定项选择题】

有关王某购买体育彩票中奖所得应缴纳的个人所得税,下列算式正确的是(  )。

A.
50000×20%
B.
(50000-10000)×20%
C.
(50000-200-10000)×20%
D.
(50000-50000×30%)×20%
【不定项选择题】

某施工单位承接了一项光缆线路施工,包括部分直埋线路和管道线路,其中约定,管材.光缆等由建设单位采购,辅材由施工单位采购;光缆单盘检查时,经检查,其中一盘光缆,光缆长度2.123km,光纤长度2.111km。某天,监理工程师前往现场进行检查,现场施工队长以不属于监理管辖.无合同拒绝配合提供相关材料;施工过程中,施工单位在管理线路施工中未做好人手孔施工的安全控制,2人员下井施工中毒,造成重伤。项目经理根据工作安排对现场进行了安全检查,并对检查中存在的问题做了书面记录,要求施工单位限期改正;施工过程中出现光缆打结扣现象,整改合格后进行了工程初验及竣工验收工作,造成施工单位直接经济损失50万元,施工单位将剩余材料进行变卖处理。

【不定项选择题】

案例三

背景资料:某城镇雨水管道工程长 900m,埋深 6m,采用预制混凝土平口管,管径 1200mm。场地土质为湿陷 性黄土,无需降水施工。

项目部依据合同工期和场地条件,将工程划分为 A、B、C 三段施工,每段长 300m。主要工序包括基坑开挖及地基处理、管道安装及严密性试验、回填施工。安排了 3 支专业施工队进行流水施工。项目部编制的施工计划参数如下表所示:

施工工序

A

B

C

基坑开挖及地基处理

3 周

3 周

3 周

管道安装及严密性试验

2 周

2 周

3 周

回填施工

2 周

3 周

2 周

施工过程中发生如下事件:

事件一:土方开挖施工队进行沟槽开挖时,挖掘机驾驶员按照测量员测放的槽底高程和宽度开挖成槽,经人工找平夯实后进行下道工序。

事件二:管道安装完毕后,每段选取 50m 管道进行了闭水试验。

事件三:回填沟槽时,采用装载机将土从一侧倒入沟槽,人工整平压实,被监理工程师发现后制止。


【不定项选择题】

2025年,甲证券公司与乙上市公司签署《独立财务顾问协议》,成为丙公司借壳乙公司的财务顾问。当年,丙公司完成借壳上市,重大资产重组完成后,甲证券公司在法律规定的期限内承担持续督导责任,先后出具了《2025年度持续督导意见》《关于丙公司的专项核查意见》等。陈某与李某为项目主要负责人及签字主办人。该证券公司就该借壳上市独立财务顾问项目收取各项费用总计1000万元。以上业务过程中,甲证券公司未关注到丙公司购销业务异常增加,未发现丙公司财务报告虚增收入的事实。

【不定项选择题】

【背景资料】
某工程建筑面积13000m2,地处城区繁华地段且处于交叉口处。东、南两面紧邻市区主要路段,西、北两面紧靠居民小区一般路段。在项目实施过程中发生如下事件:
事件一:项目部对现场平面布置进行了规划,并绘制了施工现场平面布置图。
事件二:为控制成本,现场围墙分段设计,实施全封闭式管理。即东、南两面紧邻市区主要路段设计均为2.5m高砖围墙,并按市容管理要求进行美化;西、北两面紧靠居民小区一般路段设计均为1.5m高普通钢围挡。
事件三:为宣传企业形象,总承包单位在现场办公室前树立了公司旗帜,旗杆与基座采用预埋件焊接连接。
事件四:为确保施工安全,项目经理每旬展开定期安全检查。
事件五:项目部制定了《现场文明施工管理规定》。其中要求建筑工程施工现场应当做到围挡、大门、标牌标准化、材料码放整齐化(按照平面布置图确定的位置集中码放)、安全设施规范化。建筑工程施工要做到工完场清、施工不扰民,努力营造良好的施工作业环境。

【不定项选择题】

【背景资料】

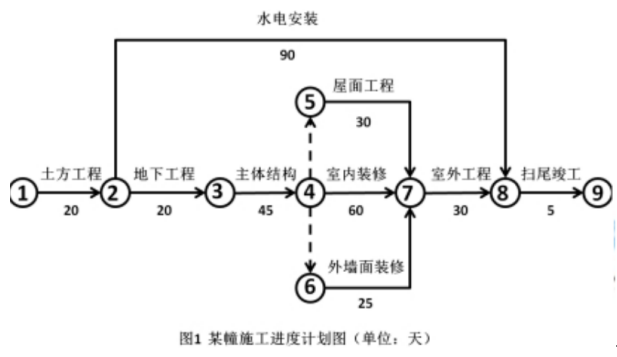

某新建别墅群项目,总建筑面积45000㎡,各幢别墅均为地下1层,地上3层,砖混结构。某施工总承包单位项目部按憧编制了单幢工程施工进度计划。某计划工期为180d,施工进度计划见图1。现场监理工程师在审核该进度计划后,要求施工单位制定进度计划,以确保该幢工程在计划日历天内竣工。



该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。

表一:赶工参数表



项目部对地下室M5水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%:防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面应提浆压光并及时进行保湿养护7天。

监理工程师对室内装饰装修工程检查验收后,要求在装饰装修完工后第5天进行TVOC等室内环境污染物浓度检测。项目部对检测时间提出异议。


【不定项选择题】

甲公司与黄某建立劳动关系的时间为()。


A.
2019年3月5日
B.
2019年3月28日
C.
2019年3月20日
D.
2019年3月15日
【不定项选择题】

【背景资料】
甲公司中标某城镇道路工程,设计道路等级为城市主干路,全长560m,横断面形式为三幅路,机动车道为双向六车道,路面面层结构设计采用沥青混凝土,上面层为厚40mmSMA-13,中面层为厚60mmAC-20,下面层为厚80mmAC-25。
施工过程中发生如下事件:
事件一:甲公司将路面工程施工项目分包给具有相应施工资质的乙公司施工,建设单位发现后立即制止了甲公司的行为。
事件二:路基范围内有一处干涸池塘,甲公司将原始地貌杂草清理后,在挖方段取土一次性将池塘填平并碾压成型,监理工程师发现后令甲公司返工处理。
事件三:甲公司编制的沥青混凝土施工方案包括以下要点:
(1)上面层摊铺分左、右幅施工,每幅摊铺采用一次成型的施工方案,2台摊铺机呈梯队方式推进,并保持摊铺机组前后错开40~50m距离。
(2)上面层碾压时,初压采用振动压路机,复压采用轮胎压路机,终压采用双轮钢筒式压路机。
(3)该工程属于城市主干路,沥青混凝土面层碾压结束后需要快速开放交通,终压完成后拟洒水加快路面的降温速度。
事件四:确定了路面施工质量检验的主控项目及检验方法。
