【不定项选择题】

(案例二)
【背景资料】
某施工单位承担了一项管道光缆线路工程。开工后,项目负责人对施工现场检查时,发现施工人员先逐一打开人井盖进行通风,然后开始下井作业,其中一处施工人员踩踏电缆托板进入人井,另一处井口摆放的抽水机将积水排放至下水道里。项目负责人指出了施工队的不合规之处,并要求立即整改。
施工过程中发生了意外事件,一名井下作业人员因有害气体中毒晕倒,井下长时间没有回应,现场人员采取有效措施后下井将人成功救出,事件未造成人员伤亡。
工程收尾阶段,监理人员巡视时,指出部分人井内光缆安装工艺不合格。工程初验前,施工单位提交了全套竣工资料,其中竣工测试记录表包括:中继段光纤配盘图、中继段光纤衰减统计表、中继段后向散射信号曲线,建设单位发现测试记录缺项,要求施工单位尽快补齐。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】

某坝后式水电站安装两台立式水轮发电机组, 甲公司承包主厂房土建施工和机电安装工程,主机设备由发包方供货。合同约定:
(1) 应在两台机墩混凝土均浇筑至发电机层且主厂房施工完成后, 方可开始水轮发电机组的正式安装工作;
(2) 1 号机为计划首台发电机组;
(3) 首台机组安装如工期提前,承包人可获得奖励,标准为 10000元/天; 工期延误, 承包人承担逾期违约金,标准为 10000 元/天。
单台尾水管安装综合机械使用费合计 100 元/小时, 单台座环蜗壳安装综合机械使用费合计 175 元/小时。 机械闲置费用补偿标准按使用费的 50%计。 施工计划按每月 30 天、每天 8 小时计,承包人开工前编制首台机组安装施工进度计划, 并报监理人批准。 首台机组安装施工进度计划见图 1-1(单位:天)。


图 1-1 首台机组安装施工进度计划

事件一:座环蜗壳Ⅰ 到货时间延期导致座环蜗壳Ⅰ 安装工作开始时间延迟了 10天,尾水管Ⅱ 到货时间延期导致尾水管Ⅱ 安装工作开始时间延迟了 20 天。 承包人为此提出顺延工期和补偿机械闲置费要求。
事件二:座环蜗壳Ⅰ 安装和座环基础混凝土Ⅱ 浇筑完成后, 因不可抗力事件导致后续工作均推迟一个月开始,发包人要求承包人加大资源投入,对后续施工进度计划进行优化调整, 确保首台机组安装按原计划工期完成, 承包人编制并报监理人批准的首台发电机组安装后续施工进度计划见图 1-2(单位:天)。 并约定, 相应补偿措施费用 90 万元,其中包含了确保首台机组安装按原计划工期完成所需的赶工费用及工期奖励。



图 1-2 首台机组安装后续施工进度计划
事件三: 监理工程师发现机墩混凝土Ⅱ 浇筑存在质量问题,要求承包人返工处理,延长工作时间 10 天,返工费用 32600 元。为此, 承包人提出顺延工期和补偿费用的要求。
事件四:主厂房施工实际工作时间为 155 天, 1 号机组安装调试实际时间为 232天,其他工作按计划完成。

【不定项选择题】

根据期初资料、资料 (1) 至 (3), 下列各项中,关于甲公司 15 日委托加工业务相关科目的会计处理结果正确的是 (    )。

A.

 委托加工物资科目借方增加 24 万元

B.

 委托加工物资科目借方增加 26 万元

C.

 原材料科目借方增加 26 万元

D.

 原材料科目借方增加 26.18 万元

【不定项选择题】

【背景资料】
某引调水枢纽工程,工程规模为中型。建设内容主要有泵站、节制闸、新筑堤防、上下游河道疏浚等。
施工中发生了如下事件:
事件1:关于施工质量评定工作的组织要求如下:分部工程质量由施工单位自评,监理单位复核,项目法人认定。分部工程验收质量结论由项目法人报工程质量监督机构核备,其中主要建筑物节制闸和泵站的分部工程验收质量结论由项目法人报工程质量监督机构核定。单位工程质量在施工单位自评合格后,由监理单位抽检,项目法人核定。单位工程验收质量结论报工程质量监督机构核备。
事件2:监理单位对部分单元(工序)工程质量的复核情况见表2-7

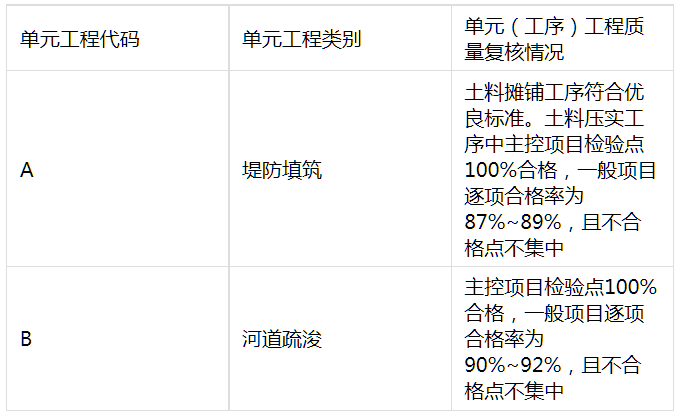

部分单元(工序)工程质量复核情况

【不定项选择题】

【背景材料】
某一级公路K25+200~K25+340处有一座5×25m预应力混凝土空心箱桥,箱梁高170cm,腹板厚17cm,两腹板内侧的宽度为170cm,场区预制场预制。施工过程中发生如下事件:
事件1:腹板外侧用加劲钢模加固制作,内模采用工厂加工,现场拼装,整体吊装。内模每片长度为1.5m,面板采用4mm钢板,边框、法兰使用6mm钢板,连接槽钢63号槽钢,连接孔规格为Ф22mm×26mm长孔,各块模板之间用螺丝连接。内模在箱梁底开口,便于浇筑底板混凝土,中间用螺钉或槽钢连接。内模在箱梁顶开口,顶部设活动盖板便于浇筑底板混凝土,中间用螺钉或槽钢连接。为保证内模有足够的刚度,内模中每隔2m设置一道加劲隔板。箱梁外侧模板用钢管支架固定,为防止混凝土振捣时发生内模上浮,在内模顶面堆放了钢锭。混凝土浇筑顺序如下:先底板及腹板根部,其次腹板,最后浇顶板及翼板。为防止混凝土过振,采取单侧先后振捣腹板混凝土的措施。拆模后发现,箱梁两侧的腹板厚度不均,内模有明显的左右移动。
事件2:设计采用后张法施工,采用直线预应力筋,设计文件对预应力筋张拉端的设置无具体要求。施工单位在预应力筋张拉控制应力达到稳定后压浆,压浆后应先将其周围冲洗干净并对梁端混凝土凿毛,锚固完毕并经检验合格后用电弧焊切割端头多余的预应力筋,预应力筋锚固后的外露长度不宜小于30mm,锚具采用封端混凝土保护。

【不定项选择题】

甲公司为增值税一般纳税人,2020 年发生的有关交易性金融资产业务如下:

(1) 11月1日,甲公司从证券交易所购入A公司发行的公司股票,支付价款16 000 000元(其中包含已宣告但尚未发放的现金股利600 000元),另支付相关交易费用25 000元,取得的增值税专用发票上注明的增值税税额为1 500元。甲公司将其划分为交易性金融资产进行管理和核算。

(2)11月20日,甲公司收到购买价款中包含的已宣告但尚未发放的现金股利600 000元,并存入投资专户。

(3)11月30日,甲公司持有A公司股票的公允价值为17 100 000元。

(4)12月5日,全部出售A公司股票,售价为18 500 000元,转让该金融商品的增值税税率6%,款项已收到。

要求:根据上述资料,假定甲公司取得的增值税专用发票均已经税务机关认证,不考虑其他因素,分析回答下列小题。(计算结果保留两位小数)

4.根据资料(1)至(4),甲公司因该金融资产业务计入投资收益的累计金额是  (   )元。

A.
2 675 000
B.
1 400 000
C.
2 533 490. 57
D.
1 233 490. 57
【不定项选择题】

【背景资料】
某公司承接了山区某一级公路 E3 标段路基工程施工,在招标文件中,80%挖方为石方,石料强度 32MPa,填石路堤填料由挖方路段调运,制定详细的施工工艺流程和 质量控制要求。施工过程部分事件摘要如下:

事件一:填石路堤填筑时,严格控制填料质量,石料最大粒径不得超过压实层厚; 应分层填筑分层压实,为了防止不均匀沉降,岩性相差较大的填料应纵向分幅填筑; 路基填筑完后立即进行边坡码砌,防止边坡坍塌。
事件二:施工单位在路基施工前,建立了试验室,对工地试验室档案进行管理, 建立了试验检测台账,其中技术台账包括不合格材料台账、样品台账等。
事件三:由建设单位组织,监理单位参加,设计单位对施工单位进行现场交接桩工作。
事件四:填石路堤实测项目包括中线偏位、宽度、平整度等。

【不定项选择题】

沈教授准备将自己多年来的学术成果交给一家出版社出版,预计稿酬所得为18000元。

根据以上材料回答下题。


【不定项选择题】

【背景资料】
某施工单位承接了某山区二级公路4.5km的路基路面施工工程。合同段有一段长450m的两车道隧道和一座长20m的简支梁桥。隧道位于软弱围岩地段。桥梁采用重力式U型桥台,整个合同段均为沥青混凝土路面。在隧道施工方案中有如下要求:
(1)在隧道施工期间,施工现场实行封闭管理,设暑“五图一牌”。由专职安全员作为安全生产的第一责任人,对隧道施工安全生产全面负责。
(2)隧道的钻爆作业,必须由经过专业培训且持有钻孔操作合格证的专业人员进行。
(3)在隧道施工中,坚持“先排水、长开挖、强爆破、早支护、晚衬砌、勤量测”的原则。
(4)采用干式凿岩机凿岩。
桥台基础采用明挖基础,开挖深度为2.5m,地下水位位于基底以下,土质为黏性土。为了方便挖出的土方回填原处,民工队在开挖后的基坑南边距坑定边缘1m内堆土(堆土高度1.0m)在北边距坑定边缘2.0~3.0m范围内堆土(堆土高度2.0m)。由于天气炎热,为防止太阳辐射,民工戴草帽在坑内作业。

【不定项选择题】

【背景资料】

某施工单位中标承建一座三跨预应力混凝土连续刚构桥,桥高30m,跨度为80m4+136m+80m,箱梁宽14.5m,底板宽8m,箱梁高度由根部的7.5m渐变到跨中的3.0m。根据设计要求,0号、1号段混凝土为托架浇筑,然后采用挂篮悬臂浇筑法对称施工,挂篮采用自锚式桁架结构。

施工项目部根据该桥的特点,编制了施工组织设计,经项目总监理工程师审批后实施。项目部在主墩的两侧安装托架并预压,施工0号、1号段,在1号段混凝土浇筑完成后在节段上拼装挂篮。

施工单位总部例行检查并记录了挂篮施工安全不合格项:施工作业人员为了方便施工,自行拆除了安全防护设施;电缆直接绑在了挂篮上;工机具材料在挂篮一侧集中堆放。安全资料检查时发现,只有公司和项目部对工人的安全教育记录和每月进行一次的安全检查记录。安全检查组随即发出整改通知单,要求项目部按照《建筑施工安全检查标准》补充有关记录。

【不定项选择题】

背景资料

写字楼工程,建筑面积76895㎡,整体地下室1层,主楼地上14层,裙房3层,钢筋混凝土现浇框架-剪力墙结构,填充墙为小型空心砌块砌筑,基础为箱型基础。

施工过程中,发生如下事件:

事件一:土方开挖至设计标高时,触探检查发现基坑内裙房部位存在局部软弱下卧层,针对软弱下卧层,项目总工程师召集所有技术人员开现场会议,决定采取灌浆补强并立即组织实施。灌浆后,项目总工程师组织现场监理进行基坑验槽,并形成验槽记录。

事件二:监理单位在对现场水泥进行检查时,发现施工单位使用的出厂超过2个月的快硬硅酸盐水泥没有复验合格材料,随即要求停止使用,责令整改,施工单位以出厂未超过三个月为由拒绝。

事件三:在首层连续梁施工方案中,明确指出:采用电渣压力焊焊接梁纵向受力钢筋;梁下部钢筋接头留置在梁跨中1/3跨度范围内;纵向受力钢筋焊接接头连接区段的长度不小于400mm;监理工程师认为方案中上述做法存在不妥,责令改正后重新报审。施工过程中,发现钢筋焊接性能不良,施工单位立刻停止使用该批钢筋,并对该批钢筋进行相关检验。

事件四:项目制定的预制构件施工技术方案中规定:预制构件吊装采取措施保证主钩位置,吊索与构件的水平夹角控制在40°以上,竖向预制构件的临时支撑不小于构件高度的1/3,每层制作1组40mm×40mm×160mm的长方体标样试件,监理工程师审查后认为有些规定不妥,要求整改。
