【背景资料】某沿海港口15万吨级内航道疏浚工程,设计挖槽长度5.5km,底宽为220m,底标高为-16.0m(当地理论深度基准面,下同),设计边坡比为1:5,内航道浚前平均标高为-10.8m,本工程选用大型绞吸挖泥船配接力泵船将疏浚士吹填到港区后方吹填区,平均吹距为6.5km,疏浚土质自上而下分別为淤泥、淤泥质黏士和黏土.
本工程港区后方吹填区面积为1.7km2, 围堰总长为3.9km, 为临时工程。地基为淤泥,泥面平均标高为-5.0m,围堰采用斜坡式抛石结构,顶宽为3.5m,顶高程为6.5m.外坡设计坡比为1:2,内坡为1:1.5,内侧铺设200mm厚二片石垫层,再铺设450g/m2无纺土工布倒滤层。围埝地基采用抛填1.0m厚砂垫层,打设塑料排水板(间距为1.2m, 底标高为-14.5~-15.0m) , 铺设二层高強复合土工软体排的处理方式,其上抛填300mm厚碎石垫层。
【背景资料】
A煤矿采用一对主副立井方式开拓。该主副井井筒均在同一工业广场内,某施工单位承担了该主井井筒施工项目。主井井筒净直径5m,深度650m。副井井筒净直径6m,深度610m。项目经理计划采用JKZ-2.8专用凿井提升机配一个3m³吊桶提升和1台JK2.5提升机配2m3吊桶提升,以加大提升能力、并配2台HZ-6型中心回转抓岩机出渣,选用风动水泵配合吊桶排水。
该井筒在基岩段共穿过两个含水层,厚度分别为15m和30m,相隔30m,两个含水层最大涌水量均为40m³/h。施工单位在没有采取有效措施的情况下进行了混凝土浇筑。脱模后发现井壁质量蜂窝麻面严重,井筒一侧半径偏差达到-20mm。
表土段地下水流速10m/d,但由于表土层较厚,仍决定采用冻结法施工,为提高工作效率,采用主、副井同时开工的施工顺序。
该井筒竣工后井筒涌水量达15m³/h,其中冻结表土段井壁有较为明显的漏水现象,遂决定对表土段进行壁后注浆堵水。
(四)背景资料
某建设单位投资新建办公楼,建筑面积8000m2,钢筋混凝土框架结构,地上八层,招标文件规定,本工程实行设计、采购、施工的总承包交钥匙方式。土建、水电、通风空调、内外装饰、消防、园林景观等工程全部由中标单位负责组织施工。经公开招投标,A施工总承包单位中标,双方签订的工程总承包合同中约定:合同工期为10个月,质量目标为合格。
在合同履行过程中,发生了下列事件中:
事件一.A施工总承包单位中标后,按照“设计、采购、施工”的总承包方式开展相关工作。
事件二.A施工总承包单位在项目管理过程中,与F劳务公司进行了主体结构劳务分包洽谈,约定将模板和脚手架费用计入承包总价,并签订了劳务分包合同。经建设单位同意,A施工总承包单位将玻璃幕墙工程分包给B专业分包单位施工。A施工总承包单位自行将通风空调工程分包给C专业分包单位施工。C专业分包单位按照分包工程合同总价收取8%的管理费后分包D专业分包单位。
事件三.A施工总承包单位对工程中标造价进行分析,费用情况如下:分部分项工程费4800万元,措施项目费576万元,暂列金额222万元,风险费260万元,规费64万元,税金218万元。
事件四.A施工总承包单位按照风险管理要求,重点对某风险点的施工方案.工程机械等方面制定了专项策划,明确了分工、责任人及应对措施等管控流程。
根据期初资料和资料(1)至(4),2018年7月甲公司利润表中下列项目本期金额计算结果正确的是( )。
【背景资料】
某项目部承建居民区施工道路工程,制定了详细的交通导行方案,统一设置了各种交通标志、隔离设施、夜间警示信号,沿街居民出入口设置了足够的照明装置。
工程要求设立降水井,设计提供了地下管线资料。
施工中发生如下事件:
事件1:由于位置狭窄,部分围挡设施占用了绿化带,接到了绿化管理部门的警告。
事件2:实名制检查中发现,工人的工作卡只有姓名,没有其他信息。
事件3:降水井护筒施工过程中,施工人员在开挖施工时发现了过街的电力管线套管,项目部于是要求停止施工,并降低了开挖高度绕开施工。
【背景资料】

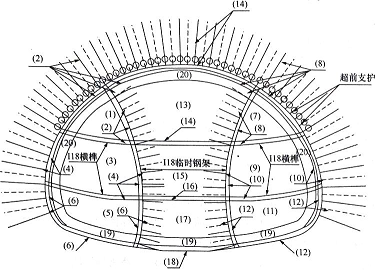

某承包商中标一高速公路工程项目,包括一条全长 4567m 的隧道,属特长公路隧道,根据地质详勘报告,隧址区域地下水分布广泛,地表、地下水力联系十分复杂, 岩溶、高压富水的发育受岩性与构造控制,岩溶构造及富水主要发育在观音峡背斜两翼的三叠系雷口坡组和嘉陵江组地层中,同时,本隧道所穿越的地表水库、泉眼、鱼塘密布,地下水资源丰富,岩溶分布规模不均,隧道施工遇高压涌水、突泥风险性较 高;且进、出口须家河地层地段含煤而引起的瓦斯聚集,因此,施工期间,应针对上 述重大工程地质问题在全隧道开展综合地质超前预报工作,采取双侧壁导坑法施工, 如下图所示。
项目部还实行安全目标管理,采取了一系列措施,要求进入隧道施工现场的所有人员必须经过专门的安全知识教育,接受安全技术交底,编制相应的施工组织设计,其中:
(1)当隧道遇到岩溶、高压富水危害时,可按其对隧道产生的影响情况及施工条件,采取相应施工措施。采用多打眼、打浅眼,控制爆破药量减少对围岩的扰动的光面爆破施工方法。为获得良好光面爆破效果,采取确定装药量,并通过掏槽眼和辅助眼为周边眼爆破创造临空面等措施。周边眼装药结构如下图所示。
(2)根据地勘报告揭示,本隧道地下水处理实施“排堵结合,定量堵水,限量排放,综合治理” 的治水原则。当洞内排水对地下水环境影响较大,实施以保护水环境为目的注浆堵水措施,当可能产生涌水突泥施工灾害时,实施以保证施工安全为目的注浆加固措施,衬砌背后采用压注水泥砂浆 防水,压浆顺序:应从上而下,从无水、少水的地段向有水或多水处。
(3)2010 年 4 月 3 日上午,隧道开挖时,出现溶洞涌水事故,当场导致死亡 2 人,重伤 12 人, 经补报并核实,截至 2010 年 4 月 5 日,确认累计死亡达 3 人。
【2022年真题】某工程使用3台蒸汽发生器提供蒸汽,产生的蒸汽经集气缸汇集后,由一条蒸汽管道输送至用汽车间。热管蒸汽发生器部分数据见表3-1。蒸汽管道采用无缝钢管,材质为20号钢,蒸汽管道设计压力为1.0MPa,设计温度为190℃, 属于GC2级压力管道。管道连接方式为氩电联焊,焊缝按照设计要求进行射线检测,管道阀门采用法兰,管道需要保温。蒸汽集汽缸数据见表3-2。工程所有设备、工艺管道、电气系统及自控系统等安装由A安装公司承担,B工程监理公司担任工程监理。
工程开工后,A公司根据特种设备的有关规定向特种设备安全部门提交了蒸汽管道和集气缸的施工告知书。监理工程师认为蒸汽发生器是整个系统压力和温度最高的设备,也应按特种设备的要求办理施工告知。

【背景资料】某石灰石矿山筹建于2009年,2012年5月投产,属村民集体企业,各类证照齐全。鲍某为法人代表(矿长),负责该矿山的生产经营活动,年产量10×104t左右,所采矿石为灰岩夹薄层泥岩,主要用于烧制石灰,碎渣用于铺筑公路。
为提升安全生产管理水平,该矿于2018年组织相关人员开始准备安全生产标准化一级矿山的创建工作,为此该矿成立了以副矿长王某为组长的自评工作组,2020年形成自评报告后,经矿长审阅后报矿山安全监管部门备案。该矿在2018年因个人违章作业发生死亡事故一起,从此事故后,加强安全管理,专门针对重要岗位,如电机车司机重新修订了安全操作规程,修订了相关的安全管理制度,加强了设备设施管理。及时巩固了安全管理基础。2021年6月,该矿申请定级一级标准化矿山,在2021年年底该矿成功成为安全生产标准化一级达标企业。
2022年9月16日9时,采场班长章某带领15人进入采场作业,其中包括新入采场仅2日的何某,章某安排2人进行穿孔作业,剩余人员进行边坡清理,铲装运输等作业。
10时左右,在边坡附近作业的李某向章某汇报说看到老采场好像有岩石垮落,但这并未引起章某的重视。10时20分左右,采场西南部原停止开采的边坡发生坍塌,1200余立方石头崩落,其中四分之三左右的石头坍落在南面上部原停止开采的场地,另有四分之一左右的石头(约300m³)坍落在正在作业的采场,当时现场有作业人员15人,其中5人逃出(2人受轻伤),其余10人全部被压埋,最终造成10死2轻伤的伤亡事故。
经事故调查发现:现采矿场西南部非工作帮10余米的原采矿场,因历史开采原因,上部前倾,形成阴山坎。事故发生前1日多次实施爆破作业,且炮孔装药量较多,震动大。该厂安全管理不善,现场作业安全管理制度不健全,从业人员教育培训不足。
根据以上场景,回答下列问题:
背景资料
某施工单位承建一高瓦斯矿井的巷道工程,巷道长度700m,采用综合机械化作业线掘进、锚网喷支护;地质资料显示,在巷道长200m处将揭露一断层。为保证锚杆的抗拔力,技术措施要求采取2根树脂药卷(快速和中速药卷各一)锚固锚杆;为保证巷道施工安全可靠地穿越断层,技术人员经设计单位同意后将该断层地段的支护形式变更为锚网喷与钢支架的联合支护,钢支架间距为0.8m。项目部劳动组织形式为三八制作业,井下单班作业人数为17人。
巷道施工到断层区段时,质检人员在对巷道支护质量检查时发现:岩帮不平整,锚杆孔口处围岩多有片落;虽然锚杆托板尚能紧贴岩面,但是仍有不少的锚杆外露过长,达200~250mm;钢支架安设间距1.0m,且背板很少,支架间仅有少数安设了木棍撑杆;试验的锚杆抗拔力达不到规程要求;质检人员还发现施工人员在锚杆眼内放置树脂药卷的程序不正确,要求立即改正。几天后,监理工程师检查发现这些质量问题仍然存在,于是又正式下达了整改通知单,要求施工队长立即安排补打锚杆,改正不符合质量要求的问题。
时隔2天后,顶板发生冒落事故,造成正在该段补打锚杆的3名施工人员重伤。施工队为处理施工质量和冒顶事故耽误施工工期4天,为此,施工单位以“监理工程师通知单”的要求为理由,提出顺延工期4天。
【背景资料】某施工单位中标一选矿厂工程。该工程采用工程量清单计价,分部分项工程费1600万元,措施项目费180万元,安全文明施工费38万元,其他项目费用20万元,规费45万元,税金62.9万元。
合同约定,当分部分项工程量增加(减少)幅度在5%以内,执行原有综合单价;工程量增加幅度大于5%时,超出5%部分按原清单综合单价的0.9倍结算;工程量减少幅度大于5%时,按原清单综合单价的1.1倍结算。
基础工程施工时,为确保工程安全性和可靠性,施工单位针对现场实际情况,将施工方案中的基坑降水深度5.1m增加到6.0m,由此多投入措施项目费7万元。
工程结算时,经现场测量,A、B分部分项工程量变化如下表:
