【背景资料】施工单位承担了一矿井井底车场的施工任务。开工前,项目经理部编制了施工组织设计,内容包括施工方案、资源供应计划、施工进度计划网络图、质量保证措施、安全保证措施等。加强了施工现场的准备工作,特别加强了井底车场巷道多头快速掘进的各项工作统筹考虑,使得施工任务顺利进行。

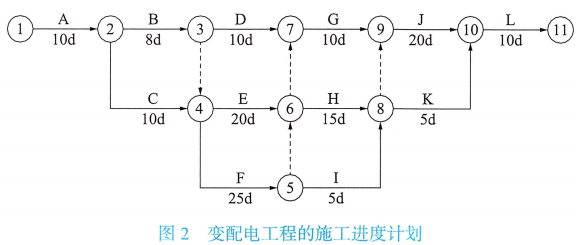

井底车场平面布置示意图部分内容如图1所示,相应的施工进度计划网络图如图2所示,关键线路上的工作由同一个工作队完成,各工作的作业时间均不可压缩。

施工过程中发生如下事件:
事件1:工程进行60d,施工单位月度检查时重点检查了进度计划执行情况,发现:副井重车线1(工作A)和变电所通道(工作D)已完工;副井重车线2(工作L)已完成其工程量的60%;副井空车线(工作B)已完成其工程量的80%;中央变电所(工作E)由于设计变更,尚未开始作业,预计完成设计变更还需要10d。施工单位考虑到工作E的延误将导致后续工作中央泵房(工作J)和泵房通道(工作K)不能正常完成,工程不能按时交付,与各工作队协商并在监理工程师的指令下调整了进度计划,以满足工期要求。经施工单位计算,工作E的延误导致的窝工费和机械设备台班折旧费为30万元,按照调整后进度计划施工将增加投入8万元。
事件2:由于建设单位提供设计资料不及时,导致外水仓(工作H)延误10d,已提前运至现场的施工机械台班折旧费损失2万元,窝工费15万元。
事件3:今年年初,由于新冠肺炎疫情影响,施工人员隔离观察,导致机械设备台班折旧费为15万元,观察期间施工人员支出5万元,用于工程的消杀费用3万元,工期影响了14天。
针对事件1~事件3,施工单位向建设单位提出了索赔。
4.假设资本资产定价模型成立,相关证券的风险与收益信息如表5-7所示。(注:表中的数字是相互关联的)

根据以上材料回答(1)~(8)题。
The growth of the use of English as the world’s primary language for international communication has obviously been continuing for several decades. (46) But even as the number of English speakers expands further there are signs that the global predominance of the language may fade within the foreseeable future.
Complex international, economic, technological and cultural changes could start to diminish the leading position of English as the language of the world market, and UK interests which enjoy advantage from the breadth of English usage would consequently face new pressures. Those realistic possibilities are highlighted in the study presented by David Graddol. (47) His analysis should therefore end any self-contentedness among those who may believe that the global position of English is so stable that the young generations of the United Kingdom do not need additional language capabilities.
David Graddol concludes that monoglot English graduates face a bleak economic future as qualified multilingual youngsters from other countries are proving to have a competitive advantage over their British counterparts in global companies and organizations. Alongside that, (48) many countries are introducing English into the primary-school curriculum but British schoolchildren and students do not appear to be gaining greater encouragement to achieve fluency in other languages.
If left to themselves, such trends will diminish the relative strength of the English language in international education markets as the demand for educational resources in languages, such as Spanish, Arabic or Mandarin grows and international business process outsourcing in other languages such as Japanese, French and German, spreads.
(49) The changes identified by David Graddol all present clear and major challenges to the UK’s providers of English language teaching to people of other countries and to broader education business sectors. The English language teaching sector directly earns nearly £1.3 billion for the UK in invisible exports and our other education related exports earn up to £10 billion a year more. As the international education market expands, the recent slowdown in the numbers of international students studying in the main English-speaking countries is likely to continue, especially if there are no effective strategic policies to prevent such slippage.
The anticipation of possible shifts in demand provided by this study is significant: (50) It gives a basis for all organizations which seek to promote the learning and use of English, a basis for planning to meet the possibilities of what could be a very different operating environment. That is a necessary and practical approach. In this as in much else, those who wish to influence the future must prepare for it.
某电力安装公司承包一商务楼(地上30层,地下2层,地上1~5层为商场) 的变配电工程安装,变配电工程在地下一层。工程主要设备:三相干式电力变压器 (10/0.4kV)、配电柜(开关柜)设备由业主采购,已运抵施工现场。其他设备、材料 由电力安装公司采购。因1~5层的商场要提前开业,变配电工程需配合送电。 电力安装公司项目部进场后,依据合同、施工图纸及施工总进度计划,编制了变 配电工程的施工方案、施工进度计划(图2),报建设单位审批时被否定,要求优化进 度计划,缩短工期,并承诺赶工增加费由建设单位承担。项目部依据公司及项目所在地的资源情况,优化施工资源配置,列出了进度计划可压缩时间及费用增加表(表2), 压缩了施工工期。

项目部施工准备充分,落实资源配置,依据施工方案要求向作业人员进行技术交 底,明确变压器、配电柜等主要分项工程的施工程序,明确各工序之间的逻辑关系、技 术要求、操作要点和质量标准,使工程按计划实施,变压器安装示意图如图3所示。
变配电工程完工后,供电部门检查合格送电,经过验电、校相无误。分别合高、 低压开关,空载运行24h,无异常,办理验收手续,交建设单位使用;同时整理技术资 料,准备在商务楼竣工验收时归档。
A公司于2020年8月承接一学校体育馆的采暖工程,合同额为650万元,采暖热源由风冷热泵提供,供回水温度为45/40°C,健身房、教研室等附属房间采用低温热水地板辐射供暖,比赛场馆、训练馆采用散热器供暖。供热管道采用铝塑复合管。
2020年11月散热器进场,A公司对其外观和金属热强度进行了检查和复验。2021年4月,供暖系统安装完毕,A公司依次对管道系统进行水压试验,经核算,项目实际成本为513万元,成本降低率为5%。该供暖系统于2021年正式投入使用。
2022年6月,建设单位按照约定将工程质量保证金返还至A公司。2022年12月,体育馆管理员反映部分散热器温度偏低,建设单位通知A公司进行检验。A公司检查后发现由于施工质量问题造成部分管道出现气塞和堵塞现象,对这些管道进行疏通和清理,并更换了部分散热器。
当本证和反证的证明力不能相互抵消时,将会发生何种法律效果?( )
待证事实处于真伪不明的状态
由本证方当事人承担举证不能的后果
由反证方当事人承担举证不能的后果
由本证方当事人和反证方当事人共同承担举证不能的后果
市政公司承建一座城市桥梁,该桥上部结构为6×20m简支预制预应力混凝土空心板梁,每跨设置边梁2片,中梁24片;下部结构为盖梁及Φ1000mm圆柱式墩,重力式U型桥台,基础均采用Φ1200mm钢筋混凝土钻孔灌注桩。桥墩构造如图1所示。

图1 桥墩构造示意图(单位:mm)
施工过程中发生如下事件:
事件一:开工前,项目部会同监理单位、建设单位、质量监督机构(市场监督管理部门)单位将工程划分为单位、分部、分项工程和检验批,编制了隐蔽工程清单,以此作为施工质量检查,验收的基础。划分后的分部(子分部)、分项工程及检验批对照表如表1。
桥台布置立面图如图2所示:

图2 桥台立面布置与基坑开挖断面示意图(标高单位:m;尺寸单位:mm)

表1 桥梁分部(子分部)、分项工程及检验批对照表(节选)
事件二:按设计图纸要求,桥台基坑开挖完成后,项目部在自检合格基础上,向监理单位申请验槽, 并参照表2通过了验收。

【背景材料】2012年6月A施工单位中标一项传输设备安装工程,建安工程费100W,其中材料费30W(建设单位提供),施工费为建安工程费扣除材料费的80%,最终合同款为 56.84W,其中施工费56W,安全生产费用0.84W,合同工期为:2012.7.1--2012.10.14,未约定保修期,项目经理部编制的进度计划横道图如下:
工程如期进行,系统测试时发现一段光衰过大,不能满足设备要求,建设单位于2012.9.1决定增加一个中继站及10KM管道光缆仍由A施工单位施工,施工费按照招投标确定的打折比例结算。增加的设备由建设单位提供,材料由施工单位采购,设计单位修正了设计,增加了两个单项工程设计,主要费用预算如下:
1)中继站设备安装工程设备费50W,建安费5W,其中材料费3.5W。
2)管道光缆工程建安费20W,其中材料费15W。
A 施工单位接受了中继站设备安装工程的施工任务,拒绝了管道光缆工程的施工任务,建设单位将管道光缆的任务另行委托给了B施工单位。
本工程除以上变更之外,其他工作与原设计相同。工程最终于2012.10.9 完成,A施工单位同时将竣工技术文件和工程结算文件报送建设单位,工程于2012.10.24 初验后进入试运行,2013.2.20完成终验后于次日零时正式投入使用。
问题:
ABC公司2019年年初所有者权益构成为:股本3 000万元,资本公积5 800万元(全部为股本溢价),盈余公积300万元,未分配利润3 900万元。2019年发生的与所有者权益有关的经济事项如下:
(1)3月1日,通过证券公司公开发行股票2 000万股,每股面值1元,每股发行价格4.5元,按合同约定需按发行价格支付给证券公司2%的佣金。假定当日发行成功,证券公司将扣除佣金的股款通过银行转账方式支付给ABC公司。
(2)4月1日,ABC公司股东大会宣告分配股票股利2 000万元。
(3)6月30日,确认其他资本公积400万元。
(4)9月22日,ABC公司回购本公司股票500万股。当日回购价格为5.5元/股。
(5)11月30日,ABC公司通过相关部门批准,将回购的500万股进行注销。
(6)12月31日,ABC公司当年实现净利润4 500万元,按净利润的10%提取法定盈余公积。
要求:根据上述资料,不考虑其他相关因素,分析回答下列问题。(答案中金额单位用万元表示)
2019年12月31日,ABC公司所有者权益总额为( )万元。
【背景资料】南方某海港的港池和进港航道疏浚工程,施工海域台风多发,风浪情况复杂,水流湍急,常年受斜向流影响;港池在防波堤掩护下,海况良好。
港池长度为550m、宽度为250m,设计底标高为-14.5m(当地理论深度基准面,下同),设计边坡坡度为1︰5,疏浚土质为流动性淤泥;进港航道挖槽段长度为11km、底宽为155m,设计底标高为-14.5m,疏浚土质上层为软黏土、下层为密实砂,设计边坡坡度为1︰7;疏浚土要求外抛至25km外的指定抛泥区。
港池和航道疏浚选用10000m3自航耙吸挖泥船施工,自航耙吸挖泥船无法到达的区域及港池边角部位辅以8m3抓斗挖泥船配自航泥驳施工。项目部在工程的组织实施中,着重于施工设备的性能发挥,采取多项措施以提高设备的生产率和时间利用率,在合同工期内顺利完成了工程施工任务。
2022年初,某上市公司股东权益总额为35300万元,其中,股本20000万元(面值为1元)、资本公积(股本溢价)7000万元、盈余公积6800万元、未分配利润1500万元。2022年该公司有关股东权益的业务资料如下:
(1)经股东大会批准,以现金回购方式回购并注销本公司股票1000万股,回购价为每股8.5元。
(2)本年实现净利润1000万元,提取法定盈余公积100万元。
(3)经股东大会批准,宣告发放现金股利3000万元,其中使用可供投资者分配的利润2400万元、盈余公积600万元
(2)根据资料(2),下列各项中,该公司有关利润结转和分配的会计处理正确的()。
