案例四

【背景资料】

某总承包单位A将一医院的通风空调工程分包给某安装单位B,工作内容有风系统、水系统、热泵机组。设备有7台风冷式热泵机组、9台水泵、123台吸顶式新风空调机组、1237台风机盘管、42台排风机,均由业主采购。通风空调工程的电气系统由总承包单位施工。

开始施工后,A单位编制了空调工程的施工组织设计,热泵机组采用轮式起重机吊装。B公司依据空调工程的施工组织设计和国家规范编制了热泵机组的吊装方案。中间施工中,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。

通风空调设备安装完工后,在A单位的配合下,B单位对通风空调的风系统、水系统和冷热系统进行了系统调试。调试人员在风机盘管、新风机和排风机单机试车合格后,用热球风速仪对各风口进行测定与调试及其他内容的调试,在全部数据达到设计要求后,通风空调工程在夏季做了带冷源的试运转,并通过竣工验收。

医院营业后,在建设单位的负责下,通风空调工程进行了带负荷综合效能试验与调整。到了冬季安装单位及时进行回访,时通风空调工程季节性调试。发现个别风口的新风量只有50m³/h·P(设计要求是75m³/h·P),经复查,是调试人员的计算错误,后重新调整测试,达到设计要求。另外,个别病房的风机盘管噪声达到45dB(设计要求是35dB),经检查,是风机盘管轴心偏移,通过设备生产厂家调换设备,噪声达到要求。

【问题】


【不定项选择题】

【背景资料】某公司建一项城市桥梁工程,设计为双幅分离式四车道,下部结构为墩柱式桥墩,上部结构为简支梁。该桥盖梁采取支架法施工,项目部编制了盖梁支架模板搭设安装专项方案。包括如下内容:采用盘扣式钢管满堂支架;仅对支架强度进行计算,考虑了模板荷载,支架自重和盖梁钢筋混凝土的自重;核定地基承载力不符合施工要求;对支架搭设范围的地面进行平整预压后立即搭设支架。盖梁模板支架搭设示意如图。

事件一:架子工未完成全部斜撑搭设被工长查出要求补齐。现场支架模板安装完成后,迫于工期压力,项目部立即开始混凝土浇筑,被监理叫停下达了暂停施工通知,并提出整改要求。
事件二:监理工程师提出,为了增强支架的稳定性。在支架的左侧右侧,应分别增加两根斜撑。斜撑的起点节点可能为a\b\c;终止节点可能为图中1\2\3\4\5。
事件三:支架施工完毕,施工单位编制了拆除方案,上报监理审批。监理提出,应补充支架拆除的安全措施。

【不定项选择题】

根据我国刑法规定,下列关于假释考验期的表述哪些是正确的?(   )

A.

拘役的考验期为原判刑期以上、1年以下,但是不能少于2个月

B.

有期徒刑的考验期为10年

C.

有期徒刑的考验期为没有执行完毕的刑期

D.

无期徒刑的考验期为10年

【不定项选择题】

【背景资料】
某施工企业参加—建设项目投标,依据以下资料:招标文件、工程量清单、答疑纪要:《建设工程工程量清单计价规范》GB50500-2013;工程设计资料;标准规范等,编制了投标文件。工程合同签订前,企业合约部召集工程、技术、劳务、资金、财务等部门,对合同进行了评审。确认了合同与招、投标文件中包含的合同内容、计价方式、工期等实质性内容的一致性。
施工中,项目部及时提出了以下索赔事项:
1.因建设单位未及时交付设计图纸造成工程停工9天。为此,项目部索赔工期9天,现场管理人员工资、奖金共16万元,现场工人窝工补偿费9万元;
2.因建设单位延迟30天支付进度款1000万元项目部按约定利率案赔利息4.9万元;
3.项目部办公室发生两次位置变动索赔重建费用6万元。

【不定项选择题】

购入的电脑需要在当年度利润总额中进行调整,需要调增的金额是( )。

A.
1.26-1.26÷36×6=1.05万元
B.
1.26-1.26÷36×12=0.84万元
C.
1.26-1.26÷36×5=1.085万元
D.
1.26-1.26÷36×7=1.015万元
【不定项选择题】

【背景资料】
某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。
溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,围堰断面如图2所示。随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按“四不放过原则”,组织有关单位制订处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

【不定项选择题】

红酒生产企业销售红酒收取的包装物押金应并入红酒销售额,征收消费税。(     )

A.
B.
【不定项选择题】

A公司承接一地下停车库的机电安装工程,工程内容包括给排水、建筑电气、消防工程等。

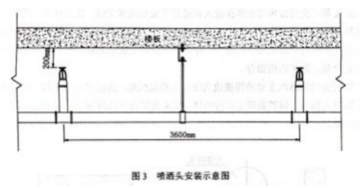

经建设单位同意,A公司将消防工程分包给了B公司,井对B公司在资质条件、人员配备方面进行了考核和管理,自动喷水灭火系统中的直立式喷活头运到施工现场,经外观检查后,立即与消防管道同时进行了安装,直立式喷头安装见图3,施工过程中被监理工程师叫停,要求整改。
B公司整改后,对自动喷水灭火系统进行通水调试,调试项目包括水源测试、报警阀调试、联动试验,在验收时被监理工程师要求补充调试项目。
该停车库项目在竣工验收合格12个月后才投入使用,投入使用12个月后,消防管道漏水,建设单位要求A公司进行维修。

【不定项选择题】

背景材料:

某公司承建一座桥梁工程,采用左右双幅分离式结构,上部结构采用跨径组合为(30m×5)×3联先简支后连续箱梁,每幅每跨4片中梁,2片边梁。下部结构墩柱基础采用钻孔灌注桩,强度等级C25,桥台采用桩接盖梁的轻型桥台,如图2-1所示。

施工前项目部编制相关施工方案:

(1)上部结构装配式梁板施工,在一片空旷地区设置梁场进行梁板预制,四周设置围挡封闭管理,大门口设置五牌一图,包括工程概况牌、管理人员名单及监督电话牌等。采用跨墩龙门吊进行梁板架设,架梁之前完成龙门吊的组装及检查。

(2)梁板架设完成之后,进行横隔板、湿接头和湿接缝的钢筋模板安装及混凝土浇筑,桥梁1号墩处横断面Ⅰ-Ⅰ如图2-2所示。钢筋进场后进行见证取样,检测钢筋的力学性能,合格后进场使用。桥梁湿接头混凝土浇筑前先穿束,浇筑完成后进行负弯矩预应力筋的张拉以及孔道压浆,压浆过程中发现有些孔道堵塞。

(3)下部结构墩柱施工时,为了提高墩柱整体稳定性,在柱与柱之间设置结构B;施工完成后进行墩柱垂直度检测,偏差为10mm,符合设计及相关规范要求。
