【背景资料】某施工单位承担一矿井采区巷道的施工任务,建设单位要求的工期为15个月, 施工单位根据矿井采区巷道的关系,编制了采区巷道施工网络进度计划,并组 织安排了四个施工队伍进行施工,各施工队伍的施工内容分别为:甲队A、C、J;乙队B、G、K;丙队D、H; 丁队E。
监理单位在审查施工单位进度计划时发现其施工单位安排不合理,建议只安排3 个施工队伍,将丁队的施工任务交由丙队去完成,施工单位通过研究,采纳了 监理的意见。
在工程实施过程中,乙队在进行G工程施工时,遇到了地质资料未注明的含水地层,工作面发生了突水事故,处理该事故延误工期2个月,增加施工成本50万 元,施工单位据此及时提交了相关的索赔申请。
在工程进行到第12个月末时检查发现,甲队施工进度超前,C工程已完成,且J 工程已经施工1个月;乙队因遇含水地层施工进度拖延,G工程刚完工,K工程 尚未开始;丙队施工进度正常。
某施工单位承接一座城市跨河桥的A标段和轻轨交通工程的B标段,A标段为上、下行分立的两幅桥,上部结构为现浇预应力混凝土连续箱梁结构,跨径为70m+120m+70m。B标段高架桥在A标段两幅桥梁中间修建,结构形式为现浇预应力混凝土连续箱梁,跨径为87.5m+145m+87.5m。三幅桥间距较近,B标段高架桥上部结构底高于A标段桥面3.5m以上。
施工项目部根据A标段和B标段的特点,编制了施工组织设计,经项目总监理工程师审批后实施。施工过程中发生如下事件:
事件一:A标段两幅桥的上部结构采用碗扣式支架施工,由于所跨越河道流量较小,水面窄,项目部施工设计采用双孔管涵导流,回填河道并压实处理后作为支架基础,待上部结构施工完毕以后挖除,恢复原状。支架施工前,采用1.1倍的施工荷载对支架基础进行预压。支架搭设时设置预拱度,预拱度考虑承受施工荷载后支架产生的弹性变形。
事件二:B标段晚于A标开工,由于河道疏浚贯通节点工期较早,导致B标段上部结构不具备采用支架法施工条件。
【背景资料】某大型地下铁矿,采用充填法开采,设计规模为600X104t/a。尾矿大部分用于充填井下采空区,部分排入尾矿库,尾矿库为三等库。矿山井下分东采区、中一采区、中二采区、西采区,每个采区有3~5个采矿中段,各生产水平通过斜坡道连通,四个采区共用 -465 m水平运输中段、主井提升、副井提升。该矿一期工程于2014年2月取得了安全生产许可证。
2018年2月该矿一期工程达产。2019年该矿共产生尾砂220X104t,其中80X104t 排入尾矿库。2020年1月,该矿启动二期延深工程建设,委托分别负责采区一期生产任务的四家承包商同时负责二期建设,各自负责本采区开拓、采矿、提升运输、通风、供排 水、供配电生产系统及其设备设施的运行管理。承担该矿主要生产任务的中一采区,由于 充填不及时,形成了大量未充填采空区。
2020年5月8日,当地县级人民政府应急管理部门现场督查发现该矿二期延深工程未批先建,遂下达执法文书,要求该矿立即停止二期延深工程建设,严格履行建设项目“三同时"程序。
根据以上场景,回答下列问题(共26分):
某建设单位开发一小区高层民用住房建筑,工程内容有室内供配电、灯具安装、建筑防雷、建筑管道、消防、电梯、建筑智能化等。A 公司为机电安装项目施工总承包单位,经建设单位同意,A 公司将室内供配电、灯具安装、建筑防雷分包给了有相应资质的 B 公司。

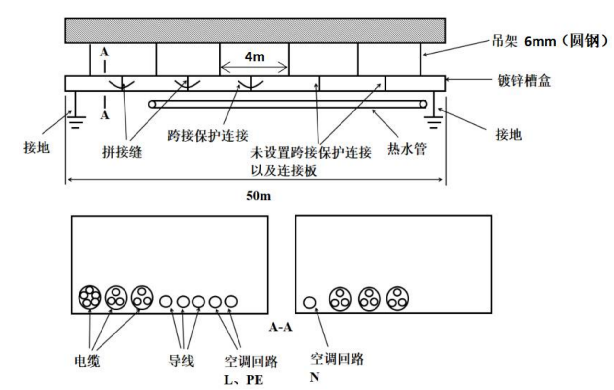

地下一层桥架施工时,A 公司发现 B 公司安装的槽盒、导管均不符合规范要求,如下图:

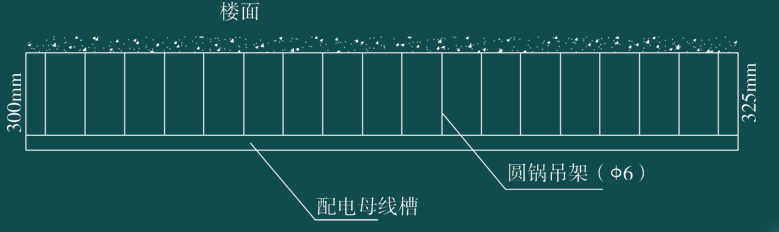

B 公司进行灯具安装前,按设计图纸进行了灯具的采购,如下图所示:
B 公司在施工中,严格进行质量“三检制”最终顺利完成工程,所干工程全部验收合格。
【背景资料】
某安装公司承建一高层商务楼的机电工程建设项目,该高层建筑处于闹市中心,有地上30层、地下3层,工程改建的主要项目有变压器、成套配电距的安装调试;母线槽安装、主干电缆敷设;给水管道、排水管道的安装;空调机组和风管的安装;实验室净化空调系统的安装(空气洁净度等级为N3);冷水机组、水泵、冷却塔和空调水主管的安装;建筑智能化系统的安装。变压器、成套配电柜、冷水机组和水泵安装在地下2层,需从建筑物原吊装孔吊入,冷却塔安装在顶层。
安装公司项目部进场编制了施工组织设计、施工方案和施工进度划。根据有限的施工场地设计了施工总平面图,并经建设和监理单位审核通过。
监理单位在审施工方案中发现,有一段90米长的水平配电母线槽的施工图存在多处不足,要求项目部改正后才可实施。母线槽安装完毕后,施工单位检测了母线槽连接的接触电阻符合规范要求。
安装公司在对实验室净化空调系统进行现场检查和施工记录检查中发现以下错误:
(1)项目部按照中压系统的规定进行了风管严密性试验
(2)洁净层流罩安装完毕后,进行了30Min的连续试运转后通过验收
(3)风管采用镀锌钢板进行制作,镀锌层的厚度为80g/m2
(4)矩形风管采用按扣式咬口连接
项目部进行了积极整改,在系统正常运行达到规定时间后,进行了净化空调系统的检测和调整,通过了内部验评。
安装公司项目部将变压器、冷水机组及冷却塔等设备的吊装分包给专业吊装公司,吊装合同签订后,专业吊装公司编制了设备吊装方案和安全技术措施,因改建项目周界已建满高层建筑,无法采用汽车式起重机进行吊装,通过风险评估,确定了风险防范措施。
改建项目完工后,进行检查和试验,因室内塑料给水管道的试验压力设计未注明,收规范进行了水压试验并验收合格。
背景材料
某公司承建一项城市污水处理工程,包括调蓄池、泵房、排水管道等,调蓄池为钢筋混凝上结构,结构尺寸为40m(长)×20m(宽)×5m(高),结构混凝设计等级为C35,抗渗等级为P6。调蓄池底板与池壁分两次浇筑,施工缝处安装金属止水带,混凝土均采用泵送商品混凝土。
事件一:施工单位对施工现场进行封闭管理,砌筑了围墙,在出入口处设置了大门等临时设施,施工现场进口处悬挂了整齐明显的“五牌一图”及警示标牌。
事件二:调蓄池基坑开挖渣土外运过程中,因运输车辆装载过满,造成抛洒滴漏,被城管执法部门下发整改通知单。
事件三:池壁混凝土浇筑过程中,有一辆商品混凝土运输车因交通堵塞,混凝土运至现场时间过长,坍落度损失较大,泵车泵送困难,施工员安排工人向混凝土运输车罐体内直接加水后完成了浇筑工作。
事件四:金属止水带安装中,接头采用单面焊搭接法施工,搭接长度为15mm,铁钉固定就位,监理工程师检查后要求施工单位进行整改。为确保调蓄池混凝土的质量,施工单位加强了混凝土浇筑和养护等各环节的控制,以确保实现设计的使用功能。
甲餐馆系有限责任公司,主要从事网上外卖业务。2015 年 2 月 2 日,甲餐馆因办理日常结算需要,在 P 银行开立了基本存款账户。2016 年 1 月 5 日,甲餐馆因贷款需要,在 Q 银行开立了一般存款账户。2017 年 3 月 16 日,甲餐馆因经营不善停业,注销了营业执照,甲餐馆拟撤销银行结算账户。已知:甲餐馆只有上述两个银行结算账户。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。
根据资料 (2),下列说法中正确的是 ( )。
确认主营业务收入 80 万元
确认主营业务成本 50 万元
确认管理费用 90.4 万元
确认应交税费 —— 应交增值税 (销项税额) 10.4 万元
【背景资料】某施工单位承接了长55.8km的沿湖滨新建二级公路路面施工,路面面层采用C30水泥混凝土,基层为半刚性基层,底基层为级配碎石。当地气候多雨、地下水较丰富,全线路基有中湿和潮湿两类,分别采用不同的路面结构层。路面结构如表所示。


施工过程中发生了以下事件:
事件1:施工单位进场后,根据路基的分界相对含水量或分界稠度确定路基的干湿类型,然后根据图选择路面结构类型,进而组织施工。
事件2:基层施工完毕后,且在面层施工前,检测了如下项目:压实度(△)、宽度、厚度(△)、横坡、强度(△),用以评定该分项工程质量。
事件3:施工单位制定了水泥混凝土路面施工安全要求,部分摘录如下:
(1)使用小型翻斗车或手推车装混凝土时,车辆之间应保持一定的安全距离;混凝土运输车运送时要遵守交通规则;当传动系统出现故障、液压油输出中断导致滚筒停转时,要采取措施A;自卸汽车运送混凝土时,不得超载或超速行驶,车停稳后方可顶升车厢卸料,车厢尚未放下时,操作人员不得上车去清除残料。
(2)使用电动振捣器时,作业人员应佩戴防护用品,配电盘(箱)的接线宜用电缆线,绝缘良好。
(3)摊铺中严禁驾驶人员撤离岗位,无关人员不得上下摊铺机,在弯道上行业时,要防止摊铺机脱轨。
(4)混凝土摊铺施工现场必须做好交通安全工作。交通繁忙的路口应设立安全警示标志牌,并有专人指挥,夜间施工时,基准线桩附近应采取必要措施B。
