案例一

背景资料:A公司中标某厂生产线工程,工程内容包含厂房和配套机电设备安装工程、管线、照明、动力工程等。合同工期10个月,工程价款以实际工程量乘以工程单价及现场实际发生的变更签证结算。项目部组建后,积极进行施工前的准备工作,精心编制主要设备的施工方案。施工过程中,发生了下列事件:

事件1:为保证设备的安装质量,项目部对设备基础质量进行了复检,复检中对混凝土基础的强度产生了怀疑,于是要求土建单位对基础的强度进行复测,但遭到了土建单位的拒绝。

事件2:针对厂房钢结构施工、照明、动力设备及线路施工,除专业施工方案外,重点对防雷与接地部分进行严格质量和安全控制。

事件3:施工后,发生以下事件:

(1)因业主提供的主要设备晚到,延误工期5d,A公司人工、机具等直接经济损失5万元;

(2)因遭遇合同等级约定以上的特大暴雨引起洪水灾害,A公司设备损失2万,延误工期10d;

(3)设备吊装时,因吊装方案变更延误工期2d,A公司增加费用2万元;

(4)因土建基础复测和修补等原因A公司增加费用10万元,延误工期4d(以上工期延误均发生在施工关键线路上)。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】
某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12°~15°,结构面内摩擦角为5°,黏聚力为12kPa。
施工中发生如下事件:
事件一:边坡加固防护方案如图1所示。浆砌片石挡土墙的施工工序包括:①测量放样;②墙身施工;③基础施工;④基坑开挖;⑤其他附属工程施工。挡土墙施工中,基坑开挖分段跳槽进行,基础应在基础砂浆强度达到设计强度的80%后及时分层回填夯实。砌石墙身应分层错缝砌筑,咬缝应不小于砌块长度的1/4,且不得出现贯通缝。

事件二:(1)当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了下图所示柔性支护结构方案,并按相关程序报批变更设计,该变更为一般工程变更。
(2)回填的灰黑色压实膨胀泥岩的厚度为1m,压实度要求不小于85%。
(3)采用植物防护时,可以采用阔叶树种。

【不定项选择题】

甲证券公司担任乙公司在科创板首次公开发行股票项目的辅导、保荐机构及主承销商,甲证券公司在上述信息公开之日,将乙公司列入限制名单。为向网下投资者提供投资价值研究报告的需要,甲证券公司资本市场部人员向该公司研究部门和合规部门提出申请,请求研究部门指派分析师跨墙参与撰写该项目的投资价值研究报告。

【不定项选择题】

【背景资料】

北方平原地区某一级公路位于主城区附近,沿线风景秀丽、居民较多,路线附近有大型湖泊,公路起讫桩号为 K0+000~K26+500,双向两车道。该公路通车 10 年后,沥青混凝土面层出现龟裂、车辙等病害,需要大修处理。经设计单位现场勘察,该公路基层承载力良好,设计方案采用现场热再生工艺,对行车道的上面层进行全厚度再生施工,然后罩一层 3cm 后的 SMA-10 新面层。原路面设计示意图如图所示(全线无平曲线加宽、无桥梁隧道)。

因该工程施工时不能中断交通,施工单位采用“半幅放行,半幅封闭施工”的交通组织方案,并加强交通管制和交通疏导。施工中发生如下事件:
事件一:施工单位某技术员编制的技术方案采用整形再生法的施工,技术方案上报项目总工程师审阅,总工程师不予认可,要求采用重铺再生法。
事件二:重铺再生法的施工工序包括:A 铣刨翻松、B 搅拌、C 加热、D 添加再生剂、E 罩新面、F 摊铺碾压。该项目采用红外线加热,通过两台加热机的加热,加热深度可达 4~6cm。罩新面时,再生机
前面装有一个集料斗,新拌制的沥青混合料直接倒入集料斗内,由输送装置运送到后面的摊铺装置,然后把新混合料摊铺到经过再生的路面上,碾压成平整、密实的新路面。
事件三:新拌制的沥青混合土采用集中拌合站拌和,为满足环保要求,拌合站设计在离起点较远的郊区,运输车上路桩号为 K26+500,线外运输距离为 5.75km,SMA-10 混合料的每公里综合运输费用为2.5 元/t,混合料出厂密度为 2.0t/m³,松铺系数为 1.14。
事件四:施工单位组建了工地试验室,对工地实验室仪器设备制定了严格的管理制度、仪器设备经检定、校准或功能检验合格后方可投入使用;仪器设备应实施标识管理,分为管理状态和使用状态标识,使用状态标识用“红”、“黄”、“绿”三色标签进行标识。

【不定项选择题】

四、【背景资料】
A公司某项目部承建一供水厂扩建工程,主要内容为新建一座钢筋混凝土水池,长65m,宽32m,池深6.5m,新建水池采用明挖基坑施工,挖深为6m,基坑与邻近建筑物距离2.6m,设计要求基坑用灌注桩作为围护结构,搅拌桩作止水帷幕。地层土为黏土,地下水位于地表水下0.5m。
项目部制定了施工组织设计并按程序报批,A 公司主管部门审核时,提出了以下问题:
(1)认为施工结构位于供求厂内不属于社会环境,施工不需要搭设围挡,存在事故隐患。
(2)水池施工采用桩体作为外模板,投有考虑内外模板之间杂物的清扫措施。
(3)施工组织设计只考虑了围护桩变形,监测项目偏少。
(4)为控制结构裂缝,浇筑与振捣措施主要有降低混凝土入模温度,控制配合比和坍落度,内外温差控制在25 度内。主管部门认为有缺项,要求补充。
项目部重新补充修改施工组织设计,经批准后付诸实施。
基坑开挖至放坡时,由于止水帷幕缺陷西北角渗漏严重。采用双快水泥法进行封堵,由于水量较大,没有效果。

【不定项选择题】

某机电安装公司承包了某制药厂机电安装工程,主要施工内容有:洁净车间通风空调系统、照明系统和给水排水系统,动力车间设备安装和压力管道安装工程,焚烧车间钢结构制作安装等。施工期多阴雨、工期紧,为保证工程质量,项目部把动力车间压力管道安装分为原材料检验、管架制作安装、管道预制、管道安装、管道焊接、管道试验、管道保温、管道吹扫等工序,按照质量影响的重要程度进行预控和检查。施工过程中,严格执行“三检制”,针对焊接质量合格率低的问题,开展了QC活动,经确认,焊条未烘干和环境湿度大是焊缝产生气孔的主要原因。安装作业人员在施工过程中发现洁净车间部分风管尺寸制作不标准,采用气割法进行修正被监理发现制止。

【不定项选择题】

某施工单位承建巷道工程。该卷道净断面20㎡,所穿过的岩层属于IV~V类稳定性围岩,采用锚喷支护。锚杆长度2.0m,间排距800m×80mm,喷射混凝土强度等级为C20,厚度100mm,同时架设铜棚支架,支架间距0.8m。地质资料预计该巷道将通过断层破碎带。
施工单位采用钻爆法掘进,气腿式风动凿岩机钻眼。凿岩机操作人员开始钻眼时,领钎工戴着手套点好周边眼位,要求周边炮眼的眼底落在掘进断面轮廓线外50mm处。钻眼完毕后,班长立即递知爆破工进行装药,此时爆破工在临时水泵房内刚完成起爆药卷的装配工作,接到装药通知后,立即到工作面迎头进行炮眼装药工作。装药过程中,班组长发现工作面围岩破碎,认为巷道已遇断层破壁带,并经监理单位同意,采取了减少装药量(周边眼间隔装药)、缩小钢棚支架间距、钢棚架设支护紧跟工作面迎头的措施。装药结束经瓦斯检查工检查瓦斯后,进行了爆破。
爆破后,待工作面的炮烟被吹散,班组长,爆破工和瓦斯检查工进入爆破工作面。发现钢棚支架崩坏、支架间拉杆脱落。在工作面进行敲帮问顶安全检查时钢棚支架突然发生倾倒,支架顶部大块后石冒落,将班组长等3人砸成重伤。
根据以上场景,回答下列问题(共26分):

【不定项选择题】

在采取临时限制措施时,应优先选择的措施有(   )。

A.

进口附加税

B.

进口押金

C.

配额

【不定项选择题】

张某申请执行李某财产一案,执行法院裁定中止执行。下列哪些做法符合法律规定?(     )

A.

 依职权解除对李某房屋的查封

B.

 以作出中止执行裁定之前已经发出拍卖公告为由,继续拍卖李某的车辆

C.

 因张某提供担保裁定恢复执行

D.

 驳回李某提出将划拨到法院账户上的银行存款退回原账户的请求

【不定项选择题】

【背景资料】
某矿井东翼轨道大巷布置在煤层底板岩石中,所穿越的岩层包括泥岩,中细砂岩等断面设计为半圆拱形,净宽4.8m,净高4.3m ,净断面积18.2㎡。
施工单位编制的作业规程部分内容如下:
(1)当巷道穿越破碎带时,采用初喷和金属前探梁临时支护。锚网喷永久支护。其中锚杆选用直径20mm,长度2000mm的高强螺纹钢树脂锚杆。问排距为800mmx800mm,喷射混凝土厚度100mm。

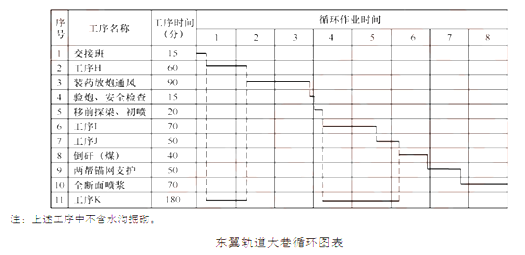

(2)采用台阶法施工时,上台阶工作面超前5m(高度3.0m)。上、下台阶炮眼施工分步进行,上台阶炮眼先于下台阶炮眼施工。上、下台阶同时起爆。倒矸后一次性完成两帮支护工作。出矸利用P-120B型耙装机。采用正规循环作业,循环图表见下表。

(3)井下爆破工作必须由专职爆破工担任,严格执行掘进工作面作业规程及其爆破说明书。爆破作业严格执行“一炮三检”和“三人连锁”制度。

【不定项选择题】

陈先生夫妇今年均已40岁,家里存款在50万元左右。他和妻子两个人每月收入大约1万元,月花费近4000元。陈先生和妻子计划在10年后退休,假设他们退休后再生存30年,且他们每年花费18万元(注:这笔钱在每年年初拿出),减掉基本养老保险和保险公司给予的保险金3万元,每年还需要15万元。假设陈先生在退休前后的投资收益率均为5%。

根据以上材料回答下题。
