【不定项选择题】

案例四【背景资料】

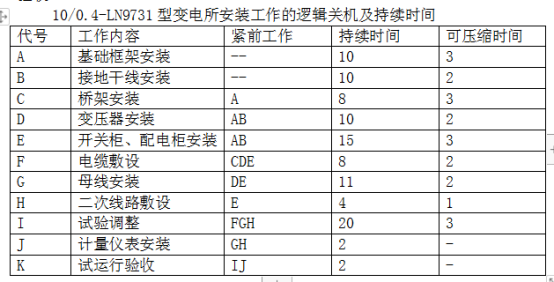

A公司承包商务园区电气工程,工程内容10/0.4-LN9731型变电所、供电线路、室内电气。主要设备(三项变压器、开关柜)由建设单位采购,设备已经运抵施工现场,其他设备材料由A公司采购。A公司依据施工图、资源配置计划编制了10/0.4-LN9731型变电所安装工作的逻辑关机及持续时间图。
A公司将3000m电缆排管分包给B公司,预计单价130元/m,工期30天,B公司签订合同后第15天结束前,A公司检查电缆排管施工进度,B公司完成电缆排管1000m,但支付B公司工程款累计已达200000元,A公司对B公司警告,要求加快进度。
A公司对B公司进行质量管理协调,编制质量检验计划于电缆排管施工进度计划一致,A公司检查电缆型号、规格、绝缘电阻和绝缘试验均符合要求,在电缆排管检查合格后按施工图进行电缆敷设,供电线路设计要求完成。
变电所设备安装后,变压器及高压电器进行交接试验,在额定电压下对变电器进行冲击合闸验收三次,每次间隔时间3min,无异常现象。A公司认为交接试验合格,被监理工程师提出异议,要求重新进行冲击合闸试验。
建设单位要求变电所单独验收,给商务园区供电,A公司整理变电所工程验收资料,在试运行验收中,由一台变压器运行噪音较大,经有关部门检查分析及A公司提供施工文件证明,不属于安装质量问题,后经变压器厂家调整处理通过验收。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】
东北某4E机场,夏季日最高气温38℃,冬季最冷月日平均温度-30℃。由于机场年旅客吞吐量已达上限,机场方面决定一条新建平行跑道,跑道全长3600m,宽60m,工程造价1亿元,该工程为不停航施工。机场建设单位委托具备资质的招标公司对该工程进行公开招标,在将招标方案报民航地区管理局备案后,发布了资格预审公告,并于2017年9月10日发售资格预审文件。
该工程共有9家施工单位申请了资格预审,C单位具有民航机场场道专业一级资质,于月13日购买资格预审文件时被告知发售期已结束。
某单位中标该项工程,并在次年3月1日开工,施工单位按照施工组织设计要求进行施工作业。在土石方施工过程中,由于设计文件有误,致使挖方作业时挖断地下管线,影响工期半个月。在水泥稳定碎石施工时,正值雨季,造成工期延后一个月。施工单位按规定时间提出了索赔。
7月15日,水泥混凝土面层施工开始,施工单位按要求制定了高温期施工措施,获得监理单位批准。施工单位对混凝土试块进行了单面冻融试验,确保该机场在设计年限内正常运行。

【不定项选择题】

计算甲公司 2022 年度企业所得税应纳税所得额时,准予扣除的业务招待费支出是 ( ) 万元。

A.

100

B.

260

C.

256

D.

156

【不定项选择题】

【背景资料】
铁路二线接长工程。

事件一:制定的涵洞接长流程:M—底板模板安装—N—底板混凝土浇筑-边墙外模板安装—边墙钢筋绑扎—边墙内模板安装—涵身底模安装—P—涵身混凝防水层施工。
事件二:制定了营业线接长安全专项方案,包括:基坑钢轨桩防护,钢便梁扣轨方案等。

【不定项选择题】

下列哪些纠纷可以适用民事诉讼法解决?(     )

A.

李明驾车撞伤刘力,刘力要求赔偿损失,但在赔偿数额上双方未能达成一致

B.

商贩王强因占路经营,被城管队员拖走部分货物,索要无果后,准备通过诉讼程序解决

C.

华夏汽车制造有限公司认为光明机械制造有限公司生产和销售的汽车防撞设备侵犯本公司的专利权,要求光明机械制造有限公司停止侵权并赔偿损失

D.

张静冒用其姐张铮的身份证与马朋办理了结婚登记手续,张铮起诉要求撤销其与马朋之间的婚姻关系

【不定项选择题】

【背景资料】
某大型泵站枢纽工程,泵型为立式轴流泵,装机功率6×1850kW,设计流量150m3/s。枢纽工程包括进水闸(含拦污栅)、前池、进水池、主泵房、出水池、出水闸、变电站、管理设施等。主泵房采用混凝土灌注桩基础。施工过程中发生了如下事件:
事件一:承包人在开工前进行的有关施工准备工作如下:①土料场清表;②测量基准点接收;③水泥、砂、石、钢筋等原材料检验;④土料场规划;⑤混凝土配合比设计;⑥ 土围堰填筑;⑦基坑排水;⑧施工措施计划编报⑨生活营地建设;⑩木工加工厂搭建⑪混凝土拌合系统建设
事件二:枢纽工程施工过程中完成了如下工作:
①前池施工;②基础灌注桩施工;③ 出水池施工;④进水流道层施工;    ⑤联轴层施工;⑥进水闸施工;⑦出水闸施工;⑧水泵层施工;    ⑨拦污栅安装;⑩进水池施工;⑪厂房施工;⑫电机层施工。
事件三:主泵房基础灌注桩共72根,项目划分为一个分部工程且为主要分部工程,该分部工程划分为12个单元工程,每个单元工程灌注桩根数为6根。质量监督机构批准了该项目划分,并提出该灌注桩为重要隐蔽单元工程,要求质量评定和验收时按每根灌注桩填写重要隐蔽单元工程质量等级签证表。
事件四:进水池左侧混凝土翼墙为前池及进水池分部工程中的一个单元工程。施工完成后,经检验,该翼墙混凝土强度未达到设计要求,经设计单位复核,不能满足安全和使用功能要求,决定返工重做,导致直接经济损失35万元,所需时间40d。返工重做后,该单元工程质量经检验符合优良等级标准,被评定为优良,前池及进水池分部工程质量经检验符合优良等级标准,被评定为优良。
事件五:该工程竣工验收前进行了档案专项验收。档案专项验收的初步验收和正式验收分别由监理单位和项目法人主持。

【不定项选择题】

【背景资料】
承包人承担某堤防工程,工程项目的内容为堤段Ⅰ(土石结构)和堤段Ⅱ(混凝土结构),合同双方签订了合同:签约合同价为600万元,合同工期为120天。合同约定:
(1)工程预付款为签约合同的10%;当工程进度款累计达到签约合同价的60%时,从当月开始,在2个月内平均扣回。
(2)工程进度款按月支付,不再扣留质量保证金。
经监理机构批准的施工进度计划如下图:

由于发包人未及时提供施工图纸,导致“堤段Ⅱ混凝土浇筑”推迟5天完成,增加费用5万元。承包人在事件发生后向发包人提交了延长工期5天,补偿费用5万元的正式索赔通知书。根据“堤段Ⅰ堤身填筑”工程量统计表绘制的工程进度曲线如下:


监理机构确认的1~4月份发A放工程款情况如下表:

注:监理机构确认的工程进度款中已含索赔的费用。

【不定项选择题】

背景资料:

承包人承担某堤防工程,工程项目的内容为堤段Ⅰ(土石结构)和堤段Ⅱ(混凝土结构),合同双方依据《堤防和疏浚工程施工合同范本》签订了合同。签约合同价为600万元,合同工期为120天。合同约定:(1)工程预付款为签约合同价的10%;当工程进度款累计达到签约合同价的60%时,从当月开始,在2个月内平均扣回。(2)工程进度款按月支付,承包人缴纳的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。经监理机构批准的施工进度计划如下图。


由于发包人未及时提供施工图纸,导致“堤段Ⅱ混凝土浇筑”推迟5天完成,增加费用5万元。承包人在事件发生后向发包人提交了延长工期5天,补偿费用5万元的索赔申请报告。

根据“堤段Ⅰ堤身填筑”工程量统计表绘制的工程进度曲线如下。


【不定项选择题】

背景资料:
A公司中标承建一项热力站安装工程,该热力站位于某公共建筑物的地下一层。一次给回水设计温度为125℃/65℃,二次给回水设计温度为80℃/60℃,设计压力为1.6MPa;热力站主要设施包括板式换热器、过滤器,循环水泵、补水泵,水处理器,控制器、温控阀等;采取整体隔声降噪综合处理。热力站系统工作原理如下图所示。

工程实施过程中发生如下事件:
事件一:安装工程开始前,A公司与公共建筑物的土建施工单位在监理单位的主持下对预埋吊点、设备基础、预留套管(孔洞)进行了复验,划定了纵向、横向安装基准线和标高基准点,并办理了书面交接手续。设备基础复验项目包括纵轴线和横轴线的坐标位置、基础面上的预埋钢板和基础平面的水平度、基础垂直度、外形尺寸、预留地脚螺栓孔中心线位置。
事件二:鉴于工程的专业性较强,A公司决定将工程交由具有独立法人资格和相应资质,且具有多年施工经验的下属B公司来完成。
事件三:为方便施工,B公司进场后拟利用建筑结构作为起吊、搬运设备的临时承力构件,并征得了建设、监理单位的同意。
事件四:工程施工过程中,质量监督部门对热力站工程进行监督检查,发现施工资料中施工单位一栏均填写B公司,且A公司未在施工现场设立项目管理机构。根据《中华人民共和国建筑法》,A公司与B公司涉嫌违反相关规定。

【不定项选择题】

(2)该首饰商城销售套装礼盒应缴纳的消费税为()万元。

A.
33.9÷(1+13%)x5%=1.5
B.
45.2÷(1+13%)x5%=2
C.
79.1÷(1+13%)x5%=3.5
D.
0
【不定项选择题】
对展览厅内火灾自动报警系统进行检查,下列检查结果中符合标准要求的有( )。
A.
相邻两组线型光束感烟火灾探测器的水平距离为15m
B.
线型光束感烟火灾探测器的发射器和接收器之间距离为80m
C.
线型光束感烟火灾探测器光路的减光率达到探测器的报警阈值时,探测器的火警确认灯点亮并保持,火灾报警控制器发出火警声、光信号
D.
展览厅背景噪声40dB,火灾声光警报器声压级为70dB
E.
手动火灾报警按钮采用壁挂方式安装,其底边距地高度为1.4m
