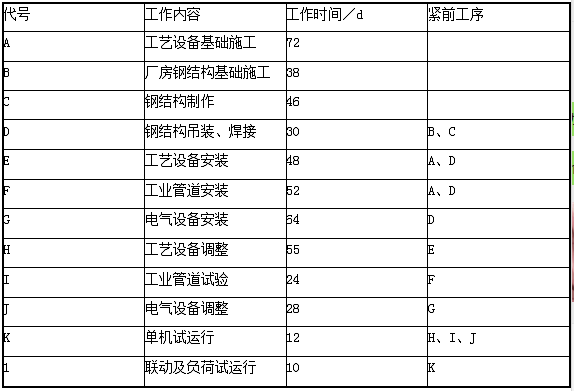

【背景资料】某机电工程公司通过投标总承包了一工业项目,主要内容包括:设备基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表(见下表)。各项工作逻辑关系及工作时间表
该项目的厂房钢结构选用了低合金结构钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。工程施工中,由于工艺设备是首次安装,经反复多次调整后才达到质量要求,致使项目部工程费用超支,工期拖后。在150d时,项目部用赢得值法分析,取得以下3个数据:已完工程预算费用3500万元,计划工程预算费用4000万元,已完工程实际费用4500万元。在设备和管道安装、试验和调试完成后,由相关单位组织了该项目的各项试运行工作。
某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图4-1所示。

项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如图4-2所示,同时编制了预制场的建设方案:
(1) 混凝土采用商品混凝土;
(2) 预制台座数量按预制工期120d、每片梁预制占用台座时间为10d配置;
(3) 在T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间;
(4) 露天钢材堆场经整平碾压后表面铺砂厚50mm;
(5)由于该次干道位于城市郊区,预制场用地范围采用高1.5m的松木桩挂网围护。

监理审批预制场建设方案时,指出预制场围护不符合规定。施工过程中发生如下事件:
事件一:雨期导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆场处于潮湿状态。
事件二:T梁钢筋绑扎、波纹管埋设、A、B、锚具安装等工作完成并检验合格后,项目部开始浇筑T梁混凝土。
2020年10月15日,甲公司因陷入财务困境无法清偿到期债务而向人民法院提出破产申请。此前一周,甲公司职工李某被拖欠多月工资,径行向人民法院提出针对甲公司的破产申请。2020年11月10日,人民法院裁定受理甲公司破产案件,并采用竞争方式确定A会计师事务所担任管理人,同时确定B会计师事务所作为管理人的接替人选。 甲公司曾于2016年9月1日聘用A会计师事务所担任其财务顾问,聘期1年。管理人在清理债务人财产过程中发现:
(1)甲公司于2020年5月8日提前向乙公司清偿债务100万元,该笔债务本应于2020年10 月10日到期。
(2)甲公司于2020年10月10日向丙公司订购了一套生产设备,约定货到付款。丙公司于 11月9日向甲公司发出该设备。在货物运送途中,丙公司于11月12日得知人民法院受理甲公司破产案件,向承运人及管理人要求 将设备运回,但未能实现。该设备于11月13日到达管理人。
(3)甲公司章程记载其股东王某应于2021年5月31日前向公司缴清价值50万元的实物出资。王某已向公司交付一批价值35万元的机械设备以履行出资义务。进入破产程序后,管理人要求王某补缴剩余15万元出资,王某以其出资期限尚未届满为由拒绝。
根据上述内容,分别回答下列问题。
【背景材料】
某建筑地下2层,地上18层。框架结构。地下建筑面积0.4万m2,地上建筑面积2.1万m2。某施工单位中标后,由赵佑项目经理组织施工,施工至5层,公司安全部叶军带队对项目进行了定期安全检查。检查过程依据标准JGJ59的相关内容进行,项目安全总监也全程参加,检测结果如表5-1。
确保项目施工过程中全覆盖,进入夏季后,公司项目管理部对该项目工人宿舍和食堂进行了检查。个别宿舍内床铺均为2层,住有18人,设置有生活用品专用柜,窗户为封闭式窗户,人进入通道宽度为0.8米,食堂办理了卫生许可证成绩单炊事人员均有健康证,上岗符合个人卫生相关规定。检查后项目管理部对工人宿舍的不足提出了整改要求,并限期达标。
背景资料
某施工单位中标一钢结构安装工程,该项目包含有四个单体的厂房结构,各单体厂房共由四个施工过程组成,分别为: 基础施工、钢柱安装、钢梁安装、屋面板安装。其中,钢梁安装与屋面板安装之间有3周的技术间隔时间。各施工过程的流水节拍如下表(单位:周)所示:

钢材进场时,施工单位对设计有复验要求的钢材进行全数抽样复验,检测结果合格。检测报告中包括检测项目代表数量(批次)、检测依据等信息。
屋面钢架现场焊接属于危险性较大的登高焊接作业,施工时现场动火审批程序如下:由项目技术负责人编制防火安全技术方案,填写动火申请表,报项目安全管理部门审查,批准后方进行动火作业。作业中,动火地点发生变化,未重新办理动火证。
某科技公司的数据中心机电采购及安装分包工程采用电子招标,邀请行业内有类似工程经验的A、B、C、D、E五家单位投标。工程采用固定总价合同,在合同专用条款中约定镀锌钢板的价格随市场波动时,风管(镀锌钢板制作安装的工程量清单综合单价中,调整期价格与基期价格之比涨幅率在±5%以内不予调整:超过±5%时,只对超出部分进行调整。工程预付款100万元,工程质量保修金为90万元。
投标过程中,E单位在投标截止前一个小时,突然提交总价降低5%的修改标书。
最终经公开评审,B单位中标,合同价3000万元(含甲供设备暂估价200万,其中风管(镀锌钢板)制作安装的工程量清单综合单价为600元/m2,工程量为10000m2。
建设单位按约定支付了工程预付款,施工开始后,镀锌钢板的市场价格上涨,其风管制作安装的工程量清单调整期综合单价为648元/m2,该项合同价款予以调整,设计变更调增价款为50万元。
施工过程中,消防排烟系统设计工作压力750Pa,排烟风管采用角钢法兰链接,现场接烟防火阀及风管安装见图1.监理单位在工程质量验评时,对排烟防火阀的安装和排烟风管法兰连接工艺提出整改要求。

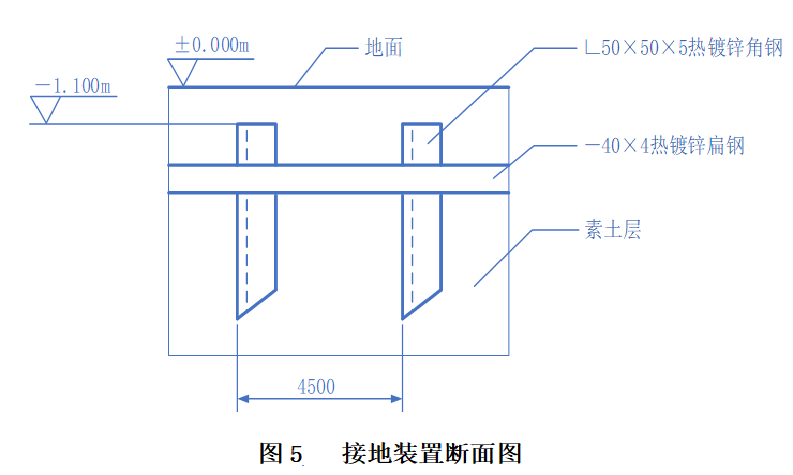

数据中心F2层变配电室的某一段金属梯架全长45m,并敷设一条扁钢接地保护导体,监理单位对金属梯架与接地保护导体的连接部位进行了重点检查,以确保金属梯架的可靠接地。
工程竣工后,B单位按期提交了工程竣工结算书。
