【不定项选择题】

背景资料:

甲公司为某水厂改扩建工程总承包单位,工程包括新建沉淀池、清水池、进出水管道以及相应设备的安装,其中管道、设备的安装工程交由乙单位施工。新建无盖沉淀池平面尺寸为120m×25m,池壁高为7m,设计水深6m。水池池壁的施工流程如下:安装内模板→铺设非预应力筋→A→安装外模→混凝土浇筑→B→拆除模板→张拉无粘结预应力筋→封锚混凝土。

为了保证水池的混凝土施工质量,施工单位采取了以下措施。

(1)在浇筑地点留取了相应的混凝土试块,标样28d后做抗压强度试验。

(2)底板与壁板尺寸较大,分次浇筑,块与块之间留置变形缝,构造图4-1如图所示。

(3)模板采用对拉螺栓进行固定,如图4-2所示,浇筑前,检查了模板的强度、刚度、稳定性,清除模内杂物。

乙单位进场后,进行进出水管道的安装时,出现了设计图纸未标明的地质,造成了工期延误和费用损失,乙单位向建设单位提出了索赔。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

在计算甲公司2019年度企业所得税应纳税所得额时,准予扣除的业务招待费支出是()。


A.
100万元
B.
35万元
C.
60万元
D.
25万元
【不定项选择题】

客户张某向甲证券公司某营业部提出荐股需求。投资顾问王某接待了张某,告知其证券投资咨询业务资格、姓名及登记编码后,向客户张某提供了风险揭示书与投资服务协议,并与客户进行了签署。试回答以下相关问题。

【不定项选择题】

(三)
【背景资料】
某城市道路改造工程,道路施工的综合管线有0.4MPa的DN500中压燃气、DN1000给水管网并排铺设在道路下,燃气管道与给水管材均为钢管,实施双管合槽施工。热力隧道工程采用暗挖工艺施工。承包方A公司将工程的其中一段热力隧道工程分包给B公司,并签了分包合同。
(1)B公司发现土层松散,有不稳定迹象,但认为根据已有经验和这个土层的段落较短,出于省事省钱的动机,不仅没有进行超前注浆加固措施,反而加大了开挖的循环进尺,试图“速战速决,冲过去”,丝毫没有理睬承包方A公司派驻B方现场监督检查人员的劝阻。结果发生隧道塌方事故,造成了3人死亡。
(2)事故调查组在核查B公司施工资格和安全生产保证体系时发现,B公司根本不具备安全施工条件。
【问题】

【不定项选择题】

钱女士现年30岁,是一位单亲母亲,有一个5岁大的儿子。目前,钱女士在一家地产公司任销售经理,月薪12000元(税前),年终奖金10万元(税前),无任何社保。母子二人住在2013年1月初购买的一套两居室的住房中,房款100万中首付20%,剩余部分采取每月等额本息贷款方式,贷款年利率6%,贷款期限20年,目前房屋市价105万元。 钱女士拥有活期存款10万元。2013年年末存入定期存款30万元,2014年初听朋友介绍购买某股票型基金10万元,目前基金净值12万元。2013年钱女士离婚后考虑到自己一旦发生意外,儿子的生活将发生困难,因此她购买了年缴保费1800元的定期寿险,保险条款规定在保障期限内钱女士因意外或疾病而去世,可以获得60万元的保险赔付,保单现金价值12万元。钱女士家庭支出中,儿子的教育费用占有很大比例,钱女士离婚后将所有希望全部寄托在儿子身上,除了给儿子提供最好的学习教育外,还让儿子上书法、绘画等特长班,每月各项学费支出就达3000元。此外母子二人的生活费每月2000元,钱女士每年会带儿子到国内著名景点旅游,平均每年花费10000元。钱女士每年美容休闲支出8000元。 目前,钱女士想请理财师通过理财规划为其解决以下问题:

①钱女士感觉自己的保险仍然不够完备,但由于对保险不太了解,希望理财规划师能为其设计完善的保险保障规划。

②钱女士一直希望给儿子最好的教育,计划儿子在国内读完大学后继续到国外深造,综合考虑国内外求学费用,预计在儿子13年后上大学时共需准备高等教育金110万元,投资报酬率为5%。

③钱女士计划在25年后退休,考虑到其独身一人,因此预计需要养老费用200万元,投资报酬率为7%。

提示:信息收集时间为2014年12月31日,不考虑活期存款利息收入,定期存款年利率3%,月支出均化为年支出的十二分之一,工资薪金所得的起征点为3500元,计算过程保留两位小数,计算结果保留到整数位。


【不定项选择题】

下列法规中,属商法的是(     )。

A.

《公司法》

B.

《票据法》

C.

《保险法》

D.

《海商法》

【不定项选择题】

某国有资金投资的项目,采用工程量清单公开招标规定了最高限价,要求工程量清单的项目编码等内容必须与招标人提供的内容保持一致。合同工期190天。招标人使用《建设工程施工合同(示范文本)》时,对认为不适用本项目的通用条款进行了删减。竣工结算约定:风险费用包含在综合单价中,全部风险由施工单位承担。工程量按实结算,但竣工结算款总额不得高于招标最高限价。

招标人A共八家单位参加了投标。投标人A针对2万m2的模板工程。提出了两种可行方案。依据价值工程(W=F/C)进行比选。方案一的成本为146万元。功能系数为0.54。方案二的成本为139万元,功能系数为0.46。投标人F在投标报价中降低了部分清单项目的综合单价和措施项目费中的二次搬运费,将招标清单中材料暂估价下调3%。工程在安装调试阶段,由于雷电发生火灾,火灾结束后48小时内,施工单位向项目监理单位通报了火灾损失情况:工程本体损失110万元总价值210万的待安装设备报废:施工单位立烧伤人员医疗费及补偿费60万元粗赁施工设备损坏赔偿费25万元。其他单位停放在现场价值16万元的汽车被烧毁。另外工程因火灾停工5天,造成施工单位施工机械闲置损失费2万元,事故现场保卫人员费用支出2万元。工程清理、修复费用约200万元。监理单位审核后上报了建设单位。


【不定项选择题】

【背景资料】
某新建办公楼工程,地下二层,地上二十层,框架剪力墙结构,建筑高度87m。

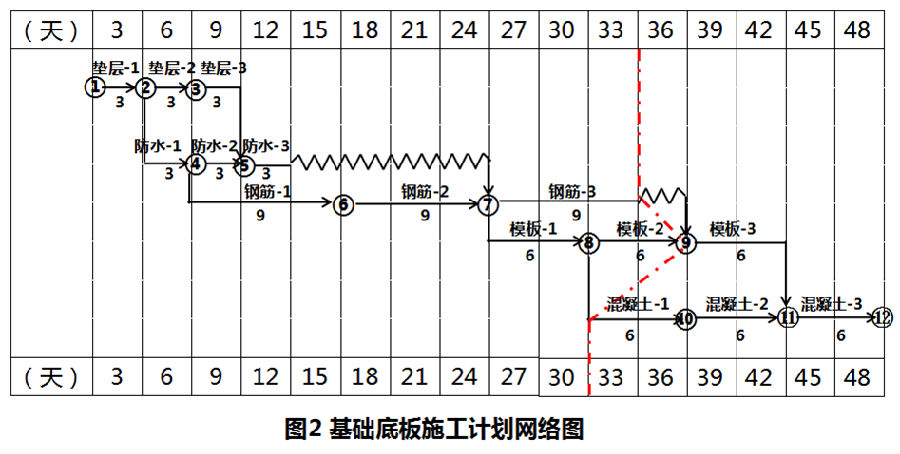

建设单位通过公开招标选定了施工总承包单位并签订了工程施工合同,基坑深7.6m,基础底板施工计划网络图(见图2):

基坑施工前,基坑支护专业施工单位编制了基坑支护专项方案,履行相关审批签字手续后,组织包括总承包单位技术负责人在内的5名专家对该专项方案进行专家论证,总监理工程师提出专家论证组织不妥,要求整改。
项目部在施工至第33天时,对施工进度进行了检查,实际施工进度如网络图中实际进度前锋线所示,对进度有延误的工作采取了改进措施。
项目部对装饰装修工程门窗子分部进行过程验收中,检查了塑料门窗安装等各分项工程并验收合格;检查了外窗气密性能等有关安全和功能检测项目合格报告,观感质量符合要求。

【不定项选择题】

【背景资料】

北方某大学新校区工程建筑面积89010m2,由教学综合楼、学生活动中心和餐厅三部分组成。现浇混凝土框架结构。学生活动中心为条形基础,地上4层,首层阶梯报告厅局部层高21m,模板直接支撑在地基土上。施工单位为某施工总承包企业。
施工过程中发生了如下事件:
事件一:在学生活动中心首层阶梯报告厅顶板模板工程验收中,项目经理发现在最顶部两水平拉杆中间加设了一道水平拉杆;水平拉杆的端部与四周建筑物间隔100mm。安全总监下达了整改通知。
事件二:餐厅首层顶板模板工程施工中,由于立杆间距过大,导致钢管支架整体失稳。项目部及时采取了处理措施,避免了质量安全事故的发生。

【不定项选择题】

(三)

甲企业为居民企业02017年有关收支情况如下:

(1)取得产品销售收入4000万元,特许权使用费收入100万元,国债利息收入50万元,接受捐赠收入100万元。

(2)业务招待费支出50万元,广告费支出500万元。

(3)支付司法机关罚金20万元,支付给客户的违约金10万元。

(4)直接向某希塑小学捐款100万元,计提准备金50万元,未经税务机关核定。

(5)其他可在企业所得税税前扣除的成本、费用、税金合计2000万元。

已知:在计算企业所得税应纳税所得额时,业务招待费支出按发生额的60%扣除,但最高不得超过当年销售(营业)收入的0.5%;广告费、业务宣传费支出,不超过当年销售(营业)收入15%的部分,允许税前扣除。

要求:

根据上述资料,分析回答下列小题。

【不定项选择题】

【背景资料】

背景资料:

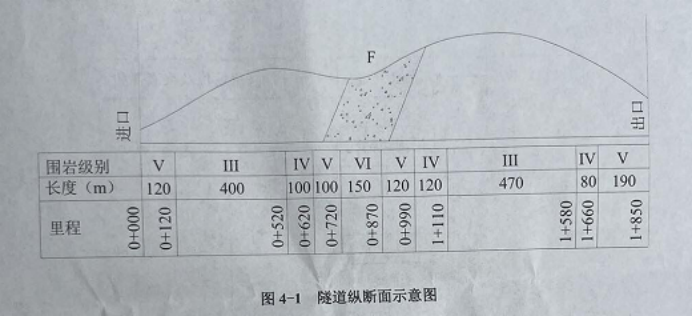

某双向四车道高速公路山岭隧道,全长1850m,地质岩性主要为强风化至弱风化花岗岩,节理较发育,地下水较丰富,穿越区域发育一条断层破碎带,隧道最大埋深310m,隧道纵断面示意图如图4-1所示。



隧道采用单向掘进的方式进行施工,支护采用初期支护+二次衬砌的复合衬砌,其初期支护为:Ⅲ、Ⅳ级围岩采用锚喷支护,Ⅴ、Ⅵ级围岩采用钢架锚喷支护。

施工过程中发生以下事件:

事件一:项目部根据本工程特点、工程地质和水文地质情况,制定了施工方案,部分地段采取了相应的施工方法如下:

①K0+120~K0+520地段采用全断面法施工;

②K0+520~K0+620地段采用台阶法施工;

③K0+720~K0+870地段采用CRD法施工;

④K1+660~K1+850地段采用台阶法施工。

事件二:项目部根据本工程情况和相关规定制定了隧道施工安全步距如下:

①仰拱与掌子面的距离,Ⅲ级围岩不得超过90m,Ⅳ级围岩不得超过60m,Ⅴ、Ⅵ级围岩不得超过30m;

②软弱围岩及不良地质隧道的二次衬砌应及时施作,二次衬砌距离掌子面Ⅳ级围岩不得超过90m,Ⅴ、Ⅵ级围岩不得超过70m。

事件三:项目部制定的喷射混凝土质量检验基本要求如下:

①开挖断面的质量,超欠挖处理、围岩表面渗漏水处理应符合施工技术规范规定,受喷岩面应清洁。

②喷射混凝土支护应与围岩紧密粘结,结合牢固,不得有空洞。喷层内不应存在片石和木板等杂物。严禁挂模喷射混凝土。

事件四:断层破碎带采用超前注浆加固地层,施工单位分别采用了周边小导管注浆和帷幕注浆两种加固方式,制定了相应的注浆工艺,其中周边小导管注浆工艺流程:



图4-2 周边小导管注浆工艺流程图

事件五:施工单位组织相关职能部门对该项目开展季度检查,进度检查过程中,工程部门着重围绕项目工作量的完成情况、工作时间的执行情况、上次检查提出问题的处理情况等内容开展检查工作,检查发现该项目进度存在严重滞后情况,检查组要求项目部通过优化资源配置缩短某些工作的持续时间等举措进行进度调整;技术部门着重对该隧道工程施工方案的编制及执行情况进行检查,检查发现项目部编制了Ⅴ、Ⅵ级围岩专项施工方案,但未发现专家论证和审查资料。
