【不定项选择题】

【案例三】

   某公司中标承建一座城市跨线桥工程,主桥为全钢结构,最大跨度79m,最宽44m,最高35m,用钢总量近7000t。项目部进入现场后,在不影响道路、管线施工及水、电、热供应方便的地域设置办公区、生活区及材料仓库;确定了现场临时存梁的场所。

   项目部依据设计要求确定了施工方案:将钢桥分块进行预制拼装,纵向共分成8块,横向共9段,采用工地焊缝连接。

   该公司所编制的专项施工方案经过专家论证,专家组提交了论证报告。项目部根据论证报告修改完善专项施工方案后,立即开始组织施工。

   在钢结构桥梁吊装前,项目部做了以下准备工作:

   (1)根据施工现场情况,在不影响道路、管线施工及水、电、热供应方便的地域设置办公区、生活区及材料仓库。

(2)施工区域地下各种市政管线复杂,特别是军用、专用光缆等,涉及产权单位的,应事先走访,充分做好沟通与协商;在运输和吊装过程中,确保各种管线的安全。

(3)对桥墩的顶面高程、中线及跨距进行复测,误差在允许范围内方可安装。


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

背景资料

某公司承接给水厂升级改造工程,其中新建容积10000m2请水池一座,钢筋混凝土结构,混凝土设计强度等级为C35、P8,底板厚650mm,垫层厚100mm,混凝土设计强度等级为C15;底板下设抗拔混凝土灌注桩,直径Φ800mm,满堂布置,桩基施工前,项目部按照施工方案进行施工范围内地下管线迁移和保护工作,对作业班组进行了全员技术安全交底。

施工过程中发生如下事件

事件一:在吊运废弃的雨水管节时,操作人员不慎将管节下的燃气钢管兜住,起吊时钢管被拉裂,造成燃气泄漏,险些酿成重大安全事故,总监理工程师下达工程暂停指令,要求施工单位限期整改。

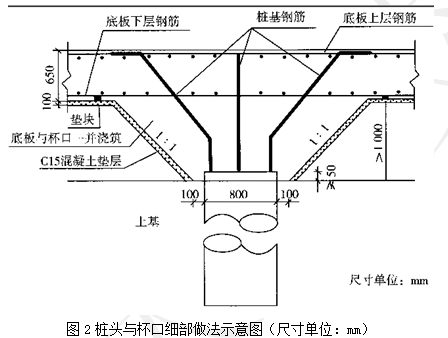

事件二:桩基首个验收批验收时,发现个别桩有如下施工质量缺陷:桩基顶面设计高程以下约1.0m范围混凝土不够密实,达不到设计强度。监理工程师要求项目部提出返修处理方案和预防措施。项目部获准的返修处理方案所附的桩头与杯口细部做法如图2所示。


根据以上资料回答下列问题:

【不定项选择题】

【背景资料】

某施工单位承接了某隧道施工任务,该隧道为分离式双洞隧道,洞口间距50m。其中左线长3 996m,进口里程桩号为ZK13 +956;右线长4 013m,进口里程桩号为YK13+952。

根据地质勘察报告,YK14+020 ~YK16 +200段分布有冲刷煤屑、瓦斯包体和含水瓦斯包体,岩层节理及裂隙发育。其中,YK14 +850 ~YK14+900段穿越背斜组成的复式褶皱带,为挤压强烈、地应力相对集中地段。

开工当年10月5日,该隧道右洞采用全断面开挖至YK14 +872处,二衬距掌子面68m。

10月6日,监理单位发现YK14 +859 ~YK866段初期支护变形超限,立即书面通知施工单位停止掘进。10月13日,施工单位根据设计变更的要求对变形超限段进行了处理。10月20曰, YK14 +859 ~YK14 +863段发生塌方,至10月23日,塌方段在拱顶部位形成高2 ~ 3m,宽2~3m,长3~4m的塌腔。施工单位立即会同监理、设计和业主单位对塌方段进行了现场确认及变更立项,由设计单位出具了变更设计图。为防止类似的塌方事故,施工单位进一步加强了对未塌方段的塌方预测。

10月27日8时。在未对瓦斯浓度进行检测的情况下,34名工人进入洞内开展塌方段及未塌方段的处理作业,作业采用的台车上配备了普通配电箱和普通电源插座。10时起,由于风机出现故障,洞内停止通风。11时20分左右,右洞发生瓦斯爆炸,34名工人全部罹难。

【不定项选择题】

【背景资料】
某路基填筑施工至软土区段,项目部制定的该区段基底开挖方案中注意事项如下:
(1)基底开挖用推土机、挖掘机或人工直接清除至路基范围以外堆放;深度超过3m时,要由端部向中央,分层挖除,并修筑临时运输便道,由汽车运载出坑。
(2)软土在路基坡脚范围以内全部清除。路基穿过沼泽地只需要清除路基坡角范围以内的软土。护坡道以外,对于小滑塌的软土,可挖成1:1~1:2的坡度。

【不定项选择题】

【背景资料】
某水利枢纽工程。施工过程中发生了如下事件:
事件一:某雨天施工过程中,一名工人从15m高处坠落到地面,当场死亡。事故发生后,施工单位根据《水利部生产安全事故应急预案》规定,立即向有关单位电话报告了事故发生时间、具体地点、事故已造成人员伤亡、失踪人数等情况。经调查,工人佩戴的安全带皮带接头断裂,系因施工前未对安全带的皮带等部位进行检查所致;施工单位作业前没有按施工安全管理相关规定制订有关高处作业专项安全技术措施。
事件二:施工期间,民爆公司炸药配送车行驶到该工程工区内时出现机械故障,施工单位随即安排汽车将炸药倒运至大坝填筑料场爆破作业面。根据汽车运输爆破器材相关规定,运输爆破器材的汽车,排气管应设在车前下侧,并设置防火罩等装置,工区内行驶时速不超过15km。
事件三:根据工程施工总进度计划安排,围堰施工及运行期为3年。根据《大中型水电工程建设风险管理规范》风险处置方法选用的原则见表1,施工单位评估了围堰施工的风险并为围堰工程购买了保险。
表1  大中型水电工程建设风险处置方法应采用的原则

【不定项选择题】

1.事故经过

某施工队完成三层楼面捣制工程后,需升高脚手架砌墙。因架子工徐某请假回家,被告廖某便擅自安排泥工汤某、学徒工屈某开架作业。由于汤、屈二人不懂扎架技术,把一些不合规格的带皮小杉条圆木当作小横档杆使用。架子升完后,廖某未去现场检查验收,便安排人员将红砖担放到架板上。27日下午,架子工徐某回到工地,发现西三墙升的架子不合要求,便将情况向队长作了反映。第二天早上,廖某也发现西三墙的横杆木小了,并看见徐某正在更换。但在尚未换好的情况下便要工人上工。

当一名泥工刚走到西三墙架板上时,一根小横杆因承受不住重量而断裂,架板下塌。导致该泥工从9m高的架板上摔下来,造成左额颞骨粉碎性骨折,经医院抢救无效死亡。

违反安全生产规定,导致脚手架断塌,造成死亡1人的严重后果,该厂工地施工班长廖某的行为触犯《刑法》第114条之规定,构成重大责任事故罪,依法判处廖某有期徒刑6个月,缓刑1年。

2.事故原因

违章作业,不顾安全。廖某身为施工班长,只注意施工进度,忽视作业安全,擅自安排不懂扎架技术人员扎架,并违反脚手架搭设完毕要经过施工负责人验收,合格后方能使用的规定,不到现场检查验收,为事故的发生埋下了隐患,在隐患未完全排除时,便指挥工人冒险作业是造成此次事故的主要原因。

根据以上场景,回答下列问题(1~3题为单选题,4~5题为多选题):

【不定项选择题】

下列哪些属于颠覆国家政权罪的特征?(        )

A.

 本罪主体为一般主体,但必须是一些窃取国家重要职位、具有较大政治影响的人

B.

 本罪要求至少必须具有组织、策划、实施三种行为方式之一

C.

 本罪必须有颠覆国家政权、推翻社会主义制度的意图

D.

 构成本罪要求已经造成了实际结果

【不定项选择题】

某开发商拟建一城市综合体项目,预计总投资十五亿元。发包方式采用施工总承包,施工单位承担部分垫资,按月度实际完成工作量的75%支付工程款,工程质量为合格,保修金为3%,合同总工期为32个月。

某总包单位对该开发商社会信誉,偿债备付率、利息备付率等偿债能力及其他情况进行了尽职调查。中标后,双方依据《建设工程工程量清单计价规范》GB50500-2013,对工程量清单编制方法等强制性规定进行了确认,对工程造价进行了全面审核。最终确定有关费用如下:分部分项工程费82000.00万元,措施费20500.00万元,其他项目费12800.00万元,暂列金额8200.00万元,规费2470.00万元,税金3750.00万元。双方依据《建设工程施工合同(示范文本》GF-2017-0201签订了工程施工总承包合同。

项目部对基坑围护提出了三个方案:A方案成本为8750.00万元,功能系数为0.33;B方案成本为8640.00万元,功能系数为0.35;C方案成本为8525.00万元,功能系数为0.32。最终运用价值工程方法确定了实施方案。

【不定项选择题】

【背景资料】某大型矿井采用立井开拓方式,主井直径6.0m,井深890m;副井直径7.0m,井深850m;设计巷道断面较大,井底装载硐室在主井车场水平以下。
建设单位提供的地质资料中,基岩段涌水量小于10m³/h。施工单位经建设单位同意安排主井比副井提前3个月开工,装载硐室随井筒同时施工;主井进行临时改绞,用临时罐笼提升。
实际施工中,副井施工较顺利,预计可按时到底。主井地面预注浆效果较差,施工的涌水量达65m³/h。施工单位通过增加排水设备,强行通过了含水层。由于涌水影响,预计主井将比副井滞后2.5个月到底。主、副井短路贯通需2个月。经研究,决定临时改绞的方案不变。

【不定项选择题】

某市政建设公司承建广佛新干线段输水管道工程,工程起点(K0+000)起于G325国道大浩湖路口,沿广佛新干线向东延伸至竹基南路,终点(K1+280)止于竹基南路。本施工段主要为DN2000给水钢管的开挖、架空和顶管铺设安装,线路里程长度为1280米,开挖段长度为137米埋深为3.6米,顶管段管道长度为1163米埋深为5.5~6.0米,其中顶管作业设有4.5m×10.6m方形顶管工作井7座,Ø4.5m圆形顶管接收井6座,工程投资约2273万元。本工程共有13座沉井,都采用分节制作,分节下沉,工作井的预制和下沉下图所示。

场地下伏地层自上而下分为:素填土层厚2m、淤泥质土厚1.5m、细砂厚2.5m、粉质粘土层厚3.5m、砂质粘性土层厚0.5m、淤泥质土厚2m、残积粉质粘土层厚0.5m、中砂层厚3.5m、淤泥质粉土厚2m、粗砂层厚2m等土层。

场区地下水类型主要为孔隙水及裂隙水。淤泥层及淤泥质土层两层富含孔隙水,但透水性差,为弱透水层。粘土层弱含孔隙水,透水性差,为弱透水层。中粗砂层富含孔隙水,透水能力强,为强透水层。地下水主要靠河涌水补给。相对稳定水位埋深相对标高-1.60m。

事件一:批准的施工组织设计,主要工序如下:①基坑降水;②水下混凝土封底;③沉井分节预制下沉;④基坑开挖;⑤顶管顶进;⑥旋喷桩施工;⑦C35钢筋混凝土底板浇筑。

排序如下:1→?→3→2→?→? →?

事件二:下沉工艺:用高压水泵将高压水流通过进水井分别送进沉井内的高压水枪和水力吸泥机处,利用高压水枪射出的高压水冲刷土层,使其形成一定稠度的泥浆汇流至集泥坑,然后用水力吸泥机将泥浆吸出,通过排泥管排出井外。下沉时,应始终保持井内水位高出井外水位1~2m。


【不定项选择题】

假释的性质是(   )。

A.

附条件提前释放

B.

附条件不执行原判刑罚的剩余刑期

C.

变通的执行方式

D.

是刑罚执行的一种奖励措施
