【背景资料】某施工单位施工防波堤工程,堤长800m,堤头为沉箱直立式结构,堤身为抛石斜坡堤,扭王字块护面,施工组织设计编制完成后,因业主和监理催促,项目经理审查后直接报给了监理和业主。施工中检查发现,扭王字块摆放中竖杆全部整齐排列朝上,经询问,施工单位说,如此排列观瞻整齐、美观。
胸墙混凝土掺人粉煤灰,取代15%的水泥,超量取代,超量取代系数k=1. 3,混凝土的水胶比为0. 6,拌合水用量180kg/ m3。混凝土人模温度38℃,测温系统显示混凝土内部最高温度82℃,表面温度52℃,混凝土养护7d,发现有裂缝数条。

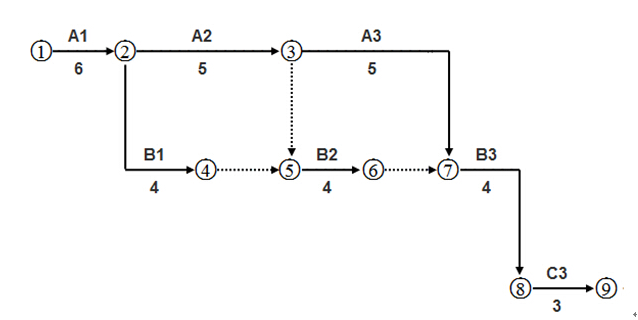

某项目部针对一个施工项目编制网络计划图,下图是计划图的一部分:

项目部对按上述思路编制的网络计划图进一步检查时发现有一处错误:C2工作必须在B2工作完成后,方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在项目施工中实施。
A3工作施工时,由于施工单位设备事故延误了2天。
下列有关特赦的论述中正确的是( )。
我国宪法中既规定了大赦,也规定了特赦
特赦由全国人民代表大会决定,由中华人民共和国主席发布特赦令实施特赦
自1959年以来,我国共实行过7次特赦
我国的特赦既针对刑罚尚未开始执行的犯罪分子,也针对关押改造了一定期限、确实改恶从善的犯罪分子
【背景资料】2008年12月,某建设工地基坑土方挖掘施工开始,挖掘自西向东进行,至2009年3月1日基坑土方挖掘施工已基本完成。期间,土方施工分包单位某工程公司和基坑支护分包单位日进施工进度相对脱节,部分基坑边坡在挖掘成型后未能及时完成支护措施。3月1日夜间,该工程公司开始对基坑东侧预留通道周边进行挖掘;3月2日夜间,该工程公司开始对基坑东侧预留通道进行挖除,挖掘深度达3m;3月3日夜间,该工程公司再次对基坑东侧预留通道进行挖除,深度达到了7m。
3月4日上午7时许,项目生产经理陆某发现基坑东侧14/D-F 轴线段坍塌部位土方挖掘基本结束,就安排5名工人到基坑边坡底部清理浮土。11时25分,该部位约长16m的边坡突然失稳坍塌,塌方土体将2名工人掩埋,其余3名工人逃脱。事故发生后,现场人员立即组织施救,至13时许,马某、孙某被相继救出并送往医院救治,但因窒息时间过长经抢救无效死亡。
【背景资料】
某大学城工程,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为21000m²,地下2层,地上18层,层高4.2m,钢筋混凝土框架——剪力墙结构。A施工单位与建设单位签订了施工总承包合同。合同约定:除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包;建设单位负责供应油漆等部分材料。
合同履行过程中,发生了下列事件:
事件一:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表:

其中:施工顺序I、Ⅱ、Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。
事件二:由于工期较紧,A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位。B施工单位经A施工单位同意后,将其承包范围内的幕墙工程分包给具备相应资质的C施工单位组织施工,油漆劳务作业分包给具备相应资质的D施工单位组织施工。
事件三:油漆作业完成后,发现油漆成膜存在质量问题,经鉴定,原因是油漆材质不合格。B施工单位就由此造成的返工损失向A施工单位提出索赔。A施工单位以油漆属建设单位供应为由,认为B施工单位应直接向建设单位提出索赔。
B施工单位直接向建设单位提出索赔。建设单位认为油漆在进场时已由A施工单位进行了质量检验并办理接收手续,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失由A施工单位承担,建设单位拒绝受理索赔。
【问题】
A公司承接一城市天然气管道工程,全长5.0km,设计压力0.4MPa,钢管直径DN300mm,均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段采用定向钻方式敷设,钢管在地面连接完成,经无损探伤等检验合格后回拖就位,施工工艺流程如图3所示,穿越段土质主要为填土、砂层和粉质黏土。
直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目部质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装。
定向钻施工前,项目部技术人员进入现场踏勘,利用现状检查井核实地下管的位置和深度,对现状道路开裂、沉陷情况进行统计。项目部根据调研情况,编制定向钻专项施工方案。
定向钻钻进施工中,直管钻进段遇到砂层,项目部根据现场情况采取控制钻进速度、泥浆流量和压力等措施,防止出现坍孔,钻进困难等问题。

【背景资料】A公司中标某市城区高架路工程第二标段。本工程包括高架桥梁、地面辅道及其他附属工程;工程采用工程量清单计价,并在清单中列出了措施项目;双方签订了建设工程施工合同,其中约定工程款支付方式为按月计量支付,并约定发生争议时向工程所在地仲裁委员会申请仲裁。对清单中某措施项目,A公司报价100万元。施工中,由于该措施项目实际发生费用为180万元,A公司拟向业主提出索赔。
业主推荐B公司分包钻孔灌注桩工程,A公司审查了B公司的资质后,与B公司签订了工程分包合同。在施工过程中,由于B公司操作人员违章作业,损坏通信光缆,造成大范围通信中断,A公司为此支付了50万元补偿款。
A公司为了应对地方材料可能涨价的风险,中标后即与某石料厂签订了价值400万元的道路基层碎石料的采购合同,约定了交货日期及违约责任(规定违约金为合同价款的5%)并交付了50万元定金。到了交货期,对方以价格上涨为由提出中止合同,A公司认为对方违约,计划提出索赔。
工程竣工,保修期满后,业主无故拖欠A公司工程款,经多次催要无果。A公司计划对业主提起诉讼。
根据资料(1),下列各项中,甲公司销售M产品的会计处理正确的是( )。
借:应收票据 565
贷:主营业务收入 500
应交税费——应交增值税(销项税额) 65
借:应收票据 565
贷:其他业务收入 500
应交税费——应交增值税(销项税额) 65
借:其他业务成本 350
贷:库存商品 350
借:主营业务成本 350
贷:库存商品 350
如张某拟设立一家个人独资企业,下列表述正确的是 ( )。
个人独资企业应依法备案 “登记联络员”
如张某死亡,其继承人可以继承投资人的身份
如该企业解散,必须由法院指定的清算人进行清算
该企业应当依法缴纳企业所得税
【背景资料】
清河泵站设计装机流量150m3/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~10日评标定标。招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:
事件1:Ⅰ-Ⅰ段挡土墙(示意图如下图所示)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程为50m×(S1+S2+S3),监理单位不同意。
事件2:原定料场土料含水量不能满足要求,监理单位指示A单位改变了挡土墙墙后填土料场,运距由1km增加到1.5km,填筑单价直接费相应增加2元/m3,A单位提出费用变更申请。
