【不定项选择题】

【背景资料】

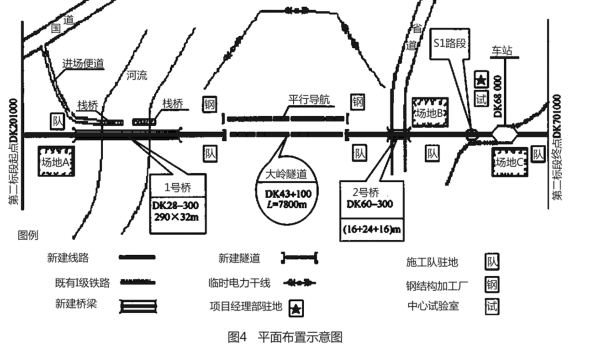

某新建双线I级铁路站前工程某标段工程情况如图4所示
该标段工程主要内容包括:路基土石方60×104m3。双线桥两座,其中1号桥墩高3~10m,上部结构为多跨简支T梁(跨径为32m);2号桥为(16+24 +16)m框架桥。
双线隧道一座(大岭隧道),隧道设置一座平行导坑,平行导坑与正洞的线间距为30m,每600m设置一处横通道。轨道为有砟道床和无缝线路,每条长钢轨长度为500m,由距离200km的某铁路局厂焊基地运输至该标段的铺轨基地。新建铁路在既有车站与既有线接轨。
本标段总工期为36个月,其中隧道工期计划为24个月
图4中S1段为石方路堑。该石方路堑高度为3~5 m,距离既有线15m,需要爆破施工。场地A、场地B和场地C三处场地均为荒地,地形平坦,场地开阔,地基承载力较高。
大岭隧道采用钻爆法施工。施工单位制定了进口出口及利用平行导坑施工正洞的方案。施工期间隧道通风分三个阶段实施,第一阶段在洞口段100m内采取自然通风,随着隧道掘进的进行,第二、第三阶段分别采用不同的机械通风方式。
施工单位制定了初步的铺轨和T梁施工方案:计划在场地B或场地C处设置一处铺轨基地.同时将T梁预制场设在铺轨基地内;T梁采用铁路架桥机架设;轨道采用机械铺轨,然后换铺长钢轨方法施工。该方案在开工前经专家组评审认定铺架工期目标不能实现,原因是隧道施工实际工期需要30个月,因此制约着铺轨和T梁架设。


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

甲公司为增值税一般纳税人,适用的增值税税率为 13%,2019 年 12 月初,该公司“应收账款——乙公司”科目借方余额为 30 万元,“应收账款——丙公司”科目贷方余额为 20 万元,“坏账准备”科目贷方余额为 1.5 万元。2019 年 12 月,该公司发生相关经济业务如下:

(1)3 日,向乙公司销售 M 产品 1 000 件,开具增值税专用发票注明的价款 10 万元,增值税税额 1.3

(2)13 日,向乙公司销售一批 H 产品,开具增值税专用发票注明的价款 30 万元,增值税税额 3.9 万元。收到乙公司开出的银行汇票一张,票面金额 33.9 万元 ,商品已经发出。该批商品成本为 20 万元, 乙公司收到商品并验收入库。

(3)20 日,收回上年度已作坏账转销的乙公司应收账款 2 万元,收到乙公司开出的转账支票一张送存银行,票面金额 2 万元。

(4)31 日,经减值测试预计应收乙公司账款未来现金净流量现值为 39.6 万元(或者表述为: 31 日, 甲公司“坏账准备-应收账款”科目应保持的贷方余额为 1.7 万元)。要求:

根据上述资料,不考虑其他因素,分析回答下列小题。

3. 根据资料(3),下列各项中,关于收回已作坏账转销的乙公司应收账款的会计处理表述正确的是( )。

A.
“银行存款”科目借方登记 2 万元
B.
“坏账准备”科目借方登记 2 万元
C.
“坏账准备”科目贷方登记 2 万元
D.
“信用减值损失”科目贷方登记 2 万元
【不定项选择题】

背景材料:

某市新建一条城市主干路工程,其中K2+521~K3+835为水泥混凝土路面,道路结构自下而上为:路基、40cm厚水泥稳定碎石基层、24cm厚C35水泥混凝土面层。项目部进场后编制了整体施工组织设计,部分内容如下:
(1)混凝土面层施工工艺流程为:施工准备→模板安装→钢筋设置→A→B→养护→填缝→开放交通。

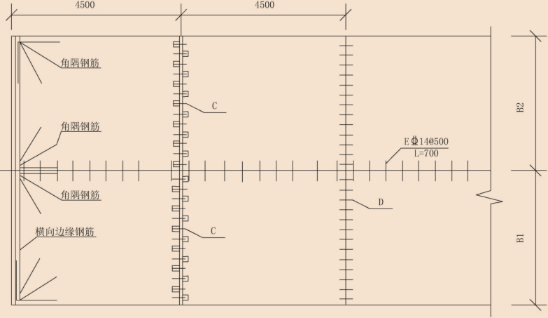

(2)在混凝土面板上设置纵横两个方向的接缝,将面板分成若干单元板块,以解决混凝土面层由于行车荷载和温度应力产生的裂缝或拱胀破坏,并在混凝土板相应位置设置补强钢筋以提高混凝土板的耐久性及工作性,混凝土面层板块构造如图所示。

(3)水泥混凝土面层施工时正值夏季,气温较高,项目部针对夏季面层施工采取了措施防止面层开裂。
施工过程中,发生如下事件:

事件一:水泥稳定碎石摊铺分两次进行,下层施工完成并养护7天后进行上层施工,由于标高控制疏忽,造成完工后基层局部顶面标高低于设计标高50mm;

事件二:面层混凝土浇筑完成并收浆后,在混凝土强度达到设计强度35%时,横向缩缝采用切缝机进行施工,设传力杆处切缝深度为50mm。切缝完成后继续养护至规范要求的强度,采用相关材料进行灌缝,填缝饱满均匀、厚度一致。


【不定项选择题】

【背景资料】

某项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面结构,将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:

(1)依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工图预算打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土工程目标成本。

(2)对工程技术人员的成本管理责任作了如下要求:质量成本降低额;合理化建议产生的降低成本额。

(3)对材料人员成本管理的以下环节提出了具体要求:1)计量验收;2)降低采购成本;3)限额领料;4)及时供货;5)减少资金占用;6)旧料回收利用。

(4)要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。

【不定项选择题】

背景资料

某市新建建筑,框架结构,地下一层,地上六层。

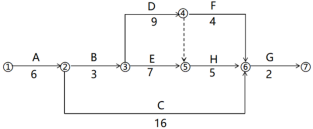

施工单位中标后与建设单位签订了施工总承包合同,合同约定:人工工日单价为180元/工日,人员窝工补偿为人工工日单价的40%计取,施工机械台班单价为600元/台班,施工机械闲置补偿按施工机械台班单价的60%计取。施工单位编制了施工进度计划网络图如下:(时间单位:周)。



施工过程中,发生如下情况:

(1)因建筑主体结构发生设计变更,导致工作D延长2周,多用人工、机械分别为60个工日,40个台班;

(2)因甲供材料未按时到场,导致工作C停工1周,造成人员窝工40个工日,机械闲置35个台班;

(3)因施工单位租赁机械晚到场,导致G工作晚开工1周,人员窝工35个工日,机械闲置40个台班。


【不定项选择题】

甲公司提供施工服务,属于在某一时段内履行的履约义务,为取得施工合同发生的合同取得成本按照履约进度进行摊销。2021年7月至12月,发生的有关经济业务如下:
(1)7月31日,通过竞标取得一项为期2年的施工合同,合同总价款为1000万元,施工费每半年支付250万元。为取得该合同,2021年7月甲公司以银行存款支付投标费2万元、投标人员差旅费1万元、销售人员佣金6万元,预期这些支出未来均能收回。
(2)截至2021年12月31日,为该项合同累计发生施工成本120万元,预计还将发生施工成本480万元。甲公司按照实际发生的成本占预计总成本的比例确定履约进度。
(3)2021年12月31日,甲公司按照合同约定收到施工费250万元。
要求:
根据上述资料,不考虑相关税费等其他因素,分析回答下列小题。
3.根据资料(2)和(3),下列各项关于甲公司12月31日相关会计处理表述正确的是(    )。

A.
主营业务收入增加200万元
B.
甲公司的履约进度为20%
C.
主营业务成本增加120万元
D.
合同负债增加50万元
【不定项选择题】


2018年11月1日,张某应聘到甲公司工作,并签订了书面劳动合同,合同主要内容包括:

合同期限2年;工资3500元;试用期6个月,试用期内工资为3000元。

合同签订后,甲公司又要求张某缴纳2500元抵押金,原因是防止公司职工在合同期内随意跳槽。张某因一时找不到合适的工作,即缴纳了抵押金。

2020年10月31日,张某的劳动合同到期,甲公司与张某续签了一份3年期的劳动合同,约定试用期为1个月,并退回了抵押金。由于公司效益比较好,2020年12月,张某提出要与公司签订无固定期限劳动合同,公司没有同意。张某随后提交了辞职报告,双方一致同意解除了劳动合同。张某要求甲公司支付劳动合同解除的经济补偿,被公司拒绝。

已知:甲公司所在地最低月工资标准为1800元。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。

2. 甲公司与张某约定的下列试用期条款中,符合法律规定的是(     )。

A.
试用期包含在劳动合同期限内
B.
签订的劳动合同期限2年,试用期6个月
C.
试用期内工资为3000元
D.
续签的劳动合同期限3年,试用期1个月
【不定项选择题】

背景资料

甲公司承接了某一级公路K10+100~K118+230段的路基路面施工任务,施工前编制了如下双代号网络计划,并通过监理审批。

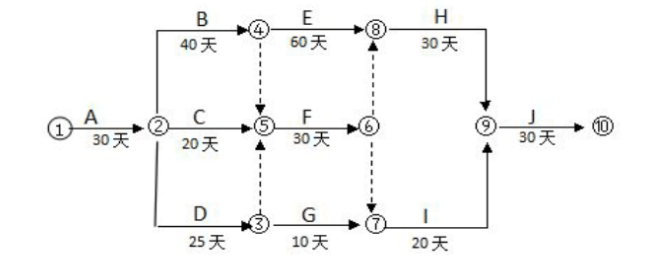

根据与业主所签的施工合同,甲公司将K14+280~ K15+400段的路基及防护工程分包给乙公司,乙公司再将部分劳务工作交由丙公司承担,并签订了合同。该项目在实施中发生了如下事件

事件1: Kl1+430 ~K1l+685段为软土地基,原设计方案为换填处理,由于当地材料缺乏,经监理、业主同意,决定变更为采用砂井处理。

事件2:为便于统一进行安全管理,乙公司现场安全管理人员由甲公司安全管理人员兼任。

事件3:因为业主原因,导致F工作停工35天,甲公司为此向业主提出工期索赔。

事件4:完工后,丙公司以分包人名义向甲公司和业主申请业绩证明。

【不定项选择题】

甲公司在报纸上刊登不实消息以毁损其商业竞争对手乙公司的声誉。现乙公司以该报纸作为证据,将甲公司诉至法院。该报纸属于下列哪一类证据?(       )

A.

物证

B.

书证

C.

当事人陈述

D.

既是物证又是书证

【不定项选择题】

(一)2021年年初甲股份有限公司(简称甲公司)所有者权益共计6 500万元,其中,股本 4 000万元,资本公积500万元(均为股本溢价),盈余公积1 300万元,未分配利润700 万元。甲公司适用的企业所得税税率为25%, 2021年发生有关所有者权益业务如下:
(1)2月1日,经股东大会批准,甲公司发行普通股股票1 000万股取得非同一控制下的 乙公司表决权股份的80%,能对乙公司实施控制,该普通股股票面值1元,每股市 价3元,甲公司按照发行收入的10%支付发行手续费;另以银行存款支付合并过程 中发生的审计、法律服务费用30万元。
(2)5月10日 ,经股东大会批准,甲公司以每股4元的价格回购本公司发行在外的普通 股股票800万股,并按规定注销股本。
(3)2021年甲公司实现利润总额980万元,其中国债利息收入10万元,超过税法规定 扣除标准的职工福利费30万元,除此之外不存在其他纳税调整事项。2021年末, 甲公司按净利润的10%提取法定盈余公积,并宣告发放现金股利200万元。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
5. 根据资料(2),关于甲公司回购并注销股本的会计处理正确的是(  )。

A.
回购股票时:借:库存股 3200贷:银行存款 3200
B.
回购股票时:借:库存股 800资本公积--股本溢价 2400贷:银行存款 3200
C.
注销股本时:借:股本 800资本公积--股本溢价 2200盈余公积 200贷:库存股 3200
D.
注销股本时:借:股本 800资本公积--股本溢价 2400贷:库存股 3200
【不定项选择题】

(一)中国居民林某为境内甲公司工程师。林某育有一子一女,8岁的儿子就读小学二年级,

4岁的女儿正接受学前教育。2019年林某有关收支情况如下:

(1)全年工资191000元,全年专项扣除41000元;子女教育专项附加扣除由林某按扣除标准的100%扣除。

(2)为乙公司提供技术咨询一一次,取得劳动报酬3200元。林某自行负担交通费100元。

(3)将一套自有住房与张某的一套住房互换。经房地产评估机构评估,林某房屋价值1600000元,张某房屋价值1800000元,林某支付张某差价款200000元。林某、张某互换住房均按规定免征增值税。

(4)办理手机话费套餐,获赠价值1500的手机一部。

(5)参加航空公司金卡会员抽奖活动,获得价值2000元的电器

(6)获得省政府颁发的科技创新奖奖金6000元。(7)取得储蓄存款利息1000元。已知劳务报酬所得预扣预缴个人所得税适用20%的预扣率,每次收入不超过4000元的,减除费用按800元计算。综合所得减除费用60000元/年劳务报酬所得以收入减除20%的费用后的余额为收入额子女教育专项附加扣除按照每个子女每月1000元的标准定额扣除。契税适用税率为4%。个人所得税综合所得全年应纳税所得额不超过36000元的,适用税率3%,速算扣除数为0;全年应纳税所得额超36000元至144000元的部分,适用税率10 %,速算扣除数为2520。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。
