【不定项选择题】

【背景资料】
某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;
(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。

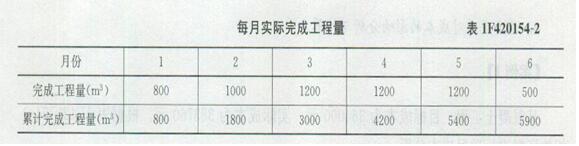

承包商每月实际完成并经签证确认的工程量见表。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】某河道治理工程,包括堤防加固、穿堤建筑物、河道疏浚及堤顶道路等。

施工过程中发生如下事件:

事件1:工程开工前,施工单位组织有关单位进行了项目划分,共划分1个单位工程、4个分部工程,依据《水利水电工程施工质量检验与评定规程》(SL176--2007)划分单元工程。

事件2:施工过程中对堤防加固A单元工程质量进行了检验,A单元工程共有2个工序,其中土料碾压工序1(简称A1)的检验结果为:主控项目(压实度)合格率92%;一般项目合格率为91%。各项报验资料符合规范要求。

事件3:施工过程中对B单元工程质量进行了检验,B单元工程共有5个工序,5个工序全部合格,其中有3个优良,且主要工序达到优良级。各项报验资料符合规范要求。

事件4:单位工程完工后,质量监督机构组织项目法人、监理、设计、施工和工程运行管理等单位对工程外观质量进行了评定,外观质量得分率为79%,且满足其他合同约定的质量标准要求。

事件5:2017年3月6日印发了该工程的竣工验收鉴定书,于2017年4月30日项目法人与运行管理单位完成工程移交手续。

【不定项选择题】

Suppose you are a librarian in your university. Write a notice of about 100 words, providing the newly-enrolled international students with relevant information about the library.

You should write neatly on the ANSWER SHEET.

Do not sign your own name at the end of the notice. Use Li Ming instead.

Do not write the address. (10 points)

【不定项选择题】

案例一

【背景材料】某施工单位承接了一条双向四车道城市次干路“白改黑”工程,即在原水泥混凝土路面上加铺沥青混凝土面层的改造工程。加铺路面结构示意图如下:

施工单位采用直接加铺法施工。对破损严重的板块进行凿除,并重新浇筑水泥混凝土板;对脱空板、不均   匀沉降板采用如下工艺流程进行处理:定位→A→灌浆→B→交通控制、养护→弯沉检测,经弯沉检测合格后进行下一道工序。面层施工时进入冬期施工,但业主要求尽快完成面层施工,以便及早开放交通,要求施工单位采取措施保证面层施工质量,项目部高度重视,在面层施工前由主管工长对现场施工人员进行了口头交底,并强调了常见质量问题及预防措施。

【不定项选择题】

唐某为A证券公司营业部总经理,负责营业部全面工作。孙某为A证券公司营业部客户经理,负责开发及维护客户。201×年3月至201×年8月,唐某、孙某擅自运用客户沙某的证券账户进行交易,造成沙某证券账户亏损人民币1080万元,为A证券公司赚取交易手续费121万元。法院经审理认为,唐某、孙某未征得沙某同意,利用掌握的交易密码自行操作沙某证券账户,属于擅自运用客户资金的行为。唐某、孙某为A证券公司员工,其违法行为收取的手续费亦归A证券公司所有,A证券公司构成单位犯罪。

【不定项选择题】

刘先生41岁,妻子张女士25岁,儿子2岁,刘先生还有一个8岁女儿,目前由前妻抚养,刘先生父母均健在。刘先生2016年开始持有某上市公司22.5%的限售股权,该公司上年末资产总计221135万元,流动资产合计120286万元,实现税后净利润4940万元。

刘先生个人名下的婚前4套房产,合计市价2500万元,无贷款,其投资了信托产品200万元,银行理财产品50万元,国债50万元,紫砂壶、字画等艺术品估值100万元,活期存款10万元。张女士名下房产市值300万元,贷款余额55万元,按月等额本息还款,剩余期限20年,贷款年利率为4.9%,张女士几年前投资100万元买了一只股票,现在市值40万元,此外还投资了基金、市值50万元。

刘先生和张女士未对婚前婚后所得作任何约定。

刘先生在上市公司领取税后年薪200万元,房屋租金月收入4万元,过去一年的金融资产投资收益为20万元,张女士为全职太太,没有薪资收入来源,刘先生家庭年支出合计为75万元。

刘先生所在的上市公司依照规定代扣代缴“三险一金”,张女士未参加社保。

刘先生有一份上一段婚姻时以刘先生为被保险人,保额500万元的终身寿险,购买时,该保险并未明确受益人,离婚后,刘先生继续如期按年缴纳保费20万元,张女士给儿子投保了一份子女教育金保险,保额100万元。

【不定项选择题】

张先生到证券公司向其客户经理咨询近期哪些证券表现良好,希望客户经理能为其提供投资建议。请根据上述背景信息回答以下问题。

【不定项选择题】

【背景资料】

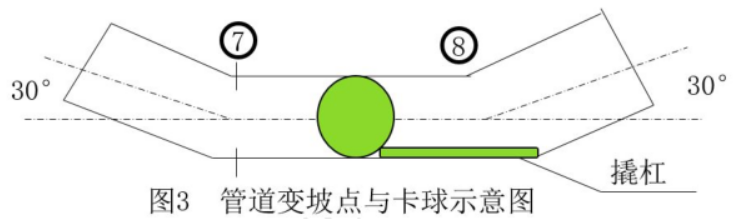

某公司中标承建中压A天然气直埋管线工程,管道直径DN300mm,长度1.5km,由节点 ①至节点⑩,其中节点⑦、⑧分别为30°的变坡点,如图3所示,项目部编制了施工组织设计,内容包括工程概括,编制依据、施工安排、施工准备等。在沟槽开挖过程中,遇到地质勘察时未探明的墓穴。项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理,导致增加了合同外的工作量。管道安裝焊接完毕,依据专项方案进行凊扫与试验。管道清扫由点①向⑩点方向分段进行,清扫过程中出现了卡球的迹象。
根据现场专题会议要求切开⑧点处后,除发现清扫球处,还有一根撬杠。调査确认是焊工为预防撬杠丢失临时放置在管腔内,但忘记取出,会议确定此次事故为质量事故。

【不定项选择题】

三、【背景资料】
某市政工程公司承揽一基坑开挖工程,围护结构为地下混凝土连续墙结构,墙深26 米,厚1.8 米。地下连续墙施工采用铣槽机分120 段连续施工,柔性接头。施工平面和断面图如图所示。

施工的具体施工工艺流程如下:
开挖导沟→修筑导墙→(1)→清除槽底淤泥和残渣→吊放C→吊放B→(2)→灌注水下混凝土→(3)。
事件一:第1段地下连续墙混凝土施工,顶部混凝土实际灌注高程比设计高度高0.2m,混凝土浇筑过程中,用吊绳加铅锤的方式测量混凝土面。后经测定,地下连续墙顶部混凝土低于设计强度。
事件二:构件C采用拔桩机拔出,拔桩机四脚支撑在导墙上。拔出时机选择在混凝土终凝后。拔出过程中,因拔桩力过大导致导墙压裂并产生过大沉降。项目部用钢垫板调平拔桩机四角后继续施工。
事件三:按照总公司要求,项目部对项目施工的全过程实行成本目标控制。

【不定项选择题】

【背景资料】

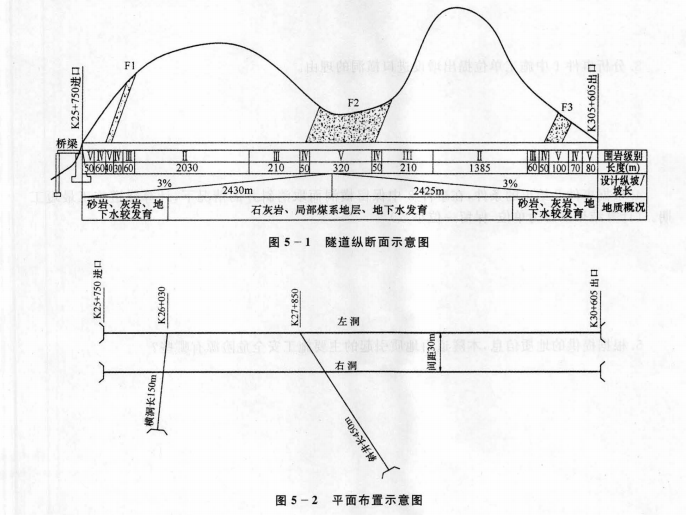

某公路隧道设计为双向四车道分离式隧道,沥青混凝土路面,隧道合同总工期为36个月。左右隧道分别长4855m,中线间距30m,隧道最大埋深850m,纵坡为3%人字坡,其地质条件为:岩性为砂岩、石灰岩,局部有煤系地层;瓦斯含量低,属低瓦斯隧道;穿越F1、F2、F3三条断层;地下水发育。左、右洞围岩级别均为:Ⅱ级3415m,Ⅲ级540m,V级310m,V级590m。在距进口2100m(对应里程K27+850)处设计了一座斜井,斜井长450m,向下纵坡5%~8%,隧道纵断面示意图及平面布置示意图分别见图5-1、图5-2。
施工中发生如下事件:

事件1:施工单位进场后,经现场调查发现,进口处为深沟,且跨沟桥台位于隧道洞口。经综合考虑,施工单位提出了设计变更方案,在距进口280m处增设一条长150m的横洞(见图5-2)。
事件2:施工单位根据地质条件和施工水平,采用钻爆法开挖施工,无轨运输,施工计划进度指标为:Ⅱ级围岩开挖支护130m/月,Ⅲ级围岩开挖支护90m/月,Ⅳ级围若开挖支护70m/月,V级围岩开挖支护30m/月,二次衬砌144m/月,施工准备3个月,二次衬砌及沟槽施工结束滞后于开挖支护1个月,路面铺筑及交通、机电工程施工2个月,横洞施工4个月,斜井施工6个月,不确定因素影响工期1个月。进出洞口所增加的时间已综合考虑,不再单独计算。
事件3:根据现场情况,相关单位拟保留横洞而取消斜井。

【不定项选择题】

【背景资料】

某商业用房工程,建筑面积15000m²,地下2层,地上10层,施工单位与建设单位采用《建设工程施工合同(示范文本)》(GF-2013-0201)签订了工程施工总承包合同。合同约定:工程工期自2014年7月1日至2015年5月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。

合同履行过程中,发生了如下事件。

事件一:2014年11月12日施工至地上二层结构时,工程所在地区发生了7.5级强烈地震,造成施工单位钢筋加工棚倒塌,损失6万元;地下一层填充墙部分损毁,损失10万元;停工及修复共30d;施工单位就上述损失及工期延误向建设单位提出了索赔。

事件二:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。

事件三:截至2015年1月15日,建设单位累计预付安全防护费、文明施工费共计50万元。

事件四:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(合上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。

【问题】
