【背景资料】
某坝后式水电站安装两台立式水轮发电机组, 甲公司承包主厂房土建施工和机电安装工程,主机设备由发包方供货。合同约定:
(1) 应在两台机墩混凝土均浇筑至发电机层且主厂房施工完成后, 方可开始水轮发电机组的正式安装工作;
(2) 1 号机为计划首台发电机组;
(3) 首台机组安装如工期提前,承包人可获得奖励,标准为 10000元/天; 工期延误, 承包人承担逾期违约金,标准为 10000 元/天。
单台尾水管安装综合机械使用费合计 100 元/小时, 单台座环蜗壳安装综合机械使用费合计 175 元/小时。 机械闲置费用补偿标准按使用费的 50%计。 施工计划按每月 30 天、每天 8 小时计,承包人开工前编制首台机组安装施工进度计划, 并报监理人批准。 首台机组安装施工进度计划见图 1-1(单位:天)。

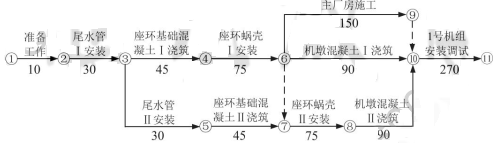

图 1-1 首台机组安装施工进度计划
事件一:座环蜗壳Ⅰ 到货时间延期导致座环蜗壳Ⅰ 安装工作开始时间延迟了 10天,尾水管Ⅱ 到货时间延期导致尾水管Ⅱ 安装工作开始时间延迟了 20 天。 承包人为此提出顺延工期和补偿机械闲置费要求。
事件二:座环蜗壳Ⅰ 安装和座环基础混凝土Ⅱ 浇筑完成后, 因不可抗力事件导致后续工作均推迟一个月开始,发包人要求承包人加大资源投入,对后续施工进度计划进行优化调整, 确保首台机组安装按原计划工期完成, 承包人编制并报监理人批准的首台发电机组安装后续施工进度计划见图 1-2(单位:天)。 并约定, 相应补偿措施费用 90 万元,其中包含了确保首台机组安装按原计划工期完成所需的赶工费用及工期奖励。

图 1-2 首台机组安装后续施工进度计划
事件三: 监理工程师发现机墩混凝土Ⅱ 浇筑存在质量问题,要求承包人返工处理,延长工作时间 10 天,返工费用 32600 元。为此, 承包人提出顺延工期和补偿费用的要求。
事件四:主厂房施工实际工作时间为 155 天, 1 号机组安装调试实际时间为 232天,其他工作按计划完成。
