【背景资料】

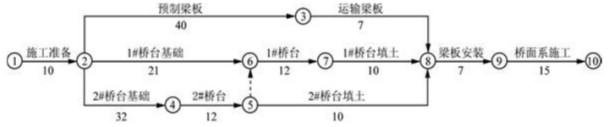

A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90天,项目部编制了网络进度计划如图1-1所示(单位:天)。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理,要求在每项工作作业时间不变,桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。
桥台施工完成后在台身上发现较多裂缝,裂缝宽度为0.1~0.4mm,深度为3~5mm,经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理。
【背景资料】
某省会机场跑道长3200m,跑道号码标志为01/19,安装有双向I类仪表着陆系统和双向I类进近灯光系统,机场运行时间为早6:00~次日凌晨1:00。由于务发展,飞行区拟征用部分农田进行扩建,将跑道向北延长400m,不建停止道和净空道。由于跑道北端净空限制,跑道入口内移200m.鉴于机场较为繁忙,工程施工拟采用不停航施工方式进行。施工单位在飞行区不停航施工中,搭建、拆除施工设施的时间分别为0.5h.
【背景资料】某立井井筒设计净直径7.5m,深度860m,其中表土段厚度205m。井筒检查孔资料表明,井深346~351m存在断层破碎带,破碎带附近岩石均有不同程度的受挤压现象;井筒450~465m有一含水层,预计涌水量为30m³/h。
某施工单位承建该井筒项目,成立了项目部,项目部成立的行政公文通报给了建设单位,任命建造师张某为项目经理。
编制了施工组织设计,部分内容如下:
(1)井筒施工方案:基岩段施工采用短段掘砌作业,深孔光面爆破,掏槽眼深度4.2m,其他炮眼深度4.0m,周边眼间距490mm,崩落眼间距780mm,FJD-6 伞钻打眼,整体金属伸缩式模板砌筑井壁,模板高度5米。
(2)井筒过断层破碎带施工时,采取调整爆破参数、砌壁段高和支护方式等相关技术措施,有利于安全通过。
(3)探水注浆方案:井筒施工至420m时开始进行探水注浆工作,注浆至垂深480m,采取一段式注浆、从下往上的注浆方案,被监理工程师叫停。
【背景资料】
某框剪结构办公楼,建筑面积18000m2,地下二层,地上十五层,预制桩筏板基础。项目部在编制的“项目环境管理规划”中,提出了现场文明施工的工作内容。现场出入口明显处设置了“五牌一图”。项目部对双排脚手架在基础完成后,架体搭设前;搭设到设计高度后;遇有六级及以上大风和大雨后等情况下均进行了阶段检查和验收,并形成书面检查记录。脚手架在使用过程中,项目部规定对脚手架进行了定期检查。施工单位为从事高处作业的人员提供合格的安全帽、安全带、防滑鞋等必备的个人安全防护用品。项目部对高处作业安全防护设施进行了验收。
【案例二】
某机电安装工程A公司承包了一个电站锅炉安装的项目施工任务。合同造价为6000万元,A公司将基础施工工程分包给具有相应资质的B公司承包。A公司项目的管理人员进场后,成立了以项目安全经理为组长的安全领导小组并配备了一名兼职安全管理员,B公司配备了两名兼职安全管理员。该项目安全经理对该电站锅炉安装的施工现场的安全生产负全面的领导职责。安全管理员负责与B公司签订安全生产责任书,并组织和参加定期安全生产检查,以及发现现场存在安全隐患时,应及时向项目安全部门和项目经理报告等工作。B公司在基础施工过程中,发生了事故。
电站锅炉由于锅炉容量大、蒸汽参数高等特点,锅炉设备体积和重量庞大,其锅炉本体要在现场组合安装,包括锅炉汽包、本体受热面、尾部受热面、燃烧设备及其本体附属设备的安装及部分制造。
2015年6月6日,A公司在锅炉汽包吊装工程中,造成80万元的经济损失,2人死亡,5人轻伤。事情发生后项目部采取了措施,并没有影响下一道工序的正常施工。
【背景资料】2024年11月20日4时,B铁矿-100m平巷盲竖井的罐笼在提升矿石时发生卡罐故障,罐笼被撞破损后卡在离井口2.5m处,井筒为木支架结构。当班绞车工甲随即升井向矿长乙和维修班班长丙报告,乙和丙下井检修。丙在没有采取任何防护措施的情况下3次对罐笼角、井筒护架进行切割与焊接。切割下的高温金属残块及焊渣掉落在井壁充填护帮的荆笆上,未采取专门的接收措施。
当日8时10分,甲在绞车房发现提升罐笼的钢丝绳异动,前往井口观察,发现盲竖井内起火,当即返回绞车房,关闭向井下送电的电源开关,并立即升井向乙和丙报告。随后甲和丙一起下井,到达-100m平巷时烟雾很大,能见度不足5m。甲和丙前行到达离起火盲竖井约300m处,因未配备便携式气体检测报警仪和自救器等设备,无法继续前行,遂返回地面向乙汇报。乙立即报警,请矿山救护队救援,并启动B铁矿应急救援预案。
事故发生时,井下被困人员共122人,其中52人被矿山救护队救出,70人遇难。遇难人员中包括周边4座铁矿的61名井下作业人员。
事故调查发现,B铁矿与周边的4座铁矿越界开采,井下巷道及未经处理的采空区相互贯通。各矿均未形成独立的机械通风系统,且安全出口等标志、标识不符合安全规定。
根据以上场景,回答下列问题(共26分):
某城市更新项目,经公开招标投标后,由施工总承包一级资质企业A和施工总承包二级资质企业B组成的联合体(乙方)中标。乙方与建设单位(甲方)签订施工合同。合同总价2500万元,其中暂列金200万元、税金100万元。合同约定,管理费以直接费为取费基数,费率为20%;利润以直接费和管理费之和为取费基数,费率为5%;停窝工人工费补偿标准为50元/工日,工程款按每月完成产值的80%支付,保修金3%当月扣除。
经项目经理部测算,该工程目标利润为180万元。
由于甲方文件的技术错误,乙方收到监理工程师8月8日开始停工的指令后,组织现场停工。8月13日乙方收到监理工程师8月15日复工的指令。停工期间造成人工窝工200个工日,发生机械租赁费5万元,乙方在合同约定时效范围内向甲方报送工期、人工费及机械费的索赔申请报告。政府造价部门当月颁布的人工工资标准为80元/工日。
月度报表显示,乙方9月份完成施工产值300万元,月度目标成本290万元,实际成本284.2万元。
【背景资料】某新建住宅楼工程,采用公开招标的方式,确定某施工单位中标。双方按《建设工程施工合同(示范文本)》(GF-2017-0201)签订了施工总承包合同。在招标和施工过程中,发生了如下事件:
事件一:基坑施工时正值雨季,连续降雨导致停工6天,造成人员窝工损失2.2万元。一周后出现了罕见特大暴雨,造成停工2天,施工方机械设备损失1.5万元。针对上述情况,施工单位分别向监理单位上报了这四项索赔申请。
事件二:主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加费用共计70万元,但发包方不同意该设计变更增加费。
事件三:在装饰装修阶段,项目部使用钢管和扣件临时搭设了一个移动式操作平台用于顶棚装饰装修作业。该操作平台的台面面积8.64㎡,台面距楼地面高4.6m。

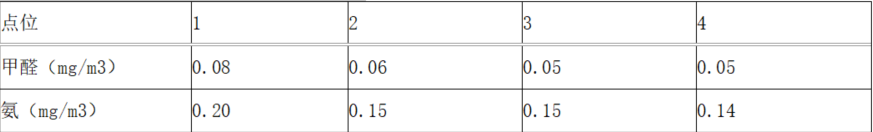

事件四:工程验收前,相关单位对一间240m2的公共教室选取4个检测点,进行了室内环境污染物浓度的检测,其中两个主要指标的检测数据如下:

【背景资料】某港口工程预制沉箱混凝土设计要求的混凝土立方体抗压强度标准值为45MPa,经计算和试配优化,确定混凝土的配合比为1:1.15:2.68,混凝土的水胶比为0.40,高效减水剂的掺量为水泥重的0.7%,AE引气剂的掺量为水泥重的0.082,混凝土的含气量为4.0%。
