【不定项选择题】

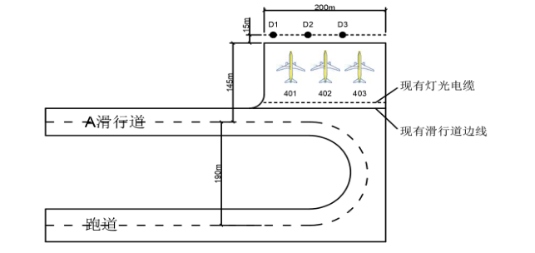

某机场新建除冰坪项目,规模为3个C类除冰机位,配套建设机坪照明及供电设施(含助航灯光设施),除冰坪机位及高杆灯布置如图3所示,图中机位编号为401、402、403;高杆灯编号为D1、D2、D3 ;高杆灯高度为30m(含避雷针),现已完成初步设计,组织专家评审;针对机坪照明及供电工程(含灯光部分),专家意见如下:

(1)复核高杆灯高度是否超过障碍物限制面;

(2)个别机位工作面存在阴影现象;

(3)补充新建除冰坪与A滑行道连接部分助航设施改造内容;

(4)增加不停航临时滑行道灯光设施;

事件一,高杆灯安装处与跑道中线标高一致,障碍物限制面为距跑道中线150m起向外按1:7的坡度延伸的坡面;

事件二,在与除冰坪相接的A滑行道上设置有滑行道中线灯和滑行道边灯,现有灯光电缆敷设位置如图3所示。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某施工单位承接了一煤矿的胶带运输大巷工程,该巷道长度800m,设计净断面积18m²。巷道所穿过的岩层普氏系数f=2~4,属Ⅳ类围岩;巷道距煤层较近,偶有瓦斯涌出。巷道采用锚网喷联合支护。开工前,施工单位根据施工任务、开工日期、施工进度和现场情况的需要,做好施工的技术准备和物资准备工作。
施工单位项目部技术员结合工程实际条件编制了该巷道的施工安全技术措施,确定该巷道施工采用多台气腿式凿岩机打眼,直眼掏槽,岩石水胶炸药,秒延期电雷管,煤矿专用发爆器起爆,蓄电池电机车牵引1t矿车运输。该技术措施经项目部技术经理修改后审批并付诸实施。
在巷道施工过程中,由于运输系统出现故障,连续5个循环不能正常排矸,导致大量矸石堆积在工作面后15m左右的位置,工人只能弯腰从矸石堆上进入工作面。在一次爆破工作中,装药联线完成后,班长安排在距离工作面50m 的一处直角岔巷内设置警戒线,全部人员躲入岔巷中。然而,爆破后发生大量矸石飞落,造成2人死亡,2人重伤,3人轻伤。

【不定项选择题】

【背景资料】
某水库总库容12000万m³。加固内容为:大坝加固、重建溢洪道、重建放水涵、新建观测管理设施等。工程于2015年10月20日开工,于2016年4月20日全部完成。施工过程中发生如下事件:
事件一:主体工程开工前,监理单位组织设计、施工等单位对本工程进行了项目划分,其中大坝加固、重建溢洪道为主要分部工程,坝基防渗、溢洪道地基防渗为重要隐蔽单元工程。分部工程完成后,质量等级由施工单位自评,监理单位核定。
事件二:根据合同要求,进场钢筋应具有出厂质量证明书或试验报告单,每捆钢筋均应挂上标牌,选择2根分别进行抗拉和冷弯试验。
事件三:2016年5月10日,项目法人主持进行单位工程验收,并按规定程序完成了单位工程的验收。

【不定项选择题】

C矿业公司将井下的辅助运输和材料回收工作承包给了D公司。2016年1月19日10时,外包队伍8人在班长周某的带领下,乘坐两辆矿车由东斜井入井,主要任务是将井下三轮运输车辆装运至材料车,并提升出井。
按照该矿通常做法,采用两个矿车托架分前后将三轮运输车辆装上,采用铁丝分别将车辆前轮和后轮绑扎,提升时为避免车辆失稳,周某特安排两人乘提升车辆出井。车辆提升大约300m后,由于钢丝绳提升重量过轻引起滚筒出现松绳现象,车辆上的王某发现该种情况后指挥提升机操作作业人员继续提升,从而钢丝绳回弹后将三轮车辆与托架绑扎钢丝崩断,车上两人发现情况不妙,直接从车上跳下,但由于跑车速度较快,致使井底装车人员躲避不及而被撞死。事故造成4人死亡,3人受伤。
 事故调查发现,该东斜井虽然设置了一坡三挡等安全设施,但斜井中未设置安全设施,导致跑车后车辆速度越来越快。
 根据以上场景,回答下列问题(共22分):

【不定项选择题】

52. Write an essay of 160- 200 words based on the following picture. In your essay, you should

(1) describe the drawing briefly,

(2) explain its intended meaning, and

(3) give your comments.

You should write neatly on ANSWER SHEET 2. (20 points)




【不定项选择题】

清朝的第一部《大清会典》颁布于(   )。

A.

 顺治年间

B.

 雍正年间

C.

 乾隆年间

D.

 康熙年间

【不定项选择题】

Write an essay of 160-200 words based on the following pictures. In your essay, you should

1)describe the pictures briefly,

2)interpret the meaning, and

3)give your comments.

You should write neatly on the ANSWER SHEET. (20 points)

【不定项选择题】

【背景资料】某高桩码头,水工工程由栈桥及码头两部分组成。码头长336m、宽35m,设计为一个泊位。结构形式为高桩梁板式结构。桩基为φ1200预应力大管桩,现浇桩帽、现浇横梁、预制安装纵梁、面板、现浇面层。栈桥长510m、宽16m,结构形式为高桩梁板式。码头结构断面如图1所示。

【不定项选择题】

背景资料:

施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+600~K1+900为软土地基,该路段原地面平坦,路基为填方路堤,设计采用碎石桩处理软基,碎石桩桩径D为0.5m,桩中心间距S为1.3m,正三角形布置,桩长H为6m,桩内填充碎石填料,填料最大粒径50mm,含泥量不大于5%,碎石桩布置如图1所示。


施工单位专业工程师编制了软基路堤填筑施工方案,项目技术部门对施工方案进行了审核,项目经理审批后用于指导施工。

碎石桩采用振动沉管法施工,针对碎石桩施工,施工单位在施工前进行了成桩挤密试验。施工过程中,先开挖纵横排水沟,将农田排水疏干,并清除表层淤泥质土,清基后先铺设0.25m厚的级配碎石并压实,然后进行碎石桩施工,打完碎石桩后铺设土工格栅,再铺设级配碎石垫层。首排碎石桩里程桩号为K1+600,最后一排里程桩号不超过K1+900,基底处理宽度MN为52m,桩位布置不超出此范围。其成桩工艺为:

①桩管垂直就位,闭合桩靴;

②将桩管沉入地基土中达到设计深度;

③按设计规定的混合料数量向桩管内投入碎石料;

④边振动边拔管,拔管高度100cm;

⑤边振动边向下压管(沉管),下压高度30cm

⑥继续振动10~20s:停拔时间长短按照规定要求;

⑦重复步骤⑤~⑥,直至桩管拔出地面。

路堤填筑过程中,为保证软土地基路堤稳定性,路堤施工期内施工单位连续观测了路堤的沉降等,其填筑速率按路堤中心线地面沉降速率每昼夜不大于10~15mm控制。路堤完工且在沉降稳定后:进行路面及边坡防护等施工。

【不定项选择题】

采用移动加权平均法计算发出存货成本,不能在月度内随时结转发出存货的成本。(  )

A.
B.
【不定项选择题】

某施工单位承接一工程,双方按《建设项目工程总承包合同(示范文本)》(GF-2020-0216)签订了工程总承包合同。合同部分内容:质量为合格,工期6个月,按月度完成量的85%支付进度款,分部分项工程费见表4-1。


措施费为分部分项工程费的16%,安全文明施工费为分部分项工程费的6%,其他项目费用包括:暂列金额100万元,分包专业工程暂估价为200万元。另计总包服务费5%。规费费率为2.05%,增值税率9%

工程施工设备从以下三种型号中选择,设备每天间均为8小时,设备相关信息见表4-2

施工单位进场后,技术人员发现土建图纸中,缺少了建筑总平面图,要求建设单位补发。按照施工平面管理总体要求:包括满足施工要求,不损害公众利益等内容,绘制了施工平面布置图,满足了施工需要。

施工单位为保证施工进度,针对编制的劳动力需用计划,综合考虑现有工作量、劳动力投入量、劳动效率、材料供应能力等因素,进行了钢筋加工劳动力调整。在20天内完成了3000t钢筋加工制作任务,满足了施工进度要求。
