【不定项选择题】

【背景资料】

某公司承建一城市高架桥梁工程,桥梁上部结构为 36×30m 装配式先简支后连续预应力钢筋混凝土箱形梁,四孔一联;下部结构为钻孔灌注桩、柱式墩台和钢筋混凝土盖梁。桥梁横断面如下图所示:

受整条快速路总体通车要求限制,桥梁工程施工工期为 300d。桥梁上部箱形梁预制须在 140 日内完成。项目部在桥梁附近的空地上建设了梁板预制场,经测算预制梁板的底座周转期为 10d,根据计算布置了预制底座和预制场龙门吊机及梁板存放场地。
施工中发生如下事件:
事件一:第一片预制梁进行预应力张拉时,预应力筋张拉伸长值超标,监理要求施工单位采取措施进行处理。
事件二:由于工期紧,施工单位计划将一片施加预应力后的梁安装到桥梁上就位后,再进行压浆作业,被监理发现后制止。

【不定项选择题】

【背景资料】
某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图所示(单位:天)。


施工过程中发生如下事件:
事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位庄支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件三:由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122天。
【问题】

【不定项选择题】

身在武汉的兰先生今年38岁,至今未婚,在一家投资银行工作,收入颇丰,拥有一处无贷款的房产,价值100万元,同时兰先生拥有一张保险金额为50万元的20年定期寿险和一张保额为30万元的重大疾病保险,此外拥有若干投资产品。由于担心自己的保险保障不够全面,兰先生找到金融理财师,咨询保险规划。

【不定项选择题】

根据现行司法解释的规定,下列可以停止拍卖的选项是(          )。

A.

法院决定暂缓执行的

B.

被执行人在拍卖日之前向执行机构交付足额金钱清偿债务并请求停止拍卖的

C.

在拍卖开始前,据以执行的法律文书被撤销

D.

被执行人提出异议的

【不定项选择题】

某居民小区招标水暖工程,内容包含给排水管道安装和通风空调工程、水暖管线三部分,其中通风空调的 工作压力为 600Pa。A 公司中标后,为了管控成本和质量,组建了项目部,制定了施工方案和进度计划。
事件一:在施工过程中,监理发现施工单位用 720Pa 试验压力做风管的强度和严密性试验,并在风管安装 结束后对风管的主、干风管分段进行严密性试验,严密性试验重点检查风管制作的咬口缝。监理认为施工单位 做法不正确,要求改善。

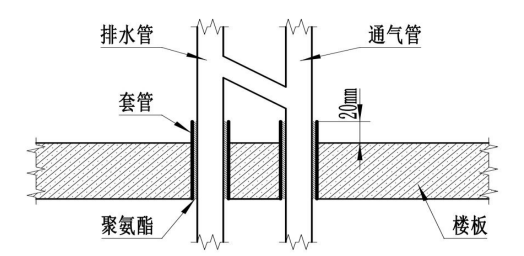

事件二:排水管道安装完毕后,施工单位进行了通水试验,发现排水不畅,经检查房顶的通气管高出平屋 顶顶面均为 0.2m,其中一个孔口被堵住,此外排水管和通气管的连接,如下图所示。针对以上情况,施工单位 很快做出了整改。

事件三:施工单位准备对安装在室内的雨水管道在安装前进行灌水试验,被监理制止,监理认为施工单位 的做法不妥,要求施工单位改进。
施工单位按照施工图要求施工完成后,对空调系统进行了非设计满负荷下的联合试运转,认真检查了试运 转的内容,最终顺利通过验收。

【不定项选择题】

知识产权权利的执行措施包括(  )。

A.

民事程序

B.

行政程序

C.

刑事程序

D.

救济程序

【不定项选择题】

甲公司为增值税一般纳税人,2019 年发生交易性金融资产
相关经济业务如下:
(1)4 月 15 日,从上海证券交易所购入乙公司股票 100 万股,支付价款 2500 万元,其中包含已宣告但尚未发放的现金股利 50 万元,另支付相关交易费用 0.5 万元,取得增值税专用发票上注明的增值税税额为 0.03万元,甲公司将该股票投资确认为交易性金融资产,4 月 25 日,收到乙公司发放的现金股利并存入投资款专户。
(2)6 月 30 日,持有上述乙公司股票的公允价值为 2550 万元。
(3)7 月 31 日,将持有的乙公司股票全部转让,取得价款 2700 万元,存入投资款专户,确认转让该金融商品应交增值税为 11.32 万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
3.根据资料(1)和(2),下列各项中,甲公司 6 月 30 日相关会计处理表述正确的是( )。

A.
贷记“投资收益”科目 50 万元
B.
借记“交易性金融资产——成本”科目 50 万元
C.
借记“交易性金融资产——公允价值变动”科目 100 万元
D.
贷记“公允价值变动损益”科目 100 万元
【不定项选择题】

【背景资料】某施工单位承建一矿井井底车场及硐室工程,其编制的施工网络计划如图所示,其中井底车场中属于主要排水系统的工程有:泵房及变电所工程H,吸水井及配水巷工程I,水仓工程L。监理认为该网络计划的主要排水系统工程安排不合理,要求进行调整。
建设单位提供的地质资料预测,E工作需穿过一断层破碎带。在实际施工中,E工作较地质资料数据提前8m揭露该断层破碎带,造成工作面突水。施工单位按应急方案进行了处理并顺利通过,增加费用20万元,工期延误1个月。施工单位以地质资料不准为由,向建设单位提出索赔。
K工作因围岩破碎严重,经建设单位同意增加了钢棚支护,费用增加10万元,工期延误1个月;施工单位提出了补偿费用10万元、总工期顺延1个月的索赔要求。

【不定项选择题】

案例(四)
A公司应邀参加氮制造广合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划,如下图所示。

A公司总工程师审核认为网络图不合理,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。
施工中无损检测发现建设单位提供的的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
附加说明:
1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;
2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。
3.施工单位编制了单机、联动试运行方案,经批准后进行实施。
