【背景资料】某煤业集团的甲煤矿由于生产需要进行改扩建,需要增加一主井井筒及井下巷道,拟进行招投标。期间发生如下事件:
事件一:矿井建设项目已列入当年集团年度固定资产投资计划,概算已经由董事会及地方国资管理部门批准,但项目核准批文尚未下发,用地征地工作尚未全部完成。但为了矿井早日投产,该集团已经委托设计单位完成全部设计,其中井筒和井下巷道的施工图及有关技术资料齐全。现决定对矿井项目施工进行施工招标。
事件二:因估计除本集团施工企业参加投标外,还可能有外部其他集团施工企业参加投标,故业主委托咨询单位编制了两个标底,准备分别用于对本集团和其他施工企业投标价的评定。
事件三:业主对投标单位就招标文件所提出的所有问题统一作了书面答复,并以备忘录的形式分发给各投标单位,在备忘录中,明确了各问题的提问单位,以便各投标单位更针对性准备投标文件。
事件四:在书面答复投标单位的提问后,业主组织各投标单位进行了施工现场踏勘。在投标截止日期前10d,业主书面通知各投标单位,由于某种原因,决定将项目中的井下巷道施工工程从原招标范围内删除,另行组织招标。
事件五:在投标过程中,A施工单位在投标总价基础上下浮5%进行报价,并给出了书面说明。经评标小组核算后,发现该施工单位报的下浮部分包含有不可竞争性费用,最后给予废标处理。
某房屋建筑工程,建筑面积6800m2 ,钢筋混凝土框架结构,外墙外保温节能体系。根据《建设工程施工合同(示范文本)》(GF-2013-0201)和《建设工程监理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的施工单位和监理单位签订了施工合同和监理合同。
在合同履行过程中,发生了下列事件:
事件三:施工单位提交了室内装饰装修工期进度计划网络图(如下图所示),经监理工程师确认后按此组织施工。
事件四:在室内装饰装修工程施工过程中,因涉及变更导致工作C的持续为36天,施工单位以设计变更影响施工进度为由提出22天的工期索赔。

【背景资料】
某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。
甲公司在P银行预留的签章可以是( )。
【背景资料】
新建铁路张家口特大桥桥全长756.42m,特大桥采用10-32米简支箱梁和一联(60+3×100+60)连续梁跨越山河,简支梁采用在梁场集中生产;山河为当地重点旅游区水府庙湿地公园的重要航道,河道宽度约280m,通航净空55×8m,通航水位采用水府庙水库正常蓄水位94.0m。
其中 1#、5墩位于房边,水深 3-4m,承台低于航道2m,地质主要为全新统冲洪积层淤泥质土、细圆砾土;2#、3#、4#墩位于河中间,地质情况依次为淤泥质土、细圆砾土、灰岩,水深20m,高桩承墩台采用明挖基础,11号墩台采用挖井基础,余均采用钻孔灌注桩基础,其中1#墩、2冲桩长25m,3#、4#墩桩长30m(均为柱桩);施工过程中发生以下问题:
事件一:因连续梁跨越湿地公园重要巷道,相关审批手续很难办理。项目部将连续梁分包给当地很有实力的一家房建资质的公司来施工进行连续梁的施工,手续由建筑公司自行去办理;
事件二:在钻孔过程中,发现某桩孔在设计桩底位置有一岩溶乳洞〈与设计图纸中的土质勘测资料不符)。该桥的工程技术主管指示现场施工员应继续钻孔至岩溶孔洞洞底,将孔洞中桩周围的空洞用砂粘土填充,最后的实际桩长超过设计桩长10m。
事件三:2#墩4号桩基在浇筑前进行了二次清孔,检测沉渣厚度为30cm,现在技术人员认为符合规范要求,在浇筑前现场进行口头技术交底,要求桩顶标高比设计标高高30cm;否则就罚款,在浇筑过程中由于拌合站停电导致中断浇筑50min;
事件四:在浇筑3#墩桩基的过程中由于天气下雨,现场工班长要求加快浇筑速度,为了施工方便,施工人员随便抽拔导管;突然在在浇筑过到桩长一半的时候发现钢筋出现了上浮;
事件五:由于1-5#墩均为连续梁的主要墩台,业主要求施工单位编制基础及梁部施工的专项方案报监理、业主审批;
事件六:在桩基施工完成后,准备进行下道工序施工前业主委托第三方进行了桩基质量检测,桩基检测结果显示2号墩4号桩基在15m的位置出现了断桩,施工单位的实验室主任提出了异议,说第三方桩基检测的方法离散性比较大,建议重新采用其他方法进行检测;3#墩有2根桩桩顶标高低于设计标高1m。
2020 年 1 月 8 日,甲公司成立,张某为法定代表人,李某为财务人员。1 月 10 日李某携带资料到 P 银行申请开立了基本存款账户。1 月 15 日甲公司在 Q 银行申请开立了基本建设资金专户、1 月20 日甲公司签发一张金额为 360 万元、由 P 银行承兑的电子商业汇票交付乙公司。乙公司因急需资金,于5 月 6 日向M 银行申请办理了汇票贴现。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。
关于甲公司在 Q 银行开立账户的下列表述中,正确的是()。
A公司专业承包了某办公楼的建筑电气工程,工程内容包括变配电室,供电干线,电气照明等子分部工程。
配电干线施工前项目部对母线槽安装的预留孔洞进行了检查,发现几处母线槽穿越防火墙、楼板的预留孔洞位置与设计不符。项目部经研究决定,按照现有预留孔对母线槽的位置及标高等进行了局部调整,开始了施工。
变电所设备安装完成,供电部门检查合格后将电源送进了室内,经过验电、校相无误后施工单位按照合低压柜进线开关→合变压器柜开关→合高压进线开关的顺序进行了试通电,空载运行无异常,办理了验收手续。

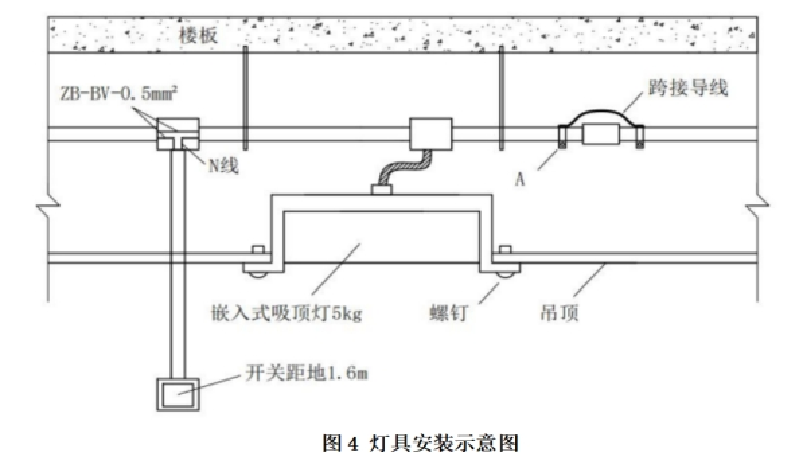

项目部制定了“三检制”的质量检验制度,在专职质量检验人员在进行质量检验时发现会议室的灯具安装如下图所示,要求施工班组进行整改。
