【背景材料】
某新建住宅群体工程,包含 10栋装配式高层住宅5栋现浇框架小高层公寓,1栋社区活动中心及地下车库,总建筑面积31.5万m³,开发商通过邀请招标确定甲公司为总承包施工单位。内部评审中项目经理提出C、G、J工作由于特殊工艺共同租赁一台施工机具,在工作B、E按计划完成的前提下,考虑该机具租赁费用较高,尽量连续施工,要求对进度计划进行调整。经调整,最终形成既满足工期要求又经济可行的进度计划。社区活动中心调整后的部分方案计划如图2。
本工程完成全部结构施工内容后,在主体结构验收前,项目部制定了结构实体检验专项方案委托具有相应资质的检测单位在监理单位见证下对涉及混凝土结构安全的有代表性的部位进行钢筋保护层厚度等检测,检测项目全部合格。
某公司项目都承担石油化工项目施工,其中再生塔直径3.2m,长度46.2m,重78.6t,在制造厂完成附塔管线和梯平台安装,整体到货。
项目部进场后,编写了专项施工方案,拟采用250t履带吊为主吊,90t履带吊溜尾。整体吊装。经计算再生塔项层的梯平台与吊臂最小距离300mm。吊车站位地基进行压路机碾压,吊车站位与周围设施的最小距离600mm。方案编写后报送监理审核,监理认为该方案措施及程序不完整,项目都修改并完成相关程序后,专项方案审批通过。

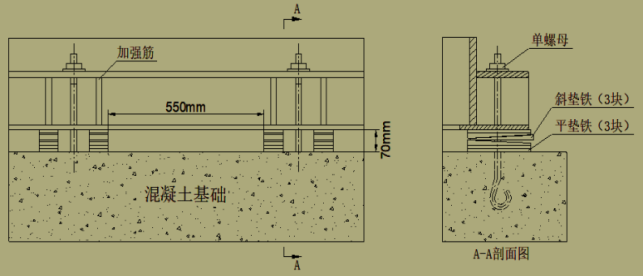

塔器安装见图4,监理认为整铁安装存在质量问题:垫铁间距过大、垫铁6块不符合规定,同时还存在其他质量问题。要求项目部整改。整改后,焊工将地线夹在则塔管线法兰上,进行整铁层间点焊时,监理予以制止,还认为该焊工需持有 《特种设备安全管理和作业人员证》才能作业。
由于作业人员多次出现类似安装质量问题,项目部总工再次对作业人员进行分部分项工程技术交底,重点内容为质量保证措施,项目施工质量验收合格。
下列关于专家和新手的说法正确的有()

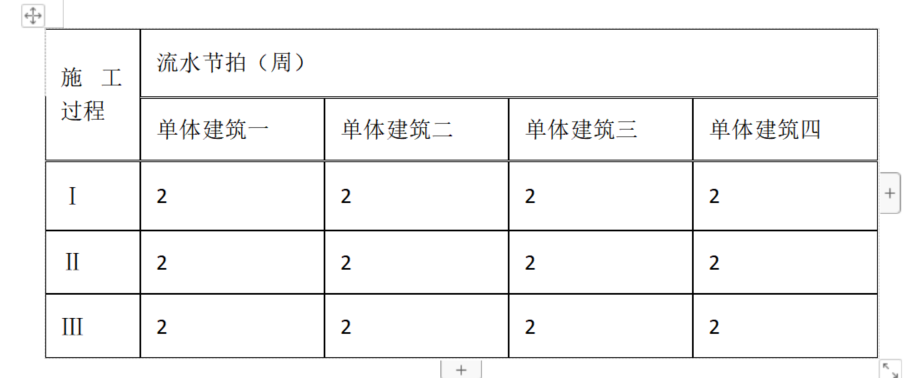

A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表;其中:施工顺序Ⅰ-Ⅱ-Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。
【问题】绘制流水施工进度计划横道图,并计算工期。
【背景资料】
某建设单位投资兴建一大型商场,地下二层,地上九层,钢筋混凝土框架结构,建筑面积为71500m2。经过公开招标,某施工单位中标,中标造价25025.00万元。双方按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工总承包合同。合同中约定工程预付款比例为10%,并从未完施工工程尚需的主要材料款相当于工程预付款时起扣,主要材料所占比重按60%计。
在合同履行过程中,发生了下列事件:
事件一:施工总承包单位为加快施工进度,土方采用机械一次开挖至设计标高;租赁了30辆特种渣土运输汽车外运土方,在城市道路路面遗撒了大量渣土;用于垫层的2:8灰土提前2天搅拌好备用。
事件二:中标造价费用组成为:人工费3000万元,材料费17505万元,机械费995万元,管理费450万元,措施费用760万元,利润940万元,规费525万元,税金850万元。施工总承包单位据此进行了项目施工承包核算等工作。
事件三:在基坑施工过程中,发现古化石,造成停工2个月。施工总承包单位提出了索赔报告,索赔工期2个月,索赔费用34.55万元。索赔费用经项目监理机构核实,人工窝工费18万元,机械租赁费用3万元,管理费2万元,保函手续费0.1万元,资金利息0.3万元,利润0.69万元,专业分包停工损失费9万元,规费0.47万元,税金0.99万元。经审查,建设单位同意延长工期2个月;除同意支付人员窝工费、机械租赁费外,不同意支付其他索赔费用。
2019 年 3 月,张某为自己的轿车在人保南京分公司投保了交强险和保险金额为 100 万元的商业三者险,保险期间均自 2019 年 3 月 28 日起至 2020 年 3 月 27 日止。轿车行驶证上的使用性质为 “非营运”, 保单上载明的使用性质为 “家庭自用汽车”。2019 年 7 月 28 日,张某通过打车软件接到网约车订单一份,遂驾驶该轿车运送网约车乘客王某。车辆行驶至清水亭东路丁字路口,在右转弯过程中,与程某驾驶的电动自行车发生碰撞,致程某、乘客王某伤残,并导致车辆损坏。张某负事故全部责任。关于本案,下列说法正确的是?( )
王某可要求人保南京分公司在商业三者险限额内对其进行赔偿
程某可要求人保南京分公司在商业三者险限额内对其进行赔偿
程某可要求人保南京分公司在交强险限额内对其进行赔偿
王某可要求人保南京分公司在交强险限额内对其进行赔偿

【案例五】大鹏机电安装公司与业主签订了某高层商务楼改建项目的机电工程合同(土建部分由业主另行与江潮装饰工程公司签订承包合同),并在合同中规定:工期提前一天奖励5000元,每拖后一天罚款5000元。通过双方多次协调,明确了下列工序表。(在计划执行过程中出现的情况也一并列入表格中)
该项目地处闹市区,周围情况十分复杂。由于工期较紧,大鹏公司日夜24小时轮班施工,噪音、电焊弧光对周围居民生活造成影响,引起了群体性事件,堵塞了施工单位进出通道,工程只得暂停。
背景资料:
A公司承接一城市天燃气管道工程,全长3.0km,设计压力0.4MPa,钢管直径DN300mm,均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段采用定向钻方式敷设。
开槽施工过程中发生如下事件:
事件一:监理工程师检查时发现,承接焊接工作的施工单位资质不全,要求立刻停止焊接作业。
事件二:由于工期紧张,为了加快施工进度,施工员临时安排了一名电工进行管道焊接工作。焊缝检查时发现焊缝不符合相关规定。
定向钻钻进施工中,直线管段钻进过程中遇到砂层,项目部根据现场情况采取控制泥浆流量和压力等措施,防止出现坍孔、钻进困难等问题。
【背景资料】某露天铁矿矿区年均降水量2405.5mm,最大日降水量285.5mm,水文地质条件属以裂隙含水层充水为主的简单类型,工程地质条件为复杂类型,地层岩性类别多,节理、裂隙和断裂构造较为发育,F1、F5、F6、F7四条主要断层对矿岩构成切割破坏。
矿山采用汽车一公路开拓运输方式,采场上部境界尺寸1390m×980m,底部尺寸400m×130m,边坡最高标高+2224m(南东段),露天底标高+1600m,封闭圈标高+1750m,矿石开采规模600×10⁴t/a,采剥总量1400×10⁴t/a。台阶高度15m(靠帮后两个台阶并段),台阶坡面角65°,最终边坡角39.7°~45.5°,截至2022年底+1750m以上平台均已靠帮,采用微震监测系统连续监测最终边坡。设计最终边坡安全平台宽7m,每隔两个安全平台留设一宽10m的清扫平台。爆破采用潜孔钻机穿孔,孔径165mm、孔距5m、排距4m、孔深17.5m。
最终边坡的+1960m、+1930m、+1750m平台上,均建有贯通式混凝土截洪沟,自流式排水。+1750m平台以下设计采用移动泵站抽至+1750m平台排出。
2023年5月16至18日,集团所属矿山企业安全互检时发现:该矿4月份采出原矿55×10⁴t,低品位矿35×10⁴t;低品位矿石临时堆存在采场南东段境界外30m处,形成长宽高分别为80m、80m、40m的矿堆;边坡微震监测系统于3月初因故障停用至今,期间采用人工观测最终边坡水平和垂直位移,观测记录显示水平位移量呈加速变化趋势;+1750m平台截洪沟局部损毁或淤塞;个别清扫平台局部宽度不足6m;记录显示边坡检查的间隔时间超过6个月。
根据以上场景,回答下列问题:
