【背景资料】某公司承建一座再生水厂扩建工程,项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。

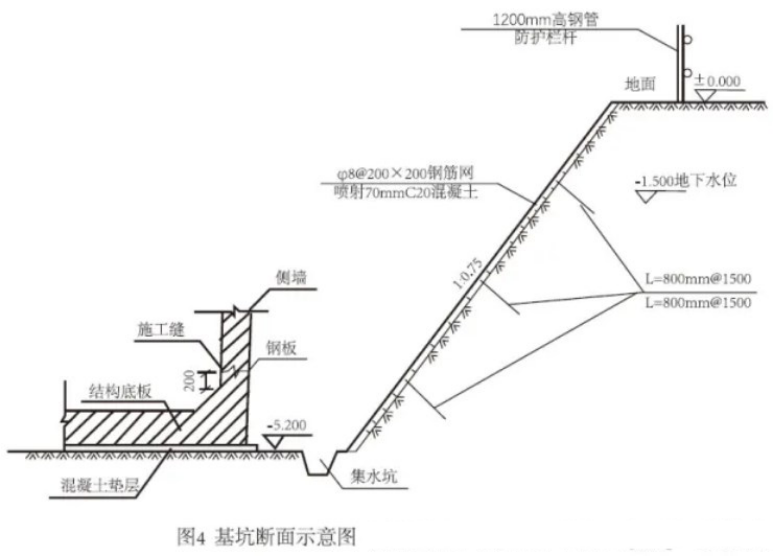

基坑开挖尺寸为70.8m(长)X65m(宽)X5.2m(深),基坑断面如图4所示。图中可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。
因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土护面,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。
基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工。监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀、不同规格钢筋混放、加工完成的钢筋未经检验即投入使用,要求项目部整改。
结构底板混凝土分6仓施工,每仓在底板腋角上200mm高处设施工缝,并设置了一道钢板。
下列表述错误的是( )。
所有的行政都是行政法学的研究对象
在各法律门类中,宪法与行政法的关系最为紧密
行政法是实践中的宪法
行政法与行政诉讼法作为社会科学,不能运用系统论方法进行研究
案例一
【背景资料】
某施工单位公司承包了一厂房,钢结构工程。工程的围护材料(墙板、屋面板及其防火涂料)由业主采购。合同工期为100天,并约定提前1天奖励5万元,延误一天罚款5万元。
事件一:施工单位项目部进场后,依据合同施工图,验收规范及总承包的进度计划,编制了厂房工程的施工方案,进度计划,劳动力计划和计划费用。当正式施工时,因厂房需提前验收,业主要求该厂房工程提前5天完工。项目部按工作持续时间和计划费用(见下表)分析,在关键工作上, 以最小的赶工增加费用,在钢梁吊装工作前赶出了5天。

进入钢梁吊装工作时,发现有部分钢梁防锈处理不当,重新处理用去了3天,并增加费用3万元,项目部又赶工3天,该厂房工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全,准备归档。
事件二:为了迎接上级单位的检查,施工单位临时在工地大门入口处悬挂了“五牌一图”;检查小组离开后,将标牌等拆下运至工地仓库保管,以备再查时使用;
【问题】
某施工单位承接了一项光缆线路施工,包括部分直埋线路和管道线路,其中约定,管材.光缆等由建设单位采购,辅材由施工单位采购;光缆单盘检查时,经检查,其中一盘光缆,光缆长度2.123km,光纤长度2.111km。某天,监理工程师前往现场进行检查,现场施工队长以不属于监理管辖.无合同拒绝配合提供相关材料;施工过程中,施工单位在管理线路施工中未做好人手孔施工的安全控制,2人员下井施工中毒,造成重伤。项目经理根据工作安排对现场进行了安全检查,并对检查中存在的问题做了书面记录,要求施工单位限期改正;施工过程中出现光缆打结扣现象,整改合格后进行了工程初验及竣工验收工作,造成施工单位直接经济损失50万元,施工单位将剩余材料进行变卖处理。
【背景资料】
某水闸工程施工招标投标及合同管理过程中,发生如下事件:
事件1:该工程可行性研究报告批准后立即进行施工招标。
事件2:施工单位的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。
事件3:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。
事件4:合同约定如下:
发包人的义务和责任有:(1)提供施工用地;(2)执行监理单位指示;(3)保证工程施工人员安全;(4)避免施工对公众利益的损害;(5)提供测量基准。
承包人的义务和责任有:(1)垫资100万元;(2)为监理人提供工作和生活条件;(3)组织工程验收;(4)提交施工组织设计;(5)为其他人提供施工方便。
事件5:合同部分条款如下:
(1)计划施工工期3个月,自合同签订次月起算。合同工程量及单价见表1。
(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。
案例(一)
【背景资料】
A公司承包了某市政道路工程,路基以填土为主,填土路基一侧采用浆砌片石护坡,一侧采用挡土墙挡土。(路基断面图如图1-1所示,挡土墙如图1-2所示)。道路基层采用水泥稳定粒料基层,面层为沥青混凝土面层。

图1-2挡土墙断面图
合同文件约定,道路施工工期为120天。项目部进场后由于征地拆迁问题,致使路基实际开工日期延后25天。项目部为保证施工工期,项目部决定将道路中的路基、基层和面层的施工由顺序施工调整为流水施工(划分为3个施工段,路基、基层和面层,在三个施工段的持续时间分别为20天、20天、20天,10天、10天、10天和15天、15天、15天)。
施工过程中发生如下事件:
事件一:路基施工前,项目经理做了总体安排,并对负责路基施工的现场管理人员进行了技术交底。为确保路基施工质量修筑路基施工试验段以确定路基施工的相关参数。
事件二:路基施工时,项目部排除了原地面积水,在进行清表时发现一煤矿采空区,经核对施工设计并未说明该路段有煤矿采空区。为此施工项目部提请了设计变更。
事件三:路基填筑过程中,采用分层填筑,分层压实。路基填筑至设计标高开始碾压,碾压时从路基右侧向路基左侧进行碾压。
(1)该首饰商城采取以旧换新方式销售首饰应缴纳的消费税为()万元。
【背景资料】某露天铁矿采用矿车一破碎一胶带半连续运输开拓方式开采,年采出矿石量1100×104 t,剥离岩石3200×104t。生产台阶高度15 m,最终台阶坡面角65°,边坡总高度450 m。
2010年以前,+30 m平台以上采用∅310 mm钻机穿孔,深孔爆破,形成的最终台阶坡面较破碎、平整度差。胶带运输系统路基所在边坡上方局部岩体破碎、易风化,基性脉岩发育,地下水丰富,构造面倾角45°〜50°、倾向与边坡同向。2011年以后,该矿山实施预裂爆破,减少了坡面破碎,提高了坡面平整度。
矿区四季气温变化大,雨量充沛。2020年8月中旬,该矿区连续6天降雨,其中第5天持续降雨17小时,降水量达到115 mm,胶带运输系统上方+ 150 m〜-30 m最终边坡出现两处坍塌,巡查边坡的1名职工被砸成轻伤。
经查,该露天铁矿边坡安全管理制度中,要求相关人员在雨前、雨中、雨后对边坡进行全面检查,但对检查路线、检查方式未做具体规定;矿山危险告知警示牌设置不规范;上部最终台阶坡面较破碎、平整度差的问题长期存在;对边坡安全隐患排查的教育培训不足;没有明确强降雨和暴风雪条件下边坡安全管理措施;局部未形成排水系统;个别地段排水设施淤塞;在采场固定帮设有监测点,每月监测一次;滑坡区域实际最终台阶坡面角约70°,已形成的最终边坡高度为240 m。
Some internationals students are coming to your university. Write them an email in the name of the Students’ Union to
1) extend your welcome and
2)provide some suggestions for their campus life here.
You should write about 100 words on ANSWER SHEET
Do not sign your name at the end of the letter. Use “Li Ming” instead.
Do not write the address(10 points)
