【不定项选择题】

某施工单位中标承建一矿山技术改造项目,项目内容包括边界回风立井和井下2000m回风大巷。井筒净直径7.5m,井深560m;井检孔资料显示井筒在300m以下有2个含水层,每个含水层预计涌水量约9m³/h。施工单位编制的井筒施工机械化配套方案如下:
提升采用1台JKZ-2.8/15.5凿井提升机配1个5m³吊桶; 凿岩采用1台FJD-6型伞钻配YGZ-70型凿岩机, 炮眼深度4m; 出矸采用1台HZ-10型中心回转抓岩机; 砌壁采用YJM型整体金属模板,高度4m;井筒排水在吊盘上布置1台MD46-80×6型卧泵;压风管路和供水管路采用双滚筒凿井绞车联合悬吊,排水卧泵动力电缆和放炮电缆采用一台单滚筒凿井绞车联合悬吊。
井筒开工前,施工单位考虑到该井筒含水层涌水量较小,并未安装排水泵及管路。施工过程中,发生了下列事件:
事件1:井筒施工进入基岩段掘进放炮后,出矸发现矸石内有未爆的雷管和炸药,工作面有部分完好的炮眼封泥和连线,施工单位及时查找原因并进行了处理,确保了井筒的正常施工。
事件2:井筒施工至260m时,工作面发生30m³/h突水。经建设单位同意,施工单位采取排水、注浆措施通过该含水层。施工单位从邻近项目部调来水泵并安装,用时3d,增加费用20万元;井筒排水用时8d,增加费用50万元;注浆堵水用时15d,增加费用300万元。施工单位及时向建设单位提出费用和工期索赔。
事件3:通过300m以下含水层时,淋水达到8m³/h,在金属模板脱模后,混凝土表面局部出现蜂窝麻面。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

(二)

背景资料

某施工单位中标某大型商业广场(地下3层为车库、1-6层为商业用房、7-28层为办公用房),中标价2.2亿,工期300天,工程内容为配电、照明、通风空调、管道、设备安装等。主要设备:冷水机组、配电柜、水泵、阀门均为建设单位指定产品,施工单位采购,其余设备、材料由施工单位自行采购。

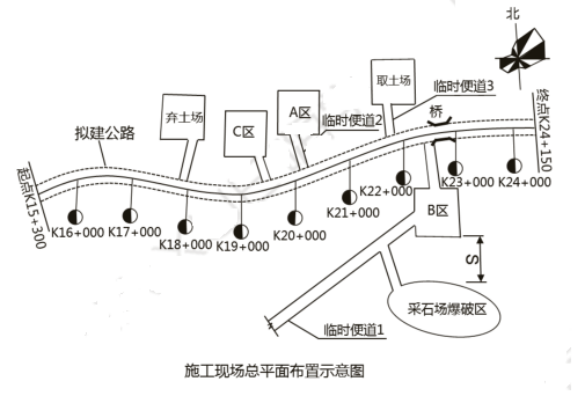

施工单位项目部进场后,编制了施工组织设计和各专项方案。因设备布置在主楼三层设备间,采用了设备先垂直提升到三楼,再水平运输至设备间的运输方案。设备水平运输时,使用混凝土结构柱做牵引受力点,并绘制了设备水平运输示意图(如图2),报监理及建设单位后被否定。


施工现场临时用电计量的电能表,经地级市授权的计量检定机构检定合格,供电部门检查后,提出电能表不准使用,要求重新检定。

在设备制造合同签订后,项目部根据监造大纲,编制了设备监造周报和月报,安排了专业技术人员驻厂监造,并设置了监督点。设备制造完成后,因运输问题导致设备延期5天运达施工现场。

施工期间,当地发生地震,造成工期延误20天,项目部应建设单位要求,为防止损失扩大,直接投入抢险费用50万元;外用工因待遇低而怠工,造成工期延误3天;在调试时,因运营单位技术人员误操作,造成冷水机组的冷凝器损坏,回厂修复,直接经济损失20万元,工期延误40天。

项目部在给水系统试压后,仍用试压用水(氯离子含量为30ppm)对不锈钢管道进行冲洗;在系统试运行正常后,工程于2015年9月竣工验收。2017年4月给水系统的部分阀门漏水,施工单位以阀门是建设单位指定的产品为由拒绝维修,但被建设单位否定,施工单位派出人员对阀门进行了维修。


【不定项选择题】

【背景资料】某新建商住楼工程,钢筋混凝土框架一剪力墙结构,地下1层,地上16层,建筑面积2.8万平方米,基础桩为泥浆护壁钻孔灌注桩。
项目部进场后,在泥浆护壁灌注桩钢筋笼作业交底会上,重点强调钢筋笼制作和钢筋笼保护层整块的注意事项,要求钢筋笼分段制作,分段长度要综合考虑成笼的三个因素。钢筋保护层垫块,每节钢筋笼不少于2组,长度大于12m的中间加设1组,每组块数2块,垫块可自由分布。
在回填土施工前,项目部安排人员编制了回填土专项方案,包括:按设计和规范规定,严格控制回填土方的粒径和含水率,要求在土方回填前做好清除基底垃圾等杂物,按填方高度的5%预留沉降量等内容。
现场使用潜水泵抽水过程中,在抽水作业人员将潜水泵倾斜放入水中时,发现泵体根部防水型橡胶电缆老化,并有一处接头断裂,在重新连接处理好后继续使用。下午1时15分,抽水作业人员发现,潜水泵体已陷入污泥,在拉拽出水管时触电,经抢救无效死亡。
事故发生后,施工单位负责人在下午2时15分接到了现场项目经理事故报告立即赶往事故现场,召集项目部全体人员,分析事故原因,并于下午4时08分按照事故报告应当及时,不得迟报等原则,向事故发生地的县人民政府建设主管部门关部门报告。

【不定项选择题】

某市政建设公司承建一城市主干道工程,主要工序涉及土方开挖,路基(山皮土)厚1.0m回填,水泥稳定碎石基层厚0.3m,水泥混凝土面层厚0.2m,人行道铺装。

施工单位进场后,建设单位提出增加一段连接支路,支路结构同现有主干道。支路跨越现有某山谷排水沟,需额外新建现浇钢筋混凝土排水涵洞一座。涵洞断面矩形结构,顶板底板侧壁均厚0.3m,垫层采用C15混凝土垫层厚0.1m。混凝土强度等级C20。施工期间,排水沟水量较少,枯水季节,便于展开施工。工程平面和断面图如下图所示:

事件一:承包方根据已经签订的合同,向监理单位提出变更申请,内容有项目变更和综合单价变更。监理工程师进行审查。

事件二:排水涵洞施工过程中,施工单位仅在管涵顶板的加强角中部设置一道施工缝。施工单位以地下水位较低为理由,未设置止水带。

事件三:排水涵洞钢钢筋焊接过程中,由于焊工人数较少,为满足工期进度要求。临时抽调模板工2名,经过简单培训后,进行焊接作业。被监理制止。

事件四:工程竣工验收后,施工单位按照规范要求向建设单位移交施工资料,包括以下:

(1)竣工图表。

(2)施工图纸会审记录、设计变更和技术核定单。开工前施工项目部对工程的施工图、设计资料进行会审后并按单位工程填写会审记录;设计单位按施工程序或需要进行设计交底的交底记录;项目部在施工前进行施工技术交底,并留有双方签字的交底文字记录。

(3)材料、构件的质量合格证明。原材料、成品,半成品、构配件,设备出厂质量合格证;出厂检(试)验报告及进场复试报告。

(4)隐蔽工程检查验收记录。


【不定项选择题】

2016年6月12日凌晨,佛罗里达州“脉动奥兰多”夜总会发生枪击案,50人死亡。这是美国历史上最为严重的枪击案。(  )

A.
B.
【不定项选择题】

【背景资料】
某铁路工程第一合同段全长75km,属国家工级单线铁路,起点位于营业线既有火车站内。工程项目包括:路基、桥梁、隧道、轨道工程及车站改造(不含四电)。
路基工程:隧道前后两段路基土石方调配各自填挖平衡,管区内无软土地基,全部填方约为200×104m3,路基主体工程工期为20个月。
桥梁工程:1号特大桥主桥为(64+96+64)m三跨一联连续梁,两端引桥为简支T梁,部分基础钻孔桩穿越砂层,墩高不超过25m。连续梁采用对称挂篮悬臂法浇筑,简支T梁采取现场预制、架桥机架设。
隧道工程:进出口段围岩为Ⅲ级,稳定性较好,采取台阶法进洞,洞身有一条断层,地下水发育,无斜井、横洞施工条件,洞渣全部用于路基填筑。
轨道工程:道床为有砟道床,道岔一部分为新铺,另一部分为既有线换铺,站改工程量较大。采用机械化铺轨。
主要结构物平面分布如图2所示。


项目经理部进场后做了如下工作:
事件1:项目经理部拟定了若干关键技术岗位和各专业主管工程师:总工程师、工程技术部部长、路基主管工程师、桥梁主管工程师、轨道主管工程师、站场主管工程师、测量主管工程师、机械主管工程师、专职安全工程师和地质工程师。
事件2:划分了施工工区(如图2所示),为各工区配备了施工队伍。
事件3:对机械化铺轨和整道制定了施工工艺流程,如图3所示。

事件4:对轨道施工配备了起道机、拨道机、拉轨器、弯轨器、道砟运输车等施工机械。

【不定项选择题】

按照我国相关法律规定,对于在学校接受教育的有严重不良行为的未成年学生,学校和父母或者其他监护人应当互相配合加以管教;无力管教或者管教无效的,可以按照有关规定将其送专门学校继续接受教育。()

A.
B.
【不定项选择题】

【背景资料】
某市新建污水处理厂,其中二次沉淀池采用圆形(直径16m)整体式现浇无粘结预应力钢筋混凝土结构,基础底板以上墙体施工缝处采取防水措施,如图1。池壁模板采用对拉螺栓进行加固,如图2,外侧模板设置斜撑,保证整体稳定性。沿池壁四周有4个锚固肋,锚固肋宽度为1m,无粘结预应力筋一端的张拉工作长度及锚固长度之和为0.8m。
项目部重新编制了施工方案,列出池壁施工主要工序:①内模安装;②外模安装;③绑扎钢筋;④浇注混凝土;⑤安装无粘结预应力筋;⑥张拉无粘结预应力筋。同时,明确了各工序的施工技术措施,方案中还包括满水试验。
施工现场设置连续围挡,在现场出入口明显位置设置了工程概况牌,施工企业宣传栏及现场总平面图和文明施工承诺牌。

【不定项选择题】

案例三
背景资料:某公司承建一城市市政道路工程,其中路基工程包括路基土方开挖和填方路堤,利用方不能满足要求,需借土填方。施工前,项目部测量人员进行了道路施工测量,土方施工队按照测量控制桩进行了土方开挖,挖土时采用挖掘机一次开挖至设计标高,开挖后的路槽含水量较高。
开挖的土方通过自卸卡车运输至填方路基摊铺碾压,为了保证压实质量,要求压实后的分层填筑厚度不超过50cm,采用钢轮压路机对土方进行快速碾压,碾压时直线段由中间向两边,曲线段由曲线的两边向中间,碾压2遍。监理工程师发现后要求土方施工队立即停工整改。
路基施工完成后进行了路基工程检测,检测项目有中线偏位、纵断高程、平整度、宽度,横坡和边坡坡度。

【不定项选择题】

对卖出套期保值者而言,能够实现期货与现货两个市场盈亏相抵后还有净盈利的情形是 ( )。

A.

 基差从 - 10 元 / 吨变为 20 元 / 吨

B.

 基差从 30 元 / 吨变为 10 元 / 吨

C.

 基差从 10 元 / 吨变为 - 20 元 / 吨

D.

 基差从 - 10 元 / 吨变为 - 30 元 / 吨

【不定项选择题】

关于提示付款时甲公司存款余额为 10 万元的下列表述中,正确的是(    )。

A.

 该支票为空头支票

B.

P 银行应向丙公司支付款项 10 万元

C.

 丙公司有权要求甲公司给予赔偿

D.

P 银行应拒绝付款并出具拒绝付款证明
