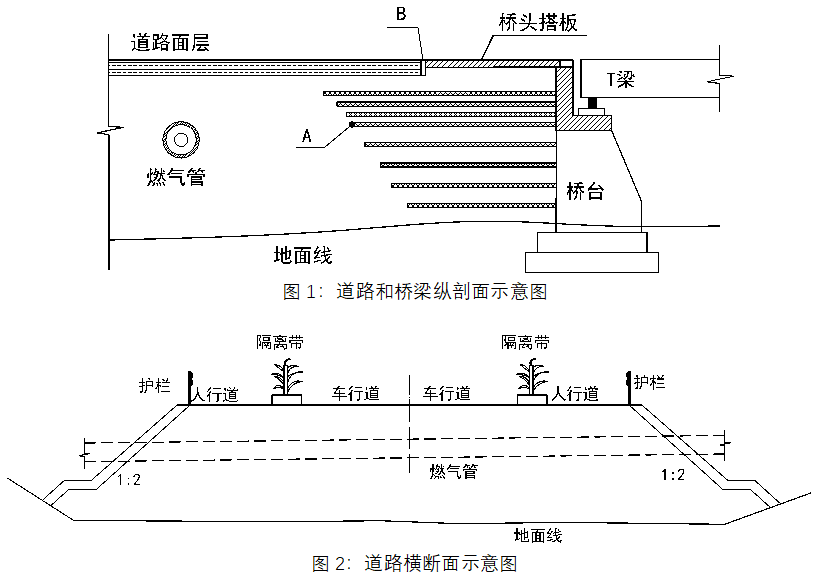

【背景资料】梁玉市政公司承建市郊一路桥结合工程,其中新建道路长度600m,双向两车道布置。桥梁长度300m。车行道为水泥混凝土路面结构,路面厚度250mm,填方路基,平均填方高度4.5m。人行道采取透水砖铺砌。道路两侧设波形护栏,埋在路肩内。根据市区规划局规划,需要在路基内埋设一条燃气管道,管道埋深1.2m。结构采取梁式桥,桥台为重力式浆砌块石桥台,上部设现浇钢筋混凝土L型挡墙。纵剖面和横断面如下图所示。
施工过程中发生如下事件:
事件一:在台背路基填土中铺设A层。制定了关于A层搭接宽度和连接强度的规定。
事件二:波形护栏施工队伍共有甲乙两支队伍平行作业,每支施工队一天可以施工护栏200m。项目部据此安排了施工计划。
事件三:路堤施工中,预埋燃气管道套管,并在道路施工完毕。对现场的套管进行全面检查后,开始燃气管道穿越作业。
某办公楼工程,建筑面积18500 m²,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭窄,开挖土方需外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并按规定签订了施工总承包合同和监理合同。

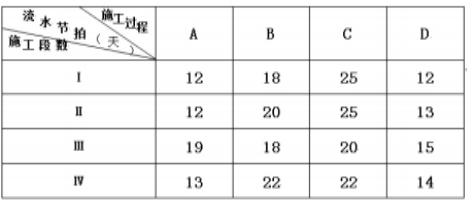

合同工期140天。施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:

合同履行过程中,发生了下列事件:
事件一:施工总承包单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。
事件二:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见基础上,施工总承包单位项目经理组织施工单位质量部门责任人、总监理工程师进行了分部工程验收。
事件三:当施工进行到第五个月时,因建设单位要求设计变更导致B延期2个月,造成施工总承包单位施工机械停工损失费13000元和施工机械操作人员窝工费2000元。施工总承包单位提出了一项工期索赔和两项费用索赔。
【背景资料】
1. 某新建单线铁路的控制性工程是,长 4680m ,围岩级别是Ⅲ、Ⅳ、Ⅴ级,设置1座横洞。
2. 根据施工组织设计要求:施工准备2个月,进口段1个月,出口段3个月,横洞4个月。隧道围岩分布如下图所示。

3. 根据施工组织设计要求横洞进行两个作业面施工。隧道按设计超前地质预报纳入工序,Ⅴ级围岩设置小导管超前支护,其他为锚喷支护。Ⅲ级围岩采用全断面开挖,Ⅳ级围岩采用台阶法,Ⅴ级围岩采用中隔壁法( CD 法)开挖。
4. 根据本企业施工工艺水平,对各种围岩的循环进尺、循环作业时间及环境和经验修正系数如下表所示。假定按三班制组织施工,每月作业时间 30d

5. 在施工过程中,进口工作面和横洞向小里程工作面开挖过程中,在接近贯通时,两端工作面为迎接2天后的隧道贯通庆典,加紧施工,在双方距离 6m 时,进口工作面爆破时,导致横洞向小里程掘进工作面拱部石头塌落,砸死2人。经调查此爆破工没有爆破操作合格证却执行了爆破作业
问题:
Shakespeare’s lifetime was coincident with a period of extraordinary activity and achievement in the drama. (46) By the date of his birth Europe was witnessing the passing of the religious drama, and the creation of new forms under the incentive of classical tragedy and comedy. These new forms were at first mainly written by scholars and performed by amateurs, but in England, as everywhere else in western Europe, the growth of a class of professional actors was threatening to make the drama popular, whether it should be new or old, classical or medieval, literary or farcical. Court, school, organizations of amateurs, and the traveling actors were all rivals in supplying a widespread desire for dramatic entertainment; and (47) no boy who went to a grammar school could be ignorant that the drama was a form of literature which gave glory to Greece and Rome and might yet bring honor to England.
When Shakespeare was twelve years old the first public playhouse was built in London. For a time literature showed no interest in this public stage. Plays aiming at literary distinction were written for schools or court, or for the choir boys of St. Paul’s and the royal chapel, who, however, gave plays in public as well as at court. (48) But the professional companies prospered in their permanent theaters, and university men with literary ambitions were quick to turn to these theaters as offering a means of livelihood. By the time that Shakespeare was twenty-five, Lyly, Peele, and Greene had made comedies that were at once popular and literary; Kyd had written a tragedy that crowded the pit; and Marlowe had brought poetry and genius to triumph on the common stage--where they had played no part since the death of Euripides. (49) A native literary drama had been created, its alliance with the public playhouses established, and at least some of its great traditions had been begun.
The development of the Elizabethan drama for the next twenty-five years is of exceptional interest to students of literary history, for in this brief period we may trace the beginning, growth, blossoming, and decay of many kinds of plays, and of many great careers. We are amazed today at the mere number of plays produced, as well as by the number of dramatists writing at the same time for this London of two hundred thousand inhabitants. (50) To realize how great was the dramatic activity, we must remember further that hosts of plays have been lost, and that probably there is no author of note whose entire work has survived.
【背景资料】
某堤防工程合同结算价2000万元,工期1年,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件,部分内容摘录如下:
1.投标人近5年至少应具有2项合同价1800万元以上的类似工程业绩。
2.临时工程为总价承包项目,总价承包项目应进行子目分解,临时房屋建筑工程中,投标人除考虑自身的生产、生活用房外,还需要考虑发包人、监理人、设计单位办公和生活用房。
3.劳务作业分包应遵守如下条款:①主要建筑物的主体结构施工不允许有劳务作业分包;②劳务作业分包单位必须持有安全生产许可证;③劳务人员必须实行实名制;④劳务作业单位必须设立劳务人员支付专用账户,可委托施工总承包单位直接支付劳务人员工资;⑤经发包人同意,总承包单位可以将包含劳务、材料、机械的简单土方工程委托劳务作业单位施工;⑥经总承包单位同意,劳务作业单位可以将劳务作业再分包。
4.合同双方义务条款中,部分内容包括:①组织单元工程质量评定;②组织设计交底;③提出变更建议书;④负责提供施工供电变压器高压端以上供电线路;⑤提交支付保函;⑥测设施工控制网;⑦保持项目经理稳定性。
某投标人按要求填报了“近5年完成的类似工程业绩情况表”,提交了相应的业绩证明材料,总价承包项目中临时房屋建筑工程子目分解见表3。
表3总价承包项目分解表子目:临时房屋建筑工程
计算甲公司2019年度企业所得税应纳税所得额的下列算式中,正确的是()。
某城市更新项目,经公开招标投标后,由施工总承包一级资质企业A和施工总承包二级资质企业B组成的联合体(乙方)中标。乙方与建设单位(甲方)签订施工合同。合同总价2500万元,其中暂列金200万元、税金100万元。合同约定,管理费以直接费为取费基数,费率为20%;利润以直接费和管理费之和为取费基数,费率为5%;停窝工人工费补偿标准为50元/工日,工程款按每月完成产值的80%支付,保修金3%当月扣除。
经项目经理部测算,该工程目标利润为180万元。
由于甲方文件的技术错误,乙方收到监理工程师8月8日开始停工的指令后,组织现场停工。8月13日乙方收到监理工程师8月15日复工的指令。停工期间造成人工窝工200个工日,发生机械租赁费5万元,乙方在合同约定时效范围内向甲方报送工期、人工费及机械费的索赔申请报告。政府造价部门当月颁布的人工工资标准为80元/工日。
月度报表显示,乙方9月份完成施工产值300万元,月度目标成本290万元,实际成本284.2万元。
案例(一)
【背景资料】
A公司承包了某市政道路工程,路基以填土为主,填土路基一侧采用浆砌片石护坡,一侧采用挡土墙挡土。(路基断面图如图1-1所示,挡土墙如图1-2所示)。道路基层采用水泥稳定粒料基层,面层为沥青混凝土面层。

图1-2挡土墙断面图
合同文件约定,道路施工工期为120天。项目部进场后由于征地拆迁问题,致使路基实际开工日期延后25天。项目部为保证施工工期,项目部决定将道路中的路基、基层和面层的施工由顺序施工调整为流水施工(划分为3个施工段,路基、基层和面层,在三个施工段的持续时间分别为20天、20天、20天,10天、10天、10天和15天、15天、15天)。
施工过程中发生如下事件:
事件一:路基施工前,项目经理做了总体安排,并对负责路基施工的现场管理人员进行了技术交底。为确保路基施工质量修筑路基施工试验段以确定路基施工的相关参数。
事件二:路基施工时,项目部排除了原地面积水,在进行清表时发现一煤矿采空区,经核对施工设计并未说明该路段有煤矿采空区。为此施工项目部提请了设计变更。
事件三:路基填筑过程中,采用分层填筑,分层压实。路基填筑至设计标高开始碾压,碾压时从路基右侧向路基左侧进行碾压。
【背景资料】
某施工单位承接了某二级公路隧道工程,该隧道为单洞两车道,跨度为 12m,进口里程桩号为 K13+266;出口里程桩号为 K13+952,全长 686m,围岩为较软岩或软硬岩互层,且以软岩为主,岩体较完整,中薄层状结构,属于Ⅳ级围岩,穿越的岩层含有少量煤层,存在裂隙水,有一条断层破碎带。
开工当年 10月 5 日,施工过程中发生了如下事件:
事件一:洞口段属于浅埋段,施工前做了地质超前预报,采用超前小导管注浆和管棚加固围岩,采用台阶法分部开挖,台阶长度 10~15m,如图所示。

事件二:施工单位特别重视安全管理。洞内爆破必须统一指挥,作业人员经过项目部安全员培训后才能进行作业爆破作业;装炮时,应使用木质炮棍装药,严禁火种。爆破员实行“一爆三检”制度,放炮员最后离场,班组长清点人数即可引爆。爆破后必须经过 15 分钟通风排烟,挖方人员方可进入工作面继续施工。
事件三:10月27日8时,在未对瓦斯浓度进行检测的情况下,24 名工人进入洞内施工作业,作业采用的凿岩台车上配备了普通配电箱和普通电源插座。10 时起,由于风机出现故障,洞内停止通风。11时20分左右,右洞发生瓦斯爆炸,24 名工人全部罹难。
