背景资料:
某城市基础设施升级改造项目为市郊的热电站二期2×330MW凝气式汽轮机组向城区集中供热及配套管网。
针对公用管网施工,A公司以质量和安全为重点进行控制策划,制定危险性较大的分部分项工程清单及安全技术措施,确定主要施工方案的施工技术方法包括:管道预制、保温及外护管工厂化生产;现场施焊采取氩弧焊打底,自动焊填充,手工焊盖面;直埋保温管道无补偿电预热安装;管网穿越干渠暗挖施工,穿越河流架空施工,穿越干管道施工;管道清洗采用密闭循环水力冲洗方式等。其中,施工装备全位置自动焊机和大容量电加热装置是A公司与厂家联合研发的新设备
由于本工程涉及大量的焊接作业,因此施工前,A公司对焊接涉及的相关过程设置了质量控制点,对质量控制实施有效措施。

质检员在对管网质量检查时,发现局部管道安装如图所示,遂让施工人员进行改正,后经整改后质量符合要求。
【背景资料】
某施工单位承建了一级公路路基工程,路基宽度25m,其中K2+100~K2+500 路堑,K6+200~K6+900 为斜坡高路堤。

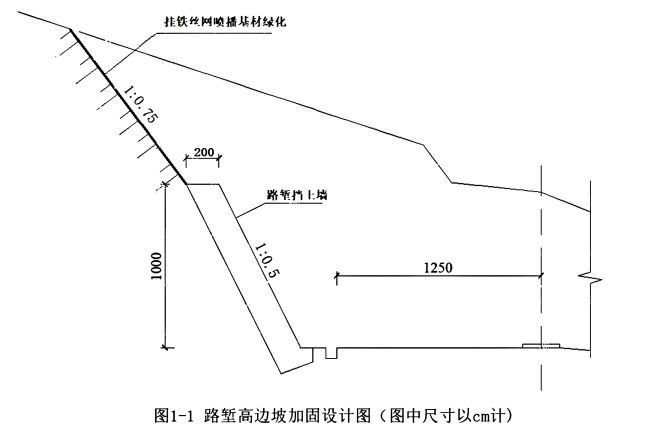

施工前,施工单位对原地面进行复测,核对了横断面地面线。在深挖高填路段施工中,每开挖、填筑一个边坡平台或3~5m 复测横断面。K2+100~K2+500 段路堑施工中第一级边坡采用路堑挡土墙加固,第二级采用挂铁丝网喷播基材绿化封闭,防治坡面风化剥落,路堑高边坡加固如图1-1 所示。挡土墙的施工工序包括:①测量放样;②墙身施工;③基础施工;④基坑开挖;⑤其他附属工程施工。挡土墙施工中,基坑开挖分段跳槽进行,作业高度超过1.8m 时,设置脚手架;挡土墙高度超过2m 时,按高处作业要求进行安全防护。
K6+200~K6+900 段斜坡高路堤填筑前,对原地基进行了压实,压实度控制在90%以上。
斜坡高路堤段采用强度高、水稳性好的材料进行水平分层填筑,并按设计要求预留高度与宽度,每填筑2m 进行冲击补压一次。
为提高施工安全与施工质量,施工单位对斜坡高路堤进行了稳定监测,稳定监测设施按图1-2 中所示位置布设,纵向按每200m 间距布置一处,并优先安排斜坡高路堤施工,预留了5 个月的沉降期。斜坡高路堤完工后,路堤沉降稍大,经处理合格后,通过验收。
【背景资料】
某施工单位中标承建了某机场站坪扩建工程,面积为18万m2。主要施工内容为:土方、垫层、水泥稳定碎石底基层与上基层、水泥混凝土面层及道面标志线。招标文件明确要求:中标单位于当年5月1日进场,当年10月31日该扩建工程必须达到竣工验收条件且必须满足:"发包方明示的要求"及"发包方未明示,但应满足的要求"等条款。施工单位按时进场后,业主告知该施工区域地下管线较多,要求施工时必须保证地下管线的安全。同时,监理单位对中间验收批次也作出了明确规定:垫层以不少于3万m2作为一个验收批次;底基层或上基层以不少于1.5万m2作为一个验收批次。
根据现场的实际情况,土方施工最早可于5月10日开始,垫层施工最早可于5月20日开始。施工单位为确保工期目标的实现,结合当地气候条件,编制了进度计划(见表4)。同时,加大了资源配置,使其具备垫层日完成量6000m2及底基层或上基层日完成量5000m2的能力。
案例三
背景资料:某堤防工程合同结算价2000万元,工期1年,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件,部分内容摘录如下:
1.投标人近5年至少应具有2项合同价1800万元以上的类似工程业绩。
2.临时工程为总价承包项目,总价承包项目应进行子目分解,临时房屋建筑工程中,投标人除考虑自身的生产、生活用房外,还需要考虑发包人、监理人、设计单位办公和生活用房。
3.劳务作业分包应遵守如下条款:①主要建筑物的主体结构施工不允许有劳务作业分包;②劳务作业分包单位必须持有安全生产许可证;③劳务人员必须实行实名制;④劳务作业单位必须设立劳务人员支付专用账户,可委托施工总承包单位直接支付劳务人员工资;⑤经发包人同意,总承包单位可以将包含劳务、材料、机械的简单土方工程委托劳务作业单位施工;⑥经总承包单位同意,劳务作业单位可以将劳务作业再分包。
4.合同双方义务条款中,部分内容包括:①组织法人验收;②组织设计交底;③提出变更建议书;④负责提供施工供电变压器高压端以上供电线路;⑤提交支付保函;⑥测设施工控制网;⑦保持项目经理稳定性。

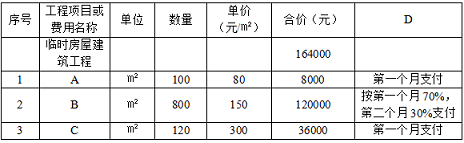

某投标人按要求填报了“近5年完成的类似工程业绩情况表”,提交了相应的业绩证明材料,总价承包项目中临时房屋建筑工程子目分解见表。
总价承包项目分解表 子目:临时房屋建筑工程

【背景资料】
某施工单位承建某三级公路,公路起讫桩号为K0+000〜K12+300,路面结构形式如图2所示,图中(A)未采用硬化处理,在沥青混凝土面层和级配碎石基层之间设置下封层。项目地处丘陵地区,周边环境复杂。其中K2+000〜K2+600为滑坡地段,该地段多为破碎结构的硬岩或层状结构的不连续底层,路线在滑坡地段以挖方形式通过,经挖方卸载后进行边坡防护。

施工单位对滑坡地段施工编制了滑坡防治专项施工方案以及滑坡监测方案,通过相关专家评审。施工中发生如下事件:
事件一:施工单位针对该项目特点编制了应急预案,在应急预案公布之日起1个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案,并提交相关材料。
事件二:滑坡地段采用挖方卸载的防治措施,对该地段边坡采用锚杆加钢筋网再加喷射混凝土进行防护。
事件三:施工单位对级配碎石基层表面做了如下处理:①在沥青面层施工前1〜2d内,采用人工清扫方式清理级配碎石基层表面;②当基层表面出现小坑槽时,用原有基层材料找补;③当基层表面出现较大范围松散时,清除掉该范围内全部基层重新铺装。
事件四:级配碎石基层施工完毕后,施工单位会同相关资料检验人员对基层的弯沉、压实度、平整度、横坡等项目进行了实测。
【背景资料】
某施工单位承接了一项直埋光缆线路施工,其中约定,管材、光缆等由建设单位采购,辅材由施工单位采购;光缆单盘检查时,经检查,其中一盘光缆,光缆长度2.123km,光纤长度2.111km。某天,监理工程师前往现场进行检查,现场施工队长以不属于监理管辖、无合同拒绝配合提供相关材料;施工过程中,项目经理根据工作安排对现场进行了安全检查,并对检查中存在的问题做了书面记录,要求施工单位限期改正;整改合格后进行了工程初验及竣工验收工作。
