【不定项选择题】

案例一

【背景资料】

某机电工程安装公司(以下简称A公司)总承包了某石化装置安装工程的施工任务。装置施工的主要内容包括:28台重30~80t的机电设备吊装、安装;燃气和其他介质的工艺及系统管道4500m安装、组对、焊接;电气仪表工程、给水排水工程及防腐绝热工程施工。A公司将工程的给水排水工程和防腐绝热工程分包给具有专业承包资质的B公司。

由于工程正值夏季施工、天气炎热,且工期十分紧迫,建设单位认为安全施工形势较严峻,要求做好安全工作。为之A公司项目经理部在开工前组织各部门及各分包单位制定了安全生产责任书,明确了各单位及相关人员的安全责任。

施工过程中,对各管道系统和设备进行相应试验,其中燃气管道组织泄漏性试验时采用空气作为介质,按相关要求确定试验压力,采用涂刷中性发泡剂方法对管道系统密封点进行检查。后由于建设单位订货的几台大型工艺设备晚到,延误了设备防腐绝热施工的工期,致使B公司经济损失约10万元。B公司向建设单位提出工期和费用索赔。

管道和设备工程的防腐绝热施工严格按照相关标准和规范进行,质量检验合格后进行到试运行阶段,试运行合格后组织工程竣工验收。

【不定项选择题】

Although we try our best, sometimes our paintings rarely turn out as originally planned. Changes in the light, the limitations of your painting materials, and the lack of experience and technique mean that what you start out trying to achieve may not come to life the way that you expected.

Although this can be frustrating and disappointing, it turns out that this can actually be good for you. Unexpected results have two benefits: you pretty quickly learn to deal with disappointment and realise that when one door closes,another opens. You also quickly learn to adapt and come up with creative solutions to the problems the painting presents, and thinking outside the box will become your second nature.

In fact, creative problem-solving skills are incredibly useful in daily life, with which you're more likely to be able to find a solution when a problem arises.

【不定项选择题】

某施工单位承接了移动基站设备安装工程,其中包含甲、乙、丙、丁、戊5个站,施工内容包括施工准备、设备安装、本机测试、系统测试、竣工资料编制等内容,项目经理部按照一个队同时只能进行一项工作进行了工作分解,因施工单位本机测试和系统测试所用仪表只有1台,给出一部分的双代网络图。


根据合同约定,建设单位按照各局站工作的最早开始时间,将设备运到机房,施工中发生如下事件:
事件一:乙站、丙站设备均推迟2天运到机房;
事件二:施工单位仪表比计划最早进场时间推迟5天时间;
事件三:在丁站本机测试中,仪表故障造成测试工作延迟6天。

【不定项选择题】

甲公司的下列支出中,在计算年度企业所得税应纳税所得额时,不得扣除的是(    )。

A.

直接向某小学捐赠1万元

B.

合理的劳动保护费支出2万元

C.

向金融企业借款利息支出3万元

D.

支付违约金1.7万元

【不定项选择题】

【背景资料】某城市供热管道工程,采用碳素钢管,长4.6kin,DN500,敷设中有几处为穿越河流的水下管道,有一处穿越铁路(非专用线)干线,个别管道焊缝不具备水压试验条件,设计要求对管道焊缝质量用超声和射线两种方法进行无损探伤检验。

【不定项选择题】

【背景资料】某安装公司承建—高层商务楼的机电工程建设项目,该高层建筑处于闹市中心,有地上30层,地下3层,工程改建的主要项目有变压器、成套配电柜的安装调试;照明配电箱及照明灯具安装;母线安装,主干电缆敷设;进口监控设备、出入口识读设备的验收安装;热水供暖管道的安装;空调机组和风管的安装、风管系统的漏风量测试;电梯安装;冷水机组、水泵、冷却塔和空调水主管的安装。
安装公司在购买监控设备、出入口识读设备时,考虑了产品的品牌和生产地,应用实践以及供货渠道和供货周期等信息。

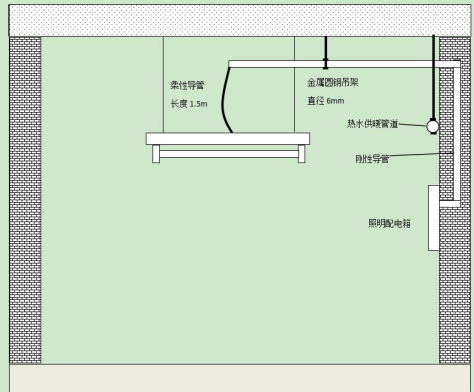

安装公司安装配电箱和灯具及热水供暖管道的施工图如下图:


金属热水供暖管道顶点工作压力为0.1MPa,安装公司安装完成热水供暖管道后,对其进行了水压试验,水压试验压力为0.2MPa。监理工程师认为水压试验压力不符合规范要求,要求安装公司进行整改。
安装公司在进行检验批验收时,验收的项目包括:室内供暖管道水压试验、风管系统的漏风量测试、电梯试运行、灯具装饰面整平、卫生器具给水配件安装。经检验主控项目全部验收合格。

【不定项选择题】

下列对避险过当的认识正确的有(   )。

A.

避险过当不是一个独立的罪名

B.

避险过当具备了紧急避险的成立条件

C.

避险过当造成了不应有的损害

D.

对避险过当应当减轻或者免除处罚

【不定项选择题】

【背景资料】
某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成。泵房安装立式轴流泵,泵房为块基型泵房,采用混凝土灌注桩基础。合同工期6个月(每月按30天算)承包人编制的并经监理批准施工总进度计划如下图所示。

施工中发生如下事件:
事件1:承包人在该泵站工程开工后第46天进度检查时发现,A工作和B工作以完成,已开始的C工作施工工期进度滞后5天,项目部根据赶工参数(如下表)对相关工作进行压缩,确保完工日期不变。
赶工参数表

事件2:施工现场地面高程为31.0m-31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m-31.4m高程范围内为黏土,12.0m-18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。
事件3:根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意图如下。
图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。

事件4:泵站工程机电及金属结构安装工程包括:①联接轴安装;②拦污栅安装;③泵房内桥式吊车安装;④水泵安装;⑤清污机安装;⑥电动机安装;⑦管道出口处拍门安装等。

【不定项选择题】

【背景材料】
某一级公路K25+200~K25+340处有一座5×25m预应力混凝土空心箱桥,箱梁高170cm,腹板厚17cm,两腹板内侧的宽度为170cm,场区预制场预制。施工过程中发生如下事件:
事件1:腹板外侧用加劲钢模加固制作,内模采用工厂加工,现场拼装,整体吊装。内模每片长度为1.5m,面板采用4mm钢板,边框、法兰使用6mm钢板,连接槽钢63号槽钢,连接孔规格为Ф22mm×26mm长孔,各块模板之间用螺丝连接。内模在箱梁底开口,便于浇筑底板混凝土,中间用螺钉或槽钢连接。内模在箱梁顶开口,顶部设活动盖板便于浇筑底板混凝土,中间用螺钉或槽钢连接。为保证内模有足够的刚度,内模中每隔2m设置一道加劲隔板。箱梁外侧模板用钢管支架固定,为防止混凝土振捣时发生内模上浮,在内模顶面堆放了钢锭。混凝土浇筑顺序如下:先底板及腹板根部,其次腹板,最后浇顶板及翼板。为防止混凝土过振,采取单侧先后振捣腹板混凝土的措施。拆模后发现,箱梁两侧的腹板厚度不均,内模有明显的左右移动。
事件2:设计采用后张法施工,采用直线预应力筋,设计文件对预应力筋张拉端的设置无具体要求。施工单位在预应力筋张拉控制应力达到稳定后压浆,压浆后应先将其周围冲洗干净并对梁端混凝土凿毛,锚固完毕并经检验合格后用电弧焊切割端头多余的预应力筋,预应力筋锚固后的外露长度不宜小于30mm,锚具采用封端混凝土保护。

【不定项选择题】

背景资料:

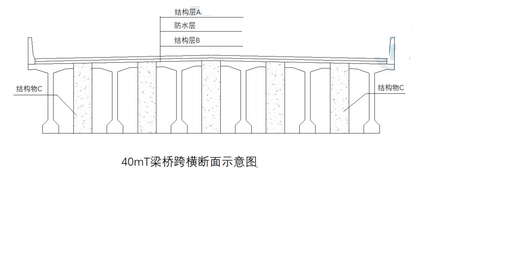

二级公路某大桥全长857m,桥宽12.5m,桥梁上部结构布置为4×25m梁+6×40mT梁+(45m+80m+45m)悬浇连续箱梁+6×40mT梁+4×25mT梁。其中40mT梁桥跨横断面如图3所示。


T梁预制场位于南岸0#桥台一侧的路基上,设有3个25mT梁预制台座与4个40mT梁预制台座:结合本桥结构及地形条件:使用1台运梁平车将T梁从预制场的存梁区移运架梁现场,采用40m双导梁架桥机首先对南岸T梁逐孔架设,等(45m+80m+45m)悬浇连续箱梁施工完毕后逐孔架设北岸各跨T梁。

施工中发生了如下事件:

事件一:T梁预制完成后,采用两台设计起吊能力为125T的龙门吊将T梁吊运至存梁区存放。移梁前对T梁喷涂统一标识。标识内容包括预制时间、施工单位、部位名称,施工单位T梁存放做法如下:

①T梁运至存梁区时,其混凝土强度不低于设计强度的80%。

②T梁叠层存放时不得超过三层。

③叠层存放时,下层T梁端部顶面上用加厚钢板支垫。

④T梁按吊装次序、方向水平分层叠放:标志向外,并支撑牢固。

事件二:T梁吊装前,在每片梁两端标出竖向中心线,并在盖梁(桥台)顶面上测量放样,放出梁的纵向中心线与每片梁的具体位置。

T梁预制并运输到架设施工现场,采用双导梁架桥机架设的主要工序包括:①架桥机及导梁拼装,试吊;②架桥机前移至安装跨,支顶前支架;③安放支座;④落梁,横移到位;⑤运梁喂梁,吊装、纵移到位;⑥铰缝施工,完成整跨安装;⑦重复各步骤架设下一片梁直至完成整孔梁;⑧架桥机前移至下一跨,直至完成整桥安装。

事件三:施工前,根据《公路工程施工安全技术规范》和《公路水运工程安全生产监督管理办法》,施工单位针对本桥梁上部结构施工危险性较大工程编制了25mT梁预制、25mT梁运输与安装、40mT梁预制、40mT梁运输与安装共四个专项施工方案,并按照方案要求进行施工。
