【不定项选择题】

【背景资料】

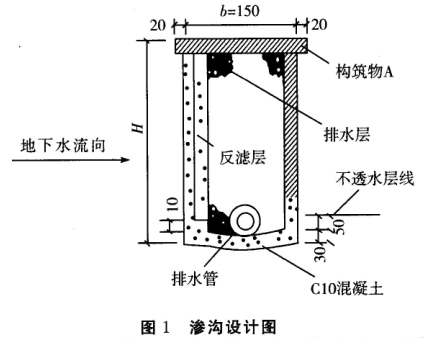

某施工单位承接了一个一级公路路基施工项目,其中K8+000~K8+620路段设置有纵向渗沟。渗沟设计图如图1所示(单位:cm)。

渗沟的施工工序为:测量放线→渗沟机械开挖→人工修坑壁→现浇C10混凝土封底→沟壁砌筑→安装固定排水管→填碎石→施工构筑物A。
施工单位在使用挖掘机开挖渗沟中,按满足图纸设计的渗沟尺寸和纵坡进行开挖,渗沟从下游向上游开挖,且要求垂直开挖,并随挖随即支撑。开挖中控制好标高,土方挖至接近设计标高时,采用人工清槽的方式挖土至设计标高。开挖出的土方暂时堆在距坑边至少1m以外,堆放高度不得超过1.5m。
项目部在合适位置上搭建了活动板房,由于场地狭小,共搭设了3层,房间净高为2.4m。
施工单位根据公路工程建设项目及单顼工程,建立工程技术档案,主要包括:(1)施工组织设计及经验总结;(2)技术革新建议的试验、采用、改动时的记录;(3)竣工图表;(4)图纸会审记录、设计变更和技术核定单;(5)隐蔽工程验收记录;(6)工程质量检查评定和质量事故处理记录;(7)有关重大技术的决定等。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】
A煤矿采用一对主副立井方式开拓。该主副井井筒均在同一工业广场内,某施工单位承担了该主井井筒施工项目。主井井筒净直径5m,深度650m。副井井筒净直径6m,深度610m。项目经理计划采用JKZ-2.8专用凿井提升机配一个3m3吊桶提升和1台JK2.5提升机配2m3吊桶提升,以加大提升能力、并配2台HZ-6型中心回转抓岩机出渣,选用风动水泵配合吊桶排水。
该井筒在基岩段共穿过两个含水层,厚度分别为15m和30m,相隔30m,两个含水层最大涌水量均为40m3/h。施工单位在没有采取有效措施的情况下进行了混凝土浇筑。脱模后发现井壁质量蜂窝麻面严重,井筒一侧半径偏差达到-20mm。
表土段地下水流速10m/d,但由于表土层较厚,仍决定采用冻结法施工,为提高工作效率,采用主、副井同时开工的施工顺序。
该井筒竣工后井筒涌水量达15m3/h,其中冻结表土段井壁有较为明显的漏水现象,遂决定对表土段进行壁后注浆堵水。

【不定项选择题】

【背景资料】
某土石坝工程,工程中某单位工程验收结论为:本单位工程划分为10个分部工程,其中分部工程质量全部合格,优良6个,主要分部工程质量优良,且施工中未发生过重大质量事故;质量事故已按要求进行处理;外观质量得分率达到80%以上;单位工程施工质量检验与评定资料齐全;工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。故本草位工程优良。

【不定项选择题】

【背景资料】
某安装公司承接一商场的机电安装工程施工项目,工程内容:通风空调、给水排水、建筑电气、消防工程等。项目部组织人员编制了施工组织设计,并向项目部所有相关人员和部门、劳务班组进行交底,交底内容包括:工程各项目标、施工部署、进度安排、组织机构设置与分工及质量、安全技术措施等。
在空调水系统的施工过程中,监理工程师对现场管道的连接、钢套管的安装进行检查,发现管道穿楼板套管的做法(见下图)存在质量问题,要求项目部整改。
安装公司进行施工时,管道穿越楼板套管的做法以及落地风机的安装应与土建、装饰公司进行交接协调,合作完成。

【不定项选择题】

用人单位对已经解除或者终止的劳动合同文本,至少保存 2 年备查。( )(2019年)

A.
B.
【不定项选择题】

计算陈某转让书法作品个人所得税税额的下列算式中,正确的是(  )。

A.

50000×20%

B.

(50000-20000)×20%

C.

50000×(1-20%)×20%

D.

(50000-20000)×(1-20%)×20%

【不定项选择题】

【背景资料】
某水利工程地处北方集中供暖城市,主要施工内容包括分期导流及均质土围堰工程、基坑开挖(部分为岩石开挖)、基坑排水、混凝土工程。工程实施过程中发生如下事件:
事件一:项目法人向施工单位提供了水文、气象、地质资料,还提供了施工现场及施工可能影响的毗邻区域内的地下管线资料。
事件二:施工单位在编制技术文件时,需运用岩土力学、水力学等理论知识解决工程实施过程中的技术问题,包括:边坡稳定、围堰稳定、开挖爆破、基坑排水、渗流、脚手架强度刚度稳定性、开挖料运输及渣料平衡、施工用电。有关理论知识与技术问题对应关系见表1。

事件三:本工程基坑最大开挖深度12m。根据《水利水电工程施工安全管理导则》(SL721-2015),施工单位需编制基坑开挖专项施工方案,并由技术负责人组织质量等部门的专业技术人员进行审核。
事件四:根据《水利水电工程施工安全管理导则》(SL721-2015),施工单位应组织召开基坑开挖专项施工方案审查论证会,并根据审查论证报告修改完善专项施工方案,经有关人员审核后方可组织实施。

【不定项选择题】

在华外资银行必须接受中国银行业监督管理委员会的监管。(  )

A.
B.
【不定项选择题】

(二)背景资料
某施工单位承担了一主要石门巷道的施工,巷道穿过的岩层主要是不稳定的泥岩、中等稳定的砂页岩层和部分稳定的砂岩层,局部可能会遇到含水的断层破碎带。设计单位所提供的锚喷网支护参数:锚杆长度2.0m,间排距1.0m,锚固力不低于80kN,钢筋网钢筋直径8mm,网格尺寸200mm×200mm,外喷100mm厚混凝土,强度等级为C15。
施工组织设计采用钻眼爆破法施工,多台气腿式凿岩机打眼,炮眼深度2.0m。施工中,为提高掘进循环进尺,钻眼爆破采取了加深炮眼深度、增加装药量、减少炮眼总数的技术措施,以节约工作面的钻眼爆破工序时间,达到缩短整个循环时间来提高施工速度,并喷射混凝土以控制巷道表面平整度。实际执行的效果并不理想,没有取得预期的效果。
施工单位还根据巷道围岩的条件,及时变更了支护参数,工作面先打锚杆进行临时支护,挂网、喷射混凝土在距离工作面后方50m处进行,以保证掘进与支护工作平行作业。

【不定项选择题】

【案例三】

   某公司中标承建一座城市跨线桥工程,主桥为全钢结构,最大跨度79m,最宽44m,最高35m,用钢总量近7000t。项目部进入现场后,在不影响道路、管线施工及水、电、热供应方便的地域设置办公区、生活区及材料仓库;确定了现场临时存梁的场所。

   项目部依据设计要求确定了施工方案:将钢桥分块进行预制拼装,纵向共分成8块,横向共9段,采用工地焊缝连接。

   该公司所编制的专项施工方案经过专家论证,专家组提交了论证报告。项目部根据论证报告修改完善专项施工方案后,立即开始组织施工。

   在钢结构桥梁吊装前,项目部做了以下准备工作:

   (1)根据施工现场情况,在不影响道路、管线施工及水、电、热供应方便的地域设置办公区、生活区及材料仓库。

(2)施工区域地下各种市政管线复杂,特别是军用、专用光缆等,涉及产权单位的,应事先走访,充分做好沟通与协商;在运输和吊装过程中,确保各种管线的安全。

(3)对桥墩的顶面高程、中线及跨距进行复测,误差在允许范围内方可安装。

【不定项选择题】

【背景资料】:
某公司承接给水厂升级改造工程,其中新建容积10000m3。清水池一座,钢筋混凝土结构,混凝土设计强度等级为C35、P8,底板厚650mm;垫层厚100mm,混凝土设计强度等级为C15;底板下设抗拔混凝土灌注桩,直径φ800mm,满堂布置。桩基施工前,项目部按照施工方案进行施工范围内地下管线迁移和保护工作,对作业班组进行了全员技术安全交底。
施工过程中发生如下事件:
事件一:在吊运废弃的雨水管节时,操作人员不慎将管节下的燃气钢管兜住,起吊时钢管被拉裂,造成燃气泄漏,险些酿成重大安全事故。总监理工程师下达工程暂停指令,要求施工单位限时整改。
事件二:桩基首个验收批验收时,发现个别桩有如下施工质量缺陷:桩基顶面设计高程以下约1.0m范围混凝土不够密实,达不到设计强度。监理工程师要求项目部提出返修处理方案和预防措施。项目部获准的返修处理方案所附的桩头与杯口细部做法如下图所示。
