碾压混凝土坝是采用碾压土石坝的施工方法,使用于贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。某拦河大坝采用该项施工技术。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下列几个方面进行分析和考虑:
(1)料场的选择与布置;
(2)导流、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
背景资料:

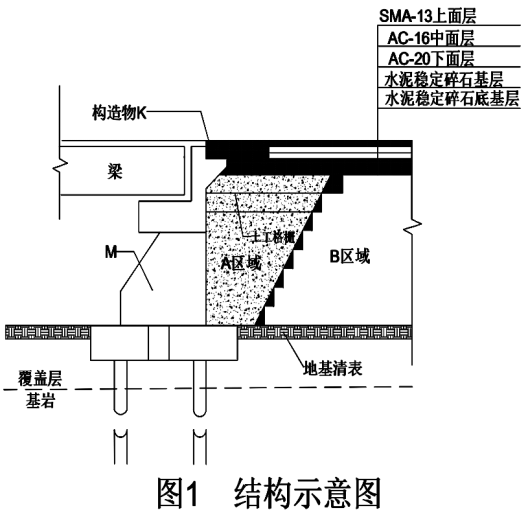

市政公司承接了一条市政道路施工,路线全长30.85Km,路基宽度为8.5m,路面宽度为2×3.5m,该工程包含一座桥梁。上部结构为现浇空心梁板。该工程主要施工内容中包括:地基清表、挖台阶、A区域分层填筑、铺设土工格栅、设置构造物K、路面铺筑等。路面结构层如下图所示,B区域为已经填筑完成的路堤填筑区域。
该项目实施过程中发生了如下事件:
事件一:为提高路基边缘压实度,项目部在取得旁站监理的同意后加宽了路基宽度1000mm,施工完成后,项目部将加宽的工程量向负责计量的监理工程师提出支付要求。
事件二:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录2条技术要点如下:
1.对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型;
2.气候炎热,干燥时碾压水泥稳定混合料,含水率比最佳含水率降低2%。
事件三:基层拌合站位于城市郊区,受城市交通管制和环境保护要求,夜间运输、白天摊铺方式,碾压成型后发现水泥稳定碎石基层局部表面松散。
事件四:对墩台帽和盖梁的质量检验项目表如下:
碾压混凝土坝是采用碾压土石坝的施工方法,使用于贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。某拦河大坝采用该项施工技术。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下列几个方面进行分析和考虑:
(1)料场的选择与布置;
(2)导流、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
【背景资料】
某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12°~15°,结构面内摩擦角为5°,黏聚力为12kPa。
施工中发生如下事件:
事件一:边坡加固防护方案如图1所示。浆砌片石挡土墙的施工工序包括:①测量放样;②墙身施工;③基础施工;④基坑开挖;⑤其他附属工程施工。挡土墙施工中,基坑开挖分段跳槽进行,基础应在基础砂浆强度达到设计强度的80%后及时分层回填夯实。砌石墙身应分层错缝砌筑,咬缝应不小于砌块长度的1/4,且不得出现贯通缝。

事件二:(1)当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了下图所示柔性支护结构方案,并按相关程序报批变更设计,该变更为一般工程变更。
(2)回填的灰黑色压实膨胀泥岩的厚度为1m,压实度要求不小于85%。
(3)采用植物防护时,可以采用阔叶树种。

在计算甲公司2019年度企业所得税应纳税所得额时,下列各项中,不得扣除的是()。
2017年7月11日,陕西省靖边县张家畔街道办事处新房滩村的延长•天和城C-B8号楼在进行塔式起重机拆卸作业过程中发生一起倒塌事故,造成2人死亡。
(一)基本情况
1.事故相关单位有:建设单位A公司;总承包单位B;公司劳务分包单位C;塔式起重机(以下简称“塔吊”)租赁单位D公司。
2.事故塔吊基本情况(略)。
3.现场勘验情况(略)。
(二)事故经过
D公司队长李×雇佣汽车起重机配合拆卸塔吊起重臂。过程中,现场共有队长李×、党×3名拆卸人员,其中李×负责在地面指挥及司索,党×、许×站在起重臂上负责拆卸销轴。
该塔吊的起重臂共有7节,按顺序用销轴连接。事故发生前,已拆下7~4节,之后继续解体第3节起重臂,当党×、许×在空中打出第3节起重臂2个下连接销时,西侧平衡臂整体开始倾翻。在倾翻力矩的作用下,首先拉断了下回转总成同基础节东侧的4个连接销,平衡臂开始下沉,剩余的第2节、第1节起重臂连同仍有一销连接的第3节大臂向上翻转,拉断塔身西侧4个连接销及部分连接耳板后,平衡臂(含6块配重)连同回转总成及以上塔头、剩余起重臂组成的整体,从10m高空向上翻转180°后直接落到地面,导致正在起重臂上作业的党Ⅹ、许×2人被抛出后坠落至地面。事故发生后,现场人员立即拨打120急救电话,医护人员到现场后,经诊断党×、许×2人已无生命体征。
(三)事故原因及性质
1.直接原因
D公司塔吊拆卸人员,在塔吊拆卸过程中严重违反操作规程,采取分节连续拆除塔吊起重臂而未拆卸平衡臂配重,致使塔吊整体平衡被破坏,重心后移而发生倾覆,是造成此次事故的直接原因
2.间接原因(略)
3.事故性质(略)
某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础.承台和台身构成。施工单位按合同工期编制了网络计划图(如图1所示),经监理工程师批准后实施。

在施工过程中,发生了以下事件:
事件一:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5天。
事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4天,1号基础灌注桩未按计划开工,施工单位经济损失2万元。
事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3天,经济损失1万元。
贝卡公司不能清偿到期债务,债权人向法院申请破产清算。法院受理并指定了管理人。在宣告破产前,持股 20% 的股东王东强认为,如引进战略投资者光明公司,贝卡公司仍有生机,于是向法院申请重整。关于重整,下列选项正确的是( )
如王东强申请重整,必须附有光明公司的投资承诺
如债权人反对,则贝卡公司不能开始重整
如贝卡公司开始重整,则管理人应辞去职务
只要贝卡公司的重整计划草案获得法院批准,重整程序就终止
依据TRIPS协定,下列表述正确的是( )。
计算机程序应作为文学作品保护
各成员可决定商标许可与转让的条件,但不允许商标的强制许可
成员必须以专利形式对植物品种提供保护
司法当局有权禁止那些对知识产权构成侵权行为的进口商品进入商业渠道
(二)
【背景资料】
某建设单位与A市政工程公司(简称A公司)签订管涵总承包合同,管涵总长800m。A公司将工程全部分包给B工程公司(简称B公司),并提取了5%的管理费。A公司与B公司签订的分包合同约定:①出现争议后通过仲裁解决;②B公司在施工工地发生安全事故后,应赔偿A公司合同总价的0. 5%作为补偿。
B公司采用放坡开挖基槽再施工管涵的施工方法。施工期间A公司派驻现场安全员发现某段基槽土层松软,有失稳迹象,随即要求B公司在此段基槽及时设置板桩临时支撑。但B公司以工期紧及现有板桩长度较短为由,决定在基槽开挖2m深后再设置支撑,且加快基槽开挖施工进度,结果发生基槽局部坍塌,造成一名工人重伤。
建设行政主管部门在检查时,发现B公司安全生产许可证过期,责令其停工。A公司随后向B公司下达了终止分包合同通知书,B公司以合同经双方自愿签订为由诉讼至人民法院,要求A公司继续履行合同或承担违约责任并赔偿经济损失。
【问题】

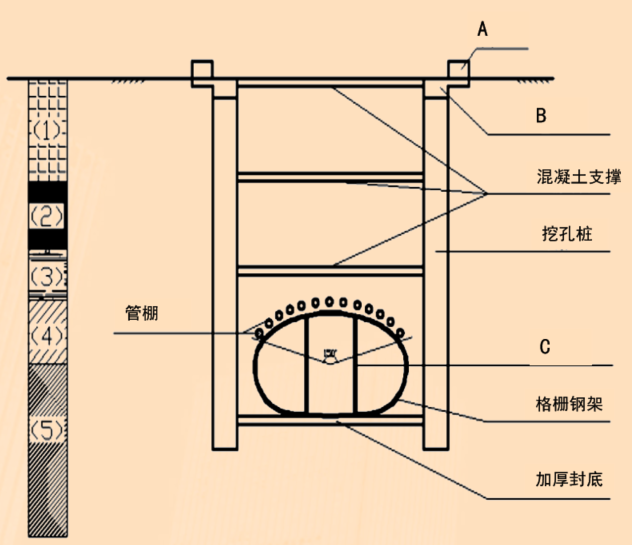

【背景资料】 某公司承建的地下水池工程,设计采用薄壁钢筋混凝土结构,池内平面尺寸为 62m×17.3m,场地地下水类型为潜水,埋深 6.6m。 水池基坑支护设计采用φ800mm 的咬合桩止水帷幕(见下图)桩长 17.55m,第一层采用 A 支撑,第二层采用 B 支撑,井点降水采用φ400mm 无砂管和潜水泵,当基坑支护结构强度满足要求及地下水位降至满足施工要求后,方可进行基坑开挖施工。



施工前,项目部编制了施工组织设计,基坑开挖专项施工方案,降水施工方案,灌注桩专项施工方案 及水池施工方案。施工方案相关内容如下: (1)水池主体结构施工工艺流程:水池边线和与桩位测量定位→基坑支护与降水→C→垫层施工→D→底板钢筋模板安装与混凝土浇筑→E→顶板钢筋模板安装与混凝土浇筑→F(功能性试验) (2)在基坑开挖安全控制措施中,对水池施工期间基坑周围物品堆放做了详细规定如下: 1)支护结构达到强度要求前,严禁在滑裂面范围内堆载; 2)支撑结构上不应堆放材料和运行施工机械; 3)基坑周边要设置堆放物料的限重牌。 (3)混凝土池壁模板安装时,应位置正确,拼缝紧密不漏浆,采用细部大样图中的 G 结构来固定。 (4)项目部按照要求进行了水池的功能性试验。
下列哪些纠纷可以适用民事诉讼法解决?( )
李明驾车撞伤刘力,刘力要求赔偿损失,但在赔偿数额上双方未能达成一致
商贩王强因占路经营,被城管队员拖走部分货物,索要无果后,准备通过诉讼程序解决
华夏汽车制造有限公司认为光明机械制造有限公司生产和销售的汽车防撞设备侵犯本公司的专利权,要求光明机械制造有限公司停止侵权并赔偿损失
张静冒用其姐张铮的身份证与马朋办理了结婚登记手续,张铮起诉要求撤销其与马朋之间的婚姻关系
