【不定项选择题】

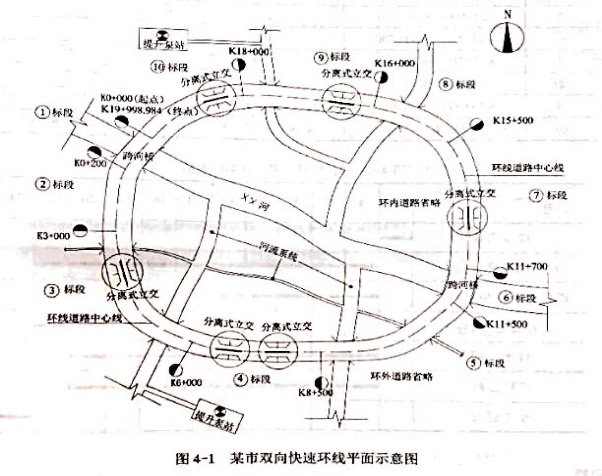

【背景资料】某市为了交通发展,需修建一条双向快速环线(如图4-1所示),里程桩号为K0+000­K19+998.984。建设单位将该建设项目划分为10个标段,项目清单如表4所示,当年10月份进行招标,拟定工期为24个月,同时成立了管理公司,由其代建。

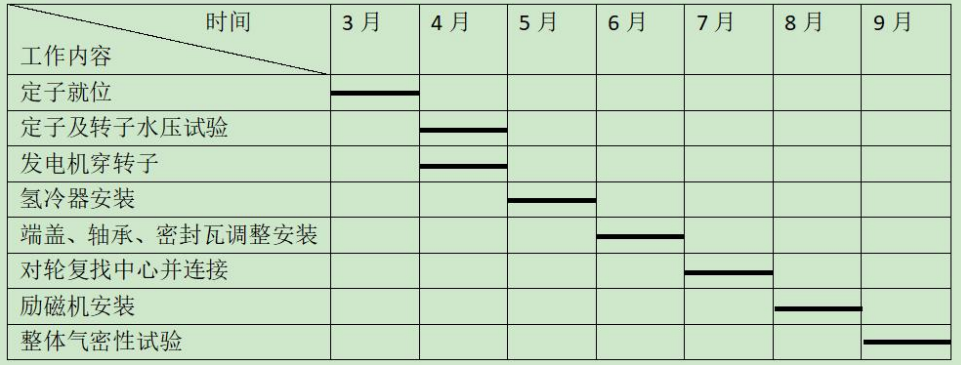

各投标单位按要求中标后,管理公司召开设计交底会,与会参加的有设计.勘察.施工单位等。开会时,有③.⑤标段的施工单位提出自己中标的项目中各有1座泄洪沟小桥的桥位将会制约相邻标段的通行,给施工带来不便,建议改为过路管涵,管理公司表示认同,并请设计单位出具变更通知单,施工现场采取封闭管理,按变更后的图纸组织现场施工。③标段的施工单位向管理公司提交了施工进度计划横道图(如图4-2所示)


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

甲证券公司前任董事长离职后职位一直悬空,经过筛选和考评,拟聘用张某为新任董事长,并报国务院证券监督管理机构备案。张某在职期间,将董事会、监事会等进行了整改。

【不定项选择题】

【背景材料】
某一级公路K25+200~K25+340处有一座5×25m预应力混凝土空心箱桥,箱梁高170cm,腹板厚17cm,两腹板内侧的宽度为170cm,场区预制场预制。施工过程中发生如下事件:
事件1:腹板外侧用加劲钢模加固制作,内模采用工厂加工,现场拼装,整体吊装。内模每片长度为1.5m,面板采用4mm钢板,边框、法兰使用6mm钢板,连接槽钢63号槽钢,连接孔规格为Ф22mm×26mm长孔,各块模板之间用螺丝连接。内模在箱梁底开口,便于浇筑底板混凝土,中间用螺钉或槽钢连接。内模在箱梁顶开口,顶部设活动盖板便于浇筑底板混凝土,中间用螺钉或槽钢连接。为保证内模有足够的刚度,内模中每隔2m设置一道加劲隔板。箱梁外侧模板用钢管支架固定,为防止混凝土振捣时发生内模上浮,在内模顶面堆放了钢锭。混凝土浇筑顺序如下:先底板及腹板根部,其次腹板,最后浇顶板及翼板。为防止混凝土过振,采取单侧先后振捣腹板混凝土的措施。拆模后发现,箱梁两侧的腹板厚度不均,内模有明显的左右移动。
事件2:设计采用后张法施工,采用直线预应力筋,设计文件对预应力筋张拉端的设置无具体要求。施工单位在预应力筋张拉控制应力达到稳定后压浆,压浆后应先将其周围冲洗干净并对梁端混凝土凿毛,锚固完毕并经检验合格后用电弧焊切割端头多余的预应力筋,预应力筋锚固后的外露长度不宜小于30mm,锚具采用封端混凝土保护。

【不定项选择题】

【背景资料】某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级C35,池内平面尺寸为62.0m*17.3m,筏板基础。场地地下水类型为潜水,埋深6.6m。
   设计基坑长63.8m,宽19.1 m,深12.6m,围护结构采用φ800mm钻孔灌注桩排桩+2道φ609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚700mm止水帷幕,如图2所示。
   施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏,并夹带泥沙;迫于工期压力,项目部继续开挖施工;同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的检测频率。按照规定,项目部编制了模板支架及混凝土浇筑专项施工方案,拟在基坑单侧设置泵车浇筑调蓄池结构混凝土。

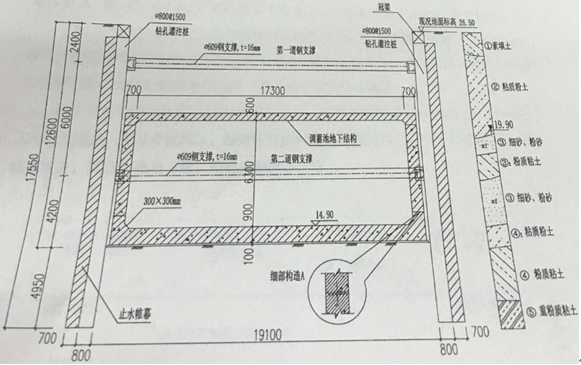

   图2调蓄池结构与基坑围护断网图(单位:结构尺寸:mm,高程:m)

【不定项选择题】

(六)阅读材料,回答以下六题。

某股票当前价格为88.75元,其看跌期权A的执行价格为110元,权利金为21.50元,另一股票当前价格为63.95元,其看跌期权B的执行价格与权利金分别为67.50元和4.85元。

【不定项选择题】

案例一

【背景资料】梁玉市政集团承建城市主干路新建工程,道路起点桩号为K0+000,终点桩号为K1+500。采用水泥稳定砂基层厚度300mm宽度10000mm。面层厚度120mm,下面层为30mmAC-25,中面层为40mmAC-16,上面层为50mm的OGFC路面。设计断面图如下图所示:



事件一:施工单位进场后发现路基填方范围有多处鱼塘,采取对软土层彻底处理后回填CBR符合设计要求的材料分层回填压实。

事件二:施工单位根据图纸计算了水泥稳定砂基层的理论方量,并按照1.05的松铺系数进行实际备料。

事件三:面层施工分上中下三层分别摊铺,摊铺后一并压实成型。上面层采取轮胎压路机碾压。压实遍数根据经验确定。


【不定项选择题】

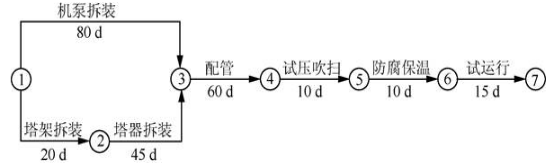

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划,如下图所示。

A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
附加说明:
1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;
2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。

【不定项选择题】

甲企业为增值税一般纳税人,适用的增值税税率为 13%,商品销售价格均不含增值税。确认收入的同时,结转其销售成本。2021 年 7 月,该企业发生的经济业务如下:

(1)1 日,与乙企业签订合同约定,向其销售 A、B 两种商品,合同价格为 800 万元,增值税税额为 104 万元,实际成本为 600 万元。商品已发出,收到客户开具的商业承兑汇票结清全部款项。甲公司 A 商品的单独售价为 400 万元,B 商品的单独售价为 600 万元。

(2)5 日,与丙企业签订一份商品销售合同,为取得该合同而发生的成本包括:因投标而发生的投标费 2万元,差旅费 3 万元,销售佣金 5 万元,上述款项已通过银行存款支付。

(3)10 日,甲企业按照与丙企业签订的合同发出该批商品,增值税专用发票注明的价款为 1000 万元,增值税额为 130 万元,实际成本为 800 万元,为客户代垫运输费 5 万元(不考虑增值税),全部款项已办妥托收手续。

(4)20 日,向丁公司销售一批商品,开具的增值税专用发票上注明的价款为 200 万元,增值税税额为 26万元,商品已发出。销售合同中约定现金折扣条件为 2/10,1/20,N/30,计算现金折扣时不考虑增值税。该批商品实际成本为 120 万元。甲企业基于对客户的了解,预计客户 10 天内付款的概率为 75%,20 天内付款的概率为 20%,30 天内付款的概率为 5%,甲公司认为按照最可能发生金额能够更好地预测其有权获取的对价金额。甲企业在 28 日收到货款。要求:根据上述材料,不考虑其他因素,分析回答下列问题。(答案中的金额单位用万元表示)

2. 根据资料(2),甲企业应确认的合同取得成本是( )万元。

A.
2
B.
3
C.
5
D.
10
【不定项选择题】

【背景资料】
某市政公司承包某路段的改建工程,全长2. 5km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道20cm石灰土底基层,45cm二灰碎石基层,9cm粗、4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理发现一名道路工在电箱中接线,经查证,属违反安全操作规程。
按工程进展,沥青混凝土面层施工至冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
【问题】

【不定项选择题】

(二)

张某因支付需要,2019年1月向P银行申请开立了个人银行结算账户,并办理一张借记卡。同时开通了网上银行业务。

2019年2月,张某在Q第三方支付机构申请开立了账户并绑定其在P银行开立的个人银行结算账户。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。

1.下列关于张某申请开立个人银行结算账户的表述中,正确的是(     )。

A.
张某不得授权他人代理
B.
张某可以通过自助柜员机申请开户
C.
张某需出具个人的自然人身份证
D.
张某可以申请开立I类银行结算账户
【不定项选择题】

【背景资料】甲施工总承包单位承接了一发电厂的机电安装工程,工程内容包括:汽轮机安装、发电机安装及调试、厂房管道安装、电气工程、自动化仪表工程。总包单位在征得业主同意后,将厂房管道安装分包给了A单位,自动化仪表工程分包给了B单位。甲单位编制了发电机设备安装进度计划(见下表),进度计划显示的工期为210天,甲单位将进度计划提交监理单位审查时被否定,要求甲单位进行调整。
发电机设备安装进度计划

施工过程中发生了以下事件:
事件一:A单位施工现场的材料按照相关要求进行放置,A单位管理人员在检查时发现,不锈钢管道和碳钢管道混放。
事件二:A单位质量检验员在检查时,发现厂房管道法兰安装存在问题(见下图)。

事件三:管道安装合格后,A单位进行管道压力试验。试验范围内的管道及附件安装质量合格、试验方案已经过批准,并已进行了安全技术交底、相关资料已经建设单位和有关部门复查、试验用的压力表(2块)已校验合格,精度和压力表等级符合要求。
