【不定项选择题】

【背景资料】
某三跨预应力混凝土连续钢构桥,跨度为90m+155m+90m,箱梁宽14m,底板宽7m,箱梁高度由根部的8.5m渐变到跨中的3.5m,根据设计要求,0号、1号块混凝土为托架浇筑,然后拼装挂篮,用悬臂浇筑法对称施工,挂篮采用自锚式桁架结构。施工单位根据该桥的特点,制订了详细的施工流程,其中对箱梁悬臂浇筑阶段的主要施工工序如下:

(1)在两主墩的两侧安装托架并预压,架立模板,绑扎0号、1号块钢筋,浇筑混凝土并张拉预应力筋。
(2)拼装挂篮,用堆载法预压挂篮,以消除挂篮的非弹性变形。
(3)按设计标高值加预加抬高量值架立模板、绑扎钢筋、浇筑各个节段的箱梁混凝土,张拉预应力筋。
(4)拆除模板,移动挂篮,开始下一个节段的施工。
(5)在整个悬臂浇筑过程中,定时进行箱梁节段标高的测量,以及应力和温度的观测,整个测量完全满足设计和施工技术规范的要求。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】梁玉市政建设公司承建唐钢汽车板主厂房5区燃气管道,轴线位置于501-531轴、列线位于5A-5C轴,共计3条管线,分别是焦炉煤气(COG)Φ820*6,氮气管道(N)Φ159*6,氢气管道(H)Φ76*4,各种管线总计约861m。需要开槽埋地敷设。管道采取涂层防腐结合阴极保护联合防腐的方式。

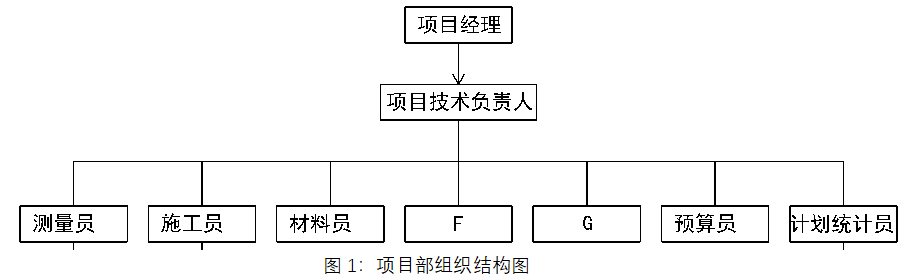

事件一:项目部进场后设立了组织结构,如下图。

设置了土建施工队、管道安装施工队、防腐施工队、辅助施工队:
防腐施工队的主要任务是对焊接且检测合格后的管道进行除锈、分层涂刷防腐材料、部分路段焊接阴极保护材料。
辅助施工队的任务有:施工材料的购买、供应、运输、搬运、交通管制。
事件二:沟槽开挖后,管道安装前,测量员仅复核测量了施工控制点包括起点、终点。技术负责人认为需要补充相关控制点。
事件三:管材采用焊接无缝钢管,钢管进厂后人员F对管材进行质量检验:
管材喷砂除锈后进行检验。对管道现场组对安装,施工过程人员G在现场巡视,发现问题及时纠正。要求焊接作业人员必须戴防护目镜,并要求现场设置警戒线,划定作业区。
事件四:批准的管道施工流程为管:管道道除锈并检验除锈等级→A检验→管道焊接→B检验→无损检测→吹扫试验→C试验→严密性试验。

【不定项选择题】

某公司承接了一项市政排水管道工程,管道为DN1200mm的混凝土管,合同价位1000万元,采用明挖开槽施工。

项目部进场后立即编制施工组织设计,拟将表层杂填土放坡挖除后再打设钢板桩。设置两道水平钢支撑及型钢围檩,沟槽支护如下图所示。沟槽拟采用机械开挖至设计标高,清槽后浇筑混凝土基础;混凝土直接从商品混凝土输送车上卸料到坑底。

在施工至下管工序时,发生了如下事件:吊车支腿距沟槽边缘较近致使沟槽局部变形过大,导致吊车倾覆;正在吊装的混凝土管道掉入沟槽,导致一名施工人员重伤。施工负责人立即将伤员送到医院救治,同时将吊车拖离现场,用了两天时间对沟槽进行清理加固。在这些工作完成后,项目部把事故和处理情况汇报至上级主管部门。

【不定项选择题】

中兴安装公司承包某工厂厂区洁净空调工程,空调工程设备材料:双工况冷水机组、蓄冰槽、江水源热泵机组、燃气锅炉、低噪声冷却塔、板式热交换机、水泵、空调箱、新风机组、各类阀门、空调水管、风管、风阀及配件等主要设备均由中兴安装公司采购。
中兴安装公司项目部进场后,针对工程编制了施工组织设计,突出施工程序和明确施工方法。施工中,中兴安装公司把非开挖顶管技术,分包给A专业公司施丁^;空调水管化学清洗并镀膜,分包给B专业公司施工。. 中兴安装公司向专业公司提供了相关资料,负责现场的管理工作,确保专业公司按批准的施工组织设计进行施工。
该工程于2014年3月开工,2015年7月起进行调试,调试过程中,施工单位对空调的参数进行测试和考核,竣工验收资料提交齐全,工程于2015年9月竣工验收。由于中兴安装公司长期以来客户反映良好,建立了较完善的施工项目交工后的回访与保修制度,广泛听取用户意见,改进服务方式,提高服务质量。该项目经理亲自承担回访保修的责任,将回访纳入施工单位的工作计划、服务控制程序和质量体系文件,制定了回访工作计划。

【不定项选择题】

连锁经营经营管理的规范性主要体现在哪些方面?(  )

A.

经营组织形式的规范性

B.

经营手段的规范性

C.

经营方式的规范性

D.

经营管理程序和内容的规范性

【不定项选择题】

甲公司在Q银行开立的一般存款账户可以办理的业务是(    )。

A.
缴存现金5万元
B.
归还借款100万元
C.
转存借款300万元
D.
支取现金10万元
【不定项选择题】

【背景资料】

某商业用房工程,建筑面积15000m²,地下2层,地上10层,施工单位与建设单位采用《建设工程施工合同(示范文本)》(GF-2013-0201)签订了工程施工总承包合同。合同约定:工程工期自2014年7月1日至2015年5月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。

合同履行过程中,发生了如下事件。

事件一:2014年11月12日施工至地上二层结构时,工程所在地区发生了7.5级强烈地震,造成施工单位钢筋加工棚倒塌,损失6万元;地下一层填充墙部分损毁,损失10万元;停工及修复共30d;施工单位就上述损失及工期延误向建设单位提出了索赔。

事件二:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。

事件三:截至2015年1月15日,建设单位累计预付安全防护费、文明施工费共计50万元。

事件四:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(合上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。

【问题】


【不定项选择题】

某机电安装工程公司通过公开招标承接了一小区机电工程总承包项目,中标价8000万元,工期270天,承包范围包括设备和材料采购、安装、试运行。
招标文件规定,为满足设计工艺要求,建设单位建议安装公司将该工程机械设备和电气设备分别由A、B制造单位供货并签订合同,设备暂估价4200万元,在工程竣工后,以实际供货价结算。合同约定:总工期为277天,双方每延误工期1天,罚款5000元,提前1天奖励5000元:预付款按中标价25%支付,预付款延期付款利率按每天1‰计算。
施工过程中发生了以下事件:
事件1:预付款延期支付30天,致使工程实际开工拖延5天。
事件2:因大型施工机械进场推迟3天,进场后又出现故障,延误工期4天,费用损失3万元。
事件3:由于锅炉房蒸气出口处设计变更(注:建设单位的行为),造成安装公司返工,返工费2万元,延误工期2天,因蒸气输送架空管道待图延期5天。
事件4:在自动化仪表安装时,发现电动执行机构的转臂不在同一平面内动作,且传动部分动作不灵活,有空行程和卡阻现象。经查,系B制造单位供货质量问题,安装公司要求B制造单位到现场进行处理、更换,耽误工期2天。

【不定项选择题】

【背景资料】
某施工单位承接架空线路全长120km,分为三个中继段,采用G652光缆,项目部根据现场摸底报告、资源配置计划和施工定额,编制了进度计划,项目部在计划制定过程中进行工作分解,时间估算,责任分工和作业排序见表,一个队同时只能做一项工作,并制定双代号网络图,部分网络图见图:

【不定项选择题】

如果刘某在二审程序中提出抚养8岁儿子的诉讼请求,市中级法院的下列处理,哪些选项是正确的?(        )

A.

市中级法院应裁定撤销原判,发回重审

B.

市中级法院根据自愿原则调解,调解不成的,发回重审

C.

市中级法院根据自愿原则调解,调解不成的,告知刘某另行起诉

D.

如果刘某与洪某同意由市中级法院一并审理的,市中级法院可以一并裁判

【不定项选择题】

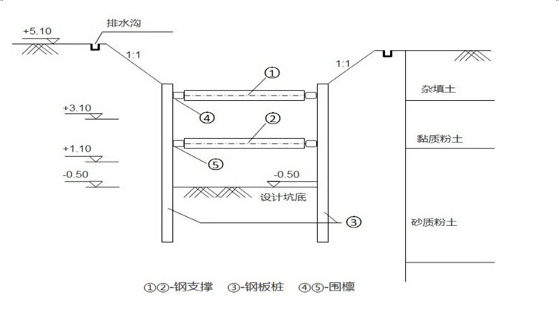

某市政道路更新工程,需新建D1650雨水管和D1000污水管各一根,长度均为580m。两根管道同沟槽明挖施工,管道槽底标高相差500mm。地层为杂填土、黏质粉土,淤泥质黏土,地下水丰富。沟槽维护采用钢板桩+钢支撑,槽底下方土体进行压密注浆加固,沟槽截面图见图2-1。



沟槽监测等级为三级,建设单位委托具有相应资质的第三方对“应测”项目开启施工监测,项目部编制了沟槽专项施工方案,采取分段施工,每段沟槽施工工艺流程为:

施打钢板桩→A→坑内疏干降水→土方开挖(深度范围0m~2m)→B→土方开挖(深度范围2m~6m)→浇筑垫层。

施工过程中发生如下事件:

事件一:为方便土方开挖,项目部经与设计协商并报监理批准后,将坑底500mm厚台阶全部挖除,采用C15混凝土回填,见图2-2,完工后,项目部就该部位施工增加的费用向建设单位提出索赔。



事件二:钢支撑下方土体采用机械直接开挖到槽底,监理认为不妥,要求整改。
