【背景资料】
某市政工程公司承建城市主干道改造工程投标,合同金额为9800万元,工程主要内容为:主线高架桥梁、匝道桥梁、挡土墙及引道,如图4 -1所示。桥梁基础采用钻孔灌注桩,上部结构预应力混凝土连续箱梁,采用满堂支架法现浇施工;边防撞护栏为钢筋混凝土结构。

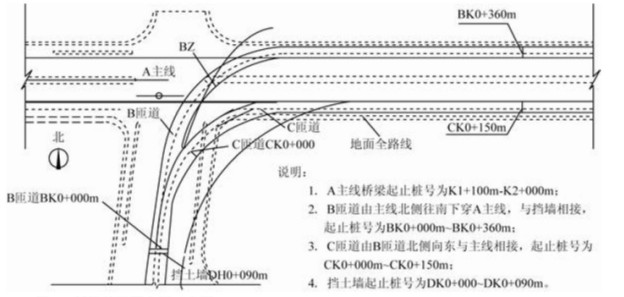

图4 -1 桥梁平面布置示意图
施工期间发生如下事件:
事件一:在工程开工前,项目部会同监理I程师,根据《城市桥梁工程施工与质量验收规范》( CJJ 2 -2008)等确定和划分了本工程的单位工程(子单位工程)、分部分项工程及检验批。
事件二:项目进场后配备了专职安全管理人员,并为承重支模架编制了专项安全应急预案,应急预案的主要内容有:事故类型和危害程度分析、应急处置基本原则、预防及预警、应急处置等。
事件三:在施工安排时,项目部认为从主线与匝道交叉部位及交叉口以东主线与匝道并行部位是本工程的施工重点,主要施工内容有:匝道基础及下部结构、匝道上部结构、主线基础及下部结构(含B匝道BZ墩)、主线上部结构。在施工期问需要三次组织交通导行,因此必须确定合理的施工顺序。项目部经仔细分析确认施工顺序如图4 -2所示。
①→交通导行→②→交通导行→③→交通导行→④
图4 -2 施工作业流程图
另外项目部配置了边防撞护栏定型组合钢模板,每次可浇筑边防撞护栏长度200m,每四天可周转一次。在上部结构基本完成后开始施工边防撞护栏,直至施工完成。
【背景资料】
二级公路某大桥全长857m,桥宽12.5m,桥梁上部结构布置为4×25mT梁+6×40mT梁+(45m+80m+45m)悬浇连续箱梁+6×40mT梁+4×25mT梁。 其中40mT梁桥跨横断面如图3所示。
T梁预制场位于南岸0#桥台一侧的路基上,设有3个25mT梁预制台座与4个40mT梁预制台座,结合本桥结构及地质条件,使用1台运梁平车将T梁从预制场的存梁区转运至架梁现场,采用40m双导梁架桥机首先对南岸T梁逐孔架设。待(45m+80m+45m)悬浇连续箱梁施工完毕后逐孔架设北岸各跨T梁。 进行施工。
施工中发生如下事件:进行施工。
事件一:T 梁预制完成后,采用两台设计起吊能力为125T的龙门吊将T梁吊运至存梁区存放。移梁前对梁体喷涂统一标识,标识内容包括 预制时间、施工单位、部位名称。施工单位T梁存放做法如下: 进行施工。
①T梁移运至存梁区时,其混凝土强度不低于设计强度的 80%。 进行施工。
②T梁叠层存放时不得超过三层。 进行施工。
③叠层存放时下层T梁端部顶面上用加厚钢板支垫。 进行施工。
④T梁按吊装次序、方向水平分层叠放,标志向外,并支撑牢固。进行施工。
事件二:T 梁吊装前,在每片梁两端标岀竖向中心线,并在盖梁(桥台)顶面上测量放样,放出梁的纵向中心线与每片梁的具体位置。进行施工。
T梁预制并运输到架设施工现场,釆用双导梁架桥机架设的主要施工工序包括: ①架桥机及导梁拼装,试吊;②架桥机前移至安装跨,支顶前支架;③安放支座;④落梁,横移到位;⑤运梁喂梁,吊梁、纵移到位;⑥铰缝施工,完成整垮安装;⑦重复各步骤架设下一片梁直至完成整孔梁;⑧架桥机前移至下一跨,直至完成整桥梁片安装。进行施工。
事件三:施工前,根据《公路工程施工安全技术规范》和《公路水运工程安全生产监督管理办法》,施工单位针对本桥梁上部结构施工危险性较大工程编制25mT梁预制、25mT梁运输与安装、40mT梁预制、40mT梁运输与安装共四个专项施工方案,并按照方案要求进行施工。
【背景资料】
甲公司承接了某一公路工程,合同价4000万元,合同工期270天。合同条款约定:
(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;(3)工程进度款按月支付; (4)工程质量保证金按月进度款的5%扣留;(5)钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。

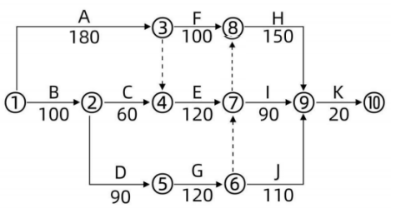

施工合同签订后,施工单位向监理提交了如图所示的进度计划,并得到监理批准。

前6个月(即1~6月份)每月完成的工程量见下表:

6月份钢材的现行价格指数为110,其余材料价格无变化。
该项目在实施中发生了如下事件:
事件1:K11+430~K11+685段为软土地基,原设计方案为换填处理,由于当地材料缺乏,经监理业主同意,决定变更为采用袋装砂井处理。
事件2:因为业主原因,导致F工作停工35d,甲公司为此向业主提出工期索赔。
某安装公司项目部承担一电厂燃气发电的汽轮发电机组的安装工程,设备散件到货。项目部进场后,实行三检制质量检查制度,合理划分了材料、分项工程、施工工序的检验主体责任。
在汽轮发电机安装时,定子安装就位后,进行穿转子等(见图2)工作。清洗干净的各部件装配到下缸体上,在调整找正中,测量了转子轴颈圆柱度,推力盘不平度,转子与下缸体定子的各间隙值及转子的弯曲度等后。将缸体上盖一次完成扣盖,并按技术人员交底单中的终紧力矩,一次性完成上、下缸体的紧固工序。项目部专检人员在巡察过程中,紧急制止了该工序的作业。
工程完工后,项目部组织检查了实体工程和分项工程的验收,均符合要求,填写了验收记录和验收结论。项目部总工程师编制试运行方案,报公司总工程师审批后便开始实施试运行。但监理工程师认为试运行方案审批程序不对,试运行现场环境(有油污、粉尘)不符合要求,不同意试运行。后经项目部整改,达到要求,试运行工作得以顺利实施。
【背景资料】
某工厂业主从欧洲订购一批卧式离心泵及其附属装置系统,并与某安装公司签订了安装合同,业主在将设备运往施工现场的途中,适逢大雨,设备被雨水浸润。应业主要求,安装公司解体清洗了该批机泵,测量了轴颈的圆柱度、联轴节处轴的几何尺寸,叶轮口环的径向跳动和轴向跳动、机械密封处的轴向跳动等参数,检查了各部件的配合间隙,重新组装了设备。
为此安装公司增加费用人民币6万元。为了追回耽误的时间,安装公司建议采用环氧灌浆料代替原设计灌浆料,经设计单位同意和业主确认,工期节省了14天,增加费用4万元。此外,业主特批12万元赶工费,安装公司采取了有效赶工措施,按时完成了合同约定的任务。施工资料经监理工程师签字、试运行方案经业主批准后,安装公司着手进行机泵的试运行。在试运行中,一台离心泵振动超标,经查,原因是泵的进口过滤器被棉纱堵塞,业主认为监理单位和安装公司存在质量管理责任,对监理公司和安装公司分别处以3000元和5000元的罚款。
安装公司以监理工程师检查合格并签字为由,提出异议,但被业主驳回。
【背景资料】某建设项目由A公司施工总承包, A公司征得业主同意, 把变电所及照明工程分包给B公司。 分包合同约定: 电力变压器、 配电柜等设备由A公司采购; 灯具、 开关、 插座、 管材和电线电缆等由B公司采购。
B公司项目部进场后, 按公司的施工资源现状, 编制了变电所及照明工程施工作业进度计划(见表2-1),工期需150d,在审批时被A公司否定, 要求增加施工人员, 优化变电所及照明工程施工作业进度计划, 缩短工期。 B公司项目部按A公司要求, 在工作持续时间不变的情况下, 将照明线管施工的开始时间提前到3月1日, 变电所和照明工程平行施工。
