【不定项选择题】

某公司承建一新建污水管线和雨水管线工程,工程位于既有快速路道路侧绿地内,现有道路下铺设有热力、燃气管线。污水和雨水管线东段起点K0+000,西段终点K1+000,排水坡度由东向西,坡度0.2%。污水管线设计排水压力0.2MPa,采用预制水泥混凝土管,内径1600mm,壁厚200mm,采用抹带平接口,采取天然地基。雨水涵洞为现浇钢筋混凝土结构,混凝土强度等级C40,抗渗等级P8,采用注浆加固地基基础。起点处断面如图所示。



基坑设计为单侧拉锚式钢板桩支护,另一侧放坡开挖的结构型式。分两级开挖,边坡开挖坡度1:0.5。项目部在工程施工前办理了相关手续。

施工过程中对沟槽开挖与地基处理、沟槽支护进行验收。雨水涵地基加固通过现场试验确定了注浆的施工工艺参数。工程验收合格,拔出钢板桩。


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

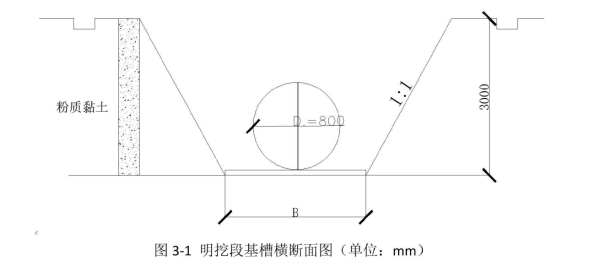

某公司承建一条外径为800mm的给水管线工程,管线全长2.3km,管道采用球墨铸铁管,穿越一条宽度为250m的非通航河道,设计采用浅埋暗挖法施工,长度为300m,其余均采用开槽施工,开挖断面形式如图3-1 所示,管道一侧的工作面宽度为500mm,管内部按照设计要求进行支撑,设计无支护要求。

工程开工前,项目部对现场进场调查,发现暗挖施工经过含水地层,且不具有降水条件,项目部建议将浅埋暗挖施工改为密闭式顶管法施工,经同意后办理了变更手续。项目部编制了密闭式顶管法施工专项方案。监理单位组织了包含总监理工程师以及施工单位企业总工程师在内的4名专家对专项方案进行论证,项目部结合论证意见进行修改,并办理了审批手续。

开槽施工段施工时,项目部采用机械一次开挖至设计槽底标高,结果造成部分管段沟槽超挖。管道安装检查合格之后,项目部组织进行水压试验,未对试验段管道进行回填,直接注满水,在不大于工作压力下浸泡12h后进行水压试验。

管道回填至设计标高之后,项目部为加快施工进度,采用重型压路机进行压实作业,压实完一个区段之后,监理工程师按照要求进行抽检,发现抽检段管道变形率为2.5%, 超出设计要求的变形值。


【不定项选择题】

(四)背景资料:

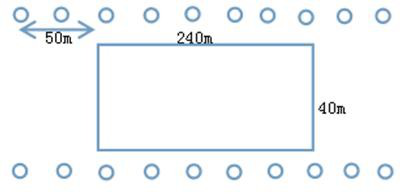

A 公司承包了某地铁车站明挖基坑工程,基坑平面尺寸 240m*40m,地面标高为±0.000,基底标高-18m,地下水在地面以下 2.5m,地层土质以粉土、砂土为主,基坑附近有高层建筑物及大量地下管线。A 公司项目部根据相关资料,决定采用喷射井点降水,井点布置如图所示,采用钻孔灌注桩作为围护结构,水泥土搅拌桩止水帷幕。


项目部编制了专项施工方案,并经专家论证,其中一名专家为建设单位项目负责人。由于交通状况复杂,项目部在充分调研的基础上编制了交通导行方案,经单位技术负责人审批之后组织实施。施工过程中发生如下事件:
事件一:为赶工期,项目部决定三班连续作业,不间断施工,不久后遭到周围居民的投诉。
事件二:施工人员为方便施工临时拆除一段围挡,未及时恢复,路过行人由于好奇,走进观察,不慎掉入基坑。

【不定项选择题】

【背景资料】A公司中标修建一条跑道,飞行指标为4F。跑道长度为3200m,宽度60m。
土基为盐渍土,基层为水泥稳定碎石基层,分两层施工。道面结构为水泥混凝土道面。招标文件中明确要求,要加强对盐渍土的处理。
由于工期紧张,施工单位进场并做必要准备后马上开始施工,被监理工程师制止并要求其限期整改。
施工过程中接到监理工程的变更指令,要求在主降端增加400m的停止道。

【不定项选择题】

【背景资料】

甲公司投资建造一座太阳能电池厂,工程包括: 1 个厂房及附属设施、1 栋办公楼、2 栋宿舍楼。甲公司按工程量清单计价规范进行了公开招标,乙公司中标,合同价 2800 万元。

双方合同约定,甲公司合同价的 10%向乙公司支付工程预付款,乙公司向甲公司提供预付款保函。签订合同后,乙公司向甲公司提交了预付款支付申请,甲公司核实后于 2020年3月1日向乙公司发出工程程预付款支付证书,并于 2020 年 3 月 21 日向乙公司支付了预付款。乙公司以合同价为基数,以 2%目标利润率预测目标成本,并按工程直按成本和间接成本进行成本分解。

乙公司在施工过程中由于资金困难,自行决定将 2 栋宿舍楼全部交给具有相应施工资质的丙公司施工,仅收取 10%的管理费。

甲公司与乙公司合同约定竣工时间为 2021 年 5 月 20 日,每延期竣工 1 天,乙公司向甲公司支付 2 万元的工期违约金。2021 年 5 月 20 日工程竣工验收时,发现宿舍楼存在质量问题,需要修复后才能使用,因工程修复于 2021 年 6 月 20 日通过了甲公司组织的竣工验收。

【不定项选择题】

下面有关行政公开原则的意义的表述正确的是(      )。

A.

行政公开有助于保障公众的知情权

B.

行政公开有助于公众参与公共行政

C.

行政公开有助于预防行政腐败和权力滥用

D.

行政公开有助于行政主体作出公正的决定

【不定项选择题】

【背景资料】
某水库除险加固工程包括土石坝加固、溢洪道闸门更换及相关设施设备改造。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订施工合同,合同约定:(1)合同工期240天,2018年10月15日开工;(2)新闸门由发包人负责采购,2019年4月10日运抵施工现场,新闸门安装调试于2019年5月15日完工。

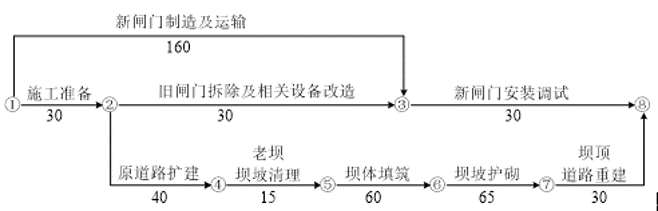

由承包人编制并经监理人批准的施工进度计划如图3所示(单位:天;每月按30天计;节点①最早时间按2018年10月14日末计)。

图3  施工进度计划
施工中发生了如下事件:
事件一:由于征地拆迁未按合同约定时间完成,导致“老坝坝坡清理”于2019年1月25日才能开始。为保证安全度汛,监理人要求承包人采取赶工措施,确保工程按期完成。承包人为此提出了土石坝加固后续工作的赶工方案:
第一步,将“坝体填筑”和“坝坡护砌”各划分为2个施工段组织流水施工,按施工段Ⅰ、施工段Ⅱ依次进行,各工作持续时间见表3,其他工作逻辑关系不变;
第二步,按照费用增加最少原则,根据表3进行工期优化,其他工作均不做调整。承包人向监理人提交了调整后的进度计划及赶工措施,报监理人审批后实施。
    表3  土石坝加固后续工作时间-赶工费用

工作代码

工作名称

持续时间(天)

最短持续时间(天)

赶工费用

(万元/天)

B

老坝坝坡清理

15

15

C1

坝体填筑Ⅰ

35

34

1.5

C2

坝体填筑Ⅱ

25

23

1

D1

坝坡护砌Ⅰ

35

33

2.5

D2

坝坡护砌Ⅱ

30

29

2

E

坝顶道路重建

30

28

1.8


事件二:新闸门于2019年3月18日运抵施工现场,有关人员进行了交货检查和验收,核对了制造厂名和产品名称等闸门标志内容。承包人负责新闸门的保管,新闸门提前运抵现场期间发生保管费用3万元。
事件三:为保证闸门安装调试工作顺利进行,在闸门及埋件安装前,承包人按有关规范要求核验了设计图样、施工图样和技术文件;发货清单、到货验收文件及装配编号图等资料。

【不定项选择题】

对发行的以下几种债券,运用债券估值模式进行估值,并回答相关问题:

(1)2022年1月1日,中国人民银行发行1年期中央银行票据,每张面值为100人民币,年贴现率为3.5%。

(2)2022年5月31日,财政部发行的某期国债距到期日还有3年,面值100元,票面利率年息3.5%,每年付息1次,下次付息日在1年以后。1年期、2年期、3年期贴现率分别为4%、4.5%、5%。

【不定项选择题】

【背景资料】某住宅工程由7栋单体组成,地下2层,地上10-13层,总建筑面积11.5万m。施工总承包单位中标后成立项目经理部组织施工。项目总工程师编制了《临时用电组织设计》,其内容包括:总配电箱设在用电设备相对集中的区域;电缆直接埋地敷设穿过临建设施时应设置警示标识进行保护;临时用电施工完成后,由编制和使用单位共同验收合格后方可使用;各类用电人员经考试合格后持证上岗工作;发现用电安全隐患,经电工排除后继续使用;维修临时用电设备由电工独立完成;临时用电定期检查按分部、分项工程进行。
《临时用电组织设计》报企业技术部批准后,上报监理单位。监理工程师认为《临时用电组织设计》存在不妥之处,要求修改完善后再报。
项目经理部结合各级政府新冠肺炎疫情防控工作政策,中制了《绿色施工专项方案》。
监理工程师审查时指出不妥之处:
(1)生产经理是绿色施工组织实施第一责任人;
(2)施工工地内的生活区实施封闭管理;
(3)实行每日核酸检测;
(4)现场生活区采取灭鼠、灭蚊、灭蝇等措施,不定期投放和喷酒灭虫、消毒药物。同时要求补充发现施工人员患有法定传染病时,施工单位采取的应对措施。
对建筑节能工程围护结构子分部工程检查时,抽查了墙体节能分项工程中保温隔热材料复验报告。复验报告表明该批次酚醛泡沫塑料板的导热系数(热阻)等各项性能指标合格。

【不定项选择题】

甲公司为股份有限公司,拟首次公开发行股票,并聘请乙证券公司作为发行股票的承销商。

【不定项选择题】

某市政建设公司承建某燃气管道工程,管径200mm,壁厚4mm。垂直穿越现有道路,管线埋深-2.5m。穿路段采用密闭式顶管施工,顶进的套管为直径0.6m的钢筋混凝土管,混凝土强度C40。套管穿越土层主要为粉质黏土和砂质土,地下水位稳定在地下-1.0m。

事件一:施工过程中,施工单位根据有关规定到相关部门去办理了相关手续并获得了审批。

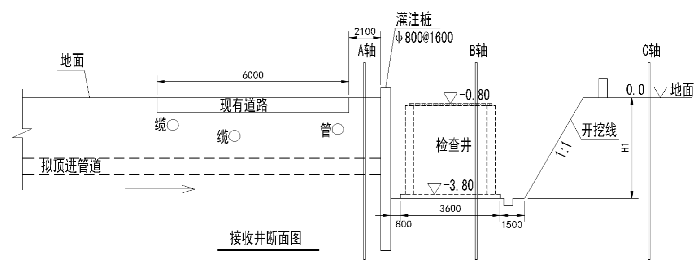

事件二:接收井为矩形平面,三边采取竖向围护墙支护,一面采取放坡开挖。围护墙采用直径800mm的灌注桩,间距1600mm布置,墙外侧用水泥土搅拌桩加固2道,墙内侧挂网喷射混凝土支护。套管顶进完毕,铺设厚度100mm的贫混凝土垫层,砌筑检查井。为了确保干地施工,需要降水。降水井位置在A轴、B轴、C轴三个位置进行比选。断面图如图所示。

事件三:施工方案中,顶管顶进过程中,在套管周边采取了注浆辅助的施工工艺。始发井的临时施工平面布置图如图所示。施工方案上报后,监理工程师审查时提出两点要求:

1、改正施工平面布置图中错误之处

2、补充缺少必要的临时设施。

3、采取措施防止周边道路、地面等产生过大的沉降。
