【不定项选择题】

案例三

背景资料:

A公司中标城市轨道工程,工程从 K108+735.82m~K111+11.57m,包括暗挖往返隧道与明挖车站两座, 车站规模分别为180m×50m 和 160m×50m(长×宽)。

项目部在暗挖隧道施工方案中将①隧道开挖、②隧道柔性防水、③隧道前方土体加固、④喷射混凝土、⑤二次衬砌等工序做为本次施工的重点。为保证柔性防水的质量,柔性防水层缝隙采用专用热合机焊接。

在隧道与车站衔接位置采用长管棚支护,公司在编制管棚施工方案时确定管棚长度为 14m,采用 DN100 钢管,钢管长度 6m,项目部编制管棚施工工艺流程为①施工准备→②测放孔位→③钻机就位→④□→⑤压入钢管→⑥注浆(向钢管内或管周围土体)→⑦□→⑧养护→⑨开挖。

施工单位在开工前编制了安全技术措施,在安全技术措施中包含施工总平面图,在图中对危险的油库、易燃材料库等位置按照施工要求和安全操作规程明确定位。

在车站基坑施工中,建设单位按照有关程序将基坑监控量测工作交予A公司,A公司在巡视检查中将支护结构的支护结构成型质量,支撑、立柱有无较大变形作为重点;将基坑周边环境的管道有无破损、泄露情况作为本次工程重点。

问题:


应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

下列表述正确的是(      )。

A.

国务院有权制定地方性法规

B.

国务院制定的规范性文件都是行政法规

C.

行政法规的制定机关是国务院

D.

国务院制定的规范性文件都是行政规章

【不定项选择题】

市城管执法局委托镇政府负责对一风景区域进行城管执法。镇政府接到举报并经现场勘验,认定刘某擅自建房并组织强制拆除。刘某父亲和嫂子称房屋系二人共建,拆除行为侵犯其合法权益,欲向法院起诉。关于此案,下列哪些说法是正确的?(       )

A.

本案的被告是镇政府

B.

本案的被告是市城管执法局

C.

仅刘某可以成为本案中的原告

D.

刘某父亲和嫂子可以成为本案中的原告

【不定项选择题】

某铁矿采用地下开采方式,竖井、斜坡道联合开拓,空场采矿嗣后充填,2018年生产铁矿石200万t,开采深度范围为50m至-140m,水文地质条件为水文复杂矿井,矿岩中等稳固,矿体局部有极薄的绢云母软弱夹层。
该矿主、副井提升系统均选用落地式多绳摩擦提升机,主井采用14m³的箕斗提升矿石,副井采用单层罐笼提升人员、材料和掘进废石,副井内设有梯子间;斜坡道为井下无轨运输设备进出地表的通道,按单车道加错车道设计,其硐口标高为+110m;另设有东进风井和西回风井,且均设有梯子间。
该矿井下采掘施工全部外委给3个外来施工队伍。该矿地面工业场地设有办公楼、选矿厂(原矿处理能力为200x104t/a)、110 kV变电站、尾砂充填站、空压机房、提升机房、锅炉房(8t/h燃煤蒸汽锅炉1台)等设施。部分地面工业设施处在矿体开采的影响范围内。选矿厂主要生产及辅助设备包括带式输送机、圆锥破碎机(中细碎)、双层圆振动筛、球磨机、磁选机等,另有不同起重量的行车多台。
该矿井下掘进工作面主要生产设备包括手持式凿岩设备、柴油铲运机、14t电机车、颚式破碎机(粗破)、柴油运矿卡车等。
该矿井下设有硐室型爆破器材库(可储存炸药10t、非电导爆管30000m和导爆雷管20000发)、中央变电所、水泵房、采区变电所、卸矿硐室、风机房、破碎硐室及井下调度室等硐室。
离矿3km处设有一座用黏土堆筑的四面筑坝的尾矿周转库,设计坝高8m,库容为120万m³,库区周边500m范围内有农田,但无民房。尾矿库属四等库,2018年入库尾矿30万吨。
根据以上场景,回答下列问题(共22分):

【不定项选择题】

A公司承接一城市天然气管道工程,全长5.0km,设计压力0.4MPa,钢管直径DN300mm,均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段采用定向钻方式敷设,钢管在地面连接完成,经无损探伤等检验合格后回拖就位,施工工艺流程如图3所示,穿越段土质主要为填土、砂层和粉质黏土。

直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目部质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装。

定向钻施工前,项目部技术人员进入现场踏勘,利用现状检查井核实地下管的位置和深度,对现状道路开裂、沉陷情况进行统计。项目部根据调研情况,编制定向钻专项施工方案。

定向钻钻进施工中,直管钻进段遇到砂层,项目部根据现场情况采取控制钻进速度、泥浆流量和压力等措施,防止出现坍孔,钻进困难等问题。

【不定项选择题】

(八)李志和妻子胡丽200585号出行遭遇车祸,李志当场死亡,胡丽送往医院抢救无效后去世。夫妇俩生前居住的房子价值人民币50万元。李志遗有伤残补助金6万元。胡丽2002年以个人名义在单位集资入股获得收益4万元。李志夫妇有一个儿子李达,于2001年病故,李达和妻子马娜生育有一个儿子李飞,父亲去世后随母亲改嫁,李志夫妇年老体弱,一直由李志的表侄鲁明及改嫁儿媳马娜照顾。根据以上材料回答(1~6)题。


【不定项选择题】

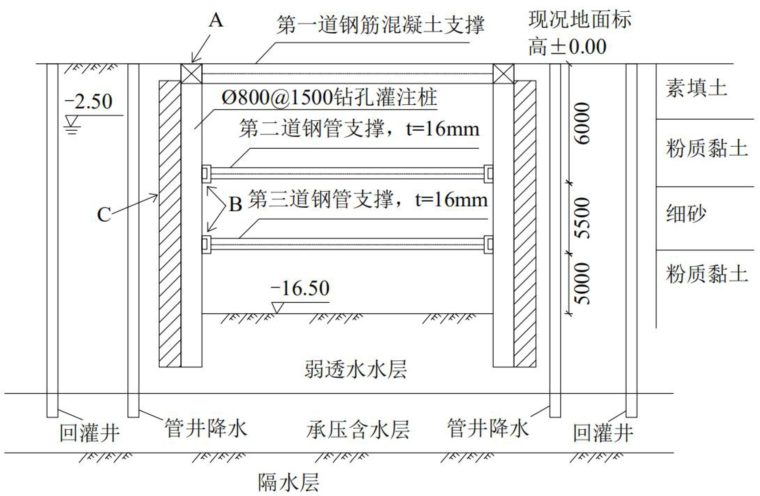

某安装公司承包某芯片工厂的一般机电安装工程,建筑工程由某建筑公司承包。 工程内容包括芯片厂的建筑电气、建筑给水排水、通风空调工程及动力工程等,不含洁 净室工艺系统,合同造价为6900万元,主要设备(变压器、配电柜、空调机组、水泵、 控制柜等)由建设单位采购,其他设备、材料均由安装公司采购。 项目部进场后,施工前,对作业人员进行技术交底,深化施工图,重点对动力站 的空调循环水泵(图16-3)的材料选用及安装要求进行讲解,使厂房空调水系统的设 备及管路安装按设计要求完成。同时,安装公司对办公区内室内给水系统(PP-R塑料 管)、热水系统(铜管)按规范要求进行了水压试验.

工程竣工验收时,施工单位向建设单位发送了机电安装工程保修证书,根据《建设 工程质量管理条例》签署了常规的保修期限。 工程投入正式使用2个月后,进入夏季空调制冷高峰期,安装公司适时组织了工程 回访。回访过程中,建设单位反映办公区的个别风机盘管噪声过大,经现场检查是部分 产品质量问题所致。建设单位要求安装公司对有质量问题的风机盘管进行更换,并承担 相关费用。

【不定项选择题】

某施工单位承担一矿井井底车场的施工任务,合同工期为12个月。施工单位根据该矿井井底车场巷道和硐室的关系,编制了井底车场施工网络进度计划(图2G320030-6)并组织了3个施工队伍进行施工,各施工队伍的施工内容分别为:甲队A、C、H;乙队B、E、M、N;丙队D、G、J。
工程施工进行3个月后,施工单位发现井下巷道工作面涌水较大,向建设单位建议在井底车场增加临时水仓及泵房,该工作名称为K,工期为2个月;工作K必须安排在工作D和E都完成后才能开始,并应尽早组织施工。建设单位同意增加设置临时水仓及泵房,但要求施工单位合理安排施工,确保合同工期不变。
施工单位根据建设单位的意见,及时调整了施工安排。由乙队承担临时水仓及泵房工作K的施工,安排在工作D、E结束后开始,K完成后再进行工作M的施工。该施工安排及时报送给了监理单位,施工单位据此安排还提出了补偿新增工作K的费用和延长工程工期的索赔。

问题:

【不定项选择题】

【背景资料】某施工单位承接了平原区一段长60.5km的双向四车道新建高速公路路面施工。该高速公路设计车速为100km/h,全线均为填方路堤,平均填方高度1~2m。硬路肩宽3m,中央分隔带宽2m,单车道宽度3.75m,土路肩宽0.75m(采用M7.5浆砌片石加固)。路面面层采用AC16沥青混凝土,全线没有加宽与超高。行车道、硬路肩、路缘带均采用相同的路面结构尺寸,路面结构设计图如下图所示:
   施工过程中发生了以下事件:
   事件一:项目部对施工材料实行材料计划管理,在确定材料需用量计划时,材料采购人员对片石采购进行了充分调研,发现片石的虚方与实方比为1:0.8,即采购回来的1立方米片石只能砌筑0.8立方米M7.5浆砌实体。
   事件二:稀浆封层施工前,施工单位进行了充分的备料,包括:乳化沥青、粗细集料、水、石粉和添加剂。稀浆封层混合料的乳化沥青的用量应通过查阅规范确定,稀浆封层混合料的加水量应根据施工摊铺和易性,由现场经验确定。
   事件三:沥青混凝土摊铺时,5号运料车在运输途中,受交通事故影响被堵,沥青拌和料运达摊铺现场时温度为115℃。现场施工员及时将该车料进行了摊铺和碾压。
   事件四:当路面底基层施工完毕后,进行中央分隔带的开挖,先挖集水槽后挖纵向盲沟,一般采用人工开挖的方式。开挖的土料应及时运走,以防止污染路面结构层。
   该工程采用清单计价,施工合同中的清单单价部分摘录如下表:
   合同清单单价表


【不定项选择题】

企业转让的土地使用权连同地上建筑物及其附着物一并在“固定资产”科目核算的,转让时应交的土地增值税,借记”税金及附加“科目,贷记”应交税费——应交土地增值税“科目。(  )

A.
B.
【不定项选择题】

【背景资料】
某施工单位承接了一项通信线路工程,其中包括新建架空线路、新建管道工程、以及利旧管道线路工程;双方约定2021年8月3日开工,并于2021年7月9日签订合同,合同签订前施工单位对施工合同是否合法,客户的审批手续是否完备健全,合同是否需要公证和批准等事项进行重点检查。

新建管道端人手孔均为标准人手孔,内径尺寸900mm*1200mm,内外壁抹灰操作空间需至少300mm,人手孔坑放坡宽度为100mm,施工单位根据实际情况开挖人手孔坑。
新建架空线路施工过程中,监理单位发现部分杆洞及地锚埋设深度等隐蔽工程不合格,监理单位要求整改。中继段施工完毕之后,施工单位根据规定进行中继段测试,并填写相关测试记录表。测试阶段,出现部分指标不合格现象,不合格项目统计如下:
