【不定项选择题】

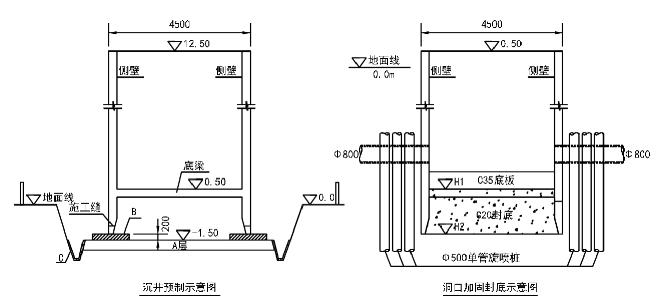

某市政建设公司承建广佛新干线段输水管道工程,工程起点(K0+000)起于G325国道大浩湖路口,沿广佛新干线向东延伸至竹基南路,终点(K1+280)止于竹基南路。本施工段主要为DN2000给水钢管的开挖、架空和顶管铺设安装,线路里程长度为1280米,开挖段长度为137米埋深为3.6米,顶管段管道长度为1163米埋深为5.5~6.0米,其中顶管作业设有4.5m×10.6m方形顶管工作井7座,Ø4.5m圆形顶管接收井6座,工程投资约2273万元。本工程共有13座沉井,都采用分节制作,分节下沉,工作井的预制和下沉下图所示。

场地下伏地层自上而下分为:素填土层厚2m、淤泥质土厚1.5m、细砂厚2.5m、粉质粘土层厚3.5m、砂质粘性土层厚0.5m、淤泥质土厚2m、残积粉质粘土层厚0.5m、中砂层厚3.5m、淤泥质粉土厚2m、粗砂层厚2m等土层。

场区地下水类型主要为孔隙水及裂隙水。淤泥层及淤泥质土层两层富含孔隙水,但透水性差,为弱透水层。粘土层弱含孔隙水,透水性差,为弱透水层。中粗砂层富含孔隙水,透水能力强,为强透水层。地下水主要靠河涌水补给。相对稳定水位埋深相对标高-1.60m。

事件一:批准的施工组织设计,主要工序如下:①基坑降水;②水下混凝土封底;③沉井分节预制下沉;④基坑开挖;⑤顶管顶进;⑥旋喷桩施工;⑦C35钢筋混凝土底板浇筑。

排序如下:1→?→3→2→?→? →?

事件二:下沉工艺:用高压水泵将高压水流通过进水井分别送进沉井内的高压水枪和水力吸泥机处,利用高压水枪射出的高压水冲刷土层,使其形成一定稠度的泥浆汇流至集泥坑,然后用水力吸泥机将泥浆吸出,通过排泥管排出井外。下沉时,应始终保持井内水位高出井外水位1~2m。


应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】

  某市新建生活垃圾填埋场,工程规模为日消纳量200t。向社会公开招标,采用资格后审并设最高限价,接受联合体投标。A公司缺少防渗系统施工业绩,为加大中标机会,与有业绩的B公司组成联合体投标;C公司和D公司组成联合体投标,同时C公司又单独参加该项目的投标;参加投标的还有E、F、G等其他公司,其中E公司投标报价高于限价,F公司报价最低。

  A公司中标后准备单独与业主签订合同,并将防渗系统的施工分包给报价更优的C公司,被业主拒绝并要求A公司立即改正。

  项目部进场后,确定了本工程的施工质量控制要点,重点加强施工过程质量控制,确保施工质量;项目部编制了渗沥液收集导排系统和防渗系统的专项施工方案,其中收集导排系统采用HDPE渗沥液收集花管,其连接工艺流程如图2-1所示。

图2-1  HDPE管焊接施工工艺流程图

【不定项选择题】

某新建写字楼,建筑面积52100 m²,南北方向总长28m,东西方向总长32m。地下2层,地上23层,预制桩基础,钢筋混凝土框架一核心筒结构。建设单位与某施工单位签订的施工总承包合同,依据相关步骤建立了项目经理部。

项目技术负责人主持编制写字楼施工组织设计时,根据项目的总体部署,绘制了施工总平面布置图,如下图所示,经项目负责人审核批准后实施。

该工程地面装修构由面层、结合层和基层组成,其中,基层包括填充层、隔离层、找平层、垫层和基土。

施工现场有1台塔吊、1台物料提升机、2台钢筋切断机、1台搅拌机、2台弯曲机,项目经理安排土建技术人员仅编制安全用电和电气防火措施,经相关部门审核、项目技术负责人批准、总监理工程师签认,并组织施工等单位的相关部门和人员共同验收后投入使用。

【不定项选择题】

【背景资料】
某山区公路工程,业主在招标时给出了工程量清单,要求采用工程量清单报价的方法进行报价,给出的工程细目共七部分。投标时,承包商在核算工程数量时发现桩基的设计数量比清单数量少,承包商为了降低报价,就对工程量清单进行了更改,按更改后的数量进行报价;在某桥梁工程报价时,承包商发现没有模板和脚手架细目,认为业主有漏项,以后工程施工时再进行增项,在报价时未考虑此费用。各细目的单价确定后,承包商进行了汇总,得出了投标总价。写入了投标书。

【不定项选择题】

某水利工程水库总库容0. 64×108m3,大坝为碾压混凝土坝,最大坝高58m。在右岸布置一条导流隧洞,采用土石围堰一次拦断河床的导流方案。施工期间发生如下事件:
事件一:施工单位编制了施工导流方案,确定了导流建筑物结构型式和施工技术措施。其中上游围堰采用黏土心墙土石围堰,设计洪水位159m, 波浪高度0.3m;导流隧洞长320m, 洞径4m, 穿越Ⅱ、Ⅲ、V类围岩,对穿越Ⅱ类围岩的洞段不支护,其他洞段均进行支护。
 事件二:围堰填筑前,监理工程师对心墙填筑料和堰壳填筑料的渗透系数进行了抽样检测,心墙填筑料的渗透系数为1.0×104cm/s,堰壳填筑料的渗透系数为1,7×10-3cm/s。监理工程师要求施工单位更换填筑料。
 事件三:导流隧洞施工完成且具备过流条件,项目法人根据《水利水电建设工程验收规程》(SL 223--2008)阶段验收的基本要求,向阶段验收主持单位提出了阶段验收申请报告。验收主持单位在收到申请报告后第25个工作日决定同意阶段验收,并成立了由验收主持单位和有关专家参加的阶段验收委员会。
 事件四:施工单位编制了碾压混凝土施工方案,采用RCC工法施工,碾压厚度75cm, 碾压前通过碾压试验确定碾压参数。在碾压过程中,采用核子密度仪测定碾压混凝土的湿密度和压实度,对碾压层的均匀性进行控制。

【不定项选择题】

案例四【背景资料】
某工程基础底板施工,合同约定工期50天,项目经理部根据业主提供的电子版图纸编制了施工进度计划(见图1)。底板施工暂未考虑流水施工。在施工准备阶段及施工过程中,发生了如下事件:


事件一:公司在审批该施工进度计划(横道图)时提出,计划未考虑工序B与C,工序D与F之间的技术间歇(养护)时间,要求项目经理部修改。两处工序技术间歇(养护)均为2天。项目经理部按要求调整了进度计划,经监理批准后实施。
事件二:施工单位采购的防水材料进场抽样复试不合格,致使工序C比调整后的计划开始时间延后3天。因业主未按时提供正式图纸,致使工序E在6月l1日才开始。
事件三:基于安全考虑,建设单位要求仍按原合同约定的时间完成底板施工,为此,施工单位采取调整劳动力计划,增加劳动力等措施,在15天内完成了2700吨钢筋制作(工效为4.5吨/人工作日)。

【不定项选择题】

在家园合作中,幼儿园应该处于主导地位。(  )

A.
B.
【不定项选择题】

【背景资料】

某施工单位承接了一级公路路基施工,其中K8+000~K8+620路段设置有纵向渗沟。渗沟设计图如下图所示:



渗沟的施工工序为:测量放线→渗沟机械开挖→人工修坑壁→现浇C20混凝土封底→沟壁砌筑→安装构建物B→填碎石→施工构筑物A。

施工单位在渗沟机械开挖中,按满足图纸设计的渗沟尺寸和纵坡开挖渗沟,渗沟从上游向下游开挖,开挖要求垂直开挖,并随挖随即支撑,开挖中控制好标高,土方挖至接近设计标高时采用人工清槽的方式挖土至设计标高,但局部仍出现超挖。开挖出的土方暂时堆在距坑边至少1m以外,并堆放高度不得超过2.5m。

施工单位按公路工程建设项目及单项工程,建立施工技术档案,主要包括:工程管理文件、合同管理及计量支付文件、施工原始记录、技术总结……


【不定项选择题】

2021 年 2 月,腾飞公司作为债权人与艾伦公司签订了借贷合同,艾伦公司将自有厂房为腾飞公司办理了抵押登记,该笔债务 2022 年 7 月 16 日到期。2022 年 6 月 7 日,法院受理了艾伦公司的破产申请。下列表述中,说法正确的是(      )

A.

 腾飞公司的债权尽管有担保,仍可申报

B.

 如果艾伦公司申请破产重整,则重整期间腾飞公司的别除权受限

C.

 腾飞公司可以参加债权人会议,并就破产财产分配方案进行表决

D.

 腾飞公司可以参与和解协议的表决

【不定项选择题】

行政复议期间具体行政行为不停止执行,但有下列(         )情形之一的,可以停止执行。

A.

被申请人认为需要停止执行的

B.

行政复议机关认为需要停止执行的

C.

申请人申请停止执行,行政复议机关认为其要求合理,决定停止执行的

D.

法律、法规、规章规定停止执行的

E.

上级机关指示停止执行的

【不定项选择题】

【背景资料】某隧道为上、下行双线四车道隧道,其中左线长858m,右线长862m,隧道最大埋深98m,净空宽度9.64m,净空高度6.88m,设计车速为100km/h,其YK9+928一YK10+004段为V级围岩.采用环形开挖留核心土法施工,开挖进尺为3m。该段隧道复合式村砌横断面示意图如图3所示,采用喷锚网联合支护形式,结合超前小导管作为超前支护措施,二次村砌采用灌注混凝土.初期支护与二次衬砌之间铺设防水层。


在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。  施工单位根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,在总体风险评估基础上,对YK9+928~YK10+004段开展了专项风险评估,确定风险等级为V级,撰写了风险评估报告。报告内容包括:评估依据、工程概况…
