【不定项选择题】

背景资料

   某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。

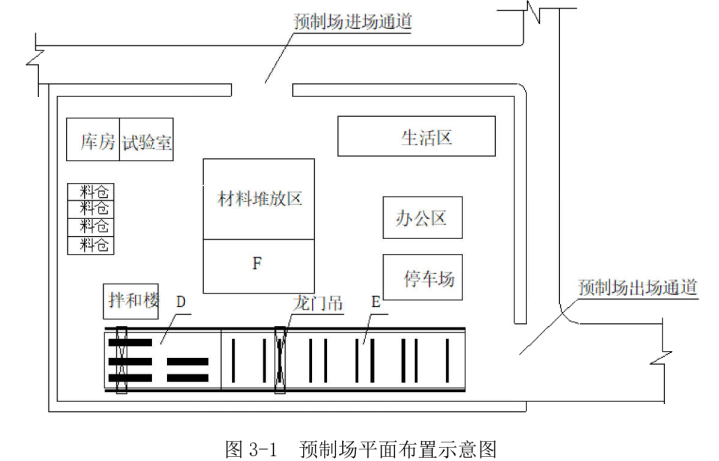

施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施。方案要求在梁板预制完成后集中堆放于存梁场内。预制场平面布置示意图见图3-1。

预制场设5个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10天,其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模板拆除)2天,C工序(混凝土养生、预应力张拉与移梁)6天。5个制梁台座的制梁横道图见图3-2。

箱梁预制前,施工单位对底模板设置了预拱。在进行第25号箱梁预制时,为选择预应力筋张拉时机,在箱梁混凝土浇筑时,试验人员甲在现场同步取样,并对取样试块按试验室标准条件养护,严格按测定的试块强度作为预应力筋的张拉强度。但张拉完成后发现该梁预拱度出现较大偏差。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

汽车客运站经营者应当建立营运客车安全例行检查制度,对本客运站始发的营运客进行安全例行检查(因车辆结构原因需拆卸检查的除外),并采取措施防止未检的营运客车出站运行,采取的措施有(      )

A.
指定专门的安全例行检查人员。安全例检人员应当熟悉营运客车结构、检查方法和相关技术标准,并经汽车 客运站考核合格
B.
设置专门的检查场地,配备必要的设施设备
C.
安全例检人员应当在完成安全例行检查后,填写《营运客车安全例行检查报告单》
D.
对经检查合格的营运客车签发“营运客车安全例行检查合格通知单”,加盖汽车客运站安全例行检查印章
E.
“营运客车安全例行检查合格通知单”48小时内有效
【不定项选择题】

在奴隶国家,曾经实行过三种政权组织形式,即(            )。

A.

君主制

B.

君主立宪制

C.

贵族共和制

D.

民主共和制

【不定项选择题】

【背景资料】某露天铁矿矿区年均降水量2405.5mm,最大日降水量285.5mm,水文地质条件属以裂隙含水层充水为主的简单类型,工程地质条件为复杂类型,地层岩性类别多,节理、裂隙和断裂构造较为发育,F1、F5、F6、F7四条主要断层对矿岩构成切割破坏。
矿山采用汽车一公路开拓运输方式,采场上部境界尺寸1390m×980m,底部尺寸400m×130m,边坡最高标高+2224m(南东段),露天底标高+1600m,封闭圈标高+1750m,矿石开采规模600×10t/a,采剥总量1400×10t/a。台阶高度15m(靠帮后两个台阶并段),台阶坡面角65°,最终边坡角39.7°~45.5°,截至2022年底+1750m以上平台均已靠帮,采用微震监测系统连续监测最终边坡。设计最终边坡安全平台宽7m,每隔两个安全平台留设一宽10m的清扫平台。爆破采用潜孔钻机穿孔,孔径165mm、孔距5m、排距4m、孔深17.5m。
最终边坡的+1960m、+1930m、+1750m平台上,均建有贯通式混凝土截洪沟,自流式排水。+1750m平台以下设计采用移动泵站抽至+1750m平台排出。
2023年5月16至18日,集团所属矿山企业安全互检时发现:该矿4月份采出原矿55×10t,低品位矿35×10t;低品位矿石临时堆存在采场南东段境界外30m处,形成长宽高分别为80m、80m、40m的矿堆;边坡微震监测系统于3月初因故障停用至今,期间采用人工观测最终边坡水平和垂直位移,观测记录显示水平位移量呈加速变化趋势;+1750m平台截洪沟局部损毁或淤塞;个别清扫平台局部宽度不足6m;记录显示边坡检查的间隔时间超过6个月。
根据以上场景,回答下列问题:

【不定项选择题】

根据资料 (1) 至 (4),下列各项中,上述业务对甲公司 2022 年度营业利润的影响正确的是 (    )。

A.

 减少 69600 元

B.

 减少 68400 元

C.

 减少 88400 元

D.

 减少 89600 元

【不定项选择题】

【背景资料】
某施工单位承建了一座单洞隧道工程,隧道长度300m,建筑限界净高5m,无紧急停车带。

隧道围岩等级为II级和IV级,其中IV级围岩复合式衬砌断面如图4所示。开工前,施工单位在当地招用了部分农民工,签订了劳动合同,约定了工资支付标准、支付时间和方式等内容,并将劳动合同报有关单位备案。

施工中发生以下事件:
事件一:监控量测方案中确定了洞内外观察、围岩体内位移(洞内设点)、周边位移、拱顶下沉、锚杆轴力、钢架内力及外力等监控量测项目,并明确了量测部位和测点布置;在量测数据处理与应用中给出了位移管理等级,见表4。

事件二:施工单位确定用水量时,考虑了施工人员的生活用水、浴池用水、消防用水、衬砌用水(包括拌和、养护和冲洗等用水)、喷雾洒水用水等因素的耗水量,并在洞口上方砌筑了一座高压水池。
隧道施工完成后进行了交工验收,交工验收工程质量得分为85分。通车试运行2年后,项目法人按竣工验收工作程序及时组织了竣工验收,竣工验收委员会对工程质量的评分为86分,质量监督机构对工程质量的鉴定得分为82分。

【不定项选择题】

甲施工单位承接了某4E机场改扩建工程项目,主要包括:在跑道和滑行道之间增设一条快速出口滑行道,下穿该滑行道新建一条钢筋混凝土双孔排水箱涵(平行跑道),箱涵中心线与跑道中心线相距70m平面位置及横截面如图5‐1,5‐2所示。箱涵开挖深度为4.5m,箱涵主体结构分底板、侧墙、顶板三次浇筑。该机场夜间23:30关闭,次日6:30开放。

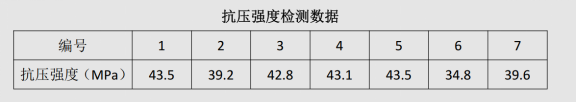

箱涵抗压强度标准值为35MPa,甲施工单位对同一批7组混凝土抗压强度进行了检测,检测结果见下表:

箱涵基础回填时,采用行业内外均无检验标准的新材料,甲单位自行制定检验标准,拟对工程进行控制,被制止。

快速出口滑行道基础施工时,项目经理因故缺席,安排项目安全员和项目质量员到现场履职。

【不定项选择题】

甲公司的下列收入中,在计算年度企业所得税应纳税所得额时,应计入收入总额的是(    )。

A.

存货盘盈0.2万元

B.

转让国债取得收入1万元

C.

国债利息收入1.5万元

D.

存款利息收入0.8万元

【不定项选择题】

某水利工程水库总库容0. 64×108m3,大坝为碾压混凝土坝,最大坝高58m。在右岸布置一条导流隧洞,采用土石围堰一次拦断河床的导流方案。施工期间发生如下事件:
事件一:施工单位编制了施工导流方案,确定了导流建筑物结构型式和施工技术措施。其中上游围堰采用黏土心墙土石围堰,设计洪水位159m, 波浪高度0.3m;导流隧洞长320m, 洞径4m, 穿越Ⅱ、Ⅲ、V类围岩,对穿越Ⅱ类围岩的洞段不支护,其他洞段均进行支护。
 事件二:围堰填筑前,监理工程师对心墙填筑料和堰壳填筑料的渗透系数进行了抽样检测,心墙填筑料的渗透系数为1.0×104cm/s,堰壳填筑料的渗透系数为1,7×10-3cm/s。监理工程师要求施工单位更换填筑料。
 事件三:导流隧洞施工完成且具备过流条件,项目法人根据《水利水电建设工程验收规程》(SL 223--2008)阶段验收的基本要求,向阶段验收主持单位提出了阶段验收申请报告。验收主持单位在收到申请报告后第25个工作日决定同意阶段验收,并成立了由验收主持单位和有关专家参加的阶段验收委员会。
 事件四:施工单位编制了碾压混凝土施工方案,采用RCC工法施工,碾压厚度75cm, 碾压前通过碾压试验确定碾压参数。在碾压过程中,采用核子密度仪测定碾压混凝土的湿密度和压实度,对碾压层的均匀性进行控制。

【不定项选择题】

【背景资料】
某大型水库枢纽工程,建设资金来源为国有投资。发包人和施工单位甲依据《水利水电工程标准施工招标文件》(2009版)签订施工总承包合同。工程量清单计价以《工程量清单计价规范》为标准。南干渠隧洞估算投资1000万元,发包人将其以暂估价形式列入总包合同。
事件一、发包人要求以招标形式确定南干渠隧洞承包人,经招标,施工单位乙确定为承包人,与施工单位甲签订分包合同。

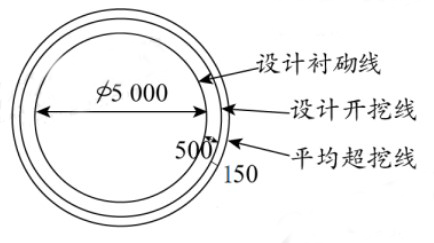

事件二、南干渠隧洞施工方案中,隧洞全长1000米,为圆形平洞,内径5米,衬砌厚50厘米,平均超挖控制在15厘米。
事件三、南干渠隧洞设计衬砌8635m³,实际用量12223.55m³。配比如表2,完工后,施工单位乙向监理单位提交混凝土衬砌子目完工付款申请单,申请以12223.55m³计量。
表2

事件四、为保障分包单位农民工工资支付,双方在合同中约定如下:
1、存储农民工工资保障金
2、编制农民工工资支付表
3、配备劳资专管员
4、对农民工进行实名登记
5、将人工费及时足额拨付至农民工工资专用账户
6、开通农民工工资专用账户

【不定项选择题】

【背景资料】

北方某石化公司工程项目,其一期项目工程内容包括:1套4万吨/年废硫酸综合回收装置,1套8万吨/年液化气深加工生产装置,以及与两套装置相匹配的附属设备、工艺管道安装和原料系统管道安装施工。

按设计及整体规划厂区内将建成液化气罐区、异辛烷罐区等8个相对独立的配套罐区,其中6个异辛烷储罐共计12000m³;16个液化气球罐共计36000 m³;22个卧式储罐(储存介质为丙烷、丁烷和戊烷等)共计约5400 m³;工艺管道和各系统罐体进行射线无损探伤检查;焊接检验合格后重点控制管道和罐体系统试验;待罐体和所有附件及其他与罐体焊接的构件全部完工并检验合格后,组织储罐充水试验,试验介质采用洁净水(氯离子含量小于25ppm)、水温控制在5℃以上、充水试验过程中打开透光孔,并进行基础沉降观测。

该公司项目部明确各级各类人员的安全生产责任制,以加强项目的安全管理,组织编制管道焊接施工方案。为了加强施工作业的安全,项目部组织进行了安全技术交底。施工过程中安装公司组织了与工程对应的季节性检查、专项检查,以保障施工过程安全。

施工过程中,发生了下列事件:

1.在系统管道安装施工中,由于厂外暂无电源供给。为加快施工进度,该公司自行采用自备电源组织了施工。

2.厂内工艺管道焊接后经射线探伤发现,焊接合格率偏低。项目部组织人员按质量预控的施工因素进行了分析。经查验,工艺文件已按程序审批,并进行了技术交底。但焊接记录中有部分焊材代用,部分焊机不符合要求,焊缝外观检查有漏检。根据分析结果,找出了失控原因,经整改后焊接合格率得到了提高。
