【不定项选择题】

【背景资料】
新建铁路张家口特大桥桥全长756.42m,特大桥采用10-32米简支箱梁和一联(60+3×100+60)连续梁跨越山河,简支梁采用在梁场集中生产;山河为当地重点旅游区水府庙湿地公园的重要航道,河道宽度约280m,通航净空55×8m,通航水位采用水府庙水库正常蓄水位94.0m。
其中 1#、5墩位于房边,水深 3-4m,承台低于航道2m,地质主要为全新统冲洪积层淤泥质土、细圆砾土;2#、3#、4#墩位于河中间,地质情况依次为淤泥质土、细圆砾土、灰岩,水深20m,高桩承墩台采用明挖基础,11号墩台采用挖井基础,余均采用钻孔灌注桩基础,其中1#墩、2冲桩长25m,3#、4#墩桩长30m(均为柱桩);施工过程中发生以下问题:
事件一:因连续梁跨越湿地公园重要巷道,相关审批手续很难办理。项目部将连续梁分包给当地很有实力的一家房建资质的公司来施工进行连续梁的施工,手续由建筑公司自行去办理;
事件二:在钻孔过程中,发现某桩孔在设计桩底位置有一岩溶乳洞〈与设计图纸中的土质勘测资料不符)。该桥的工程技术主管指示现场施工员应继续钻孔至岩溶孔洞洞底,将孔洞中桩周围的空洞用砂粘土填充,最后的实际桩长超过设计桩长10m。
事件三:2#墩4号桩基在浇筑前进行了二次清孔,检测沉渣厚度为30cm,现在技术人员认为符合规范要求,在浇筑前现场进行口头技术交底,要求桩顶标高比设计标高高30cm;否则就罚款,在浇筑过程中由于拌合站停电导致中断浇筑50min;
事件四:在浇筑3#墩桩基的过程中由于天气下雨,现场工班长要求加快浇筑速度,为了施工方便,施工人员随便抽拔导管;突然在在浇筑过到桩长一半的时候发现钢筋出现了上浮;
事件五:由于1-5#墩均为连续梁的主要墩台,业主要求施工单位编制基础及梁部施工的专项方案报监理、业主审批;
事件六:在桩基施工完成后,准备进行下道工序施工前业主委托第三方进行了桩基质量检测,桩基检测结果显示2号墩4号桩基在15m的位置出现了断桩,施工单位的实验室主任提出了异议,说第三方桩基检测的方法离散性比较大,建议重新采用其他方法进行检测;3#墩有2根桩桩顶标高低于设计标高1m。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】
某山岭区一级公路在进行道路土方路堤填筑时,由于横断面现状地形与设计图偏差较大,且填料较松散,为保证路堤边坡稳定,施工方提出在此处增设一段重力式挡土墙。设计方现场勘察后认为适于此地的挡墙应为加筋土挡墙,其主要原因是地基承载力不够。

【不定项选择题】

魏律对两汉相沿的旧律进行的改革有(        )。

A.

 篇条由九章增加到十八章

B.

 改具律为刑名,冠于律首

C.

 正式规定了“八议”条款

D.

 规定了“重罪十条”

【不定项选择题】

案例(四)

背景资料:

   某城市新建下穿隧道,左线长3316m,右线长3200m,隧道最小埋深20m,净空宽度9.64m,

净空高度6.88m,净空面积为58. 16m2,设计车速lOOkm/h,开工日期为2016年7月,2017年7月竣工,上部为既有道路,周边建筑物较多。

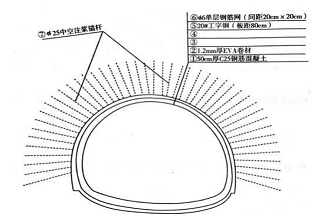

该段隧道复合式衬砌横断面示意图如图所示,采用喷锚网联合支护形式,结合超前小导管作为超前支护措施,二次衬砌采用模筑混凝土,初期支护与二次衬砌之间铺设防水层。在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。2017年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点,但未及时告知作业班组潜在的危险,当日下午发生较大塌方,当场死亡5人,重伤12人。经补报并核实,截止2017年7月4日,确认累计死亡人数达10人。事故发生后,施工单位加强了监控量测。

【不定项选择题】

甲公司为增值税一般纳税人,2020 年发生的有关交易性金融资产业务如下:

(1) 11月1日,甲公司从证券交易所购入A公司发行的公司股票,支付价款16 000 000元(其中包含已宣告但尚未发放的现金股利600 000元),另支付相关交易费用25 000元,取得的增值税专用发票上注明的增值税税额为1 500元。甲公司将其划分为交易性金融资产进行管理和核算。

(2)11月20日,甲公司收到购买价款中包含的已宣告但尚未发放的现金股利600 000元,并存入投资专户。

(3)11月30日,甲公司持有A公司股票的公允价值为

17 100 000元。

(4)12月5日,全部出售A公司股票,售价为18 500 000元,转让该金融商品的增值税税率6%,款项已收到。

要求:根据上述资料,假定甲公司取得的增值税专用发票均已经税务机关认证,不考虑其他因素,分析回答下列小题。(计算结果保留两位小数)

2.根据资料(1)和(2),下列各项中,11月20日甲公司收到A公司现金股利的会计分录正确的是(   )。

A.
借:其他货币资金—存出投资款600 000贷:投资收益 600 000
B.
借:其他货币资金—存出投资款600 000贷:应收股利 600 000
C.
借:银行存款 600 000贷:应收利息 600 000
D.
借:其他货币资金—存出投资款 600 000贷:应收利息 600000
【不定项选择题】

引发该矿滑坡灾害的自然诱发条件是(   )。

A.
松散堆积岩层
B.
大气降水
C.
开采爆破
D.
边坡角超设计
E.
斜坡地形
【不定项选择题】

(二)2019年3月5日,黄某与甲公司签订了为期1年的劳动合同。双方在劳动合同中约定:黄某3月20日上班试用期为2月;公司每月28日支付劳动报酬试用期满后公司为黄某缴纳社会保险费;黄某如提前辞职,需向公司支付违约金1万元。劳动合同签订后,黄某按公司要求于2019年3月15日提前到公司上班,3月28日黄某收到首月工资。因公司没有为其缴纳社会保险费黄某于2019年7月15日辞职,要求公司支付经济补偿。甲公司以劳动合同尚未期满为由拒绝,并要求黄某支付违约金。双方由此发生劳动争议。已知:黄某在甲公司实行标准工时制,其月平均工资为5000元,当地职工上年度月平均工资为5500元。

要求根据上述资料,不考虑其他因素,分析回答下列小题。


【不定项选择题】

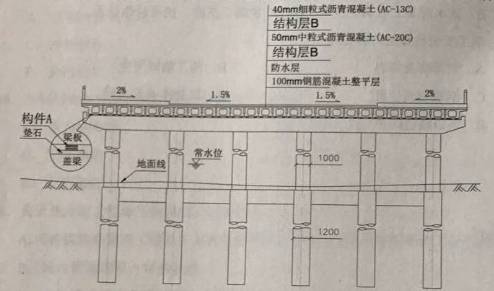

【背景资料】某公司承建一座城市桥梁,该桥上部结构为6×20m简支预制预应力混凝土空心板梁,每跨设置边梁2片,中梁24片;下部结构为盖梁及Φ1000mm圆柱式墩,重力式U型桥台,基础均采用Φ1200mm钢筋混凝土钻孔灌注桩。桥墩构造如图1所示。


图1桥墩构造示意图(单位:mm)

开工前,项目部对该桥划分了相应的分部.分项工程和检验批,作为施工质量检查.验收的基础。划分后的分部(子分部).分项工程及检验批对照表如表1.表1桥梁分部(子分部).分项工程及检验批对照表(节选)

   工程完工后,项目部立即向当地工程质量监督机构申请工程竣工验收,该申请未被受理,此后,项目部按照工程竣工验收规定对工程进行全面检查和整修,确认工程符合竣工验收条件后,重新申请工程竣工验收。

【不定项选择题】

根据以下材料,回答3-5题:

以下是G公司近两年的利润数据,如表1、表2所示

表1:利润表

2015年

(万元)

2016年

(万元)

增长率(%)

2016年同比2015年数值

备注

销售收入

500

600

20.0

600

销售成本

300

375

25.0

360

60%*600

经营费用

150

200

33.3

180

30%*600

经营利润

50

25

-50.0

60

10%*600

表2:同比利润表


2015年(%)

2016年(%)

增长率(%)

2016年同比2015年的数值(%)

销售收入

100.0

100.0

100.0

销售成本

60.0

62.5

2.5

60.0

经营费用

30.0

33.3

3.3

30.0

经营利润

10.0

4.2

-5.8

10.0

【不定项选择题】

【背景资料】
某水库枢纽工程有主坝.副坝.溢洪道.电站及灌溉引水隧洞等建筑物组成,水库总库容5.84×108m3,电站装机容量6.0MW,主坝为粘土心墙土石坝最大坝高90.3米,灌溉引水洞引水流量45m3/s,溢洪道控制段共5孔,每孔净宽15米,程施工过程中发生如下事件:
事件一:为加强工程施工安全生产管理,根据《水利工程施工安全管理导则》(SL721-2015)等有关规定,项目法人组织制定了安全目标管理制度,安全设施“三同时”管理制度等多项安全生产管理制度,并对施工单位安全生产许可证,三类人员安全生产考核合格证及特种作业人员持证上岗等情况进行核查。
事件二:工程开工前,施工单位根据《水电水利工程施工重大危险源辨识及评价导则》(DL/T5274~2012),对各单位工程的重大危险源分别进行了辨识和评价,通过作业条件危险性评价,部分单位工程危险性大小值及事故可能造成的人员伤亡,数量和财产损失情况如下:
主坝:危险性大小值D为240,可能造成10~20人死亡,直接经济损失,2000~3000万元,
副坝:危险性大小值D为120,可能造成1~2人死亡,直接经济损失,200~300万元,
溢洪道:危险性大小值D为270,可能造成3~5人死亡,直接经济损失,300~400万
引水洞:危险性大小值D为540,可能造成1~2人死亡,直接经济损失,1000~1500万元
事件三:电站基坑开挖前,施工单位编制了施工措施计划部分内容如下:
1)施工用电有系统电网接入,现场安装变压器一台;
2)基坑采用明挖施工,开挖深度95米,下部岩石采用爆破作业,规定每次装药量不得大于50kg,雷雨天气禁止爆破作业;
3)电站厂房墩墙采用落地式式钢管脚手架施工,墩墙最大高度26m;
4)混凝土浇筑采用,塔式起重机进行垂直运输,每次混凝土运输量不超过6m3,并要求风力超过7级暂停施工。

【不定项选择题】

【背景资料】

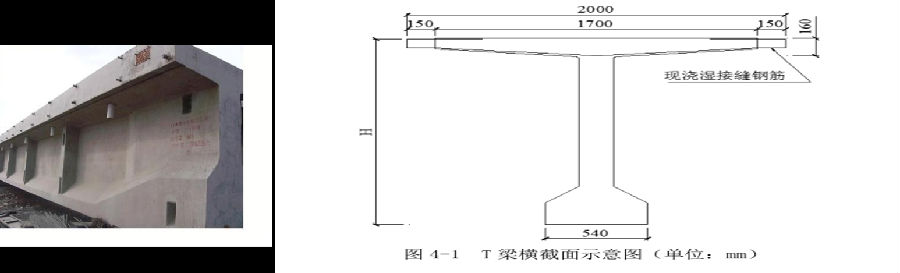

某公司承建一座市政桥梁工程,桥梁上部结构为 9 孔 30m 后张法预应力混凝土 T 梁,桥宽横断面布置 T 梁 12 片,T 梁支座中心线距梁端 600mm,T 梁横截面如图 4-1 所示。

项目部进场后,拟在桥位线路上现有城市次干道旁租地建设 T 梁预制场,平面布置如图 4-2 所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土;(2)预制台座数量按预制工期 120 天.每片梁预制占用台座时间为 10 天配置;(3)在 T 梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度 2m 的支模及作业空间;(4)露天钢材堆场经整平碾压后表面铺砂厚50mm;(5)由于该次干道位于城市郊区,预制场用地范围采用高 1.5m 的松木桩挂网围护。


监理审批预制场建设方案时,指出预制场围护不符合规定。在施工过程中发生了如下事件:
事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆场处于潮湿状态。
事件二:T 梁钢筋绑扎.钢绞线安装.支模等工作完成并检验合格后,项目部开始浇筑 T 梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成
