【不定项选择题】

背景

某铁路线下综合四标,起点里程为DK30+256,终点里程为DK36+300,全长6.044km。主要工程数量为路基土石方146090m3;特大桥1座,长797.32m;中桥1座,长76.82m;隧道1座,长949m;铺砟6150m3。

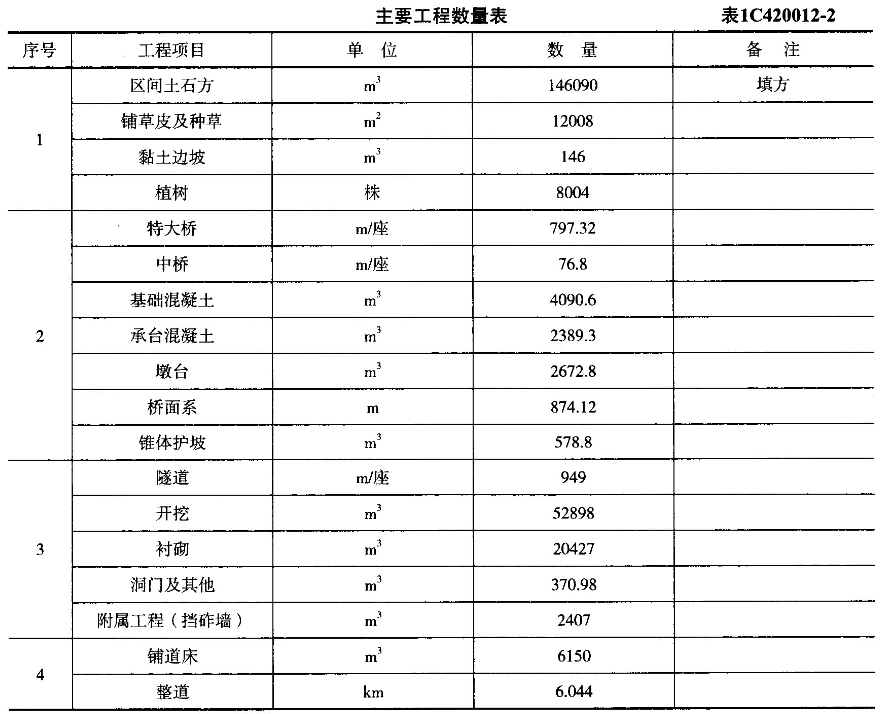

主要工程数量见表1C420012-2。

该项目进行关键人员设置见表1C420012-3

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】A公司承建中水管道工程,全长870m,管径DN600mm。管道出厂自南向北垂直下穿快速路后,沿道路北侧绿地向西排入内湖,管道覆土3.0m~3.2m,管材为碳素钢管,防腐层在工厂内施作施工图设计建议:长38下穿快速路的管段采用机械顶管法施工混凝土套管;其余管段全部采用开凿法施工。施工区域土质较好,开挖土方可用于沟槽回填,施工时可不考虑地下水影响。依据合同约定,A司将顶管施工分包给B专业公司。开槽段施工从西向东采用流水作业。
   施工过程发生如下事件:
   事件一,质量员发现个别管段沟槽胸腔回填存在采用推土机从沟槽一侧推土入槽不当施工现象,立责令施工队停工整改。
   事件二,由于发现顶管施工范围内有不明管线,B公司项目部征得A公司项目负责人同意,拟改用人工顶管万法施工混凝土套管。
   事件三,质量安全监督部门例行检查时,发现顶管坑内电缆破磨损较多,存在严重安全隐患,对A公司和建设单位进行通报批评;A公司对B公司处以罚款。
   事件四,受局部拆迁影响,开槽施工段出现进度滞后局面,项目部拟采用调整工作关系的方法控制施工进度。

【不定项选择题】

【背景资料】

某公司中标新建一座城市桥梁,该桥由主桥、南引桥、北引桥组成。该桥桥跨布置为(40m×3)×5+(118m+246m+118m)+(40m×3)×5,采用东、西两幅分离式结构,单幅桥宽W为11.5m,两幅桥间的中央分隔带宽1.5m。

主桥上部结构为钢箱梁斜拉桥;引桥上部结构为40m 装配式后张法预应力混凝土 T梁,每跨的相邻两片T梁之间用5片中横隔板和2片端横隔板连接,引桥单幅横断面图如图3所示。该引桥上部结构拟采用双导梁架桥机或跨墩龙门吊进行T梁架设。

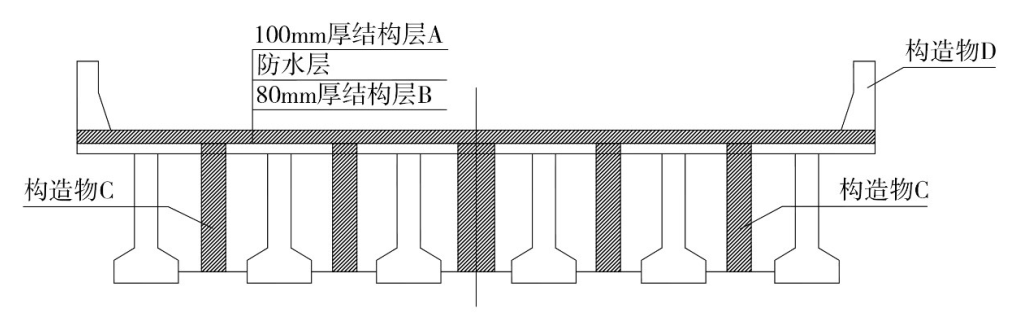

图3 引桥单幅横断面图

该桥梁主桥所跨水域运输条件良好,河道上下游能通行的最近桥梁在10km之外,引桥均处于农田富水地带,征地困难。

该桥下部结构采用肋板式桥台,桩柱式桥墩,钻孔灌注桩基础。其中引桥和主桥过渡墩为摩擦桩,桩径1.5m,桩长在 41m至45m 之间;主桥主墩为端承桩群桩,桩径为 1.8m,桩长在55m至58m之间,设计要求每根端承桩嵌入硬质岩层深度为8m。施工现场有长螺旋钻、旋挖钻、冲击钻、静力压桩机等桩基施工设备可供选择。主墩所在水域年常水位高程66.0m,年最高水位高程67.5m,年最低水位高程64.3m。主墩承台采用围堰施工,施工工序包括:①封底;②绑扎钢筋;③施作围堰;④浇筑混凝土;⑤抽水;⑥凿除桩头。


【不定项选择题】

商法中的企业维持原则具体体现在 ( ) 方面。

A.

 企业主体地位的维持

B.

 资本充实规则

C.

 盈利分配规则

D.

 企业重整规则

【不定项选择题】

背景材料
某工程公司接到一个接入网新装工程,共要安装开通调测16台MDU,还要负责局端和光分侧跳纤。在安装设备时发现有1台设备的业务板灯亮的不正。跳纤时发现有2台设备的路由端口被占用。在现场拨测是发现大量端口有杂音。

【不定项选择题】

【背景资料】A煤矿采用一对主副立井方式开拓。该主副井井筒均在同一工业广场内,某施工单位承担了该主井井筒施工项目。主井井筒净直径5m,深度650m。副井井筒净直径6m,深度610m。项目经理计划采用JKZ-2.8专用凿井提升机配一个3m³吊桶提升和1台JK2.5提升机配2m³吊桶提升,以加大提升能力、并配2台HZ-6型中心回转抓岩机出渣,选用风动水泵配合吊桶排水。
该井筒在基岩段共穿过两个含水层,厚度分别为15m和30m,相隔30m,两个含水层最大涌水量均为40m³/h。施工单位在没有采取有效措施的情况下进行了混凝土浇筑。脱模后发现井壁质量蜂窝麻面严重,井筒一侧半径偏差达到-20mm。
表土段地下水流速10m/d,但由于表土层较厚,仍决定采用冻结法施工,为提高工作效率,采用主、副井同时开工的施工顺序。
该井筒竣工后井筒涌水量达15m³/h,其中冻结表土段井壁有较为明显的漏水现象,遂决定对表土段进行壁后注浆堵水。

【不定项选择题】

E矿业有限责任公司的508采场采用有底柱浅孔留矿法采矿,南北两个人行天井间距离90m,采场工作面全长82m。采场上部中段巷道未拉到对应位置,没有开凿采场中央回风天井,采场南部接有局扇风筒但是未接到位,未形成有效的通风。由于连年亏损,矿井未配备具有矿用产品安全标志的便携式气体检测报警仪,入井人员携带的自救器数量也不能满足要求。
2019年3月10日6时20分左右,二工区508采场早班爆破致工作面9~10号漏斗之间被爆堆堵死。中班无人作业,18时40分,507采场放矿工周某、陈某等6人进班平场、放矿,约19时15分到达508采场。周某、陈某和安全员雷某从北边上采场察看矿堆情况和处理松石。司机喻某和倒矿工屈某先拉一车矿石倒到天井,放矿工廖某则在掌子面等候。喻某、屈某回到掌子面后,未见到廖某等4人,刚好附近398采场采矿工黄某、杨某拉矿石到508采场附近,喻某、屈某叫上杨某、黄某二人一起去采场察看情况,发现廖某等4人已中毒,于是立即进行救援,由于施救措施不当,导致8人全部中毒窒息死亡。
根据以上场景,回答下列问题(共26分):

【不定项选择题】

   前些年,小张辞去了城里的工作,回家乡的镇上当了一名快递员。下面是他讲的“三农”新故事:
  前些年,快递公司刚进这个镇时,全镇每天收发的包裹只有几十个。到村里送快递,碰到下雨天,三轮车陷入泥里,经常要下来推车,送完快递回来,鞋子上总会沾上半斤烂泥巴。那时挺后悔把城里的工作辞了,感觉很失落。
  这几年大家的生活水平上去了,网购的人越来越多,我的业务也好了起来。特别是前年,镇上的快递公司联合农林服务中心、电商协会给大伙上起了包装技术培训课,现在咱这里的瓜果蔬菜都用上了真空包装、低温保鲜技术,快递公司也更乐意接这种订单。有了销路,家里种的就不愁卖了。
  比如说吧,咱这里的枇杷很有名。以前,乡亲们摘回枇杷后,要乘两个多小时的公交车到几十公里外的城里火车站广场叫卖。那时,品质优良的枇杷也卖不上好价钱,有时连本钱都挣不回来。如今,镇里的枇杷大部分是通过电商平台销售的。每到枇杷采摘季,镇里的文化广场就会成为快递员的临时收揽点,乡亲们排着队邮寄,场面好不热闹。
  现在咱镇里的电商差不多有500多户了。去年镇里投资建了个农产品电子商务产业园,把大家拧在一块闯市场,今年镇上的生意就更好了。加上上个月新开的那家快递公司,我们镇里已经有了4家快递公司。
  如今大家腰包里有了钱,心气足了。我同事杨大哥这几年靠送快递,摘了帽,主动要求退出了低保。大伙对生活也讲究了起来,希望村子能漂亮些、路能好走些,闲时有地儿跳跳舞、下下棋。这不,政府投了很多钱搞建设,镇里几个大的村子,都通上了柏油路,路边装上了太阳能路灯,现在我们送快递方便多了。镇边上,搞旅游的那个村子,街两旁不仅修了排水沟、统一摆上了垃圾箱,还把老百姓的房子都整了整,青瓦白墙的,远远看,像画里似的。
  最近从城里回来的人,越来越多。要么像咱一样,做做快递,或者在镇里的企业打打工;要么回家接班,种点养点啥,通过快递卖出去,不比打工挣得少,还图个自在。原来乡下的钱往城里跑,现在城里的钱开始喜欢往村子里跑。城里人来我们这投资的越来越多,要么开工厂、搞农产品加工,要么办民宿、搞乡村旅游。
  和刚回来那会儿比,我现在心里踏实多了。上个月和爱人商量,打算承包村西头一块撂荒的地,再把周边几家的田一起租过来,像村里老李他们一样,也办个家庭农场。我想只要好好干,生活会越来越好的!


【不定项选择题】

(五)李某从朋友处借来一辆汽车,因怕车出问题,故去办理保险。在保险公司职员询问汽车状况时,李某并未如实回答。

根据案例九回答(1)~(3)题。

【不定项选择题】

【背景资料】
某施工单位承担了一项直埋光缆线路工程,光缆主要沿国道边的水田敷设,沿途与其他地下管线有多处交越。为避免交越施工时损坏原有管线,项目部详细了解各交越处具体情况并制定了安全防护措施,联系管线产权单位,说明情况并希望产权单位能安排人员现场配合。
施工中,光缆在穿越一处经济作物地段时施工受阻,经监理工程师同意,施工单位对路由走向进行了部分调整,涉及路由变更长度约700m。
当其中一个中继段完成施工后,发现光缆对地绝缘电阻普遍不合格。经分析判断并检查验证,是接头盒密封不严导致进水或潮气所致,密封不合格项统计见表1。
不合格项统计表

接续人员整改后,该中继段26盘直埋光缆(单盘盘长2km)金属护套对地绝缘性能状况统计如下:
2MQ<实测值<5MQ:2盘处
5MQ<实测值<10MQ:2盘
10MQ<实测值<100MQ:6盘
100MQ<实测值<500MQ:16盘

【不定项选择题】

【背景材料】
某设备安装工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。项目经理提出要准备不同详细程度的工作分解计划,并按不同的时间点汇报工作进度情况。

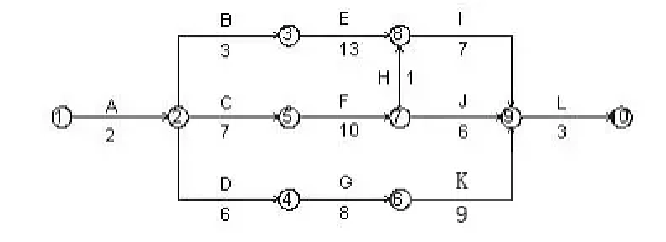

因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。
项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。
项目经理二次审査发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间优化施工进度安排以节约设备租赁成本。
