【不定项选择题】

某企业新建办公楼工程,地下一层,地上十六层,建筑高度55m,地下建筑面积3000 m²,总建筑面 积21000 m²,现浇混凝土框架结构。一层大厅高12m,长32m,大厅处有3道后张预应力混凝土梁。 合同约定:“工程开工时间为2016年7月1日,竣工日期为2017年10月31日。总工期488天;冬 期停工35天,弱电、幕墙工程由专业分包单位施工”。总包单位与幕墙单位签订了专业分包合同。

 总承包单位在施工现场安装了一台塔吊用于垂直运输。在结构、外墙装修施工时,采用落地双排 扣件式钢管脚手架。脚手架搭设过程中,施工单位相关部门对项目安全进行检查,发现外脚手架存在 安全隐患,责令项目部立即整改。

 大厅后张预应力混凝土梁浇筑完成25天后,生产经理凭经验判定混凝土强度已达到设计要求, 随即安排作业人员拆除了梁底模板并准备进行预应力张拉。

 结构施工期间,项目有200人参与施工,项目部组建了10人的义务消防队。楼层内配备了消防 箱,消防箱内消防水龙带长度达20m;在1300 m²的临时搭建设施内,配备了10只10L的灭火器。 外墙装饰完成后,施工单位安排工人拆除外脚手架。在拆除过程中,上部钢管意外坠落击中下部 施工人员,造成1名工人死亡。


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】

某高速公路特大桥为变截面预应力混凝土连续刚构桥,其桥跨布置为70m+4X120m+70m。主梁采用箱形截面,墩身为空心墩,墩高50~75m。桥墩采用群桩基础,平均桩长约60m(见示意图)。

施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。

3#桥墩在施工到40m高度时,作业人员为了方便施工,自己拆除了部分安全防护设施。另有作业人员携带加工好的部分箍筋乘电梯到墩顶施工。

【不定项选择题】

【背景资料】 某新建矿井设计年生产能力为120万吨,采用立井开拓方式。该矿井主井井深700m,建设单位在招标文件中提供的地质资料预测:在井深300~310m需穿过K含水岩层,预计涌水量35m³/h左右。某施工单位中标该工程,与建设单位签订了固定总价合同。由二级矿业工程注册建造师王某担任项目经理。
2013年2月10日,井筒施工至305m,未揭露到K含水岩层,施工单位认为建设单位提供的地质资料有误,继续组织施工。
2月14日,当井筒施工至312m时,工作面发生突水事故(后证实揭露到K含水岩层),涌水量达40m³/h,事故造成3名工人重伤,井筒被淹40m。事故发生后,施工单位按照施工组织设计要求紧急安装排水设施进行排水。经建设单位同意,该段采用了工作面注浆治水措施,安全通过了K含水岩层。经统计:突水事故造成直接经济损失30万元,影响工期10d;工作面注浆发生费用50万元,影响工期25d。施工单位对此向建设单位提出工期和费用索赔。

【不定项选择题】

根据资料(1),下列各项中,F非专利技术达到预定用途时的会计处理正确的是()。


A.
贷记“研发支出一资本化支出”科目960000元
B.
借记“管理费用”科目374400元
C.
借记“无形资产”科目960000元
D.
借记“无形资产”科目470400元
【不定项选择题】

一、巴塞尔协议Ⅲ确立了银行资本监管的新标准和新高度,不仅重新定义了资本,从严确定了资本扣除项,而且大幅度提高了资本要求,同时建立了逆周期资本监管机制。我国银行监管机构出台的《商业银行资本管理办法(试行)》,参考了巴塞尔协议Ⅲ的规定,建立起了分层次的资本充足率监管要求。

【不定项选择题】

某建设单位新建一工业项目,经招标,机电工程由具备机电工程总承包一级资格的A安装工程公司总承包。其中,车间内的消防工程、锅炉房工程、变电所工程由建设单位直接发包给具有专业资质的B公司。合同规定,施工现场管理由A公司总负责,工程项目主材由A公司提供,工程设备由建设单位指定厂家,A公司负责采购并与制造厂商签订合同。A、B两个公司都分别组建了项目部。
在施工过程中发生如下事件:
事件一:监理公司发现B公司在锅炉安装施工前,没有办理书面告知手续就进行施工,施工作业人员没有持证上岗,便指令B公司停工。
事件二:由于A公司采购的变压器延期1个月到现场,致使B公司发生窝工和停工,造成经济损失,B公司向A公司提出索赔。
事件三:消防工程验收时,B施工单位提交的有关验收技术资料不完整,住房和城乡建设主管部门不予验收。消防工程竣工后,建设单位向住房和城乡建设主管部门提交工程消防验收申请,填写《建筑工程消防验收中报表》,要求住房和城乡建设主管部门进行消防验收并投入使用,但住房和城乡建设主管部门不受理。
事件四:由于B公司在安装蒸汽管道的补偿器不符合要求,监理公司不予验收。

【不定项选择题】

【背景资料】某工程项目、地上15~18层,地下2层,钢筋混凝土剪力墙结构,总建筑面积57000m。施工单位中标后成立项目经理部组织施工。项目经理部计划施工组织方式采用流水施工,根据劳动力储备和工程结构特点确定流水施工的工艺参数、时间参数和空间参数,如空间参数中的施工段、施工层划分等,合理配置了组织和资源,编制项目双代号网络计划如图3-1。

项目经理部上报了施工组织设计,其中:施工总平面图设计要点包括了设置大门,布置塔吊、施工升降机,布置临时房屋、水、电和其他动力设施等。布置施升降机时,考虑导轨架的附墙位置和距离等现场条件和因素。公司技术部门]在审核时指出施工总平面图设计要不全,施工升降机布置条件和因素考虑不足,要求补充完善项目经理部在工程施工到第8月底时,对施工进度进行了检查,工程进展状态如图3-1中前锋线所示。工程部门根据检查分析情况,调整措施后重新绘制了从第9月开始到工程结束的双代号网络计划,部分内容如图3-2。

主体结构完成后,项目部为结构验收做了以下准备工作:
(1)将所有模板拆除并清理干净;
(2)工程技术资料整理、整改完成。
(3)完成了合同图纸和洽商所有内容;
(4)各类管道预埋完成,位置尺寸准确相应测试完成;
(5)各类整改通知已完成,并形成整改报告。项目部认为达到了验收条件,向监理单位申请组织结构验收,并决定由项目技术负责人、相关部门经理和工长参加。监理工程师认为存在验收条件不具备、参与验收人员不全等问题要求完善验收条件。

【不定项选择题】

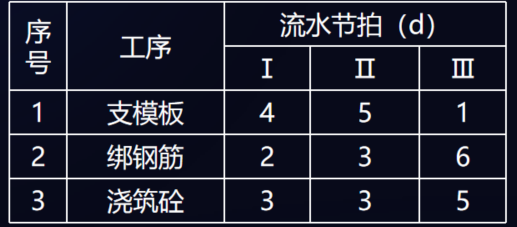

某拟建工程,在顶板施工时划分为三个施工段来组织流水施工,分别包括支模板、绑钢筋、建筑混凝土三个工序。其流水施工参数如下表:


【不定项选择题】

【背景资料】

某新建别墅群项目,总建筑面积45000㎡,各幢别墅均为地下1层,地上3层,砖混结构。某施工总承包单位项目部按憧编制了单幢工程施工进度计划。某计划工期为180d,施工进度计划见图1。现场监理工程师在审核该进度计划后,要求施工单位制定进度计划,以确保该幢工程在计划日历天内竣工。



该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。

表一:赶工参数表



项目部对地下室M5水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%:防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面应提浆压光并及时进行保湿养护7天。

监理工程师对室内装饰装修工程检查验收后,要求在装饰装修完工后第5天进行TVOC等室内环境污染物浓度检测。项目部对检测时间提出异议。


【不定项选择题】

【背景资料】
建设单位对一机电安装工程工程进行公开招标,工程内容涵盖通风空调、建筑电气、建筑管道、建筑智能化等工程。A单位最终竞标成功。
A单位在接地体施工结束后,及时测量了电气设备的独立接地体和共用接地体的接地电阻,均符合要求,等电位也按照规范要求进行了连接。
建筑管道施工完毕,施工单位针对不同的管道系统,分别进行了试验。由于工程所在地有一条重要的河流通过,所以A单位施工过程严格执行环保相关规定,保护了河流,使其不受污染。
各项工作完成后,A单位严格执行三检制度,合格后,报监理单位组织验收,顺利通过。

【不定项选择题】

【背景材料】
2001年4月26日,某桥梁施工现场发生一起脚手架坍塌事故,造成7人死亡、1人重伤的重大事故,直接经济损失80万元。
事故经过如下:4月26日8时40分,8名工人在脚手架平台面上东北角拆卸成捆杠杆时,产生动荷,东北角一侧脚手架弯曲变形产生坍塌,8人坠落,其中7人死亡,1人重伤。
经分析,事故原因如下:经调查认定,这是一起违章指挥、违章作业造成人员伤亡的重大责任事故,造成该事故的原因是:
1)直接原因
(1)违章指挥吊装作业。某施工单位为了赶进度,在脚手架存在严重安全问题的情况下,违章指挥吊装作业,将约为40t的杆件集中堆放在约30m2的平台上,造成脚手架因局部负荷超载失稳而坍塌。
(2)脚手架存在严重缺陷。某脚手架安装公司搭设的脚手架没有施工设计图纸,未按规定搭设,严重违反了国家强制性标准和有关规程的规定。该脚手架没有剪刀撑,没有与周围的建筑物可靠拉接,存在严重安全隐患,在尚未完工验收的情况下就开始启用。
2)间接原因
监理公司未能严格遵守监理规范。某监理公司未能严格遵守监理规范的要求,未对某施工单位提供的施工组织设计认真审查研究;未按监理规范的规定,对脚手架搭设施工进行旁站、巡视、平行监理;在脚手架存在严重安全隐患并且未验收的情况下,对两次违章使用未予制止,致使最后一次使用发生了事故,没有尽到监理单位应尽的职责,是造成这起事故的重要原因。
