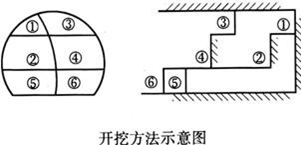

【背景资料】某施工单位承建客运专线某黄土隧道工程。该工程为单洞双线隧道,全长4300m,起止里程为DK126+000~DK130+300。隧道围岩级别以IV、V级为主,DK127+500~DK127+900段局部有地下水。全隧按进、出口两个工区组织施工。该隧道V级围岩地段采用开挖方法示意图所示的开挖方法施工,施工工艺详见施工工艺流程图。施工中发生以下事件:4月2日上午7时,施工人员开始对DK127+512~DK127+522段仰拱进行施工。

施工内容包括:挖掘机开挖、基坑抽水、补打边墙锁脚锚杆、钢拱架架设、喷射混凝土等作业。当日下午4时在喷射混凝土作业时,安全员发现拱部初期支护混凝土开裂、掉块,钢拱架变形,立即通知现场人员撤离。10分钟后该段发生坍塌,未造成人员伤亡。



应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

背景资料:

某施工单位中标了某市地铁项目的一个标段,施工内容包括一个车站和1km的区间隧道,站台形式为岛式站台。车站附近地面建筑物较多,场地有限,所以设计采用明挖有围护结构施工方法,车站基坑开挖断面图如图1-1所示,采用地下连续墙围护结构,设置三道内支撑,第一道为钢筋混凝土支撑,第二道为钢管支撑,第三道为钢管支撑。地面标高为20.50m,地下水位位于10.50m处。区间隧道施工采用浅埋暗挖法施工。

项目部进场后,根据施工图纸和现场实际情况编制了施工组织设计,并按照规定流程审批完成,施工过程中发生了以下事件:

事件一:基坑开挖过程中,加强对围护结构及周围环境的监测。

事件二:隧道开挖形式采用台阶开挖法,两个施工队从两个方向相向开挖。隧道衬砌采用复合式衬砌,衬砌结构由初期支护、防水层和二次衬砌组成,防水层由塑料防水板和缓冲层组成。


【不定项选择题】

认知领域的教学目标分为知识、领会、接受、应用、综合五个层次,形成由低到高的阶梯。()

A.
B.
【不定项选择题】

下列表述正确的是(      )。

A.

国务院有权制定地方性法规

B.

国务院制定的规范性文件都是行政法规

C.

行政法规的制定机关是国务院

D.

国务院制定的规范性文件都是行政规章

【不定项选择题】

【背景资料】

   A公司中标长3km的天然气钢质管道工程,DN300mm,设计压力0.4MPa,采用明开槽法施工。

   项目部拟定的燃气管道施工程序如下:

   沟槽开挖→管道安装、焊接→a→管道吹扫→b实验→回填土至管顶上方0.5m→c 实验→焊口防腐→敷设d→土至设计标高。

   在项目实施过程中,发生了如下事件:

   事件一:A公司提取中标价的5%作为管理费后把工程报给B公司,B公司组建项目部后以A公司的名义组织施工。

   事件二:沟槽清底时,质量检查人员发现局部有超挖,最深达15cm,且槽底土体含水量较高。

   工程施工完成并达到下列基本条件后,建设单位组织了竣工验收:①施工单位已完成工程设计和合同约定的各项内容;②监理单位出具工程质量评估报告;③设计单位出具工程质量检查报告:④工程质量检验合格,检验记录完整;⑤已按合同约定支付工程款。

【不定项选择题】

【背景资料】某航道整治工程通过整治达到内河五级航道标准,整治工程主要建筑物为砂枕坝体丁坝及干砌石斜坡护岸。丁坝位于河道凹岸,该段河床质为中粗砂,河床宽浅,航道弯曲,此处的丁坝群主要起到保护岸滩,调整水流、束水归槽的作用。丁坝砂枕坝体每层砂袋厚0.6m,垂直坝轴线方向下层砂袋比上层砂袋宽2m,坝身面宽2m,边坡1:1.5,坝头面宽3m,向河边坡1:3。

【不定项选择题】

某采石场开采地点距国道大桥16.7m,1987年采石场由村办企业转为乡镇企业,王某某承包经营该场,破碎车间由李某某承包作为负责人兼安全员。
1989年7月,由于该采石场在出事故地点的开采处已经形成明显伞檐,王某某发现李某某在原开采点和出事地点两处之间进行开采,就通知李某某停采,李某某拒不执行,王某某认为李某已承包,没有强行制止。1989年8月中旬,在出事地点发生过1次坍塌事故(没有伤人),出现了明显的事故预兆,王某某再次指出出事地点不安全,让李某某转移到别处开采,但李某某不听指挥继续开采。1989年8月29日下午上班后,李某某将18名生产人员安排在此处从下部掏采。16时15分进行爆破后,在未检查清理爆破现场的情况下,李某某就令工人开始生产作业,此时工地左上方伞檐岩中一块弧长22.5m,约50m³的岩石突然脱落,造成10人死亡,重伤4人,轻伤4人,直接经济损失高达10万余元。
根据以上场景,回答下列问题:

【不定项选择题】

案例2:
背景资料:某施工单位承担了一项架空光缆线路工程,设有甲、乙、丙三个中继段。项目部根据具体情况进行了工作分解,估算了各工作的持续时间,确定了各工作之间的逻辑关系,编制了工作逻辑关系及持续时间表 (见表4),并据此绘制了进度计划网络图。图4给出了部分进度计划网络图。


施工过程中,因设计不合理引起光缆路由变更,造成“架设乙段光缆”推迟2天完工。“乙段接续”工作进行中,因熔接机故障停工4天。由于工作量估计不准确,“架设丙段光缆”的持续时间比计划缩短了1天,“甲段接续”、“安装杆路标牌”的持续时间分别增加1天。
问题:

【不定项选择题】

甲化妆品公司当月销售及受托加工业务涉及的下列税务处理中,正确的是 ( )。

A.

 与乙公司签订的买卖合同印花税计税依据 = 3000×1000=3000000 (元)

B.

 销售及受托加工业务当月增值税销售额 =(2000+300)×1000+500×1700+63750=3213750 (元)

C.

 与丙公司签订的买卖合同印花税计税依据 = 500×1700=850000 (元)

D.

 与丁商贸公司签订的承揽合同印花税计税依据 = 212500+63750=276250 (元)

【不定项选择题】

实质教育论认为教育的主要目的是发展学生的智力而不是获得知识。()

A.
B.
【不定项选择题】

【背景资料】

某新建写字楼工程,建筑面积为66000m2,地下2层,地上18层,钢筋混凝土框架一剪力墙结构,基础形式为筏板基础,地下防水等级为一级,屋面防水等级为二级,室内隔墙及外部填充墙为加气混凝土砌块,其中幕墙工程为建设单位分包工程,总工期为2年,合同规定总承包单位应向业主移交4套竣工资料。施工过程中发生了如下事件:

事件一:幕墙工程在防雷构造施工时直接在涂有镀膜层的构件上进行防雷连接,钢构件涂防锈油漆后进行防雷连接。幕墙工程防雷施工均符合国家相关标准的要求。

事件二:在填充墙砌筑时,部分水泥是五个月前进场的,砌块堆置高度按规定不超过3m。填充墙与承重主体结构间的空(缝)陳在填充墙砌筑7d后进行。

事件三:主体结构工程完工后,总监理工程师组织了分部工程的验收,结论合格。

事件四:施工单位施工到二层框架柱钢筋绑扎时,建设单位书面通知将二层及以上各层由原设计层高4.0m变更为4.80m,当日施工单位停工。25d后建设单位才提供正式变更图纸,工程恢复施工。

复工当日施工单位立即提出停、窝工损失60万元和顺延工期25d的书面报告及相关索赔资料,但甲方收到后始终未予答复。
