【不定项选择题】

【背景资料】
某集团公司中标新建普速电气化铁路综合第一标段,主要项目内容有:路基、桥涵、隧道、轨道、电力、电力牵引供电、通信、信号、房建工程以及相应的大临及辅助工程。

该标段起止里程为DK00+000~DK27+600,其中DK20+000~DK2 7+600段线下工程纵断面如图4所示,主要工程内容如下:
路基工程总长度3820m,挖方量为80万m3,填方量为5 5万m3
桥梁1座,上部结构为5-32m简支箱梁,采用原桥位支架现浇。
单洞双线隧道1厘,长度为3600m,最大埋深约230m,洞身围岩主要为Ⅲ、Ⅳ级灰岩 设计涌水量为50m3/h,Ⅲ级围岩地段采取上下两台阶法施工,Ⅳ级围岩地段采取三台阶法施工。该隧道为全线控制性工程,采用进口和出口两个作业面掘进。
施工过程中发生以下事件:
事件1:项目经理部编制了DK20+000~DK23+820段路基土石方施工方案,初步安排两个作业面施工,配备相应的施工班组及机械设备,每天工作时间为8ho通过计算,路基土石方工程可在10个月内完成。
事件2:质检人员现场检查箱梁施工时,发现存在以下问题:
(1)在桥梁外侧空地上进行钢筋切割、弯制和焊接;
(2)乙炔气罐与氧气罐并列存放,距离钢筋焊接点不足3m;
(3)首层碗扣式支架立杆长度相同。
事件3:隧道出口段施工至DK27+235掌子面处,突发涌水,涌水量约1800m3/h,逐渐衰减后稳定至200m3/h左右。设计单位对掌子面前方的地质情况进行了补勘,查明DK27+110~DK27+235段地质情况是:岩体较破碎,节理较发育;地下水主要为岩溶水,较发育;判定围岩级别为V级。
事件4:在牵引变电工程施工中,设备到场后,项目经理部邀请集团公司、设计单位、监理单位到现场参加验收;变压器、断路器等设备安装后,监理单位对设备的电气性能进行了验收测试,并出具质检报告。
事件5:接触网作业车停放在某车站,车况良好,线路铺轨已经完成,该车站设有行车临时调度指挥中心。项目经理部为确保接触网作业车的行车安全,编制了施工安全管理措施,部分内容有:作业队提前申报日施工计划;接触网作业车按批复的日施工计划在区间行驶;接触网作业车推动平板车运行时,必须配置行车引导员;接触网作业车在区间作业时必须设现场防员。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

(二)保险规划

身在武汉的兰先生今年38岁,至今未婚,在一家投资银行工作,收入颇丰,拥有一处无贷款的房产,价值100万元,同时兰先生拥有一张保险金额为50万元的20年定期寿险和一张保额为30万元的重大疾病保险,此外拥有若干投资产品。由于担心自己的保险保障不够全面,兰先生找到金融理财师,咨询保险规划。

【不定项选择题】

【背景资料】
某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同,乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑开挖土方量为4500m3,假设土方开挖清单综合单价为4.2元/m3,措施费、税金等综合费率为清单综合单价的20%。该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为1m3的反铲挖土机施工(租赁费450元/台班)。甲、乙双方合同约定5月11日开工,5月20日完工。在实际施工中发生如下事件:
事件一:因租赁的挖土机大修,晚开工2d,造成人员窝工10个工日;
事件二:基坑开挖后,因遇软土层,接到监理工程师5月l5日停工的指令,进行地质复查,配合用工15个工日;
事件三:5月19日接到监理工程师于5月20日复工的命令.同时提出基坑开挖深度加深2m的设计变更通知单,由此增加土方开挖量900m;
事件四:5月20日~5月22日,因下罕见的大雨迫使基坑开挖暂停,造成人员窝工10个工日;
事件五:5月23日用30个工日修复冲坏的永久道路,5月24日恢复挖掘工作,最终基坑于5月30日挖坑完毕。

【不定项选择题】

C矿业公司将井下的辅助运输和材料回收工作承包给了D公司。2016年1月19日10时,外包队伍8人在班长周某的带领下,乘坐两辆矿车由东斜井入井,主要任务是将井下三轮运输车辆装运至材料车,并提升出井。
按照该矿通常做法,采用两个矿车托架分前后将三轮运输车辆装上,采用铁丝分别将车辆前轮和后轮绑扎,提升时为避免车辆失稳,周某特安排两人乘提升车辆出井。车辆提升大约300m后,由于钢丝绳提升重量过轻引起滚筒出现松绳现象,车辆上的王某发现该种情况后指挥提升机操作作业人员继续提升,从而钢丝绳回弹后将三轮车辆与托架绑扎钢丝崩断,车上两人发现情况不妙,直接从车上跳下,但由于跑车速度较快,致使井底装车人员躲避不及而被撞死。事故造成4人死亡,3人受伤。
 事故调查发现,该东斜井虽然设置了一坡三挡等安全设施,但斜井中未设置安全设施,导致跑车后车辆速度越来越快。
 根据以上场景,回答下列问题(共22分):

【不定项选择题】

甲公司对投资性房地产采用公允价值模式进行后续计量,2020年与A办公楼相关的交易或事项如下:
资料一,2020年1月1日,甲公司以银行存款12000万元购入A办公楼,并于当日出租给乙公司使用,且已办妥相关手续,租期2年,500万元/年,租金每半年收一次。
资料二,2020年6月30日,甲公司收到首期租金250万元,并存入银行,当日,该办公楼公允价值为11800万元。
资料三:2020年9月20日,甲公司出售了该办公楼,价款为12500万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用“万元”表示)
(4)下列关于出售办公楼的处理表述正确的有(  )

A.
贷记“营业外收入”12 500万元
B.
贷记“主营业务收入”12500万元
C.
贷记“其他业务收入”12 500万元
D.
借记“其他业务成本”11800万元
【不定项选择题】

【背景资料】

某新建办公楼,地下一层,筏板基础,地上十二层,框架剪力墙结构。筏板基础混凝土强度等级C30,抗渗等级P6,总方量1980m3,由某商品混凝土搅拌站供应,一次性连续浇筑。在施工现场内设置了钢筋加工区。

在合同履行过程中,发生了下列事件:

事件一:由于建设单位提供的高程基准点A点(高程HA为75.141m)离基坑较远,项目技术负责人要求将高程控制点引测至临近基坑的B点。技术人员在两点间架设水准仪,A点立尺读数a为1.441m,B点立尺读数b为3.521m。

事件二:在筏板基础混凝土浇筑期间,试验人员随机选择了一辆处于等候状态的混凝土运输车放料取样,并留置了一组标准养护抗压试件(3个)和一组标准养护抗渗试件 (3个)。

事件三:框架柱箍筋采用Φ8盘圆钢筋冷拉调直后制作,经测算,其中KZ1的箍筋每套下料长度为2350mm。

事件四:在工程竣工验收合格并交付使用一年后,屋面出现多处渗漏,建设单位通知施工单位立即进行免费维修。施工单位接到维修通知24小时后,以已通过竣工验收为由不到现场,并拒绝免费维修。经鉴定,该渗漏问题因施工质量缺陷所致。建设单位另行委托其他单位进行修理。

【不定项选择题】

(三)甲公司为增值税一般纳税人,商品销售业务适用的增值税税率为13%, 2021年发生如下 相关经济业务:
(1)1月2日,向乙公司销售A商品一批,开具的增值税专用发票上注明价款为200万 元,该批商品实际成本为160万元,甲公司以银行存款支付应由其负担的A商品运 杂费1.2万元,乙公司于当日收到该批商品并验收入库,款项尚未收到。
(2)1月10日 ,向丙公司销售B商品一批,开具的增值税专用发票上注明价款为100万 元,该批商品实际成本为70万元,丙公司于当日取得该商品的控制权。2月1日收 到B商品销售款项及增值税税额。
(3)2月10日 ,乙公司发现A商品外观上存在瑕疵,但基本上不影响使用,要求甲公 司在价格上给予10%的折让。甲公司同意价格折让,并按规定向乙公司开具了增值税专用发票(红字)。
(4)2月20日,丙公司发现部分B商品质量出现严重问题,将该批商品的50%退回给 甲公司,甲公司同意退货,于退货当日支付退货款,并按规定向丙公司开具了增值 税专用发票(红字)。
(5)3月10日,甲公司与丁公司签订委托代销合同,甲公司委托丁公司销售C商品500 件,C商品已经发出,每件商品成本为680元。合同约定丁公司应按每件1000元对外销售,甲公司按不含增值税的销售价格的5%向丁公司支付手续费。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
根据资料(2)和(4),下列各项中,甲公司发生销售退回业务相关会计处理表述正确的是( )。

A.
冲减主营业务收入50万元
B.
冲减增值税销项税额6. 5万元
C.
冲减主营业务成本35万元
D.
减少银行存款56. 5万元
【不定项选择题】

刑事诉讼法的法律渊源包括(        )。

A.

《中华人民共和国宪法》

B.

《中华人民共和国警察法》

C.

我国缔结或批准的国际条约

D.

《最高人民法院关于适用〈中华人民共和国刑事诉讼法〉的解释》

【不定项选择题】

【背景资料】A公司承接了山区某一级公路某标段路基工程施工,设计起止桩号K1+800~K21+480;此地区地形.地质复杂,水田、河塘分布广泛;软土地基,高填深挖,工程量大;有3处深路堑,K14+330~K14+510左侧,长度180m,平均高度22m;K18+240~K18+530左侧,长度390m,平均高度30.7m,岩质路堑;K20+820~K20+920右侧,长度100m,平均高度21.4m。施工单位开工前开展了安全风险评估,施工中遵循安全、环保、经济、便利的设计理念,合理放坡、加固适度、尽量做到土石填挖平衡,开挖士方量按照纵向调运调配土方,借土单价16元/m3;远运运费单价2.5元/m3.km;免费运距1km。
制定详细的施工工艺流程和质量控制要求,施工过程部分事件摘要如下
事件1:根据土方调配和施工顺序,土质路堑采用纵向分层自上而下推土机配合挖掘机开挖。石质路堑使用爆破法开挖,调査开挖边界线外的建筑物结构类型、居民等情况,然后制订详细的爆破技术安全方案,确保不受爆破影响,爆破设计方案图见图:机械与设备主要有:推土机、酒水车、平地机、移动式空气压缩机和自卸汽车等。

   事件2:边坡开挖过程中必须严格遵循分级开挖、分级稳定、坡脚预加固的原则,针对不同施工段采用相应的加固方法,路堑段支挡高度小于6m采用砌体重力式挡土墙;高度大于6m采用柱板式锚杆挡土墙,施工顺序:基坑开挖→基础浇筑→锚杆制作→钻孔→清孔→锚杆安放与注浆锚固→挡土板安装→肋柱安装→墙后填料回填与压实。高度大于12m时采用预应力锚索锚固。
事件3:预应力错索加固工程在工作平台.脚手架上进行,工作平台.脚手架搭设必须牢固,脚手架每个10m设置一组A;钻孔后要清孔,错索入孔后4h内注浆,切割前方和注浆不得站人;对滑坡体加固按照从滑体中部向滑体边缘逐步推进加固.依次开挖施工,当开挖一级边坡仍不能保证稳定时应分层开挖分层加固。

【不定项选择题】

案例(一)
【背景资料】

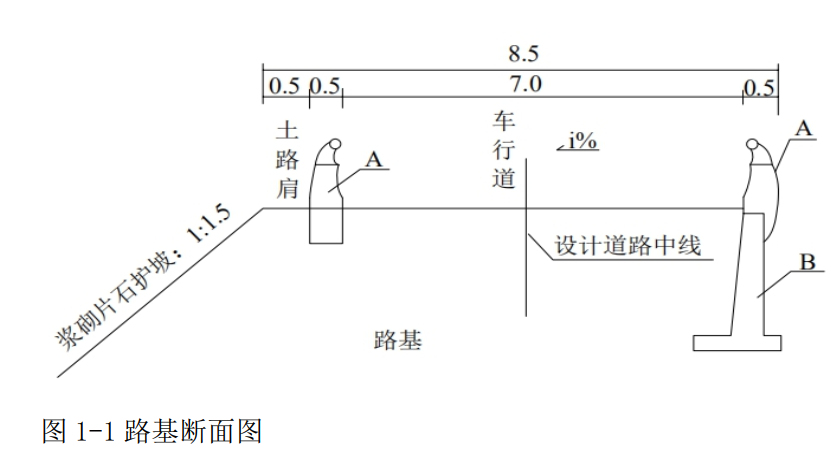

A公司承包了某市政道路工程,路基以填土为主,填土路基一侧采用浆砌片石护坡,一侧采用挡土墙挡土。(路基断面图如图1-1所示,挡土墙如图1-2所示)。道路基层采用水泥稳定粒料基层,面层为沥青混凝土面层。

图1-2挡土墙断面图
合同文件约定,道路施工工期为120天。项目部进场后由于征地拆迁问题,致使路基实际开工日期延后25天。项目部为保证施工工期,项目部决定将道路中的路基、基层和面层的施工由顺序施工调整为流水施工(划分为3个施工段,路基、基层和面层,在三个施工段的持续时间分别为20天、20天、20天,10天、10天、10天和15天、15天、15天)。
施工过程中发生如下事件:
事件一:路基施工前,项目经理做了总体安排,并对负责路基施工的现场管理人员进行了技术交底。为确保路基施工质量修筑路基施工试验段以确定路基施工的相关参数。
事件二:路基施工时,项目部排除了原地面积水,在进行清表时发现一煤矿采空区,经核对施工设计并未说明该路段有煤矿采空区。为此施工项目部提请了设计变更。
事件三:路基填筑过程中,采用分层填筑,分层压实。路基填筑至设计标高开始碾压,碾压时从路基右侧向路基左侧进行碾压。

【不定项选择题】

【背景资料】
某水利枢纽工程由大坝、电站、泄洪洞(底孔)和溢流表孔等建筑物组成。为满足度汛要求,工程施工采取两期导流,一期工程施工泄洪底孔坝段(A)和溢流表孔坝段(B)。某承包人承担了该项(一期工程)施工任务,并依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。
合同约定:(1)签约合同价为4500万元,工期24个月,2011年9月1日开工,2011年12月1日截流。
(2)开通前,发包人按约定签约合同10%向承包人支付工程预付款,工程预付款的扣回与还清按R=(A(C-F1S))/((F2-F1)S)计算,其中F1=20%,F2=90%。
由承包人编制,并经监理人批准的施工进度计划如图2-1所示(单位:月,每月按30天计):

本工程在施工过程中发生以下事件:
事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔意向通知书,后经双方协商达成如下事项:
(1)截流时间推迟到2012年2月1日;
(2)“围堰加高”须在2012年5月30日(含5月30日)前完成;
(3)完工日期不变,调整进度计划;
(4)发包人依据工期—费用表(如表2所示),重新编制新的施工进度计划,并提交了赶工措施和增加的费用,上报监理人并批准。
 表2 工期—费用表

工作名称
正常工作时间(月)
最短工作时间(月)
缩短工作时间增加费用(含利润)(万元/月)
初期围堰填筑
33
围堰加高
5350
截流及基坑排水
3230
A坝段开挖
22
A坝段基础处理
55
A坝段混凝土浇筑
10940
B坝段开挖
4220
B坝段基础处理
3235
B坝段混凝土浇筑
8745

事件二:截至2012年2月底,累计完成合同金额为200万元;监理人确认的2012年3月份已完成工程量清单中“截流及基坑排水”的金额为245万元,“围堰加高”的金额为135万元,均含赶工增加费用。
事件三:结合现场及资源情况,承包人对新的施工进度计划进行了局部调整,A坝段采用搭接施工,其单代号搭接网络如图2-2所示:
