【不定项选择题】

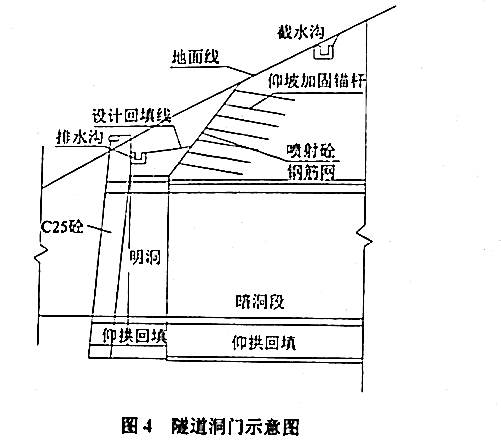

【背景资料】某高速公路双向六车道分离式隧道,左洞长825m,起讫桩号为ZK16+435~ZK17+260,右洞长840m,起讫桩号为YK16+440~YK17+280。隧道进出口均为V级围岩,洞身包含Ⅱ、Ⅲ和Ⅳ级围岩。由于地形和地质条件限制,隧道采用出口向进口单向掘进的施工方案。隧道出口段浅埋且以软弱破碎地层为主,属不良地质。隧道出口端设计为端墙式洞门,洞门设计如图4所示。

   施工过程中发生了如下事件:
   事件一:为降低地表水对隧道施工的影响,洞口排水系统的技术要求如下:
   ①仰坡坡顶的截水沟应结合永久排水系统在洞口开挖前修建。
   ②洞顶截水沟不应与路基边沟顺接组成排水系统。
   ③洞门排水沟应与洞门结构同时完成。
   ④洞口截水、排水设施不应在融雪期之前完成。
   ⑤截水沟迎水面不得低于原地面,回填应密实且不易被水掏空。
   事件二:为保障进洞施工安全,采用超前管棚支护辅助施工措施,其施工流程包括:
   ①钻孔。
   ②管棚钢管内注浆。
   ③浇筑导向墙(包括安设导向管)。
   ④插入钢筋笼。
   ⑤打设管棚钢管。
   事件三:隧道洞口段施工时,明洞衬砌施作应遵循以下技术要求:
   ①明洞衬砌内模板应采用衬砌模板台车,并应设置外模和固定支架。
   ②明洞衬砌拱圈混凝土混合料坍落度宜控制在150mm以下。
   ③混凝土入模温度应控制在5℃~32℃范围内。
   ④明洞混凝土强度达到80%后方可拆除内模。
   事件四:施工单位编制了隧道施工组织设计和标后预算,标后预算中的自有机械费用由不变费用和可变费用组成。项目计划工期为2年10个月,实际工期比计划工期节省了4个月。施工时投入了2台挖掘机、4台装载机和2套二衬台车等自有机械设备,其中每台装载机的原价为42万元,年折旧率为12%。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

(三)
【背景资料】
某城市道路改造工程,道路施工的综合管线有0.4MPa的DN500中压燃气、DN1000给水管网并排铺设在道路下,燃气管道与给水管材均为钢管,实施双管合槽施工。热力隧道工程采用暗挖工艺施工。承包方A公司将工程的其中一段热力隧道工程分包给B公司,并签了分包合同。
(1)B公司发现土层松散,有不稳定迹象,但认为根据已有经验和这个土层的段落较短,出于省事省钱的动机,不仅没有进行超前注浆加固措施,反而加大了开挖的循环进尺,试图“速战速决,冲过去”,丝毫没有理睬承包方A公司派驻B方现场监督检查人员的劝阻。结果发生隧道塌方事故,造成了3人死亡。
(2)事故调查组在核查B公司施工资格和安全生产保证体系时发现,B公司根本不具备安全施工条件。
【问题】

【不定项选择题】

(四)
背景资料:
A施工单位承包了一项工程,根据业主的要求及自身及现场的情况,编制了该工程的网络计划如下图。其中主机和设备安装均采用厂房内刚刚组装并验收合格的桥式起重机进行。
施工中发生了如下事件:
事件1:施工过程中遭遇百年一遇的大雨,造成设备订货延误10天,经济损失8万元
事件2:由于图纸未出导致施工准备多用5天,造成人员窝工3万元
事件3:施工现场停水、停电,导致调试停工5天,经济损失5万元
离心泵安装结束后,对试运行前的各项工作进行检查,均符合要求,于是项目部将编制完毕的试运行方案报本单位技术负责人审批后便用洁净水对离心泵进行单机试运行。被监理工程师制止,后经整改,完成试运行,并采取措施对离心泵进行保护。

【不定项选择题】

甲公司是一家证券公司,其已委托证券经纪人开展证券经纪业务。试回答以下相关问题。

【不定项选择题】

【背景资料】
某水库除险加固工程加固内容主要包括:均质土坝坝体灌浆、护坡修整、溢洪道拆除重建等。工程建设过程中发生下列事件:
事件1:在施工质量检验中,钢筋、护坡单元工程以及溢洪道底板混凝土试件三个项目抽样检验均有不合格的情况。针对上述情况,监理单位要求施工单位按照《水利水电工程施工质量检验与评定规程》(SL176-2007)分别进行处理并责成其进行整改。
事件2:溢洪道单位工程完工后,项目法人主持单位工程验收,并成立了由项目法人、设计、施工、监理等单位组成的验收工作组。经评定,该单位工程施工质量等级为合格。
事件3:承包人甲中标承担该水库工程的施工任务。施工过程中,由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由分包人乙实施。承包人甲同时提出将护坡修整施工分包给分包人丙实施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。
事件4:2018年11月7日,该水库工程通过了合同完工验收。施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。
项目法人计划于2018年11月27日前完成与运行管理单位的工程移交手续。

【不定项选择题】

案例二
背景资料

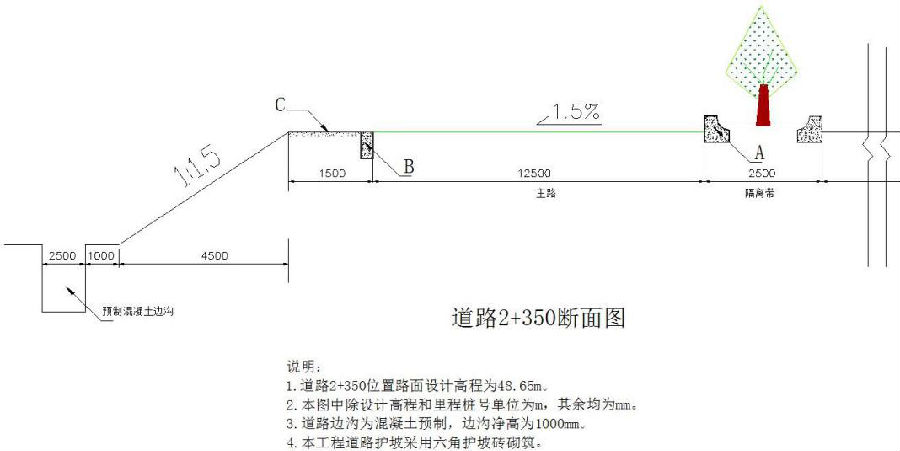

A公司承建一快速路道路工程,道路中央隔离带宽2.5m,采用A路缘石,路缘石外露150mm,要求在通车前栽植树木,主路边采用B路缘石,下图为道路工程K2+350断面图,两侧排水沟为钢筋混凝土预制U型槽,U型槽壁厚100cm,内部净高1m,现场安装。护坡采用六角护坡砖砌筑。

【不定项选择题】

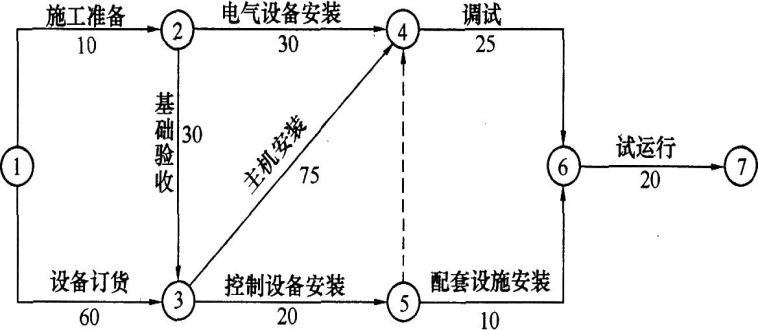

某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图,如图2所示,经监理工程师批准后实施。
在施工过程中,发生了以下事件:
事件1:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5d。
事件2:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4d,1号基础灌注桩未按计划开工,施工单位经济损失2万元。
事件3:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3d,经济损失1万元。


【不定项选择题】

【背景资料】
2012年6月A施工单位中标一项移动通信基站设备安装工程,施工前施工单位编制了施工组织设计并重点描述相关工作操作步骤。本工程建安工程费60W,其中材料费10W(建设单位提供),施工费为建安工程费扣除材料费的80%,最终合同款为40.6W,其中施工费40W,安全生产费用0.6W,合同工期2012.7.1-2012.10.14,未约定保修期,项目经理部编制的进度计划横道图如下:

工程完工后,施工单位提交了竣工资料,包括工程说明、开工报告、重大工程质量事故报告、工程设计变更单和洽商记录、隐蔽工程随工验收签证、验收证书等资料,监理检查后认为资料不全,要求施工单位进行补充。施工单位补充后工程于2012年10月14日顺利通过竣工验收,施工单位于2012年11月12日办理竣工验收备案手续。
2012年12月19日,建设单位通知施工单位,现场有多个基站出现断网退服,经初步判断,是原因是设计院设计存在缺陷,建设单位电路配置错乱、施工单位施工时主设备安装电源线错接等原因造成。
2013年8月,施工单位项目经理带领技术、经济、管理方面人员进行了回访。

【不定项选择题】

(二)甲公司为增值税一般纳税人,2018年至2022年发生的有关资产业务资料如下:
(1)2018年1月1日,甲公司将一幢办公楼的建造工程出包给乙公司承建,按合理估计 的发包工程进度和合同规定向乙公司结算进度款并取得乙公司开具的增值税专用发 票,发票注明工程款800万元,增值税税额72万元。2018年12月31日,工程完 工后,收到乙公司有关工程结算单据,补付工程款并取得乙公司开具的增值税专用 发票,注明工程款400万元,增值税税额36万元,工程达到预定可使用状态并交 付企业总部使用;该办公楼预计使用年限50年,采用双倍余额递减法计提折旧, 不考虑净残值。
(2)2021年1月1日,甲公司与丙公司签订了经营租赁合同,约定自合同签订日起将该 栋办公楼出租给丙公司,为期3年,年租金为60万元,合同约定租金于每月末收 取。该办公楼所在区域有活跃的房地产交易市场,而且能够从房地产交易市场上取 得同类房地产的市场报价,甲公司决定采用公允价值模式对该项出租的房地产进行 后续计量。合同签订日该办公楼的公允价值为1300万元。
(3)2021年12月31 0 ,该办公楼公允价值为1260万元,2022年12月31日,该办公 楼公允价值为1380万元。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
.5. 根据资料(1)至(3), 2021年,甲公司影响当期损益的金额为(  )万元。

A.
20
B.
60
C.
100
D.
214. 08
【不定项选择题】

【背景资料】2022年11月29日4时,A铁矿390平巷盲竖井的罐笼在提升矿石时发生卡罐故障,罐笼被撞破损后卡在距离井口2.5m处。当班绞车工甲随即升井向矿长乙和维修工丙报告后,乙和丙下井检修。丙在没有采取任何防护措施的情况下3次对罐笼角、井筒护架进行切割与焊接,切割与焊接作业至7时结束。随后乙和丙升井返回地面。
当日7时29分,甲在绞车房发现提升罐笼的钢丝绳异动,前往井口观察,发现盲竖井内起火,当即返回绞车房,关闭向井下送电的电源开关,并立即升井向乙和丙报告。随后甲和丙一起下井,到达390平巷时烟雾很大,能见度不足5m,甲和丙前行到达离起火盲竖井约300m处,无法继续前行,遂返回地面向乙汇报。乙立即报警,调矿山救护队救援,并启动A矿山应急救援预案。截至11月29日10时,核实井下被困人员共122人,其中救护队救出120人,2人遇难,救出人员中9人重伤。
事故调查发现:A铁矿与周边的4座铁矿越巷开采,井下巷道及未开采区互相贯通。各矿均未形成独立的通风系统,且安全出口和标志均不符合安全规定。
事故调查组确认,该起事故的直接原因是丙在切割与焊接作业时,切割下来的高温金属残块及焊渣掉落在井槽充填护套的表面上,造成荆笆着火,引燃充填护套的可燃物,引发火灾。
根据以上场景,回答下列问题(1~2题为单选题,3-5题为多选题):

【不定项选择题】
对安全疏散设施进行检查,下列检查结果不符合规定的有( )。
A.
门诊楼首层收费大厅常开防火门处于常开状态,发生火灾时只能通过消防控制室手动关闭
B.
住院楼妇产科安全出口设置门禁系统,发生火灾时只能通过护士站手动开启
C.
综合保障楼各层楼梯间前室靠近角落位置设置电热水炉
D.
住院楼首层安全出口设置安全控制与报警逃生门锁系统,其报警延迟时间为30s
E.
住院楼洁净手术部设置的避难间对外开启的外窗采用了乙级防火窗
