按照背景资料和图中所示内容,根据《建设工程工程量清单计价规范》(GB50500—2013),计算各分部分项工程量,将配管(DN15、DN20)和配线(BV2.5mm2、BV4mm2)的工程量计算式与结果填写在指定位置;并计算分部分项工程的综合单价与合价,编制完成表5.Ⅱ.3“分部分项工程量清单计价表”。(计算结果保留两位小数)
在进行“多途径下载文件”单元的教学时,李老师准备了学生学习的资料。课前在多媒体网络教室,李老师使用电子教室软件将学生学习资料从教师机分发到学生机时突然出现“意外”,文件传输到“60%”就停止了,尝试了几次都没有成功。经过检查发现,网络连接正常,原来是电子教室软件分发功能出现异常。这时上课铃声响起,“怎么办?”李老师急中生智,根据他对这个班学生的了解,如果把问题交给学生,既符合本课主题,又能完成教学任务。
于是,李老师上课时向学生们说明了情况,提出了问题:“在有网络的情况下如何共享下载资料?”随后请学生给出建议。学生们纷纷献计献策。
生1:李老师,可以通过网上邻居共享。
李老师:好,那你来演示一下吧。
生2:可以通过FTP下载,还可以用QQ传递!
生3:还可以先上传到论坛上,然后去下载!
生4:还可以发电子邮件啊!
接下来的课堂中,李老师简要介绍了FTP的功能,请学生演示了FTP下载资料的方法。学生们还分组尝试了其他方法。虽然李老师并没有用到之前为学生准备的资料,但围绕“文件的下载”这样一个主题,他也顺利完成了教学任务。
问题:
(1)结合教学片段,试分析课堂预设与生成的关系。(10分)
(2)李老师恰当地处理了课堂“意外”,试从教师和学生的角度分析其成功的原因。(10分)

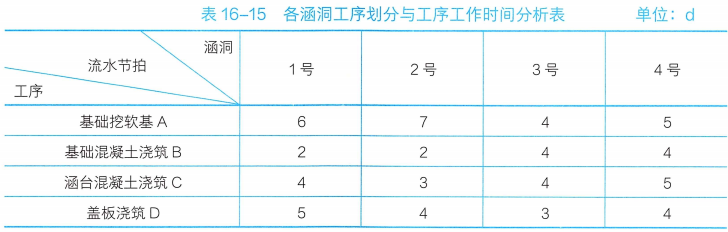

背景资料: 某施工单位承接的二级公路中有四道单跨2.0m×2.0m钢筋混凝土盖板涵,在编制 的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析见表16-15。
施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工 期要求,要求改为流水作业法。根据现场施工便道情况,施工单位决定分别针对A、B、 C、D四道工序组织四个专业作业队伍,按4号→3号→2号→1号涵洞的顺序采用流 水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2d计算。验收由施工单位项目负责人组织施工人员、质检人员, 并请监理单位人员及设计代表参加。验收的项目为:基坑几何尺寸、地基处理。验收合格后才进行下一道工序的施工。
问题:
1计算按顺序作业法组织四道涵洞施工的工期。
2.计算按流水作业法组织施工的流水步距及总工期。
3.绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。
4.根据《隐蔽工程验收制度》,验收时还必须邀请哪个单位参加?
5.补充基坑验收时缺漏的项目。
