背景资料:
某施工单位承建城镇道路扩建工程,全长2km,工程项目内容主要包括:(1)原有道路宽度20m,在原有道路两侧各扩建15m;(2)扩建标段有一段跨河桥,全长140m。桥梁两侧进行扩建和扩建道路相接。扩建道路平面布置图如图3—1所示。

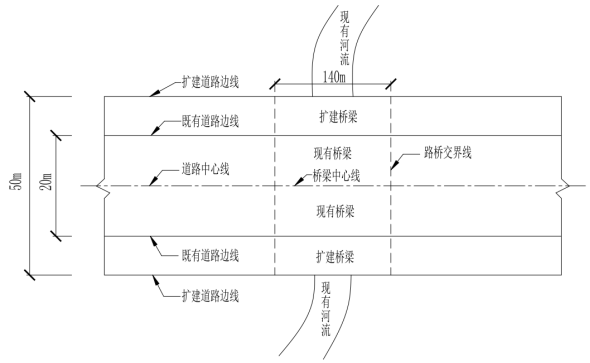

图3—1:扩建道路平面布置图
扩建道路为东西路,考虑到施工期间交通不断行,项目部决定南北两侧扩建施工分两次进行,先整体施工南侧扩建道路,然后再整体施工北侧扩建道路,以减少对现有交通的占用。开工前项目部将南侧扩建道路部分分为三个施工段,并绘制了网络计划进度图,如图3—2所示。

图3—2:南侧道路扩建施工网络进度图
施工单位项目部编制的总体施工组织设计部分内容如下:
(1)填土路基施工前做200m的试验段,以便确定路基施工的相关技术参数。
(2)桥梁扩建采用上部结构连接下部结构分离的方式,新旧桥梁上部结构均为T梁,为减少新建桥梁对原有桥梁附加应力的影响,新建桥梁下部结构采用桩基础施工。
(3)确定了台背路基填土加筋施工的技术要点,并在路桥交接处设置桥头搭板,避免桥头跳车。
工程完工后,施工单位按照工程竣工验收规定对工程进行全面检查和整修,确认工程符合竣工验收条件后向建设单位提交了工程竣工报告申请竣工验收。
