【不定项选择题】

【背景资料】
某大(2)型水库工程主要由主坝、副坝、溢洪道、放水洞、电站等建筑物组成,其中主坝为混凝土重力坝,最大坝高75m。本工程施工混凝土运输主要采用混凝土泵和塔机;溢洪道和电站上部预制构件采用起重机吊装;放水洞采用光面爆破法施工;电站机组采用厂房内的桁车安装。在施工过程中发生下列事件:
事件1:为加强工程施工质量与安全控制,项目法人组织制定了应急救援预案,组织成立了质量与安全事故应急处置指挥部,施工单位项目经理人为指挥,项目监理部、设计代表处的安全分管人员为副指挥。
事件2:为避免主坝在施工过程中产生贯穿性裂缝,施工单位采取了减少混凝土的发热量、降低混凝土的入仓温度、加速混凝土散热等多项温控措施。
事件3:在溢洪道上部预制构件安装过程中,由于设备故障,起重机吊装的预制件突然坠落,致1人死亡、2人重伤、1人轻伤。事故发生后,施工单位项目经理立即向项目法人报告。在事故调查中发现,起重机操作人员没有相应的资格证书。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某安装公司承接一商务楼通风与空调安装工程,项目施工过程中,由于厂家供货不及时,空调设备安装超出计划6天,该项工作的自由时差和总时差分别为3天和8天,项目部通过采用CFD模拟技术缩减了3天空调系统调试时间,压缩了总工期。
项目部编制了质量预控方案表,对可能出现的质量问题采取了质量预控措施,例如针对风管矩形内弧形弯头设置了导流片。同时通过加强与装饰装修、给水排水、建筑电气及建筑智能化等专业之间的协调配合,有效保证了项目质量目标的实现。

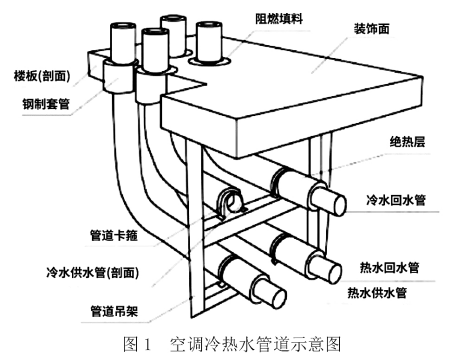

在施工过程中,监理工程师巡视发现空调冷热水管道安装中存在质量问题(见图1)要求限期整改,其中管道支架的位置和数量满足规范要求。

【不定项选择题】

案例五

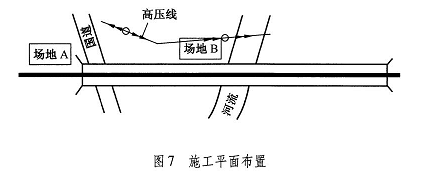

背景资料:某施工单位与建设单位签订了路基施工承包合同,包括桥涵两座和路基填筑工程,其中:K20+000 ~K21 +300为填方路段,穿过部分农田和水塘,需要借土回填和抛石挤淤,该路段填土方 50000m3,K20 + 850 ~K21+105 原地面横坡 1 : 4; K21 +320 ~K21 +700为挖方路段表面土质为砂性土,下为风化的砂岩,其强度为10 MPa左右,该路段挖土方55000 m3,挖石方6100 m3; K21 + 720 ~ K26 + 000为半填半挖路段,土石方基本平衡、沿线未发现不良地质路段,桥梁施工平面布置如图7所示。合同工期390天,合同总价5000万元。


施工前施工单位向工程师提交了施工组织设计和施工进度计划(图8)。

该工程在施工过程中发生了以下情况:

(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。

(2)基坑开挖时因边坡支撑失稳辑塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。

(3)因不可抗力引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工1.5万元、其他损失费用5万元。

(4)桥梁结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。

针对上述情况,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。

【不定项选择题】

【背景资料】
省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,部分内容如下:
1.第二章  投标人须知
(1)投标人须将混凝土钻孔灌注桩工程分包给省水利基础工程公司;
(2)未按招标文件要求提交投标保证金的,其投标文件无效;
(3)投标报价应以省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;
(4)距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;
(5)投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;
(6)投标人拒绝延长投标有效期的,投标人有权收回其投标保证金。
2.第四章合同条款及格式
(1)仅对水泥部分进行价格调整,价格调整按公式△P=P0(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表,其中△P代表需调整的价格差额,P0指付款证书中承包人应得到的已完成工程量金额)。
(2)工程质量保证金总额为签约合同价的5%,按5%的比例从月工程进度款中扣留。
3.第七章合同技术条款
混凝土钴孔灌注桩工程计量和支付应遵守以下规定:
(1)灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付。
(2)灌注桩成孔成桩试验、成桩承栽力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付。
(3)校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌和、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付。
(4)灌注桩钢筋按招标图纸所示有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及安装过程的损耗等所需费用,发包人另行支付。
经评标,某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重如下表所示。

工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行价格计价)。

【不定项选择题】

某安装公司承接150万吨/年乙烯项目,其中乙烯装置裂解气压缩机机组由凝汽 式汽轮机驱动,功率达90000kW。汽轮机组安装在8m高的独立基础上,正下方是凝 汽器。 项目工期很短,安装公司项目部精心策划,在基础浇筑完成还处于保养期时,就对基础的外观质量和预埋件的准确位置、标高、螺纹的保护等进行了查验,在汽轮机运 抵现场时,基础混凝土试块的检测报告也完成了,强度达到设计要求。项目部进行设备 的验收后,立刻组织汽轮机的就位,监理工程师认为不妥,予以制止。
在汽轮机组与裂解气压缩机组完成精对中后,打开凝汽器的法兰,放出凝汽器存 放期间的作为保护气体的氮气,现场配制汽轮机低压缸排汽口与凝汽器间的短接。在 配对法兰组对时,端面间隙和错口量超标,安装工人利用管道本身的弹性并采用在法 兰间加偏垫的方法进行处理。技术人员进行安装质量检查时发现问题并及时予以返工 纠正。
项目部成立了以项目经理为组长的文明施工领导小组,制定项目文明施工管理规 划,明确创建文明施工管理目标,实行“分层负责,区域管理”的原则,明确专业责任 分工和主管部门(人员),开展文明施工管理工作。

【不定项选择题】

【背景资料】
某水电站厂房为现浇钢筋混凝土结构,监理人批准的施工网络计划如下图所示。在施工中发生如下事件:

事件一:在工程进行到第4个月时,由设计变更,增加一项K工作,工作持续时间为2个月,核定工程量为34万元,安排在B工作后开始,并在F工作开始前完成。
事件二:由于F工作的钢筋安装不合格,需重新处理,F工作实际完成时间为4.5个月,增加费用3万元。
事件三:因G工作实际工程量超过计划工程量,导致完成时间推迟1个月,经监理确认增加工程量费用为12万元。

【不定项选择题】

市政区养护管理单位在雨季到来之前,例行城市道路与管道巡视检查,在 K1+120和K1+160步行街路段沥青路面发现多处裂纹及路面严重变形。经CCTV影像显示,两井之间的钢筋混凝土平接口抹带脱落,形成管口漏水。

养护单位经研究决定,对两井之间的雨水管采取开挖换管施工,如图2所示,管材仍采用钢筋混凝土平口管。开工前,养护单位用砖砌封堵上下游管口,做好临时导水措施。



养护单位接到巡视检查结果处置通知后,将该路段采取1.5m低围挡封闭施工,方便行人通行,设置安全护栏将施工区域隔离,设置不同的安全警示标志、道路安全、警告牌、夜间挂闪烁灯示警,并派养护工人维护现场行人交通。


【不定项选择题】

案例四

【背景资料】

A机电安装公司承接了某钢厂中板生产线安装工程,合同签订时工程内容包括推钢式加热炉筋管耐热滑块的焊接安装。11t的加热炉气包吊装,吊装高度24m,16台行车吊装,轧机安装,单件最大重量102t;高压水系统,液压润滑系统安装(包括管道的化学处理)。

经业主同意,A公司将加热炉气包吊装分包给了专业吊装公司B公司。B公司在A公司安全管理制度的基础上编制了应急预案,并进行定期和不定期的安全检查。

因工期紧张,又逢雨季,项目部针对施工具体情况制定了相应的安全技术措施。并严格执行施工前的安全技术交底制度。

由于工期紧,交叉施工多,深基坑多,发生了下列事件:

事件一,B公司在轧机102t最大件吊装时,吊索具2t,B公司拟采用一台起重能力为110t的大型吊车起吊,但遭到监理公司的制止。

事件二,由于深基坑无护栏和标识,7月22日上午10时,两名施工人员不慎落入,造成一人重伤,一人死亡。7月23日下午,施工项目部安全部门负责人向A公司上报了事故,A公司负责人接上报告后,考虑到已是周末,于是等到7月26日(周一)上午报告了当地人民政府安全生产监督管理部门。

【不定项选择题】

案例(二)【背景资料】
某公司承建城市主干道的地下隧道工程,长520m,采用明挖法施工、闭合框架结构,隧道基坑深12m。基坑安全等级为一级,围护桩为钻孔灌注桩,截水帷幕为双排水泥土搅拌桩,两道内支撑中间设立柱支撑;基坑侧壁与隧道侧墙的净距为1m

施工过程发生如下事件:
事件一、进场踏勘发现有一条横跨隧道的架空高压线无法转移,鉴于水泥土搅拌桩机设备高,与高压线距离近,施工危险,导致高压线两侧共计20m范围内水泥土搅拌桩无法施工。项目部建议变更此范围内的截水帷幕桩形式,建设单位同意进行设计变更。
事件二、坑内降压井施工时,在埋设护筒时发现钻孔部位有过路电缆管,项目部及时调整了降水井位置。
事件三、在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理。

【不定项选择题】

计算甲公司2019年度企业所得税应纳税所得额的下列算式中,正确的是()。


A.
560+(100×60%-5000×5‰)+19.5=614.5 (万元)
B.
560+(100-5000×5‰)+40+(50+30+8- 560×12%)+195=890.8(万元)
C.
560+(100-100×60%)+30-90=540(万元)
D.
560+(100-5000×5‰)+40=675(万元)
【不定项选择题】

【背景资料】
某房地产开发公司投资建造一座高档写字楼,钢筋混凝土结构,设计项目已明确,功能布局及工程范围都已确定,业主为减少建设周期,尽快获得投资收益,施工图设计未完成时就进行了招标。
招标文件规定本地区单位参加投标不需要垫资,外地区单位参加投标需要垫资200万元。当地建设行政主管部门指定丙公司为房地产开发公司代理招标事务。
最终,某施工单位中标,业主与其签订施工合同时,由于设计未完成,工程性质已明确,但工程量还难以确定,双方通过多次协商,拟采用总价合同形式签订施工合同,以减少双方的风险。
在该施工总承包合同中有如下条款:
(1)工程合同额为1200万元,总工期为10个月。
(2)本工程采用固定价格合同,乙方在报价时已考虑了工程施工需要的各种措施费用与各种材料涨价等因素。
(3)甲方向乙方提供现场的工程地质与地下主要管网资料,仅供乙方参考使用,甲方不对由此带来的费用及工期负责。
(4)乙方不能将工程转包,但为加快工程进度,允许分包,允许分包单位将分包的工程再次分包给其他单位。
在施工过程中,现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。
