【不定项选择题】

(三)背景材料:某通信工程公司承担西南某市一项室内管道光缆线路工程,开工前,项目负责人让安全员进行安全技术交底,安全员从施工作业特点,危险因素,安全操作规程和标准等方面,对施工人员进行了详细说明和讲解,并要求参会人员在交底记录上签名。  开工后某天上午收工时,施工人员将人井盖盖好,以防过路人员跌入。下午开工后,一人打开井盖下井作业,不久晕倒,经消防人员施救后生还。项目负责人要求知情人员不得扩散事故消息,以减少负面影响。
完工后,项目部按建设单位要求编制提交了竣工资料,工程顺利通过验收。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

甲市某铁矿矿产资源丰富,交通便利,为一家民营企业,2008年10月办理采矿许可证,现已发展成集采、选、运、销为一体的小型矿山企业。采场作业通过打眼、爆破、汽车运输至选矿系统。选矿采用三段破碎、三段磨矿、四次磁选工艺流程。 精矿外运采用经过滤脱水后销售。 现拥有固定资产1000万元,职工100余人,其中各类专业人员20余人。
甲铁矿开采方式为地下开采,开拓系统为阶段平硐开拓方式,设计规模为 30×104t/a;采矿许可证有效期由2008年10月至2018年10月,批准矿区面积为1.8615km2 ,该铁矿2008年11月取得了由当地省安全生产监督管理机构颁发的安全生产许可证,其后分别于2011年、2014年和2017年办理了安全生产许可证的延期手续,目前该矿安全生产许可证有效期至2020年11月。
该矿山采用斜井开拓,电机车运输。人员由专用人车运至井下。主要开采1580~1380m之间矿体,从上至下分1580m、1540m、1500m、1460m、1420m 、1380m六个水平,其中1580m为回风水平,其余为运输水平,各矿体同一水平均采用后退式开采。1380m以下矿体在其上部回采结束后,可根据地表地形及矿体赋存情况采用竖井开拓。
为提升安全生产管理水平,该矿于2015年组织相关人员开始准备安全生产标准化一级的创建工作,为此该企业专门针对重要岗位如电机车司机重新修订了安全操作规程,修订了相关的安全管理制度,加强了设备设施管理。在2017年该矿成功成为安全生产标准化一级达标企业。
根据以上场景,回答下列问题:

【不定项选择题】

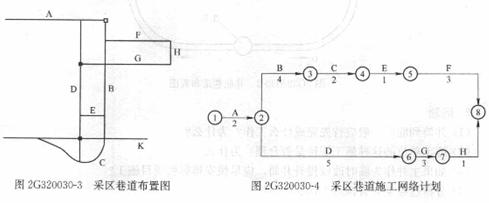

【背景资料】某矿井为高瓦斯矿井,一施工单位承担了该矿井采区巷道的施工任务,该采区巷道的布置如图2G320030-3所示,采区顺槽和开切眼均为煤巷,其他巷道位于煤层底板,均为煤巷。建设单位与施工单位签订了施工合同,合同工期为12个月,施工单位确定该采区巷道采用下山法进行施工,编制的施工进度计划如图2G320030-4所示,其中A为采区回风大巷,B为采区轨道上山及绞车房,C为轨道上山下部车场,D为胶带上山及溜煤眼,E为采区变电所,F为轨道顺槽,G为运输顺槽,H为工作面开切眼,K为轨道运输大巷。施工安排为连续不间断作业。

【不定项选择题】

(二)【背景资料】
某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为31.0m~31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m~31.4m高程范围内为黏土,12.0m~18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工降水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。
根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、预制构件厂、油料库等临时设施,其平面布置示意图如下。

图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。

【不定项选择题】

【背景资料】某矿井主井和副井井简掘砌同时到底,井筒工程结束后迅速转入井底车场的施工,井底车场的巷道布置(部分)如图所示。为加快施工进度,施工单位编制了车场巷道的施工组织设计,设计安排充分考虑了可利用的工作面来安排施工,以组织多 工作面平行作业来加快施工进度。在主井和副井没有进行贯通前共安排了6个掘进工作面(A、B、C、D、E、F)同时进行施工。

【不定项选择题】

背景资料:

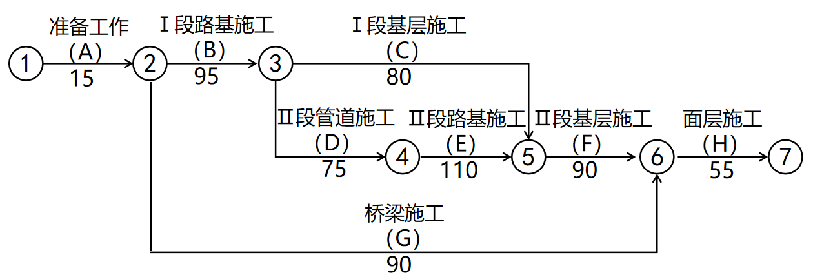

某公司承接一条市政道路新建工程,新建道路包括一座单跨简支梁桥,新修一条D800mm钢筋混凝土雨水管道。为保证项目按期完工,项目部将路段划分2个施工段组织流水施工,项目部拟定的初始施工进度计划如下图(单位:天)。

项目部在审查施工进度计划图时认为进度计划安排不合理,提出了优化方案,即先施工“Ⅱ段道路” 再施工“Ⅰ段道路” 顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变。新计划获得批准后,项目部按其组织施工。

施工过程中发生如下事件:

事件一:Ⅱ段道路下管道施工时,施工单位为了赶工期,采用机械开挖沟槽,验槽时发现,局部地区地基出现超挖,超挖深度最大为150mm,下部坚硬,无地下水。施工单位依据设计文件进行基底处理,为此损失工期3d。

事件二:Ⅱ段道路基层(F工作)施工时,由于不可抗力,使得一台施工机械损坏,导致持续时间比原来延长了6d。

事件三:建设单位变更设计,未及时向施工单位提供桥梁施工图纸,使桥梁施工(G工作)比实际开始时间晚了220d。

【不定项选择题】

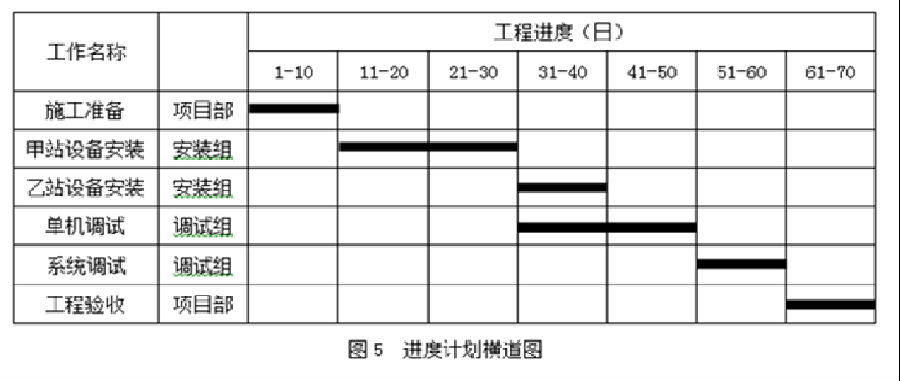

案例3:背景资料:某施工单位承担了一项传输设备安装工程,共有2个站,合同约定工期70天。项目部编制了进度计划(见图5),资源第二章  案例习题
配备见下表5。施工单位项目经理及其他人员的人工成本按平均600元/天计算,本工程单机和系统调试租赁同一仪表。租赁费为2000元/天。

工程开始后,各队每天完成的工作量与计划相同。进行到第35天,项目部接建设单位封网通知,自次日起停工3天。进行到第45天,因使用不当造成仪表故障,停工4天。仪表装修费用5000元计入当日成本。停工期间,人员费用按正常人工成本50%计算,仪表使用费按原价计算。
为了赶工,项目经理部系统测试人员从第1天晚上开始加班,连续加班6个晚上。每晚加班完成的工程量相当于正常日完成工作量的50%。人工成本与正常日人工成本相同,仪表不计使用费。
问题:

【不定项选择题】

从该矿滑坡体滑面情况分析,本次滑坡形式可能为(   )。

A.
简单平面剪切滑动
B.
旋转剪切滑动
C.
阶梯式滑动
D.
三维楔体滑动
E.
倾倒滑动
【不定项选择题】

某机电安装公司经过投标,中标一石化厂的机电安装工程,工程内容包括反应器安装、油气工艺管道安装、压缩机组安装调试以及土建工程、电气工程、自动化仪表工程等,合同签订后,在征得业主同意后,机电安装公司将部分非主体工程分包给具有相应资质的分包商A和B。在合同执行过程中发生了下列事件:
事件一:A分包商在一车间施工时,把与设备连接的压缩空气管道与给水排水管道一起施工至车间外墙,机电安装公司施工管理人员由于刚到工地情况不明,在多余施工的管道工程量追加单上予以签字确认;
事件二:机电安装公司在进行质量检查时,发现B分包商自身因质量把关不严有三处质量不合格现象;
事件三:B分包商的两处质量问题经及时处理,达到质量要求,一处因已无法达到质量要求,经机电安装公司和业主同意,作让步处理。
事件四:空气管道系统泄漏性试验不合格。

【不定项选择题】

【背景资料】某沉箱重力式码头,主要施工工序有:施工准备、基槽挖泥、基床抛石、基床夯实、基床整平、沉箱预制、沉箱出运、沉箱安放、沉箱内填料、封顶混凝土、棱体及倒滤层抛填、上部结构施工、后方回填。该地理论深度基准面在黄海平均海平面下1.29m,大地测量预制场出运码头前沿底高为-15.67m,拖运时潮高2.12m,沉箱稳定吃水15.0m,拖运富裕水深取0.5m。

【不定项选择题】

与保障措施的要求相比,美国法中市场扰乱的规定(   )。

A.

损害要求程度低

B.

因果关系要求低

C.

具有歧视性
