关于确认之诉与变更之诉的关系,下列说法正确的是( )。
【背景资料】
某施工单位承担了华东地区一机场水泥混凝土道面面层的施工任务。该单位在施工组织设计中反映的项目内容如下:机具、人员到位;支模;机具、人员配置;混合料摊铺;原材料检验;配合比设计;混合料拌和;原材料进场;模板制作;混合料运输;清扫道面;切缝;养护;拆模;混合料振捣;表面拉毛;清缝、灌浆;涂刷标志线;扩缝;表面做面;混合料整平、提浆和找平。施工流程图如图3所示。
依确认之诉作出的判决可能否定判决生效之前的法律关系,依变更之诉作出的判决不可能改变判决生效之前的法律关系
变更之诉中包含确认之诉
确认之诉与变更之诉的当事人都是对是否存在某种事实存在争议
依消极确认之诉与变更之诉作出的支持原告主张的判决,都会改变现有的法律关系
【背景资料】
某水库枢纽工程由大坝、溢洪道、电站及灌溉引水洞等建筑物组成。水库总库容2.6×108m3,电站装机容量12万kw;大坝为碾压式土石坝,最大坝高37m;灌溉引水洞引水流量45m3/s;溢洪道控制段共3孔,每孔净宽8.0m,采用平面钢闸门配卷扬式启闭机。某施工单位承担该枢纽工程施工,工程施工过程中发生了如下事件:
事件1:为加强工程施工安全生产管理,施工单位在施工现场配备了专职安全生产管理人员,并明确了本项目的安全施工责任人。
事件2:某天夜间施工时,一名工人不慎从距离地面16.0m高的脚手架坠地死亡。事故发生后,项目法人立即组织联合调查组对事故进行调查,并根据水利部《贯彻质量发展纲要提升水利工程质量的实施意见》(水建管 [2012]581号)中的“四不放过”原则进行处理。
事件3:电站基坑开挖前,施工单位编制了施工措施计划,其部分内容如下:
(1)施工用电由系统电网接入,现场安装变压器一台;
(2)基坑开挖采用1:1.5坡比明挖施工,基坑深度9.5m;
(3)站房墩墙施工采用钢管脚手架支撑,中间设施工通道;
(4)混凝土浇筑采用塔式起重机进行垂直运输。
【背景资料】某矿建施工单位以1240万元的中标价格,总承包一矿山工业广场8层框架结构办公楼工程。开工前,总承包单位通过招标将桩基及土方开挖工程、钢结构工程发包给专业分包单位;通过与建设单位共同考察,确定了预拌混凝土供应商,并与之签订了采购合同。
工程实施过程中发生了以下事件:
事件1:钢结构采用的原材料及成品进行了进场验收,施工单位查验了产品合格证、型式检验报告等证明材料。
事件2:竣工验收时,施工单位缺乏水平仪等专业器具,临时从网上购置了仪器。查验有关技术文件和制度,有施工技术标准等制度,有施工组织设计、施工方案等技术文件但未审批完成。见证取样送样工作由施工单位取样后送检测机构检验。
事件3:主体结构施工期间,由于特大龙卷风造成配电箱破坏引发现场火灾。火灾扑灭后24小时内,总承包单位通报了火灾损失情况:工程本身损失250万元;总价值200万元的待安装设备彻底报废;总承包单位有3名工人烧伤所需医疗费及补偿费预计45万元;租赁的施工设备损坏赔偿10万元。另外,大火扑灭后总承包单位停工5天,造成施工机械闲置损失2万元,预计工程所需清理、修复费用200万元。
背景资料

某公司承建长1.2km的城镇道路大修工程,现状路面面层为沥青混凝土,主要施工内容包括:对沥青混凝土路面沉陷、碎裂部分进行处理;局部加铺网孔尺寸10mm的玻纤网以减少旧路面对新沥青面层的反射裂缝;对旧沥青混凝土路面铣刨拉毛后加铺厚40mmAC-13沥青混凝土面层,道路平面如图2所示。机动车道下方有一DN800mm污水干线,垂直于干线有一DN500mm混凝土污水管支线接入,由于污水支线不能满足排放量要求,拟在原位更新为DN600mm,更换长度50m,如图2中2#~2’#井段。

项目部在处理破损路面时发现挖补深度介于50~150mm之间,拟用沥青混凝土一次补平。在采购玻纤网时被告知网孔尺寸10mm的玻纤网缺货,拟变更为网孔尺寸20mm的玻纤网。
交通部门批准的交通导行方案要求:施工时间为夜间22:30至次日5:30,不断路施工。为加快施工速度,保证每日5:30前恢复交通,项目部拟提前一天采用机械洒布乳化沥青(用量0.8L/㎡),为第二天沥青面层摊铺创造条件。
项目部调查发现:2#~2’#井段管道埋深约3.5m,该深度土质为砂卵石,下穿越有电信、电力管道(埋深均小于1m),2’#井处具备工作井施工条件,污水干线夜间水量小且稳定,支管接入时不需导水,2#~2’#井段施工期间上游来水可导入其它污水管。结合现场条件和使用需要,项目部拟从开槽法、内衬法、破管外挤法及定向钻法等4种方法中选择一种进行施工。
在对2#井内进行扩孔接管作业之前,项目部编制了井下空间作业专项方案和事故应急预案并经过审批;在作业人员下井前打开上、下游检查井通风,对井内气体进行检测后未发现有毒气体超标;在打开的检查井周边摆放了反光锥桶。完成上述准备工作后,检测人员带着气体检测设备离开了现场,此后2名作业人员未穿戴防护设备下井施工,由于施工时扰动了井底沉积物,有毒气体逸出,造成作业人员中毒,虽救助及时未造成人员伤亡,但暴露了项目部安全管理的漏洞,监理因此开出停工整顿通知。
案例(四)
背景资料
某公司水建一项污水处理厂工程,水处理构筑物为地下结构,底板最大埋深12m,富水地层设计要求管井降水并严格控制基坑内外水位标高变化。基坑周边有需要保护的建筑物和管线。项目部进场开始了水泥土搅拌桩止水帷幕和钻孔灌注桩围护结构的施工,主体结构部分按方案要求对沉淀地、生物反应池、清水池采用单元组合式混凝土结构分块浇筑工法,块间留设后浇带。主体部分混凝土设计强度为C30,抗渗等级P8。
受拆迁滞后影响,项目实施进度计划延迟约1个月,为保障项目按时投入使用,项目部提出在后浇带部位采用新的工艺以缩短工期,该工艺获得了业主、监理和设计方批准并取得设计变更文件。

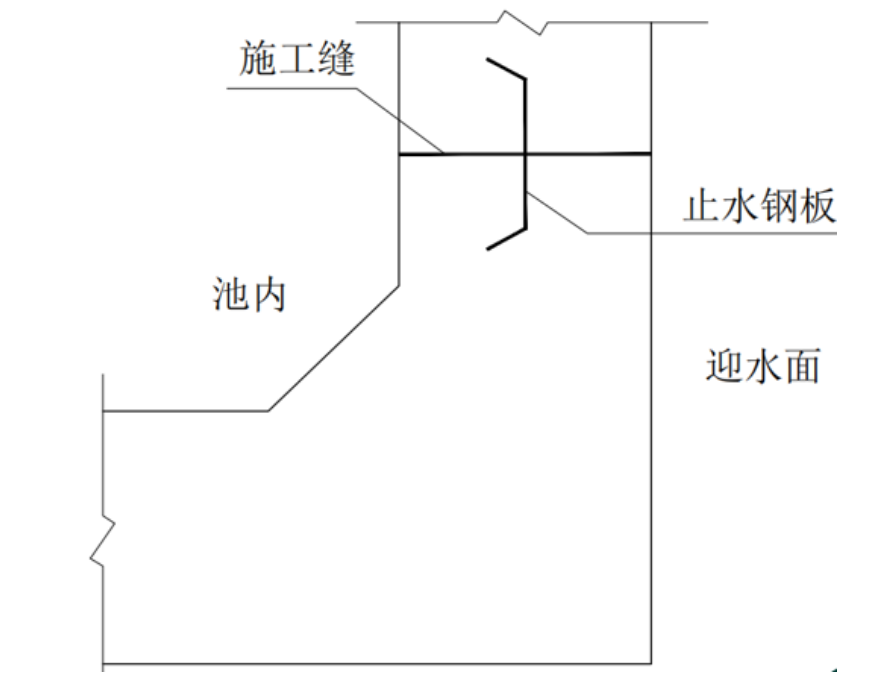

底板倒角壁板施工缝止水钢板安装质量是影响构筑物防渗性能的关键,项目部施工员要求施工班组按图纸进行施工,质量检查时发现止水钢板安装如图4所示。

图4质量检查时发现止水钢板安装图
混凝土浇筑正处于夏季高温,为保证混凝土浇筑质量,项目部提前与商品混凝土搅拌站进行沟通,对混凝土配合比、外加剂进行了优化调整。项目部针对高温时现场混凝土浇筑也制定了相应措施。
在项目部编制的降水施工方案中,将降水抽排的地下水回收利用,做了如下安排:一是用于现场扬尘控制,进行路面洒水降尘:二是用于场内绿化浇灌和卫生间冲洗。另有富余水量做了溢流措施排入市政雨水管网。
甲公司为增值税一般纳税人,主要从事实木地板的生产和销售业务,2022年1月有关经营情况如下:
(1)销售一批自产实木地板,取得不含增值税销售额750万元,另收取包装费15万元。
(2)用一批自产实木地板抵偿所欠乙公司借款,该批实木地板生产成本为60万元,同类实木地板平均不含增值税销售价格为70万元、最高不含增值税销售价格为73 万。
(3)另将自产的实木地板一部分赠送给客户,一部分用于本公司职工宿舍,一部分用于对外投资,一部分用于继续生产实木地板。
(4)进口一批实木地板,海关审定的关税完税价格为20万元,缴纳关税4万元。
已知:实木地板增值税税率为13%,消费税税率、成本利润率均为5%。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。
计算甲公司业务(1)销售自产实木地板应缴纳消费税税额的下列算式中,正确的是( )。
【背景资料】
某施工单位承接了一条二级公路的施工,路线全长30.85km,路基宽度8.5m,路面宽度2×3.5m。该工程内容包括路基、桥梁及路面工程等。为减少桥头不均匀沉降,防止桥头跳车,桥台与路堤交接处按图施工,主要施工内容包括:地基清表、挖台阶、A区域分层填筑,铺设土工格室、设置构造物K、路面铺筑等。路面结构层如图所示,B区域为已经填筑完成的路堤填筑区域。

该项目实施过程中发生了如下事件:
事件1:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录4条技术要点如下:
(1)应在下承层施工质量检测合格后,开始摊铺上层结构层。采用两层连续摊铺时,当下层质量出了问题时,上层应同时处理。
(2)分层摊铺时,应先将下承层顶面拉毛或采用凸块压路机碾压,再摊铺上层混合料。
(3)对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型。
(4)气候炎热、干燥时碾压稳定中、粗粒混合料,含水率应比最佳含水率降低0.5~1.5个百分点。
事件2:施工单位对K5+500~K5+800路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承栽力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。
事件3:根据《公路工程竣(交)工验收办法实施细则》,施工单位完成约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出交工验收申请,报监理单位审查。交工验收申请书附自检评定资料和C报告。监理单位审查同意后,白项目法人提交了D资料、质量评定资料和监理总结报告。项目法人接收资料后,及时按规定组织了交工验收。
【背景资料】
某调水枢纽工程主要由泵站和节制闸组成,节制闸共5孔,单孔净宽8m,非汛期截止时关闭挡水,汛期节制闸开敞泄洪,该枢纽工程在施工过程中发生如下事件:
事件一: 项目法人向施工单位提供了水文、气象、地质资料,还提供了施工现场及施工可能影响的毗邻区域内的地下管线资科。
事件二:基坑开挖前,施工单位编制了施工组织设计,部分内容如下:
1)施工用电从附近系统电源接入,现场设临时变压器一台;
2)基坑开挖采用管井降水,开挖边坡坡比1:2,最大开挖深度9.5m;
3)泵站墩墙及上部厂房采用现浇混凝土施工,混凝士模板支撑最大搭设高度15m ,落地式钢管脚手架搭设高度50m;
4)闸门、启闭机及机电设备采用常规起重机械进行安装,最大单件吊装重量150kN;
事件三:施工时正值汛期,某天地基开挖的过程由于处理不当导致了事故,该事故经处理虽然不影响工程正常使用,但对工程使用寿命有一定影响。事故处理费用70万元,延误工期40天。
事件四:为加强枢纽工程施工安全生产管理,施工单位在现场设立安全生产管理机构,配备了专职安全生产管理人员,专职安全生产管理人员对该项目的安全生产管理工作全面负责。
【背景资料】
某工程公司承建南方某地区铁路桥梁工程。该桥由5×32m混凝土简支箱梁组成。箱梁浇筑采用支架法施工,施工期安排在6月至9月。施工中发生以下事件:
事件1:项目经理部按铁路建设单位有关规定,组建架子队进行施工。劳务人员由其他项目(路基、隧道、桥梁下部工程)退场人员组成。劳务人员进场后,项目经理部技术人员组织劳务骨干人员开会,对技术、质量标准和要求进行了口头交底,然后安排劳务人员进行项目施工。
事件2:该桥梁一侧桥台基础施工过程中,发现施工图纸中该桥台胸墙结构尺寸标注错误,如继续按照施工图尺寸施工可能导致将来架梁时跨距不足。由于工期紧张,施工单位自行将桥台胸墙边缘位置调整,然后上报驻地监理工程师。
事件3:为保证混凝土质量,混凝土采用集中拌和,按要求掺入粉煤灰和外加剂。施工中,水泥采用硅酸盐水泥,实测混凝土明落度范围为 14~18cm ,箱梁浇筑后采取洒水养护措施。在拆模后,经检查发现腹板表面存在裂纹。
