【不定项选择题】

【背景资料】
某施工单位中标仪表着陆系统和全向信标台安装合同,合同约定工期6个月。工期惩罚额为1000元/d,采用固定总价合同,保修期一年。该工程于2012年4月1日开工。在施工过程中,因为设计变更使得施工单位采购的主要材料规格不符合设计要求,只能重新采购,因此耽误15d,又因为雨天不能施工耽误5d。建设单位为了争取在原定时间通航,想该工程不经校飞就投人使用。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

(二)

根据案例背景信息,结合家庭月现金流量表和工资薪金所得税率表回答下列问题。

家庭月现金流量表

2015年12月31日      (单位:元)


工资薪金所得税率表

【不定项选择题】

【背景资料】
某管道全长约11km,其中K0+100~K1+100段给水主干管管径为DN1200mm,管道敷设采用明挖管坑施工。管道最大埋深深度为4.83m,最小埋深深度为1.89m。沿线存在大量的通信光缆、电力管线及市政管道等。
事件一:沟槽开挖用挖掘机一次性挖到设计标高,验槽时发现局部超挖深度达到60mm。
事件二:管坑支护采用钢板桩或拉森钢板桩支护,根据管坑开挖深度及土质采用下图所示的支护结构:


事件三:在沟槽开挖过程中,由于疏忽,导致基坑支护结构出现较大变形,项目部采取了相应的处理措施后进行施工。
事件四:沟槽回填前,应将砖、石、木块等杂物清除干净。管道两侧回填时从一侧向另一侧填土,回填时,应在气温最高时进行;

【不定项选择题】

对于丁某的行为下列说法错误的有(  )。

A.

丁某只具有采购酒水的权限,无权许诺将酒水换为鲜榨果汁

B.

丁某作为商事代理人可根据商事交易变化而采取灵活的措施

C.

婚庆企业应当就丁某促成交易的行为额外支付佣金

D.

丁某的代理权随着乙某与丙某的死亡而消灭

【不定项选择题】

某综合市政工程,拟建道路下设计有3m×2m的雨水方沟,方沟为钢筋混凝土结构,另有污水、给水、热力和燃气等管线,设计道路结构为480mm石灰粉煤灰稳定粒料基层,60mm粗粒式沥青混凝土、40mm细粒式沥青混凝土面层。地质资料显示地面以下土质主要为砂砾石及流砂。施工单位进场后对开挖较深的雨水方沟采用人工挖孔桩围护结构。

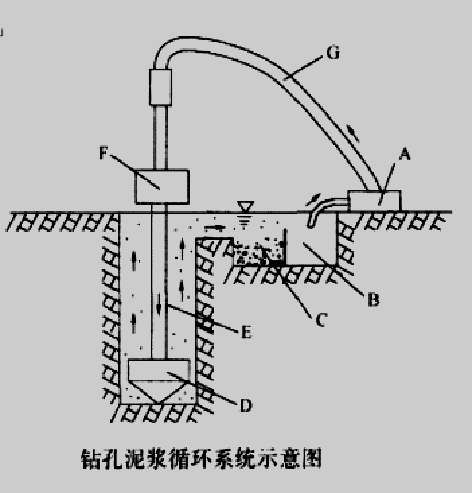

在挖孔桩开挖作业前,监理工程师巡查场地发现其施工现场存在安全隐患要求施工单位进行整改,经整改后符合要求,开始进行挖孔施工,待第一根挖孔桩挖至20m时发生了桩孔坍塌现象,项目部经过分析,认为事故原因主要是钢筋混凝土支护孔壁的参数未达到设计要求。

项目部确定本工程的功能性试验为污水管线闭水试验、给水管线强度试验和冲洗消毒、热力与燃气管线的强度和严密性试验。雨水方沟和给水管线回填前,施工单位进行竣工测量,在绘制成图时,对于雨水方沟采用不同线体绘出其竣工位置;对于给水管线,用各种不同颜色的线体绘出其中心位置。

道路面层沥青铺装中,建设单位为协调整个建设项目,要求施工单位先铺下层的粗粒式沥青,作为施工道路,第二年再铺筑上面层的细粒式沥青混凝土,为保证上面层的铺装质量,施工单位向建设单位提出了相应的技术措施,并附上了因此增加的相应费用明细。


【不定项选择题】

【背景资料】某高速公路左右线隧道,洞口间距40m,左长线3300m,右线长3200m,隧道最大埋深450m,净空宽度9.50m,净空高度6.80m,净空面积为58.16m2,设计车速100km/h,开工日期为2018年7月---2020年7月竣工。

经勘探表明其围岩主要为弱风化硬质页岩,属IV~V级围岩。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该遂道施工中采用了超前地质预报,并进行监控量测。

根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用交叉中隔壁法施工。左线隧道施工工序划分如图1所示。针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按1→2→3→4→5→6→7→8→9→10→11→12→13→14→15→16顺序组织施工。



施工单位根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,在总体风险评估基础上,对右线隧道开展了总体风险评估,确定风险等级为IV级。

2019年7月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移时间曲线”出现反弯点,但未及时告知作业班组潜在的危险,当日下午发生较大塌方,当场死亡5人,重伤12人。

【不定项选择题】

根据法的内容、效力和制定程序进行分类,可以分为根本法和普通法。( )

A.
B.
【不定项选择题】

集中复习的效果一般优于分散复习。()

A.
B.
【不定项选择题】

案例三

背景资料:某城镇雨水管道工程长 900m,埋深 6m,采用预制混凝土平口管,管径 1200mm。场地土质为湿陷 性黄土,无需降水施工。

项目部依据合同工期和场地条件,将工程划分为 A、B、C 三段施工,每段长 300m。主要工序包括基坑开挖及地基处理、管道安装及严密性试验、回填施工。安排了 3 支专业施工队进行流水施工。项目部编制的施工计划参数如下表所示:

施工工序

A

B

C

基坑开挖及地基处理

3 周

3 周

3 周

管道安装及严密性试验

2 周

2 周

3 周

回填施工

2 周

3 周

2 周

施工过程中发生如下事件:

事件一:土方开挖施工队进行沟槽开挖时,挖掘机驾驶员按照测量员测放的槽底高程和宽度开挖成槽,经人工找平夯实后进行下道工序。

事件二:管道安装完毕后,每段选取 50m 管道进行了闭水试验。

事件三:回填沟槽时,采用装载机将土从一侧倒入沟槽,人工整平压实,被监理工程师发现后制止。


【不定项选择题】

2023年赵某、孙某、李某三人拟共同出资设立一家有限责任公司。其出资比例分别为30%、30%、40%。经协商,他们共同制定了公司章程。

【不定项选择题】

计算甲公司 2024 年度企业所得税应纳税所得额时,税前准予扣除被盗油漆损失金额的下列算式中,正确的是(    )。

A.

 6+0.78-5=1.78 (万元)

B.

 6+0.78=6.78 (万元)

C.

 6-0.78-5=0.22 (万元)

D.

 6+0.78+5=11.78 (万元)
