【不定项选择题】

某施工单位接受邀请,按照参加投标预备会→进行现场考察→编制授标文件的程序参加了一净直径8.0m、深900m立井井筒的施工招标活动,并中标。
该工程施工中发生了以下事件:
事件1:工程进行到第2个月时又新进了一批水泥、供货单位在施工单位的催促下才提供了质量证明文件,施工单位首次组织材料员、工程技术人员对该批水泥进行进场联合验收,合格后用于工程施工。
事件2:在现浇钢筋混凝土井壁施工过程中,施工单位按照绑扎钢筋→施工单位自检→浇注混凝土的程序组织施工。
事件3:在完成600m井筒后,施工单位对其进行全面质量检查,结果见下表:

事件4:该井筒工程施工完成后,采用的竣工验收程序为:施工单位提交验收申请报告→施工单位竣工预验收→监理人员组织现场初验→施工单位组织监理单位、建设单位竣工验收。
事件5:单位工程竣工验收合格后,施工单位在规定时间内向有关部门报告备案,进行工程竣工结算、投入使用。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图,如图2所示,经监理工程师批准后实施。
在施工过程中,发生了以下事件:
事件1:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5d。
事件2:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4d,1号基础灌注桩未按计划开工,施工单位经济损失2万元。
事件3:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3d,经济损失1万元。

【不定项选择题】

营业权具有哪些特点?(  )

A.

概括性

B.

公开性

C.

变动性

D.

外向性

【不定项选择题】

《证券法》于1998年12月29日经第九届全国人民代表大会常务委员会第六次会议通过,并于1999年7月1日起正式实施,自实施以来,《证券法》共经历了三次修正和两次修订,现行适用的《证券法》为根据2019年12月28日第十三届全国人民代表大会常务委员会第十五次会议修订后的(证券法》,于2020年3月1日起实施,《证券法》的立法宗冒在于;规范证券发行和交易行为,保护投资者合法利益,维护社会经济秩序和社会公共利益,促进社会主义市场经济的发展。

【不定项选择题】

案例五
【背景材料】

某工程公司承接了4G设备安装工程,需要安装12个BBU和72个RRU(宏站),包括12个GPS天线和72对定向天线。工期为40天,安装到第30天的时候项目经理察看了进度成本表,如下:

【不定项选择题】

正常成年人的短时记忆容量为()个项目。

A.
2~3
B.
3~7
C.
5~7
D.
5~9
【不定项选择题】

某市政建设公司承建某市政桥梁工程2号高架桥采用5跨连续,跨度为30m+3*100m+30m,变截面箱梁结构,边跨采用门式支架法施工,其余采用悬臂挂篮施工,合龙分段示意图如图所示。施工中按照对称、交错的原则分三个批次合龙。

事件一:第3跨合龙段施工方案涉及以下施工工序,①压载配重;②合龙段吊架就位;③锁定劲性骨架;④吊架底模和侧模初步固定;⑤吊架底模和侧模紧固到位;⑥拆除劲性骨架;⑦穿所有预应力束;⑧安装顶板钢筋及波纹管;⑨浇筑混凝土并逐步卸载配重;⑩安装内侧模和内顶模;⑪孔道张拉灌浆;⑫安装底板腹板钢筋及波纹管。

施工工序如下:2→?→12→?→?→1→3→?→?→7→?→6

事件二:第2跨悬臂挂篮浇筑施工过程中,0号段施工完毕,1号段施工搭设模板需要确定悬臂浇筑段前端标高。

事件三:监理工程师巡视时发现,第2跨合龙时,支座2和支座3均处于临时锚固状态,要求整改。

事件四:第3跨合龙段为2米,合龙段梁体钢筋混凝土自重40吨,合龙时施工荷载10吨。两侧压重采用水箱。

【不定项选择题】

【背景资料】某市A县甲露天铁矿2012年建成投产,矿石规模1000X104t/a,采剥总量3500X104t/a。采用孔径310mm牙轮钻机穿孔,非电微差爆破,台阶高度15m,矿石体重3.2t/m³。该矿委托科研机构对爆破参数进行了优化,采用清碴爆破的单位炸药消耗量q = 0. 65〜0.8kg/m³,矿岩阻力作用的增加系数k=1.1〜1. 2。
2019年7月9日16时15分,在+650m平台进行矿石爆破作业时,爆破飞石将距爆破作业点320m处的7名现场作业人员砸伤,1名受伤较轻的人员当即向矿调度室汇报了情况。7名受伤人员中4人经抢救无效死亡。随后该矿向A县应急管理局报告了事故。
该市人民政府事故调查组调查发现:事故爆区设计炮孔4排共40个,孔距a=8m, 排距b=7m,底盘抵抗线W1=7.5m,第1排孔(前排)、第2〜4排孔(后排)每孔装药量分别为710kg、760kg,设计总装药量29900kg;爆破施工记录显示,第4排有2个炮孔堵塞,实际装药炮孔为38个,第1排、第2排、第3〜4排炮孔实际装药量分别为 750kg、850kg、770kg,实际总装药量28600kg;炮孔装药量的调整未经爆破技术员签字同意;爆破技术员、爆破班长当天迎接兄弟矿山同行参观,车间安排6月1日刚由电铲班长转岗未取得爆破作业许可证的王某为现场施工负责人;该矿应急预案不符合《生产安全事故应急预案管理办法》(应急管理部令第2号)的相关规定,无应急预案培训计划。
根据以上场景,回答下列问题(共22分):

【不定项选择题】

【背景资料】
某施工单位承建了某双线五跨变截面预应力混凝土连续刚构梁桥,桥长612m,跨径布置为81m+3×150m+81m。主桥基础均采用钻孔灌注桩,主墩墩身为薄壁单室空心墩,墩身最大高度60m,主桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥桥位处河道宽550m,水深0.8~4m,河床主要为砂土和砂砾。
施工中发生如下事件:

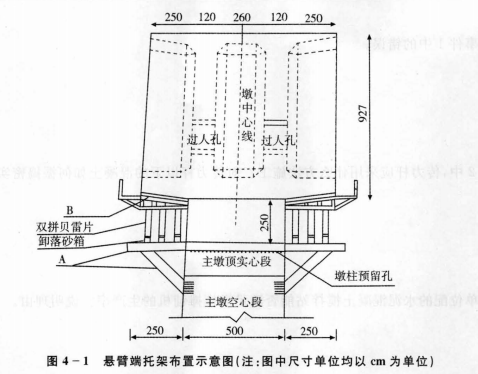

事件1:根据本桥的地质、地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法,其中0号、1号采用托架法施工,悬臂端托架布置如图4-1所示。
事件2:项目部编制了该桥悬臂浇筑专项施工方案,主要内容为:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、C和D。专项方案编制完成后,由项目部组织审核,项目总工签字后报监理单位。

事件3:0号、1号块混凝土施工拟采用两次浇筑方案:
第一次浇筑高度5.27m,主要工艺流程为:托架及平台拼装→安装底模及外侧模→E→安装底板、腹板、模隔板钢筋→安装竖向预应力管道及预应力筋、埋设预埋件→F→浇筑混凝土→养护;第二次浇筑高度4m,主要工艺流程:G→内侧模加高→安装内支架及顶板、翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋、埋设各种预埋件→浇筑混凝土→养护。
事件4:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌和,混凝土罐车运输,输送泵泵送混凝土入模浇筑。

【不定项选择题】

【背景资料】A公司承接了3.5km城市主干道工程施工,道路结构、横断面如下图所示。
西侧道路路中位置有雨水管线,路基和基层施工中将雨水检查井和雨水口周围的施工作为本次施工的重点,要求采取可靠的措施保证压实度。
路面施工过程中,施工单位对上面层的压实十分重视,确定了质量控制关键点,并就压实工序做出如下书面要求:①初压采用双钢轮振动压路机静压1~2遍,初压开始温度不低于140℃;②复压采用双钢轮振动压路机,碾压采取低频率、高振幅的方式快速碾压,为保证密实度,要求振动压路机碾压4遍;③终压采用轮胎压路机静压1~2遍,终压结束温度不低于80℃;④为保证搭接位置路面质量,要求相邻碾压重叠宽度应大于30cm;⑤为保证沥青混合料碾压过程中不粘轮,应用洒水车及时向混合料喷雾状水。
因改性SMA面层不能当天完成, 需在面层上留设横向冷接缝, 施工单位对接缝位置按照相关规范进行了处理。

【不定项选择题】

【案例一】

   某工程公司中标承包公园环湖路工程项目,道路总长8.5km,采用沥青混合料面层整体路面结构,其中590m路段需沿路北侧敷设直径800mm的雨水管线。为满足游园活动需要,工程建设工期只有90个自然日。

   进场后项目部组织编制了施工组织设计,其内容包括工程概况、园路施工方案、施工进度计划、安全措施、文明施工与环保措施以及辅助配套施工措施、施工现场平面布置图等。但施工组织设计报批时被退回,要求说明并补充。

   为保证进度,项目部拿到设计院提供的施工设计图后即开始施工。

   在竣工验收前,项目部请城建档案馆进行施工技术文件预验收时,发现施工过程文件有补填现象等问题,结果预验收不合格。
