背景资料:

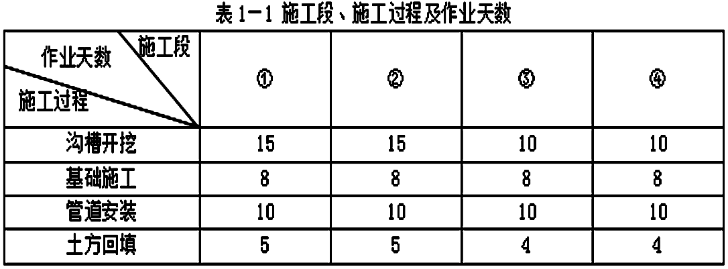

某市政公司,中标一项直埋热力管道工程,直埋保温管施工组织沟槽开挖、基础施工、管道安装、土方回填四个施工队流水作业,并划分了四个施工段。每个施工段、施工过程的作业天数如表1-1,工程部按流水作业计划编制的横道图如表1-2。

施工中,由于焊工不足,项目部抽调具有所需焊接项目合格证、但已在其他岗位工作近一年的焊工A充实焊工班,直接进入现场进行管道焊接。管道焊接质量检验时发现,焊工B所焊的固定焊口经无损检验不合格,焊工C所焊的转动焊口经无损检验不合格。
施工过程中还发生如下事件:
事件一:在管道中心线和支架高程测量复核无误后,进行管道安装。其中检查井管道安装平面图如下所示。
事件二:管道焊缝质量采用超声波和射线两种方法进行无损探伤检验。检验发现其中一个管段焊缝用超声波探伤检验合格,用射线探伤检验不合格。
事件三:管道功能性试验时,按1.15倍设计压力进行了强度和严密性试验,强度试验采用空气作为介质、严密性试验采用洁净水作为介质。

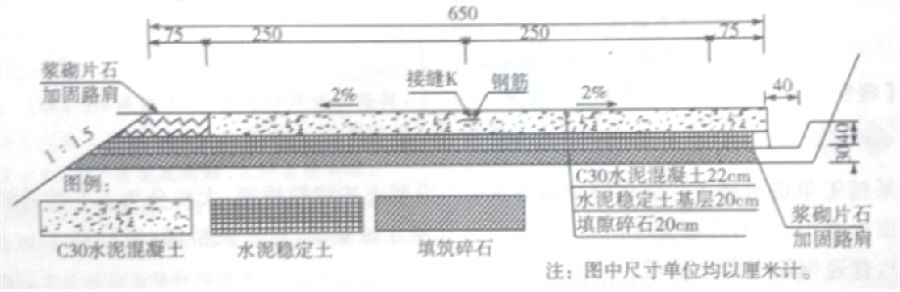

施工单位对路面面层分左右两幅铺筑,先铺筑左幅,后铺筑右幅,在公路中心处设置接缝K,接缝的1/2板厚处安装光圆钢筋,钢筋的全长范围涂防粘涂层。

扣还,其中F_1=20%,F_2=80%;承包人缴纳的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。
