【不定项选择题】

(五)背景资料
施工单位承担了一矿井井底车场的施工任务。开工前,项目经理部编制了施工组织设计,内容包括施工方案、资源供应计划、施工进度计划网络图、质量保证措施、安全保证措施等。加强了施工现场的准备工作,特别加强了井底车场巷道多头快速掘进的各项工作统筹考虑,使得施工任务顺利进行。

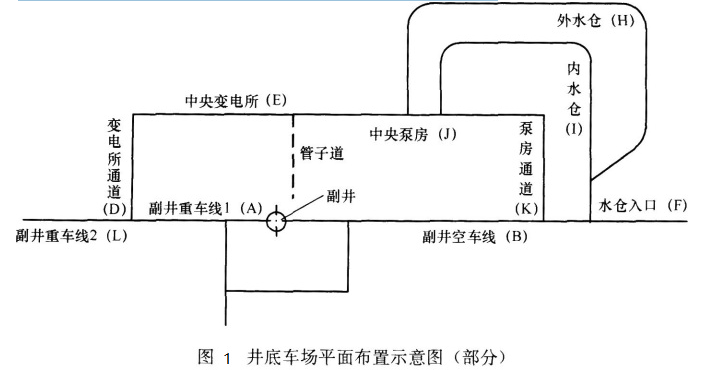

井底车场平面布置示意图部分内容如图1所示,相应的施工进度计划网络图如图2所示,关键线路上的工作由同一个工作队完成,各工作的作业时间均不可压缩。


施工中发生如下事件:
事件1:工程进行60d,施工单位月度检查时重点检查了进度计划执行情况,发现:副井重车线1(工作A)和变电所通道(工作D)已完工;副井重车线2(工作L)已完成其工程量的60%;副井空车线(工作B)已完成其工程量的80%;中央变电所(工作E)由于设计变更,尚未开始作业,预计完成设计变更还需要10d。施工单位考虑到工作E的延误将导致后续工作中央泵房(工作J)和泵房通道(工作K)不能正常完成,工程不能按时交付,与各工作队协商并在监理工程师的指令下调整了进度计划,以满足工期要求。经施工单位计算,工作E的延误导致的窝工费和机械设备台班折旧费为30万元,按照调整后进度计划施工将增加投入8万元。
事件2:由于建设单位提供设计资料不及时,导致外水仓(工作H)延误10d,已提前运至现场的施工机械台班折旧费损失2万元,窝工费15万元。
事件3:今年年初,由于新冠肺炎疫情影响,施工人员隔离观察,导致机械设备台班折旧费为15万元,观察期间施工人员支出5万元,用于工程的消杀费用3万元,工期影响了14天。
针对事件1~事件3,施工单位向建设单位提出了索赔。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

背景资料
   某公司承接了某市高架桥工程,桥幅宽25m,共14跨,跨径为16m,为双向六车道,上部结构为预应力空心板梁,半幅桥断面示意图如图2所示。
   图2半幅桥梁横断面示意图(单位:mm)
   合同约定4月1日开工,国庆通车,工期6个月。其中,预制梁场(包括底模)建设需要1个月,预应力空心板梁预制(含移梁)需要4个月,制梁期间正值高温,后续工程施工需要1个月。每片空心板预制只有7天时间,项目部制定的空心板梁施工工艺流程依次为:钢筋安装→C→模板安装→钢绞线穿束→D→养护→拆除边模→E→压浆→F,移梁让出底模。
   项目部采购了一批钢绞线共计50t,抽取部分进行了力学性能试验及其他试验,检验合格后用于预应力空心板制作。

【不定项选择题】

某施工单位承建一安装工程,项目地处南方,正值雨季。项目部进场后,编制施工进度计划、施工方案。方案中确定施工方法、工艺要求及质量保证措施等,并对施工人员进行方案交底。
因工期紧张,设备提前到达施工现场。施工人员在循环水泵电动机安装接线时,发现接线盒内有水珠,擦拭后进行接线(如图1)。
项目部在循环水泵单体试运转前,对电动机绝缘检查时,发现绝缘电阻不满足要求,采用电流加热干燥法对电动机进行干燥处理,用水银温度计测量温度时,被监理叫停。项目部整改后,严格控制干燥温度,绝緣电阻达到规范要求。试运转中检查电动机的转向及杂声、机身及轴承温升均符合要求。
试运转完成后,项目部对电动机受潮原因调查分析,因电动机到货后未及时办理入库、露天存放未采取防护措施所致。为防止类似事件发生,项目部加强了设备仓储管理,保证了后续施工的顺利进行。

【问题】

【不定项选择题】

在计算甲公司 2023 年度企业所得税应纳税所得额时,准予扣除的向乙公司借款的利息费用的下列算式中,正确的是 ( )。

A.

200×9 %÷12×6=9 (万元)

B.

200×4 .2%÷12×6=4.2 (万元)

C.

200×9%=18  ( 万元)

D.

200×4. 2%= 8.4 (万元)

【不定项选择题】

企业的三个财务报表分别反映企业营运情况的不同方面,故从不同角度反映了企业的经营状况。(  )

A.
B.
【不定项选择题】

【背景资料】

A公司中标某市污水管工程,总长1.37km。采用吊1.6~1.8m的钢筋混凝土管,其埋深为-4.1~-4.3m。管道位于砂性土和砾径小于100mm的沙砾石层,地下水位在地表下4m左右,检查井井距60~120m。依据施工组织设计,项目部确定采用两台顶管机同时作业,一号顶管机从8号井作为始发井向北顶进,二号项管机从10号井作为始发井向南顶进。工作井直接采用检查井位置(施工位置见下图),编制了顶管工程施工方案,并已经通过专家论证。施工过程中发生如下事件。

事件1:因拆迁原因,使9号井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存28d。

事件2:在穿越施工条件齐全后,为了满足建设方要求,项目部将10号井作为第二台顶管设备的始发井,向原8号井顶进。施工方案经项目经理批准后实施。

【问题】回答下列问题。

【不定项选择题】

清末改制修法中有关刑事诉讼的法规有(        )。

A.

《大清刑事民事诉讼法》

B.

《大理院审判编制法》

C.

《大清刑事诉讼律》

D.

《法院编制法》

【不定项选择题】

甲为某国有企业出纳,为竞争公司财务部主任职位欲向公司副总经理乙行贿。甲通过涂改账目等手段从公司提走20万元,委托总经理办公室秘书丙将15万元交给乙,并要丙在转交该款时一定为自己提升一事向乙“美言几句”。乙收下该款。8天后,乙将收受钱款一事报告了公司总经理,并将15万元交到公司纪检部门。关于甲从公司提出公款20万元并将其中一部分行贿给乙的行为,下列选项错误的是(   )。

A.

 甲构成贪污罪,数额是20万元;行贿罪与贪污罪之间是牵连关系,不再单独定罪

B.

 甲构成贪污罪、行贿罪,数罪并罚,贪污数额是5万元,行贿15万元

C.

 甲构成贪污罪、行贿罪,数罪并罚,贪污数额是20万元,行贿15万元

D.

 甲对乙说过要“去把公司钱款补上”,应当构成挪用公款罪,数额是20万元,再与行贿罪并罚

【不定项选择题】

市政城市水厂改扩建工程,内容包括多个现有设施改造和新建系列构筑物。新建的一座半地下式混凝沉淀池,池壁高度为5.5m,设计水深4.8m,容积为中型水池:钢筋混凝土薄壁结构,混凝土设计强度C35、防渗等级P8。池体地下部分处于硬塑状粉质黏土层和夹砂黏土层,有少量浅层滞水,无需考虑降水施工。

鉴于工程项目结构复杂,不确定因素多。项目部进场后,项目经理主持了设计交底;在现场调研和审图基础上,向设计单位提出多项设计变更申请。

项目部编制的混凝沉淀池专项施工方案内容包括:明挖基坑采用无支护的放坡开挖形式;池底板设置后浇带分次施工:池壁竖向分两次施工,施工缝设置钢板止水带,模板采用特制钢模板,防水对拉螺栓固定。沉淀池施工横断面布置如图所示。依据进度计划安排,施工进入雨期。



混凝沉淀池专项施工方案经修改和补充后获准实施。

池壁混凝土首次浇筑时发生跑模事故,经检查确定为外力所致对拉螺栓滑扣所致。

池壁混凝土浇筑完成后挂编织物洒水养护,监理工程师巡视发现编织物呈干燥状态,发出整改通知。

依据厂方意见,所有改造和新建的给水构筑物进行单体满水试验。


【不定项选择题】

甲公司提供施工服务,属于在某一时段内履行的履约义务,为取得施工合同发生的合同取得成本按照履约进度进行摊销。2021年7月至12月,发生的有关经济业务如下:
(1)7月31日,通过竞标取得一项为期2年的施工合同,合同总价款为1000万元,施工费每半年支付250万元。为取得该合同,2021年7月甲公司以银行存款支付投标费2万元、投标人员差旅费1万元、销售人员佣金6万元,预期这些支出未来均能收回。
(2)截至2021年12月31日,为该项合同累计发生施工成本120万元,预计还将发生施工成本480万元。甲公司按照实际发生的成本占预计总成本的比例确定履约进度。
(3)2021年12月31日,甲公司按照合同约定收到施工费250万元。
要求:
根据上述资料,不考虑相关税费等其他因素,分析回答下列小题。
4.根据期初资料、资料(1)和(2),下列关于甲公司12月31日合同取得成本摊销的会计处理正确的是(    )。

A.
借:销售费用18000贷:合同取得成本18000
B.
借:销售费用16000贷:合同取得成本16000
C.
借:管理费用16000贷:合同取得成本16000
D.
借:销售费用12000贷:合同取得成本12000
【不定项选择题】

某市政建设公司承建沪宁城际铁路无锡西特大桥全长1966.6m,其中采用支架法现浇施工的连续梁共26处,连续梁采用单箱单室变高度截面。

在模板方案的选取上,施工单位对钢木结合模板和钢模板进行了比选,最终选定了钢木结合模板的方案。模板结构设计图如图所示。在具体施工过程中,项目部对支架底模板进行了强度验算,验算荷载考虑了结构自重、模板的自重,风荷载和机械作业人员荷载等。强度验算合格,进行刚度和稳定性验算。

事件一:项目部对支架进行租赁,对出租单位进行考察后签订租赁合同。

事件二:支架模板安装拆除过程中,施工单位上报的专项方案中,施工安全要点有以下几项:

1、搭设、拆除人员必须取得建筑施工特种作业人员操作资格证书;

2、作业前,向现场管理人员和作业人员进行安全技术交底;

3、模板支架进场验收,未经验收或验收不合格的严禁使用;

4、搭设、拆除严格按照专项施工方案组织,相关人员必须在现场监督,并及时纠正整改违规做法。

事件三:支架施工涉及以下工序:地基预压→垫板安装→碗扣支架搭设→工字钢安装→方木安装→临时底模板铺设→支架预压→仿形钢架安装→侧模板安装。支架采取砂袋预压,砂袋厚度随机摆放,施工过程中突逢大风,预压过程监测发现支架横向位移较大,预压失败。项目部针对该质量安全事故调查,查阅支架搭设图,认为缺少关键构件,地基处理也存在问题。施工时简图如图所示。
